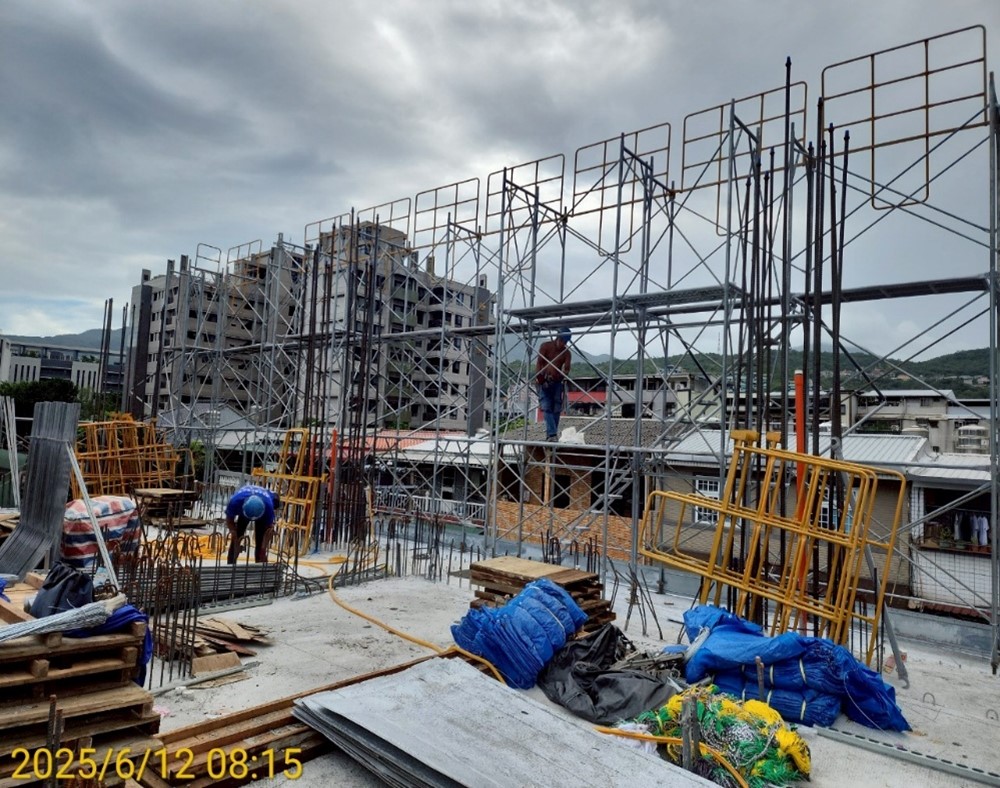

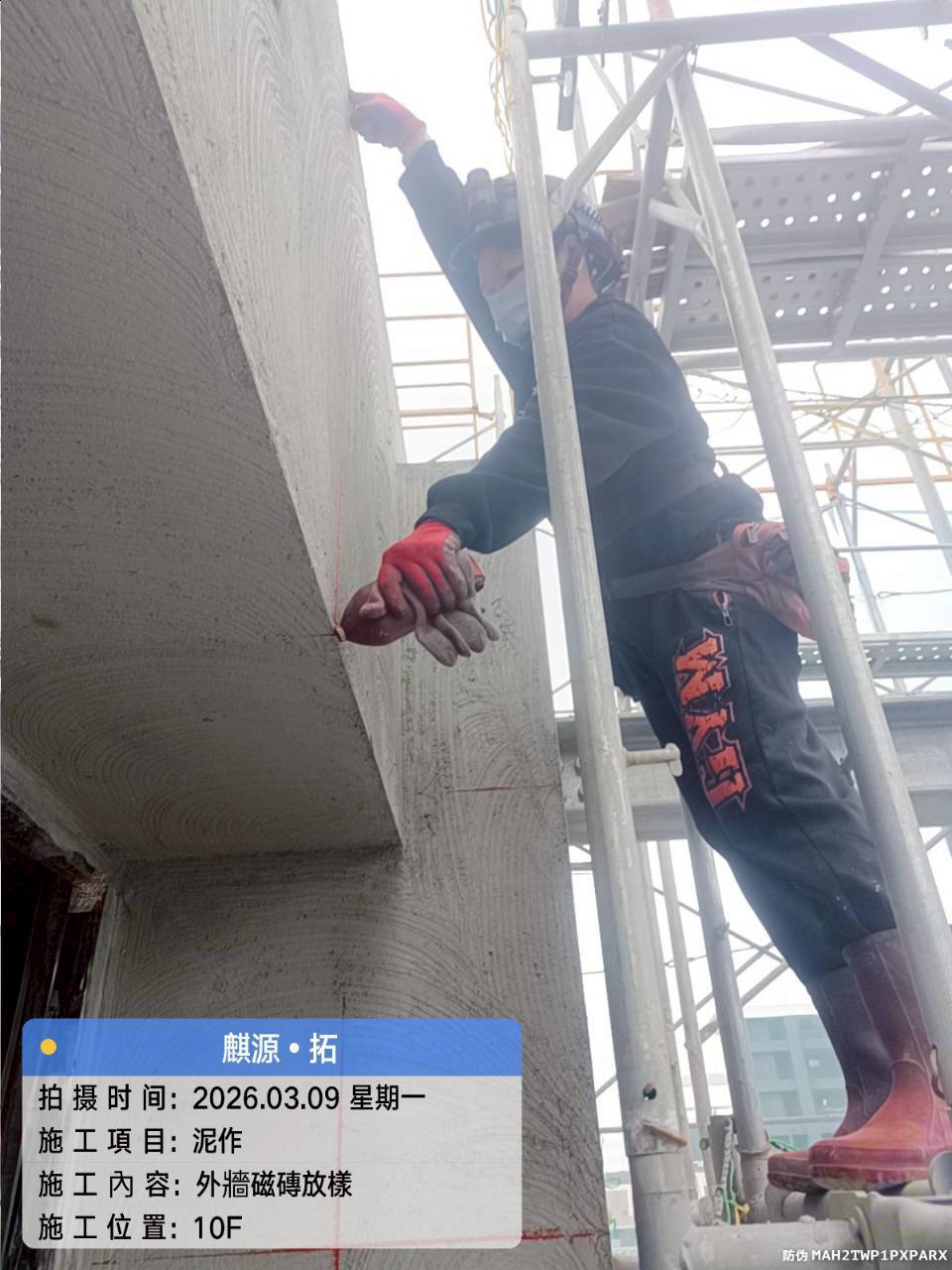

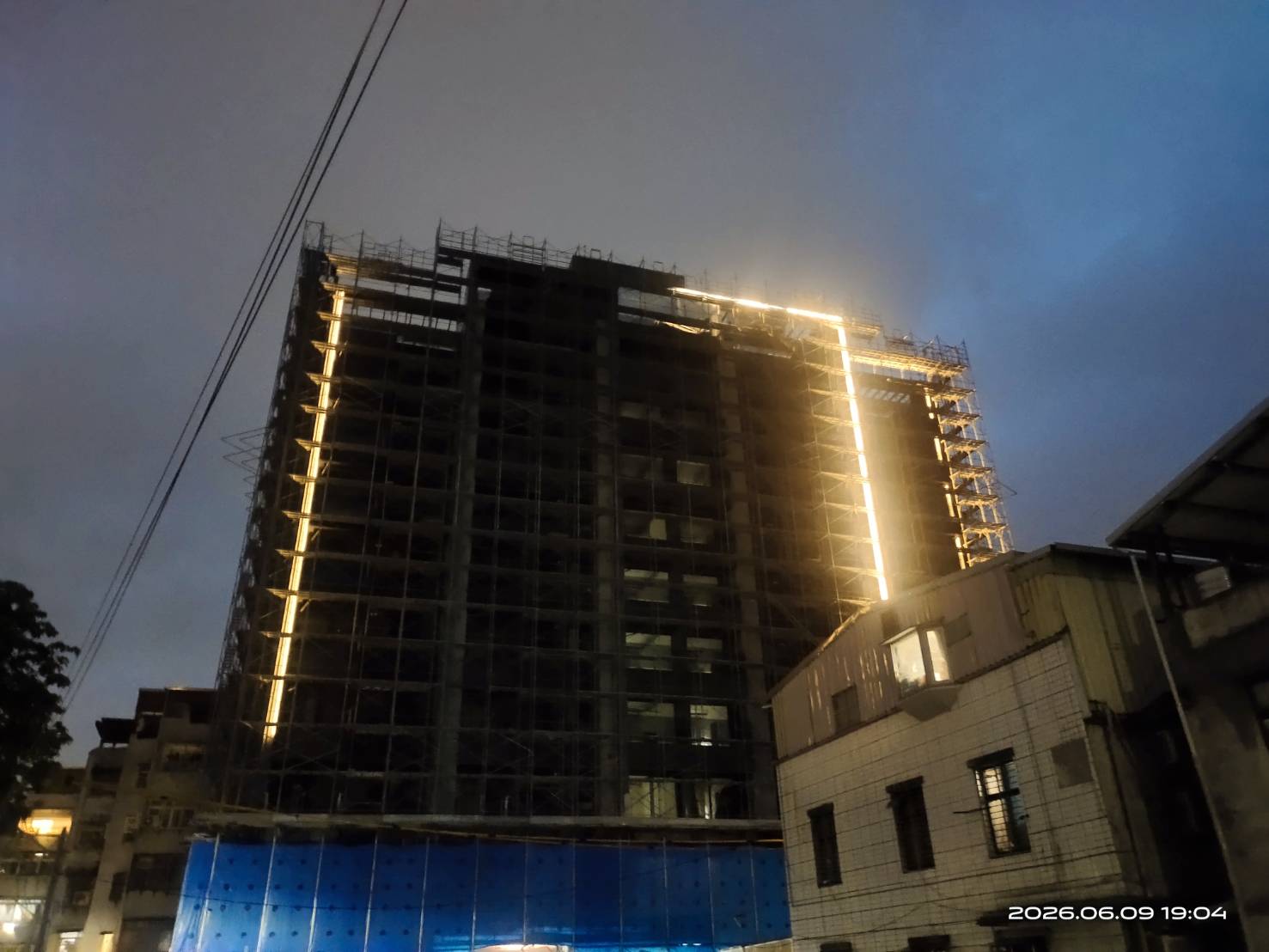

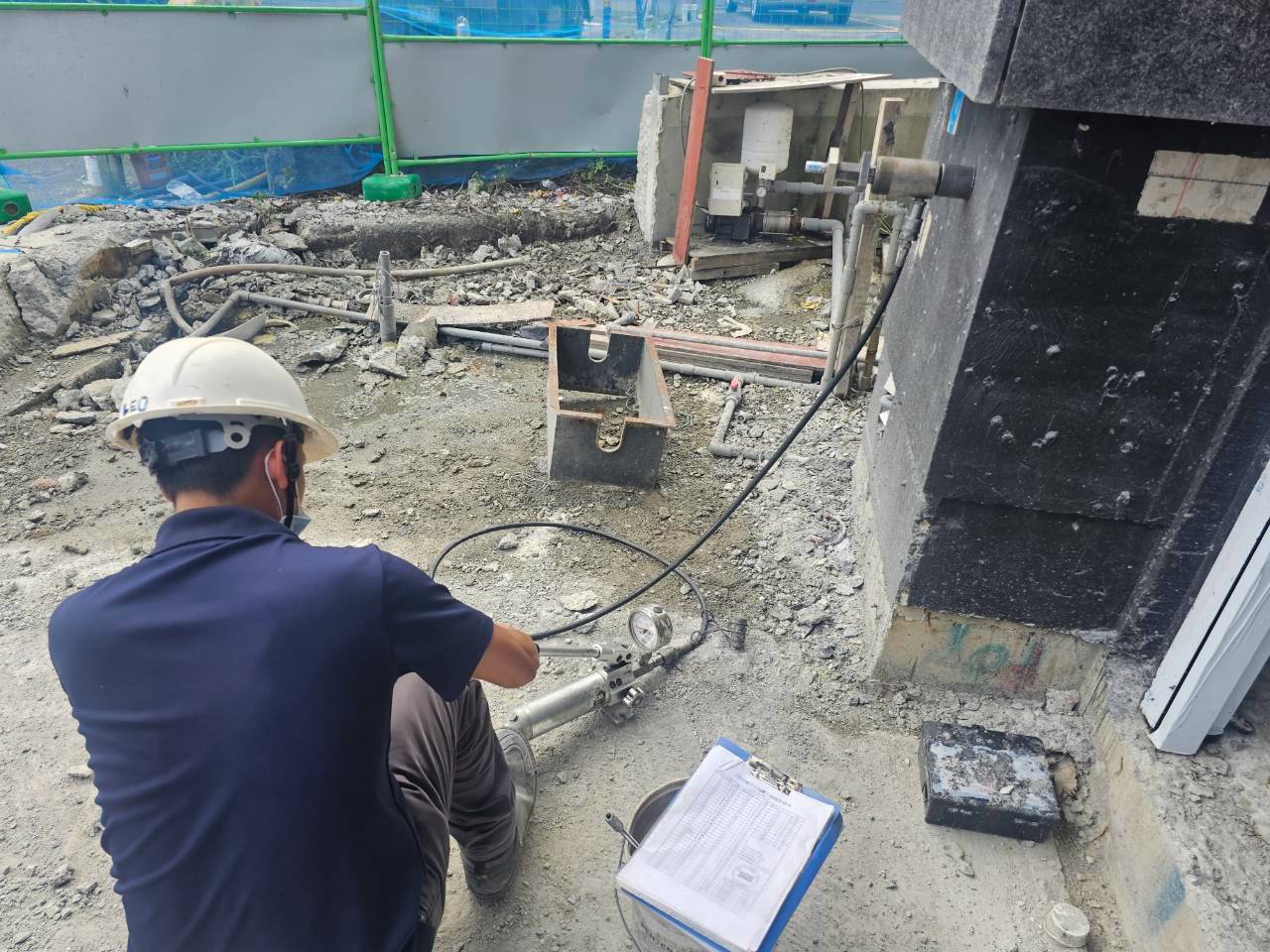

2026/03

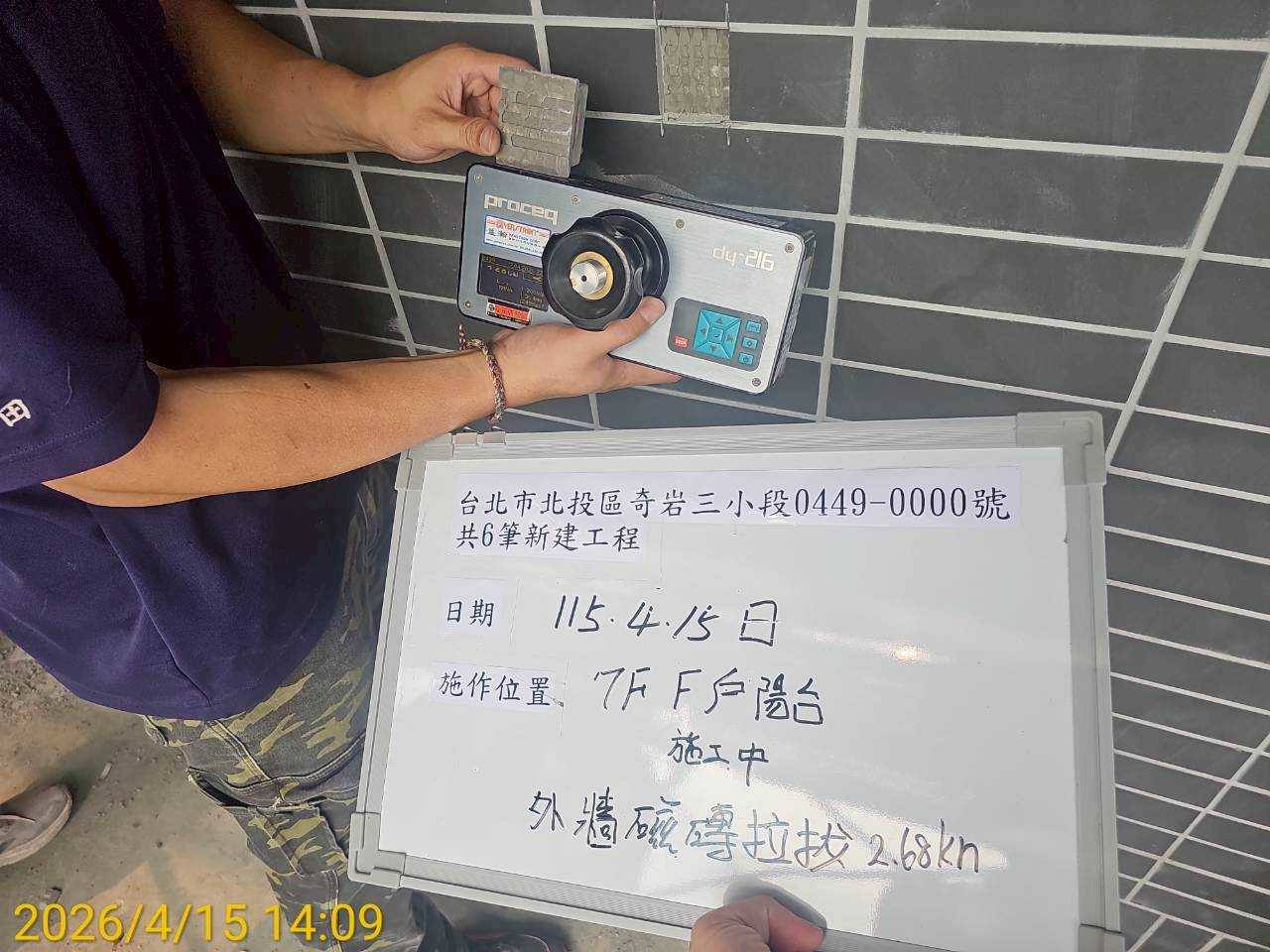

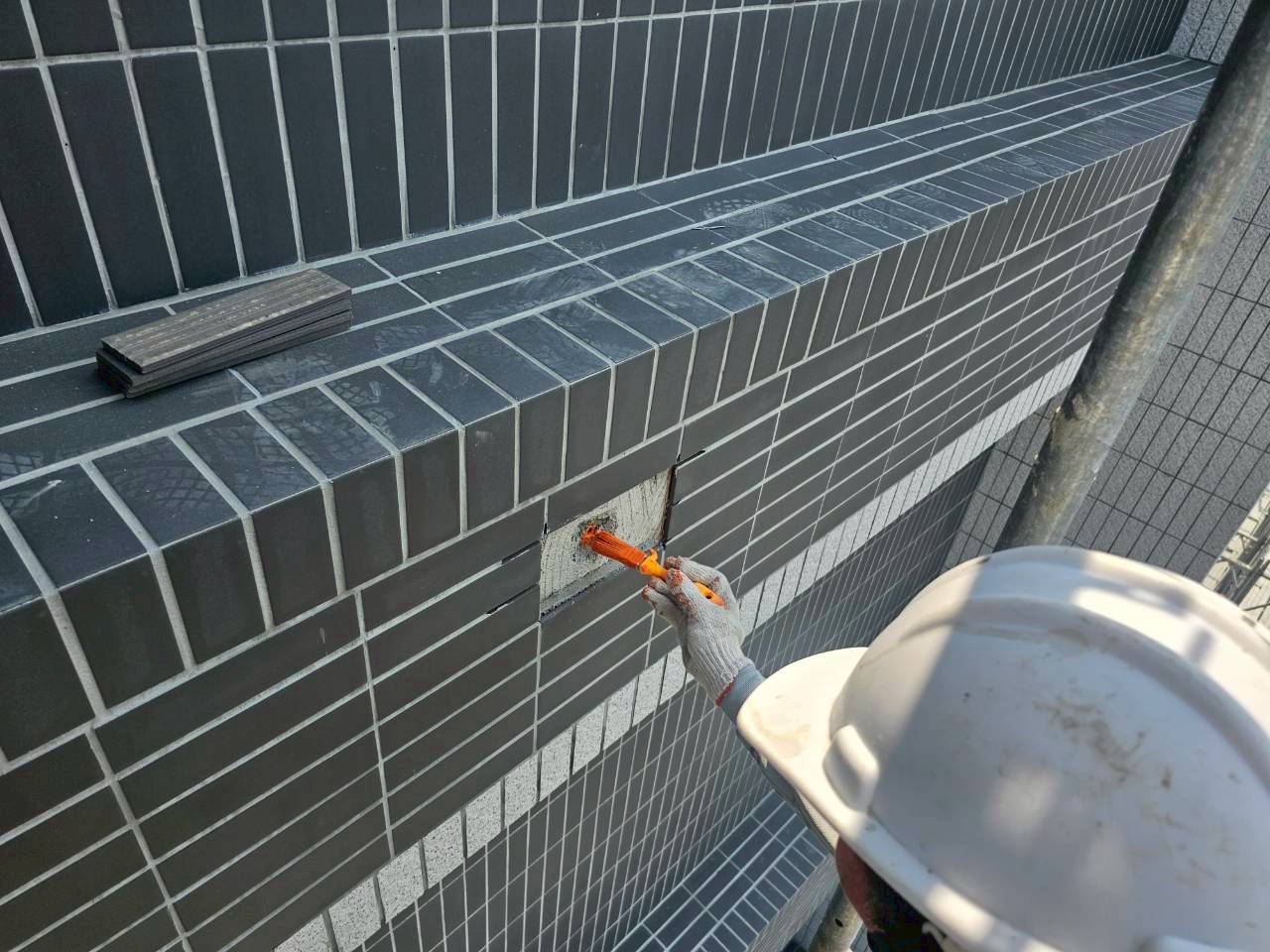

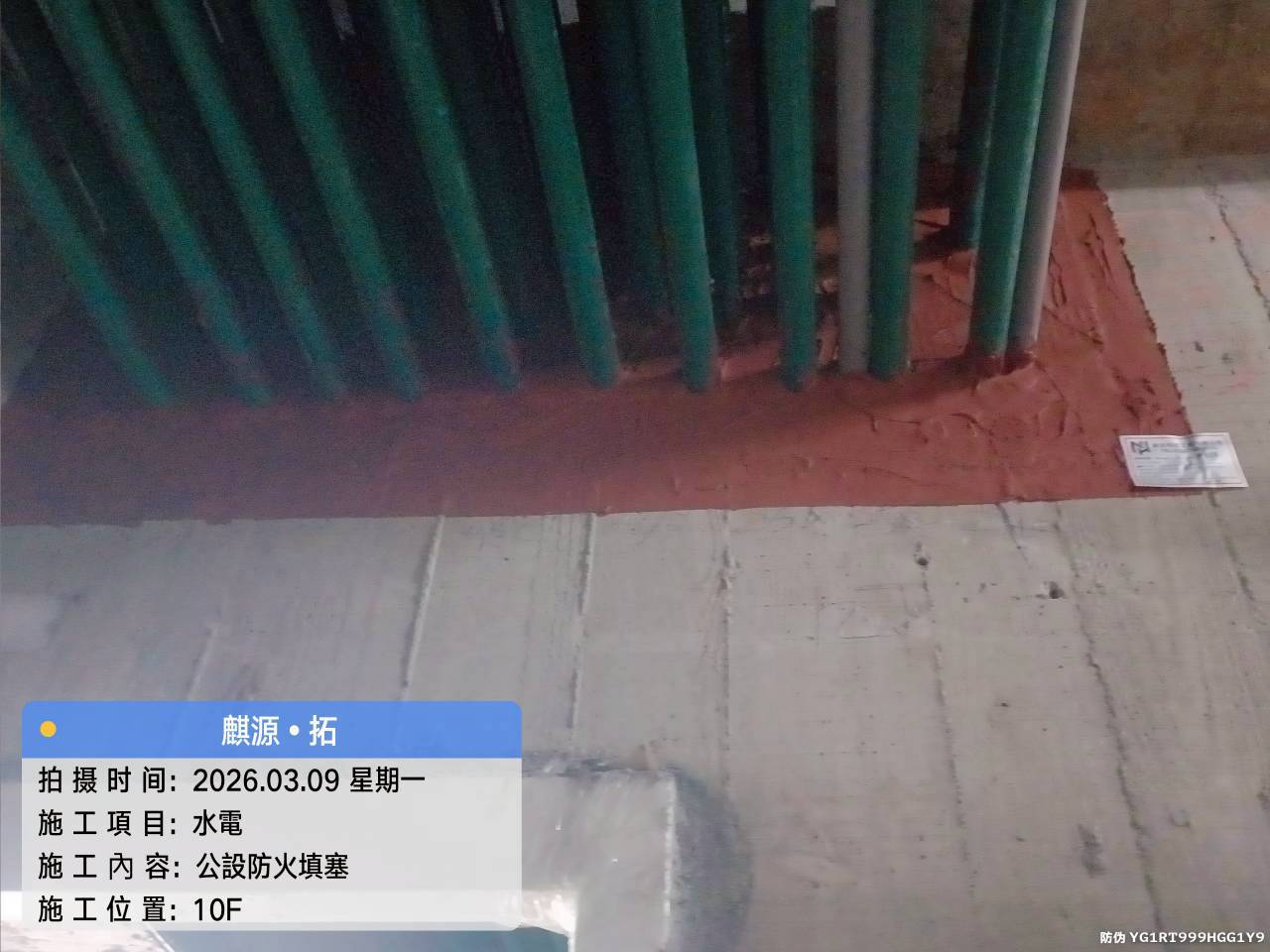

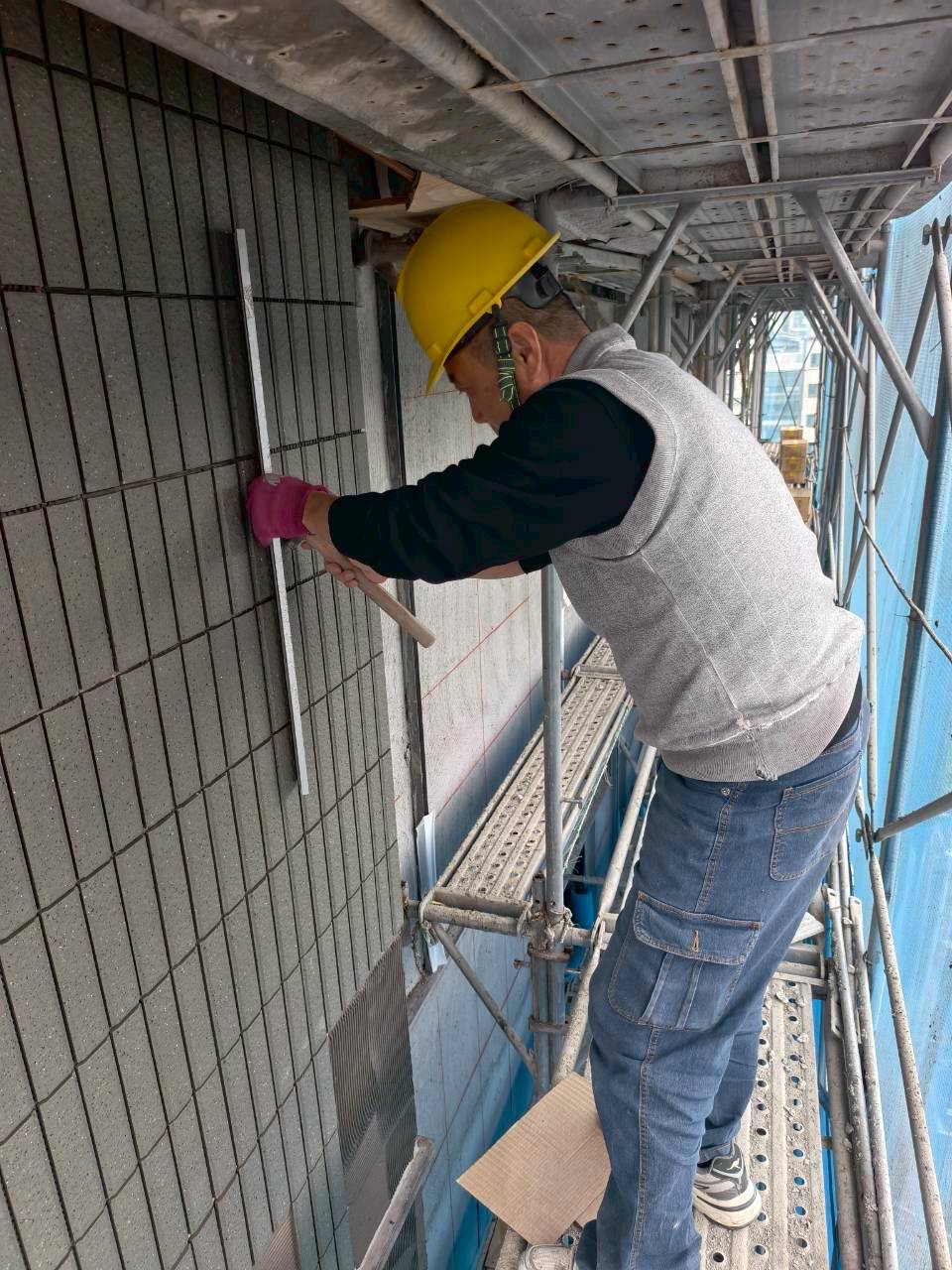

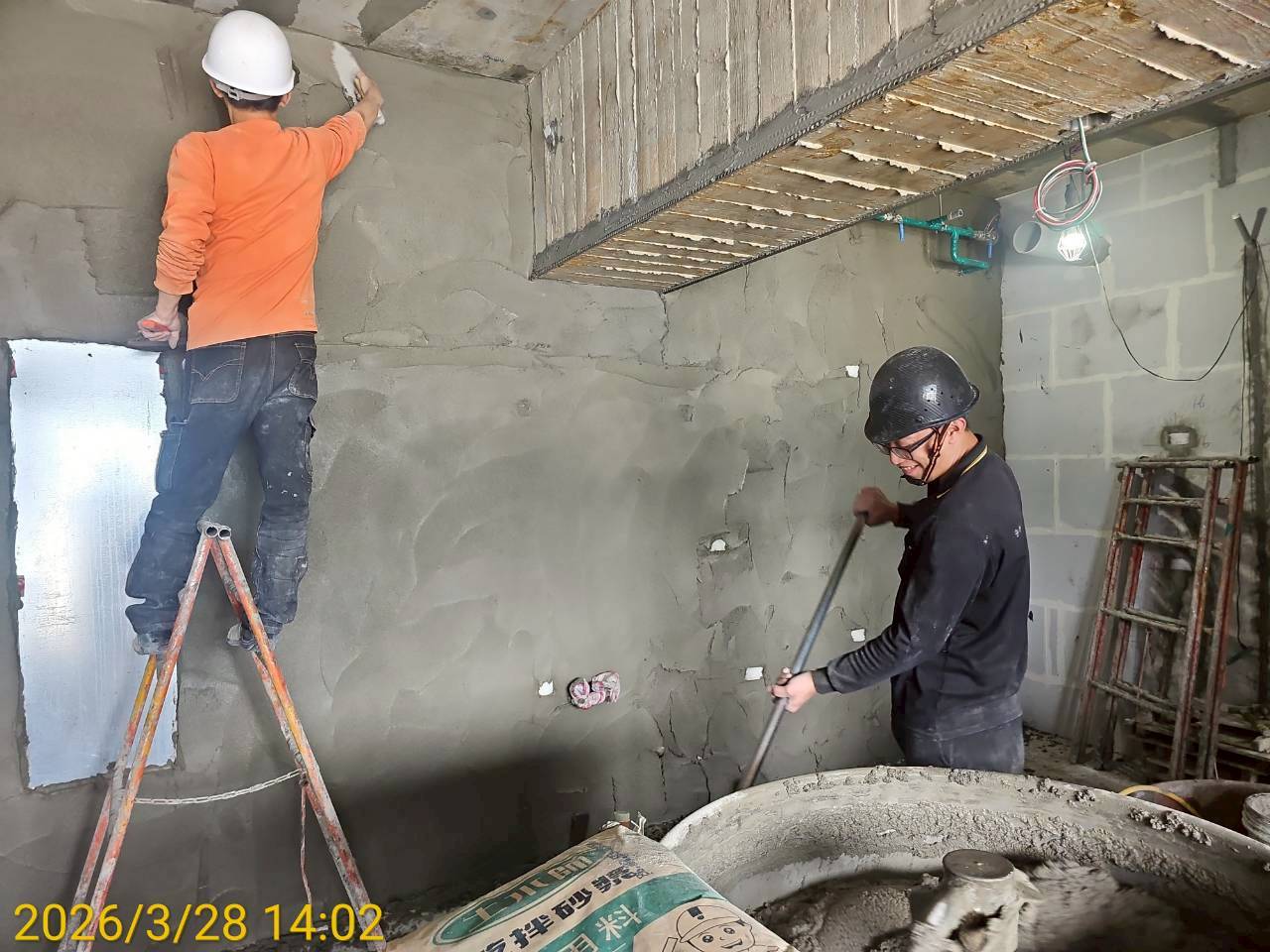

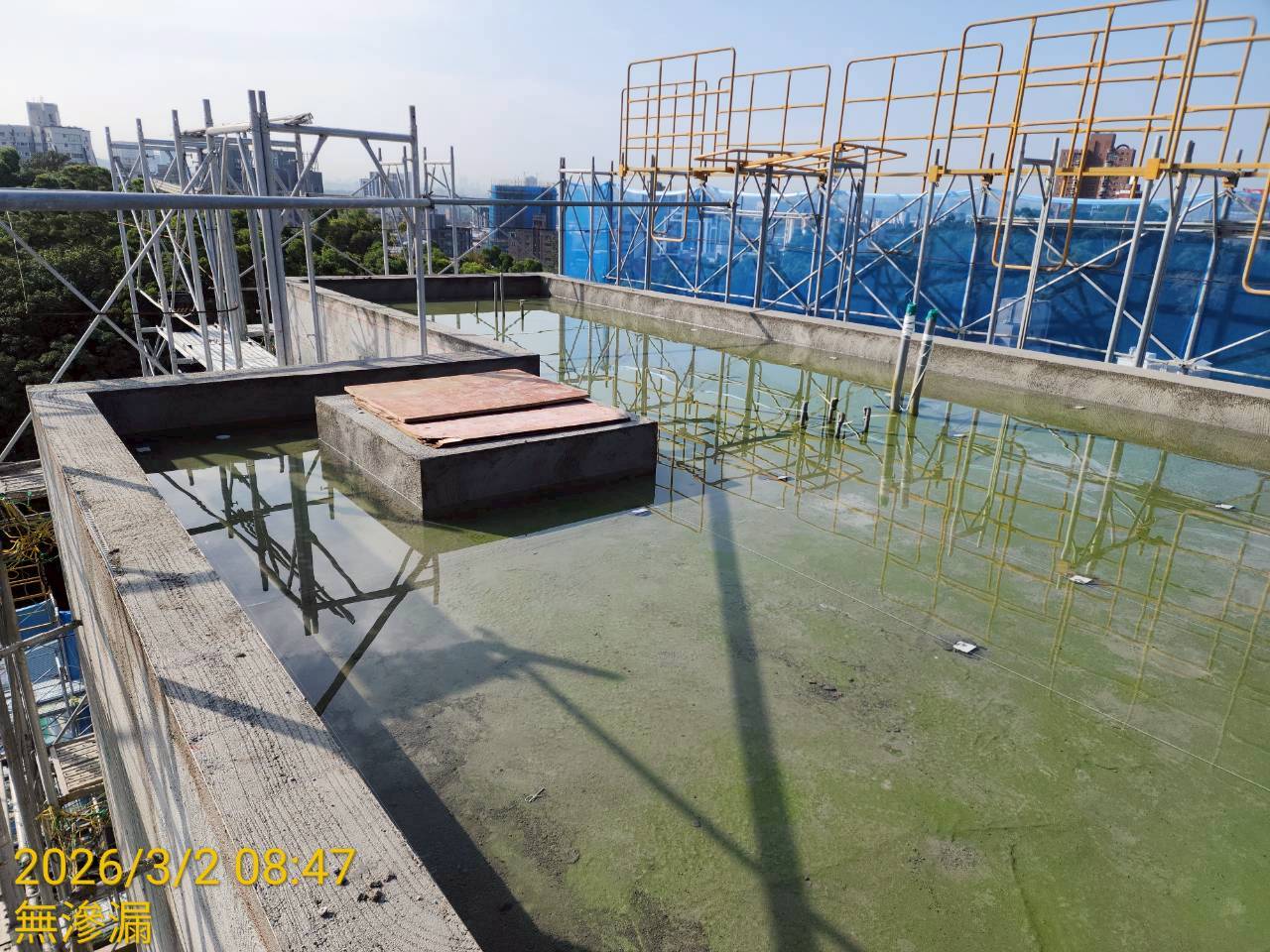

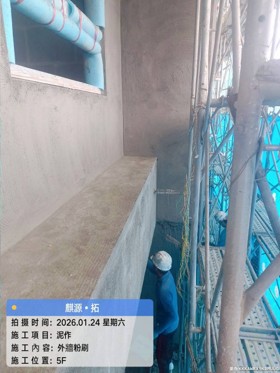

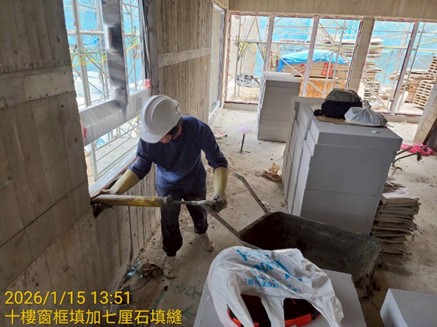

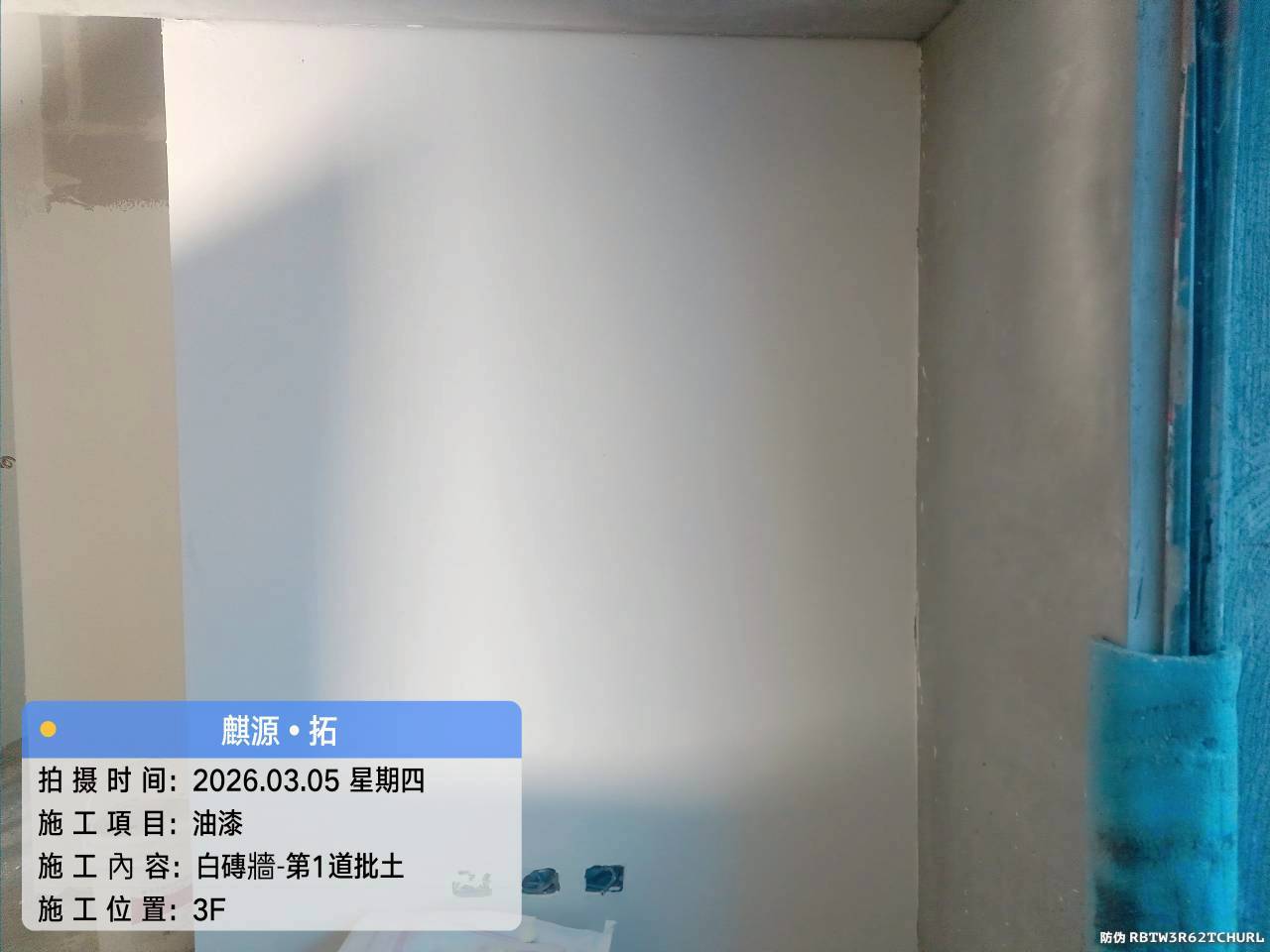

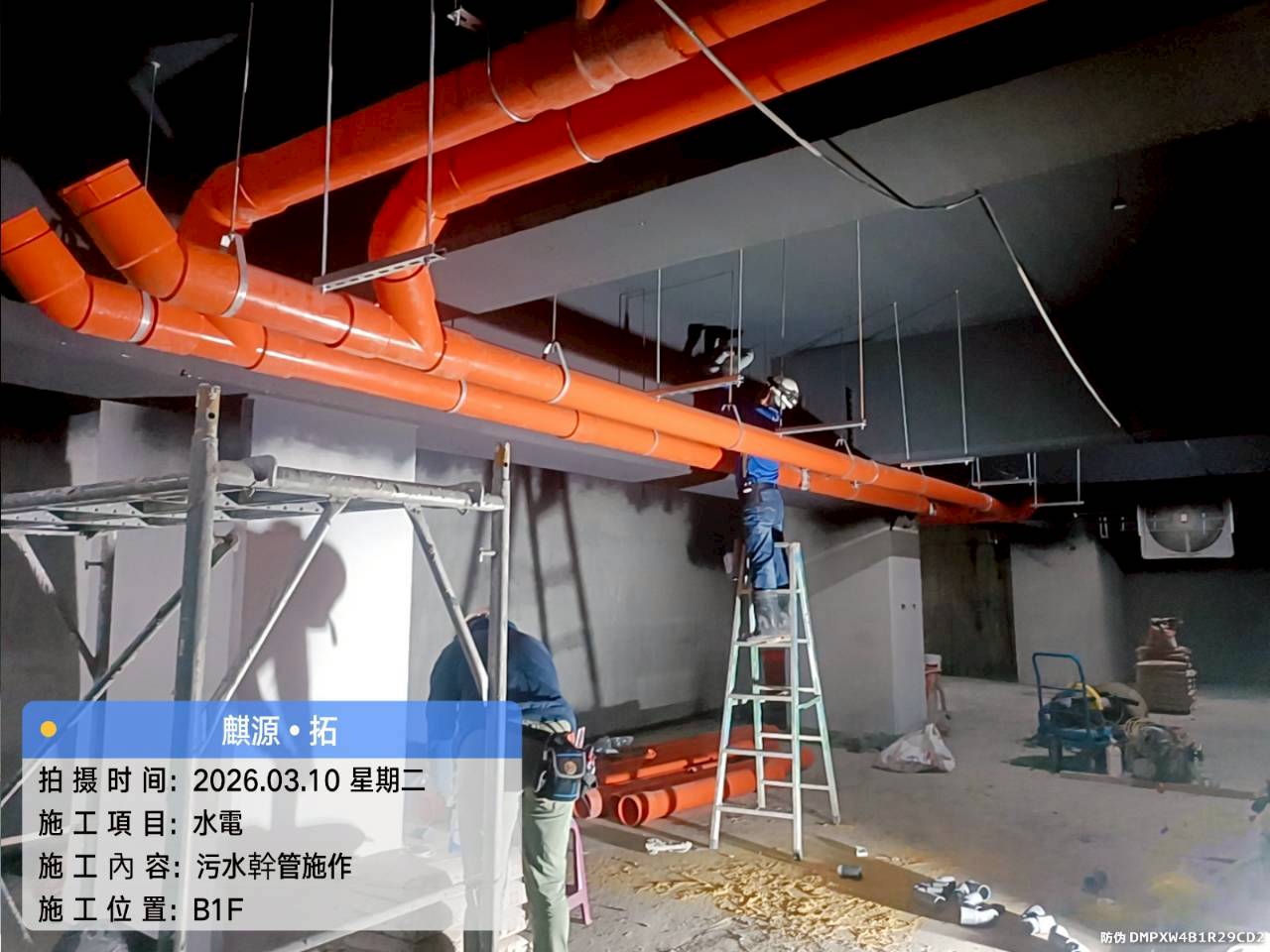

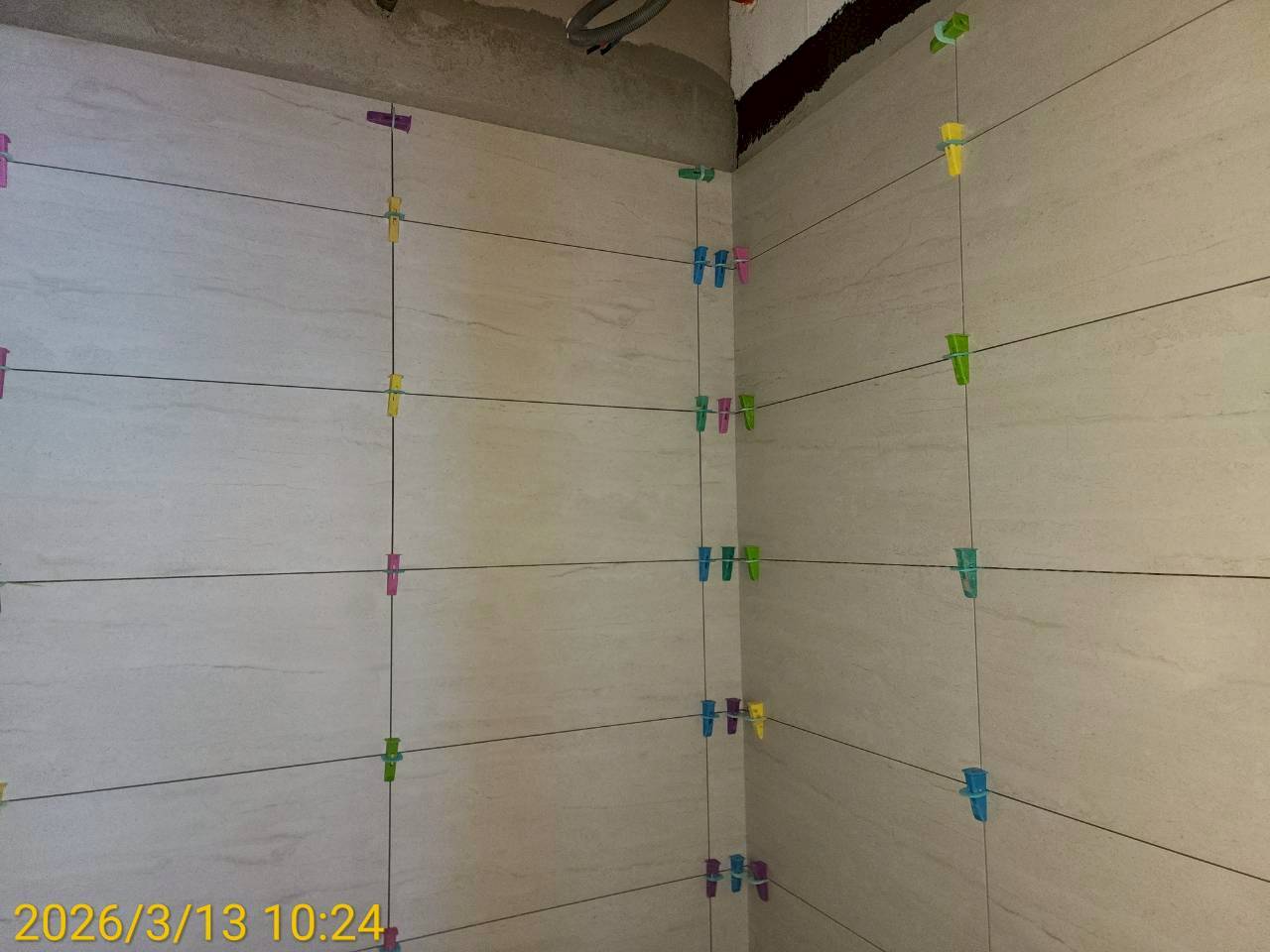

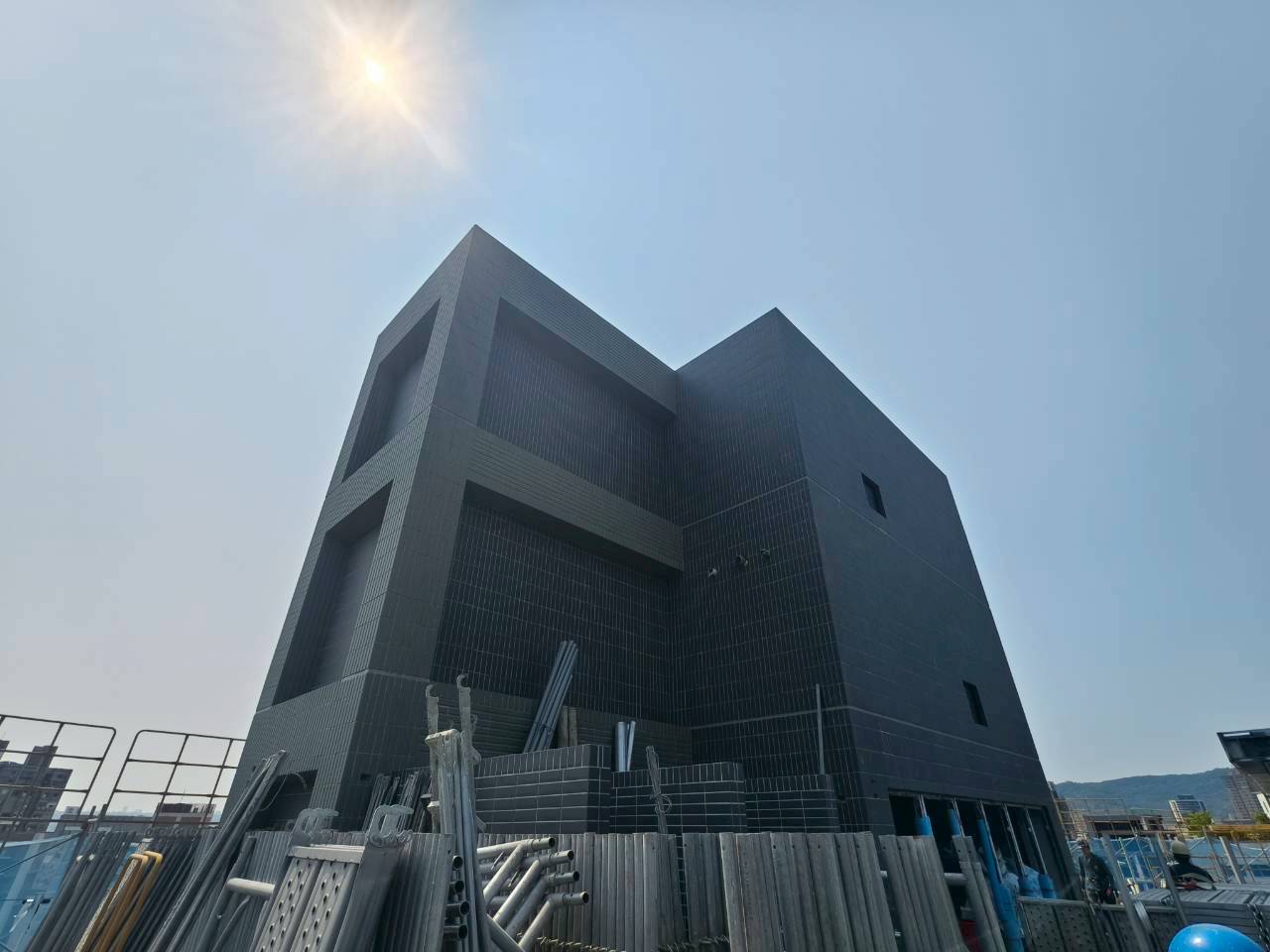

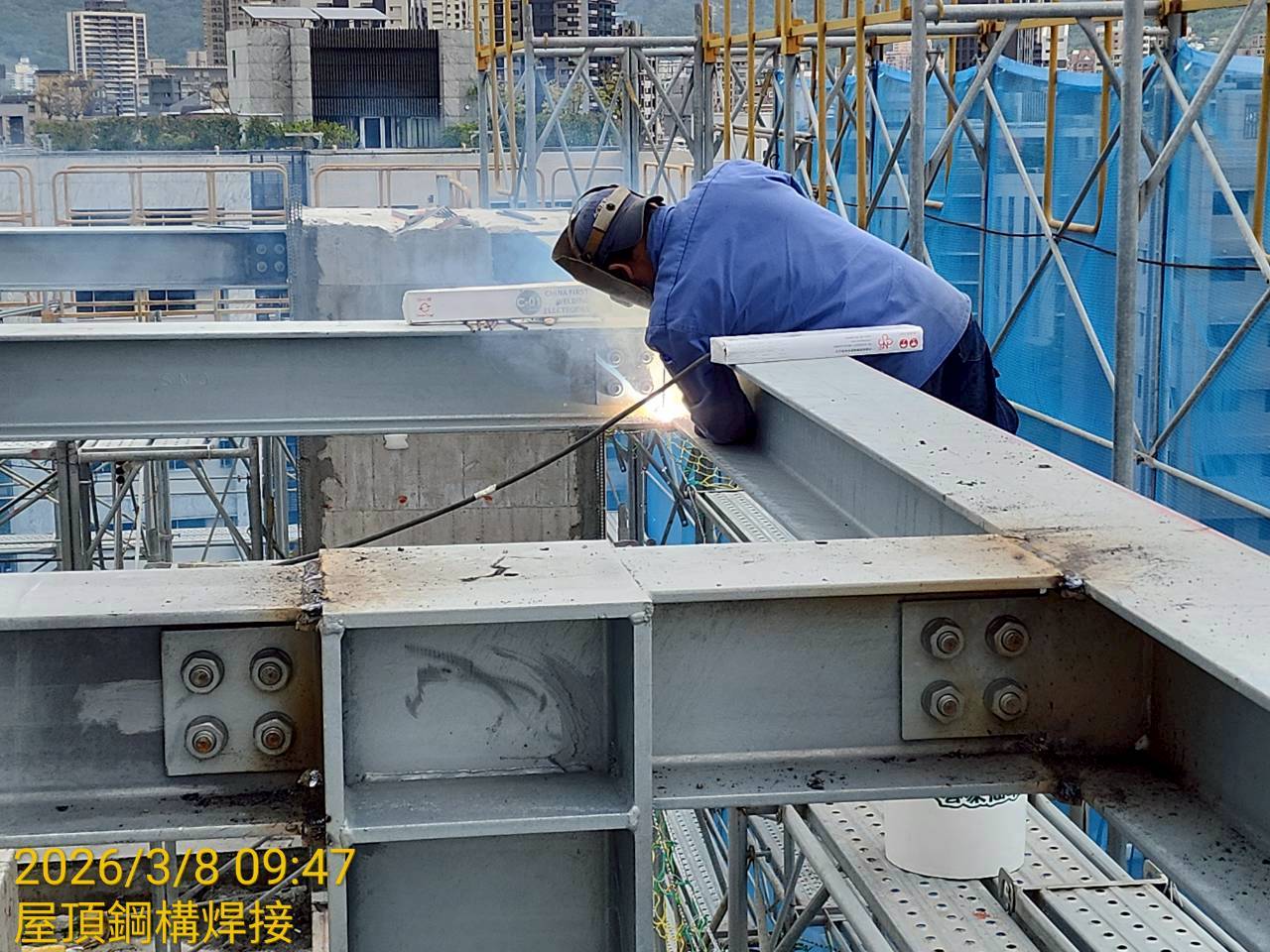

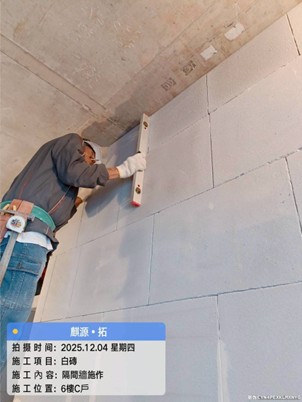

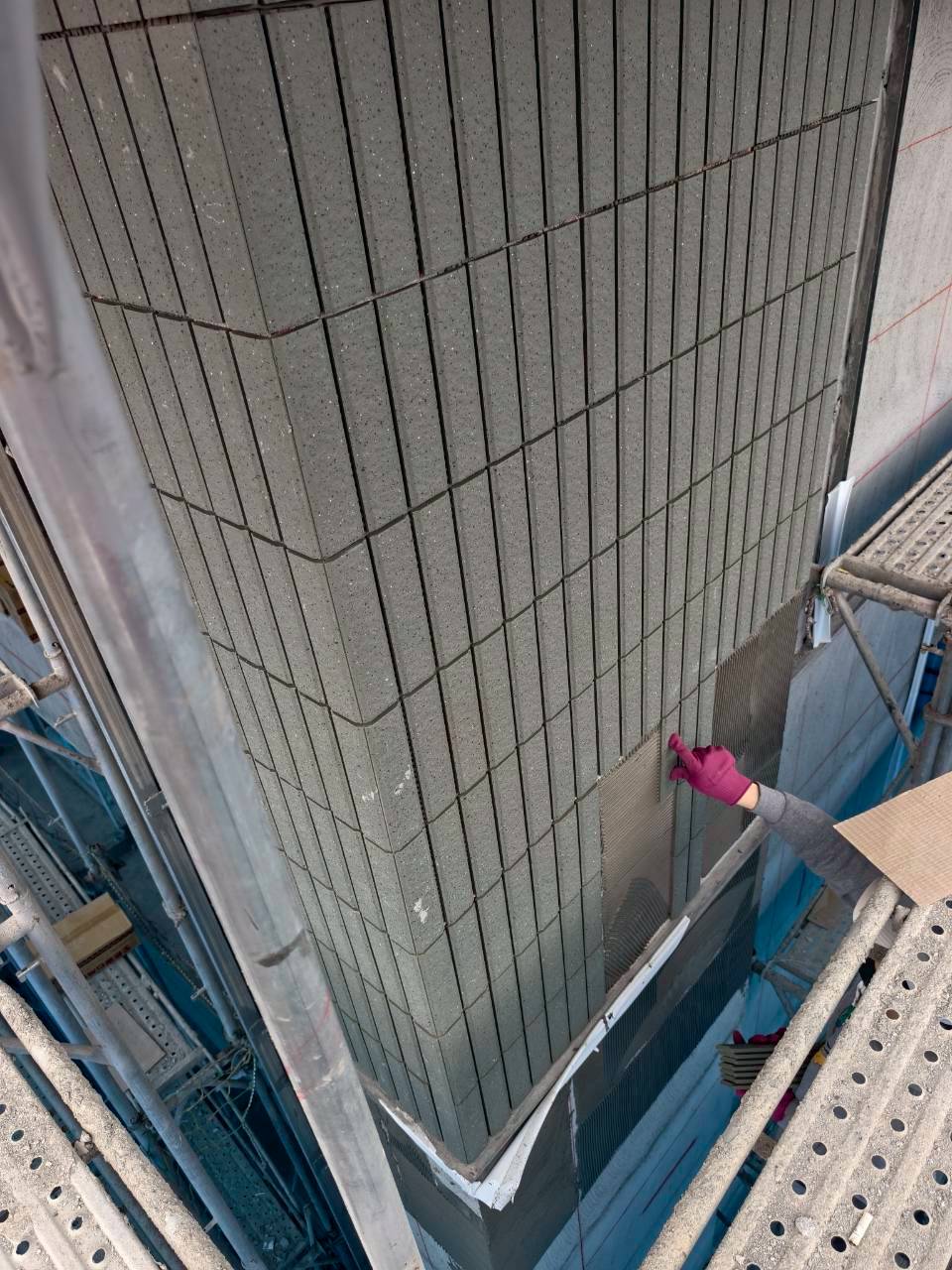

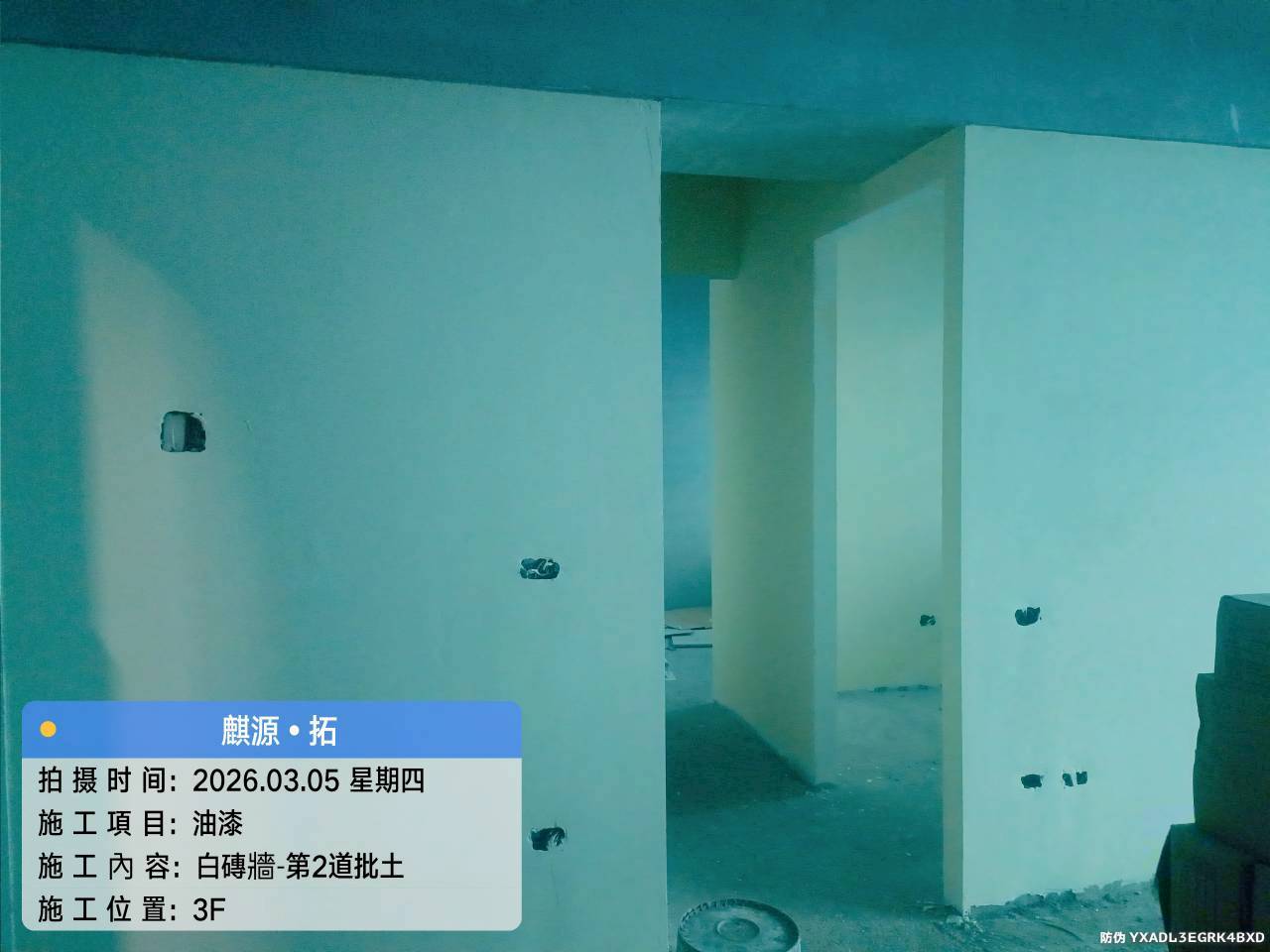

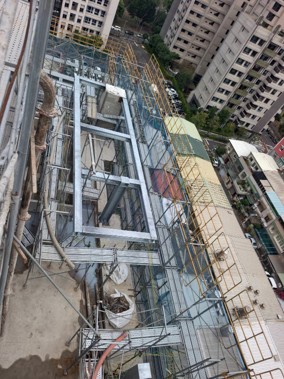

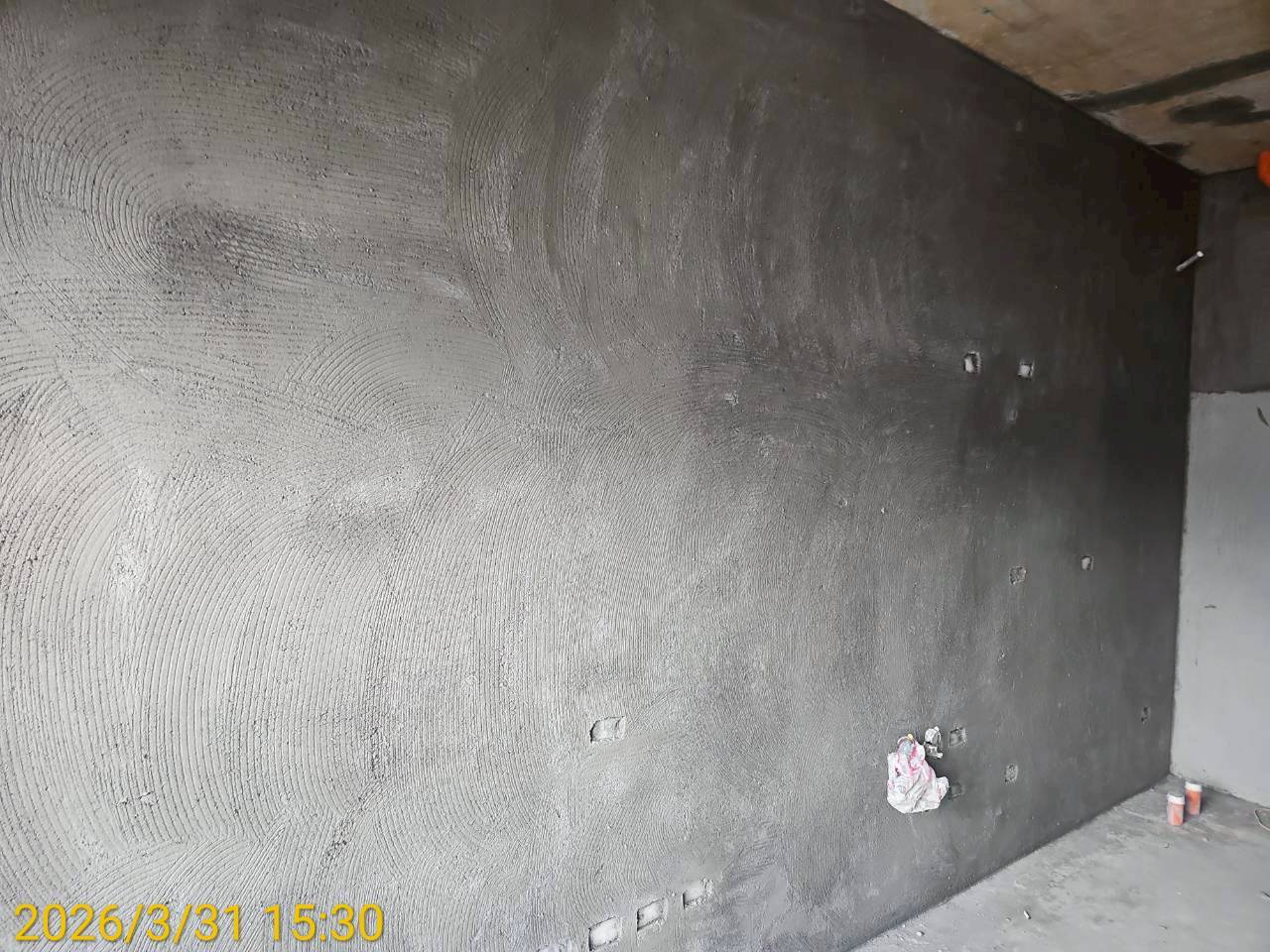

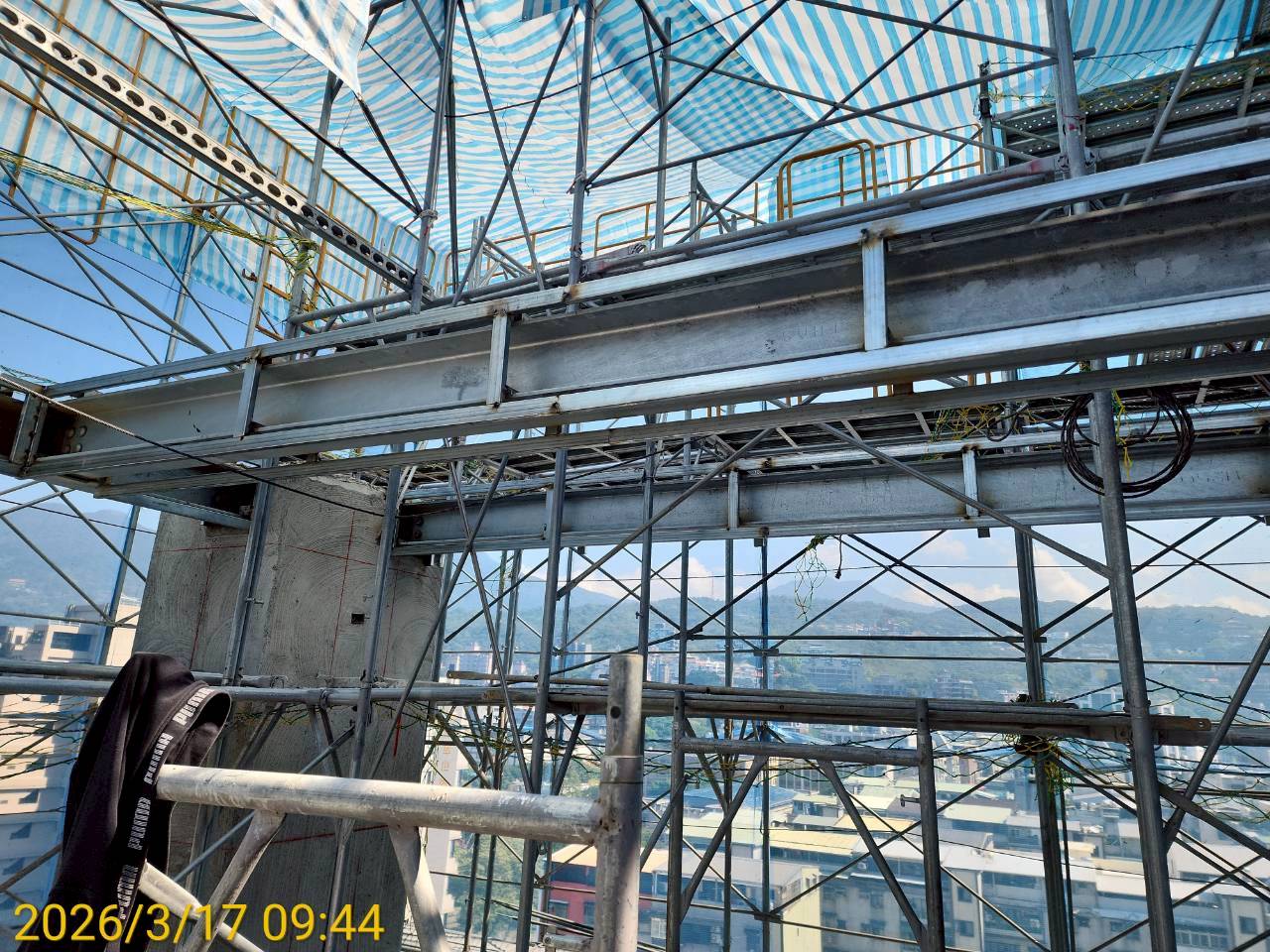

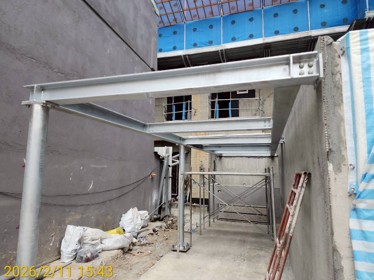

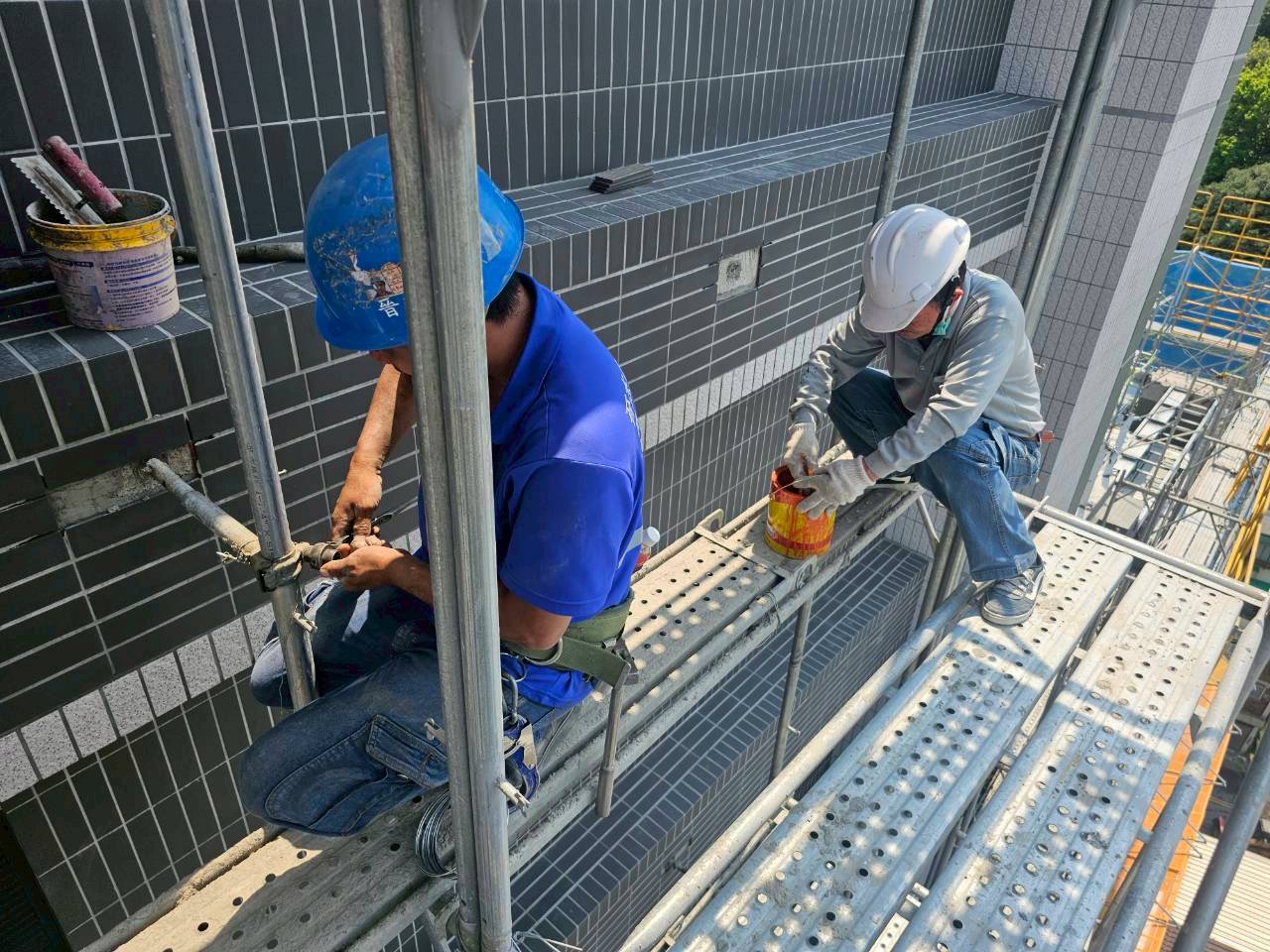

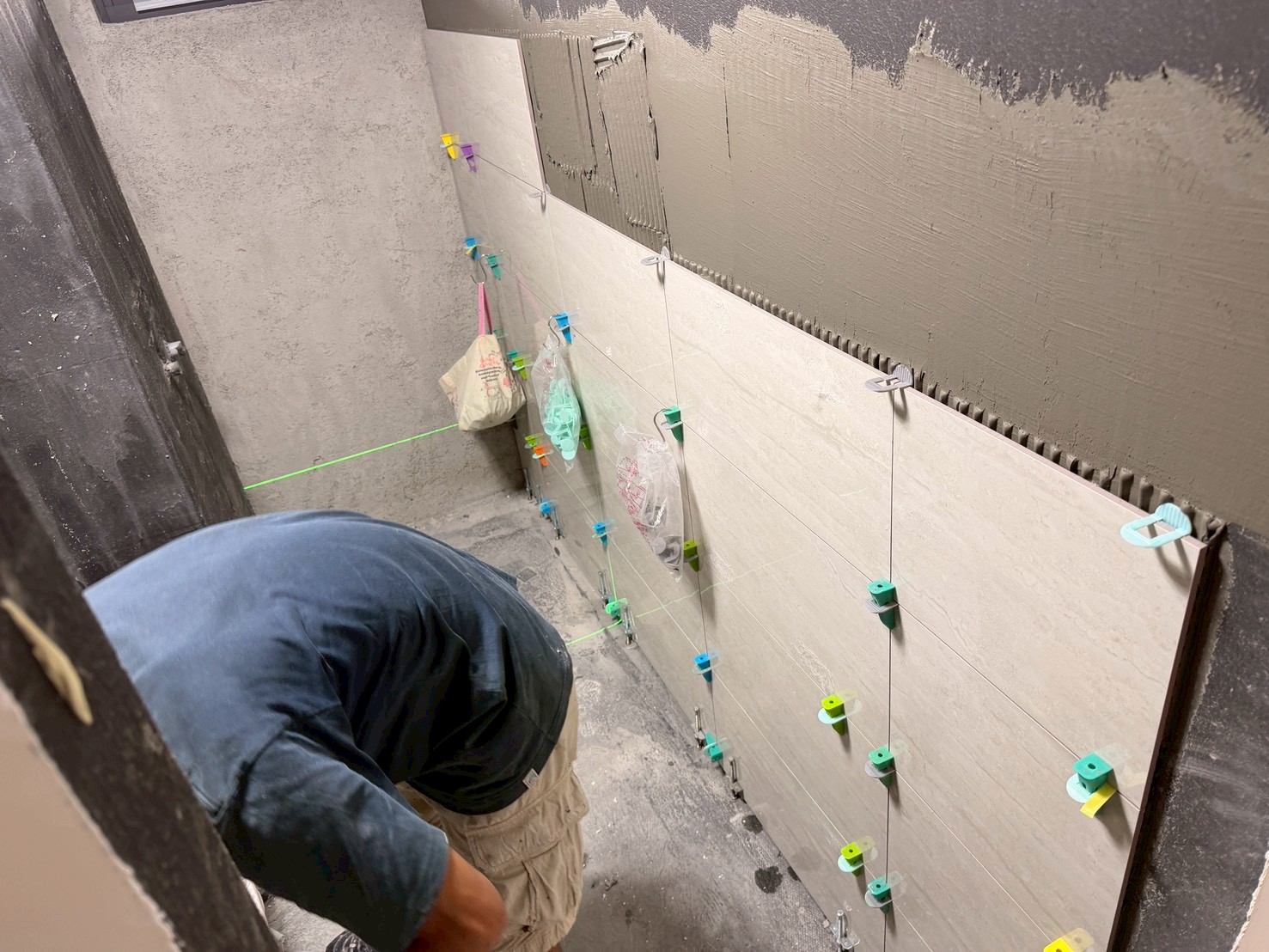

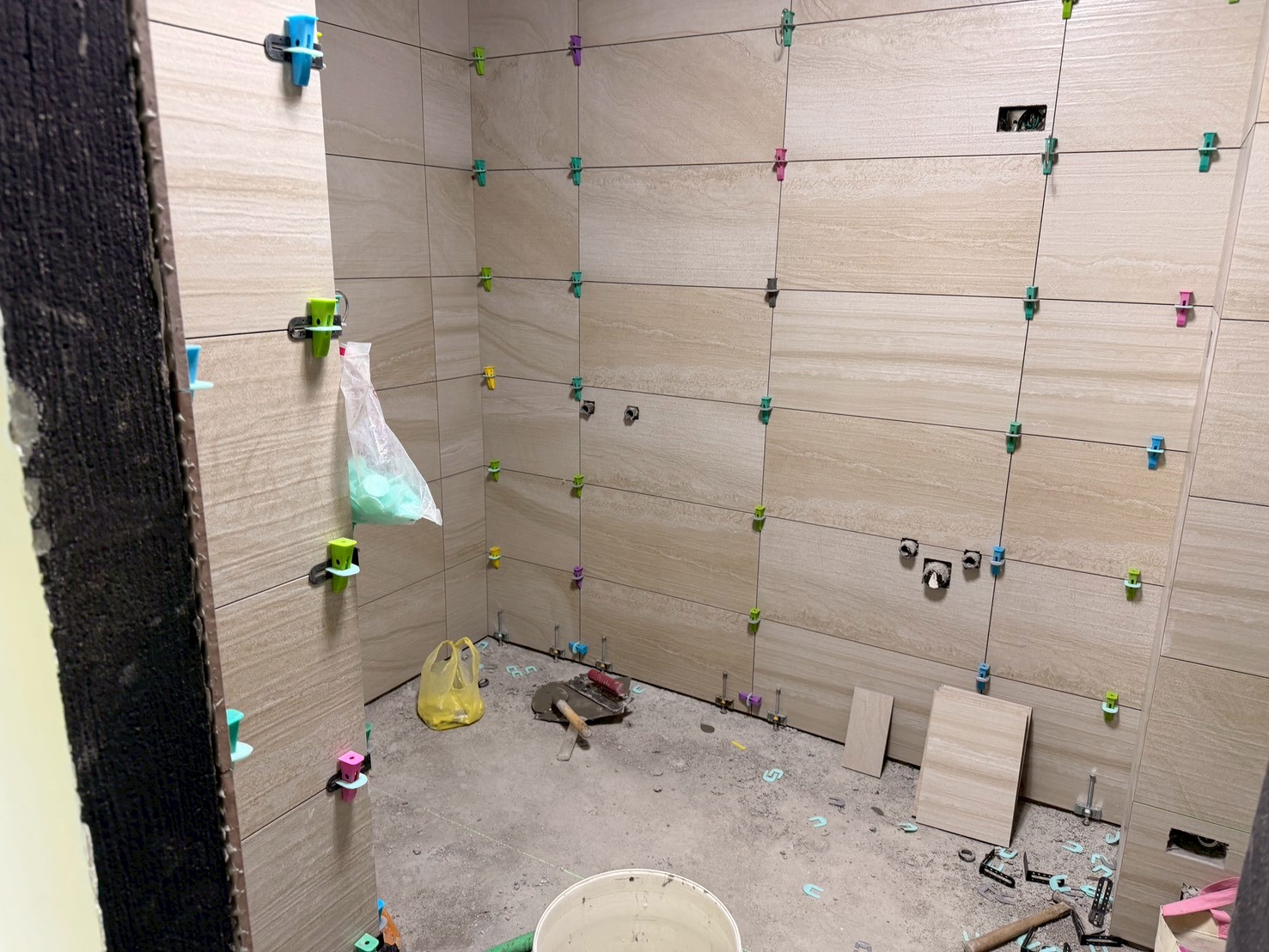

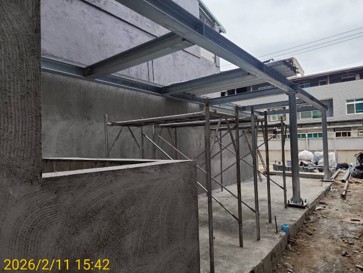

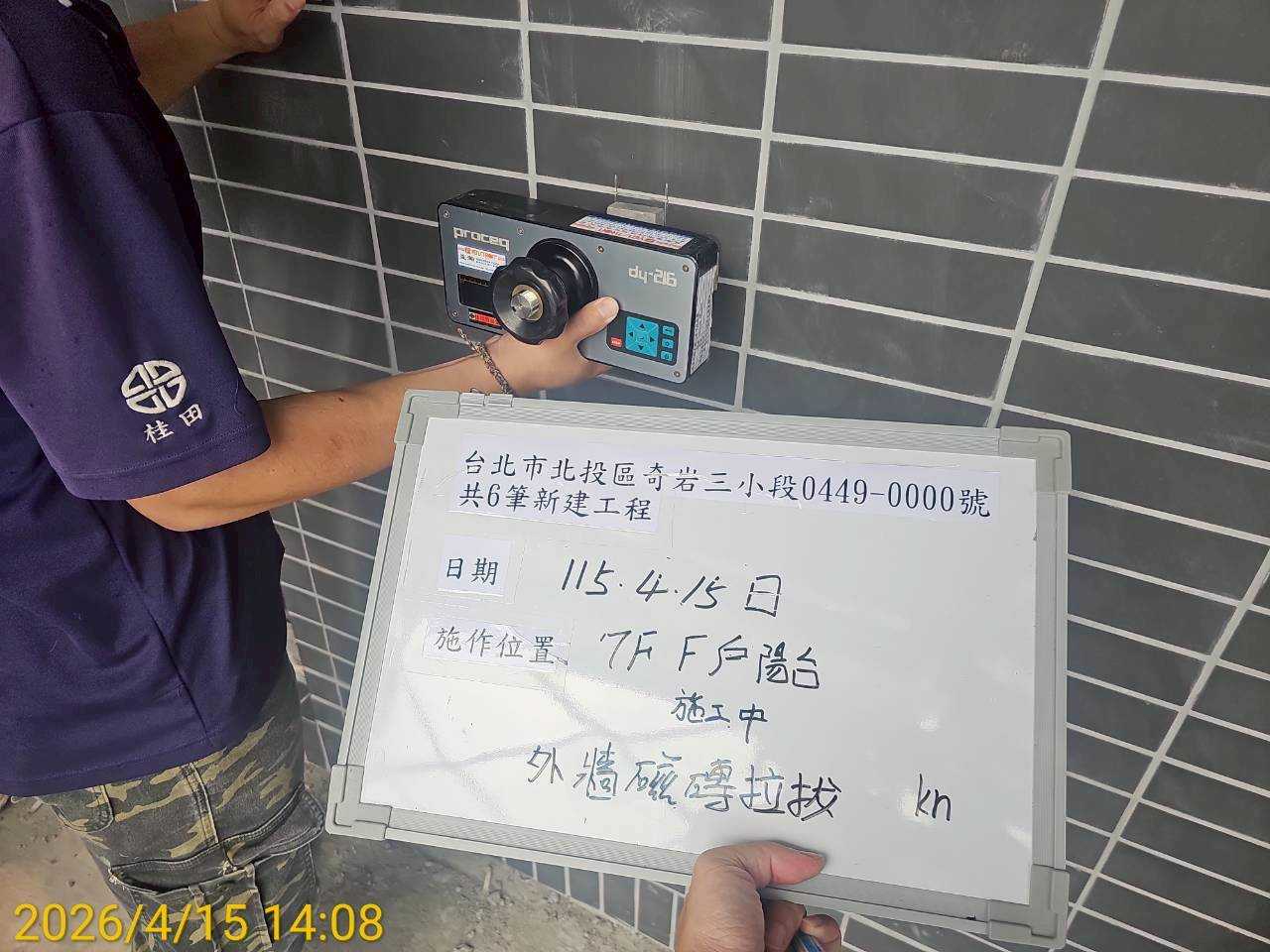

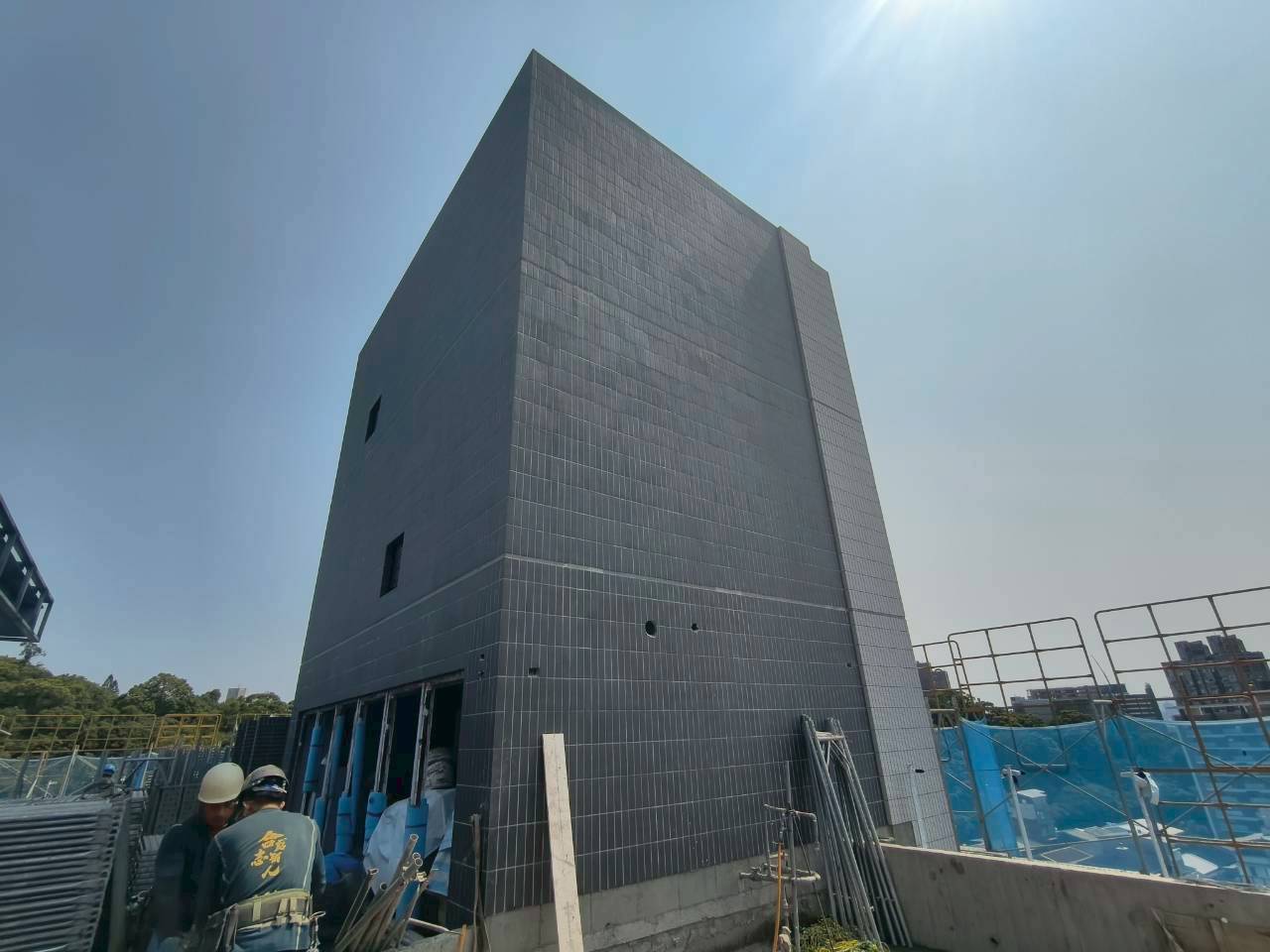

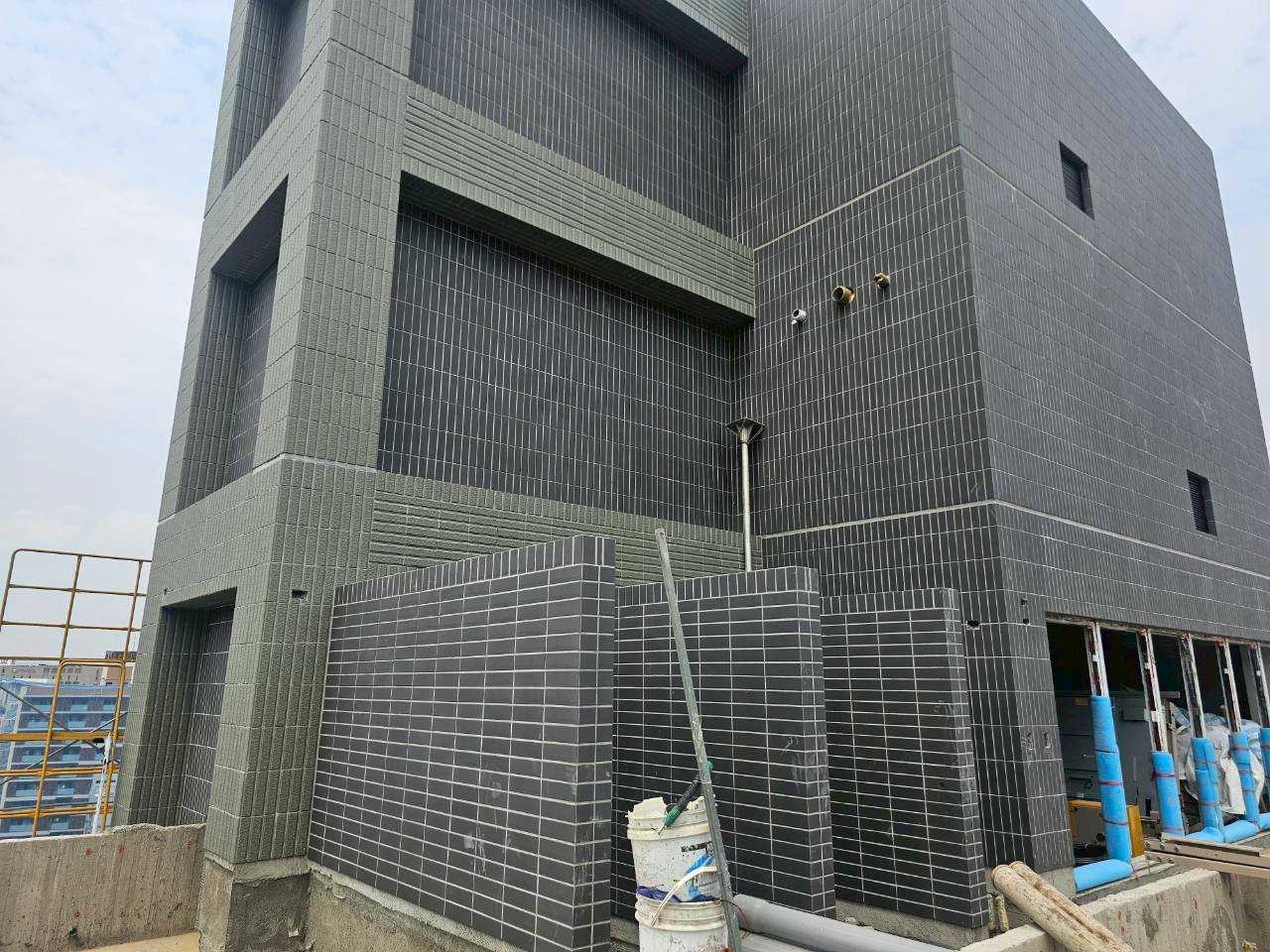

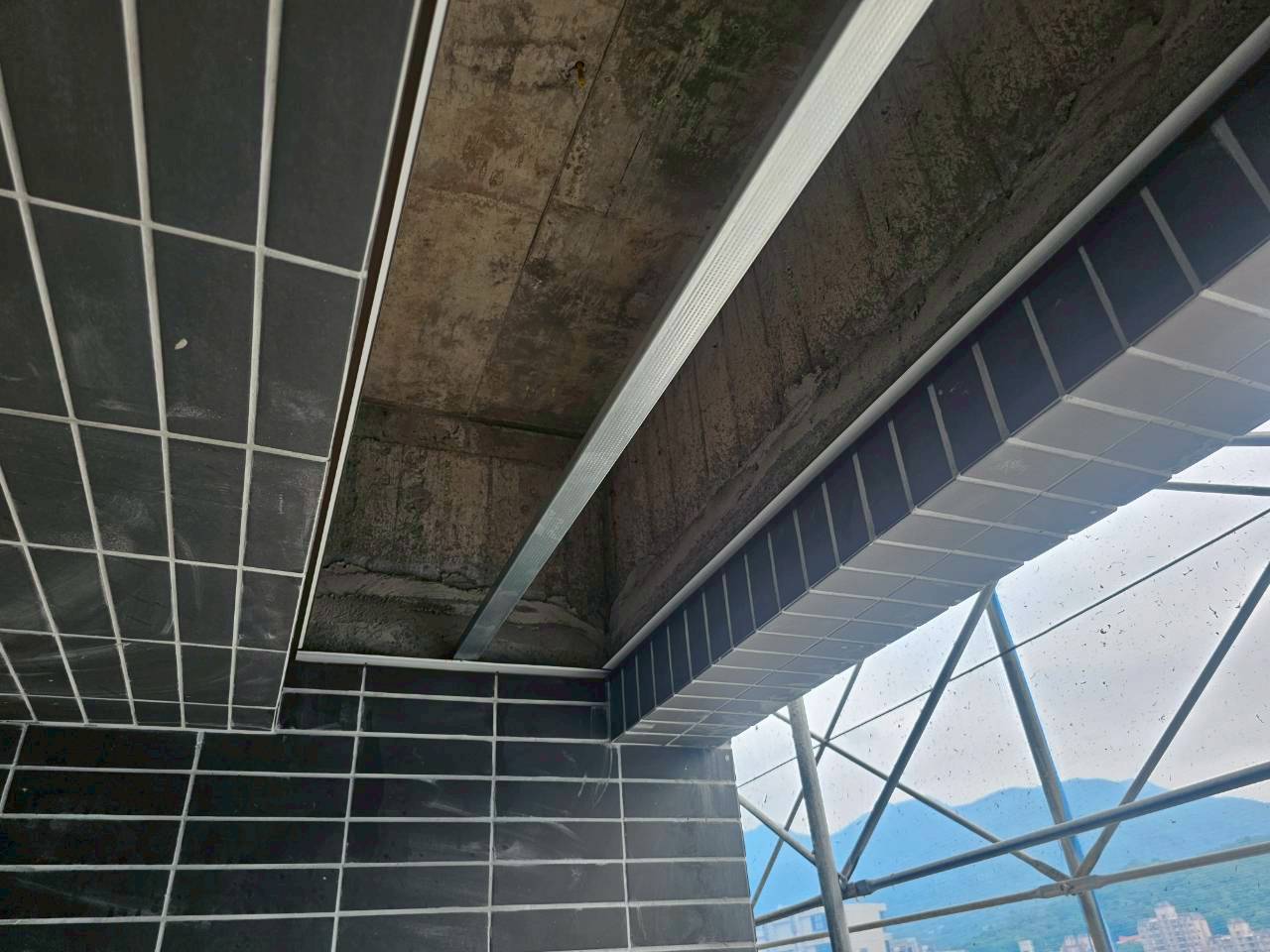

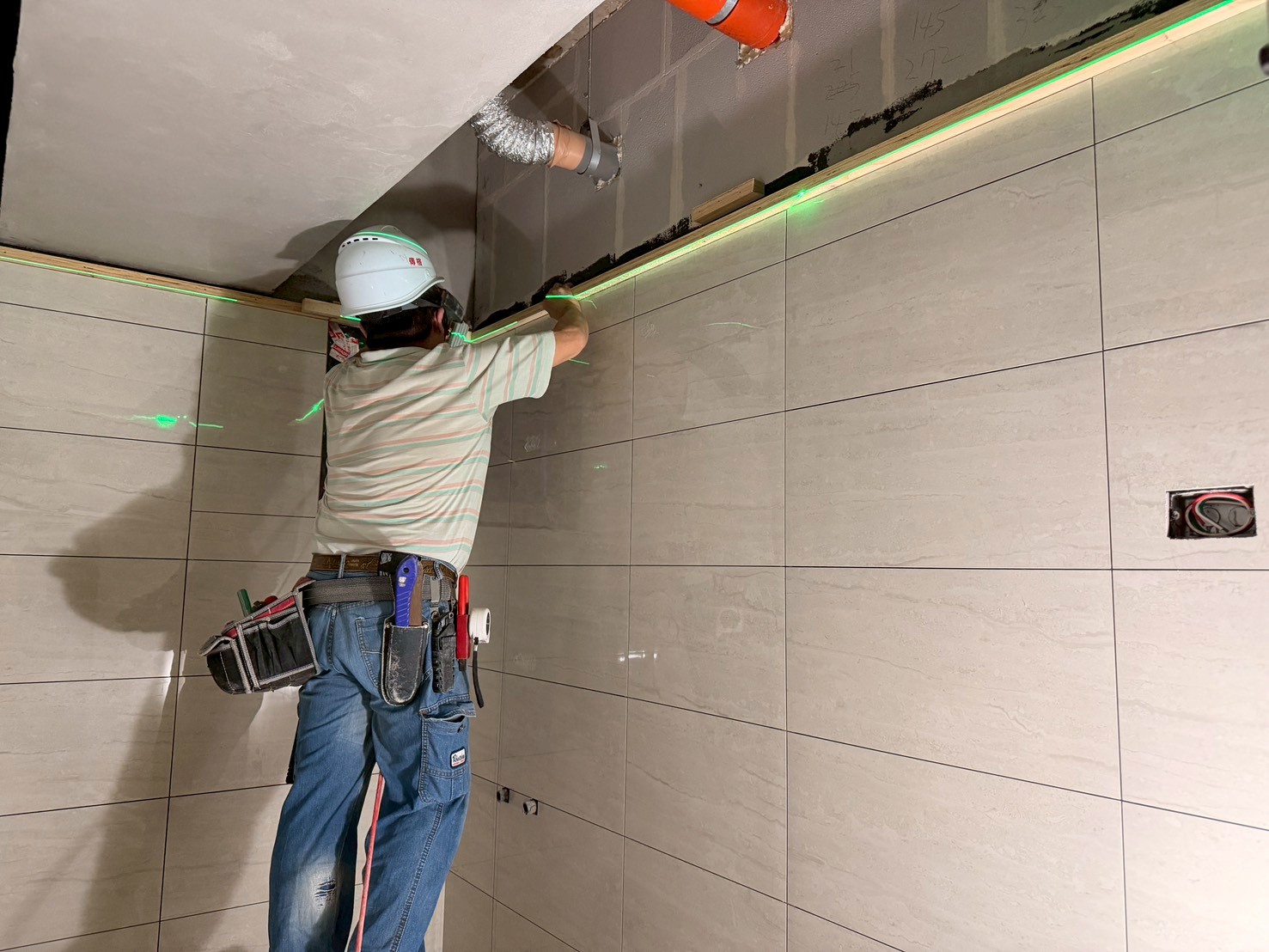

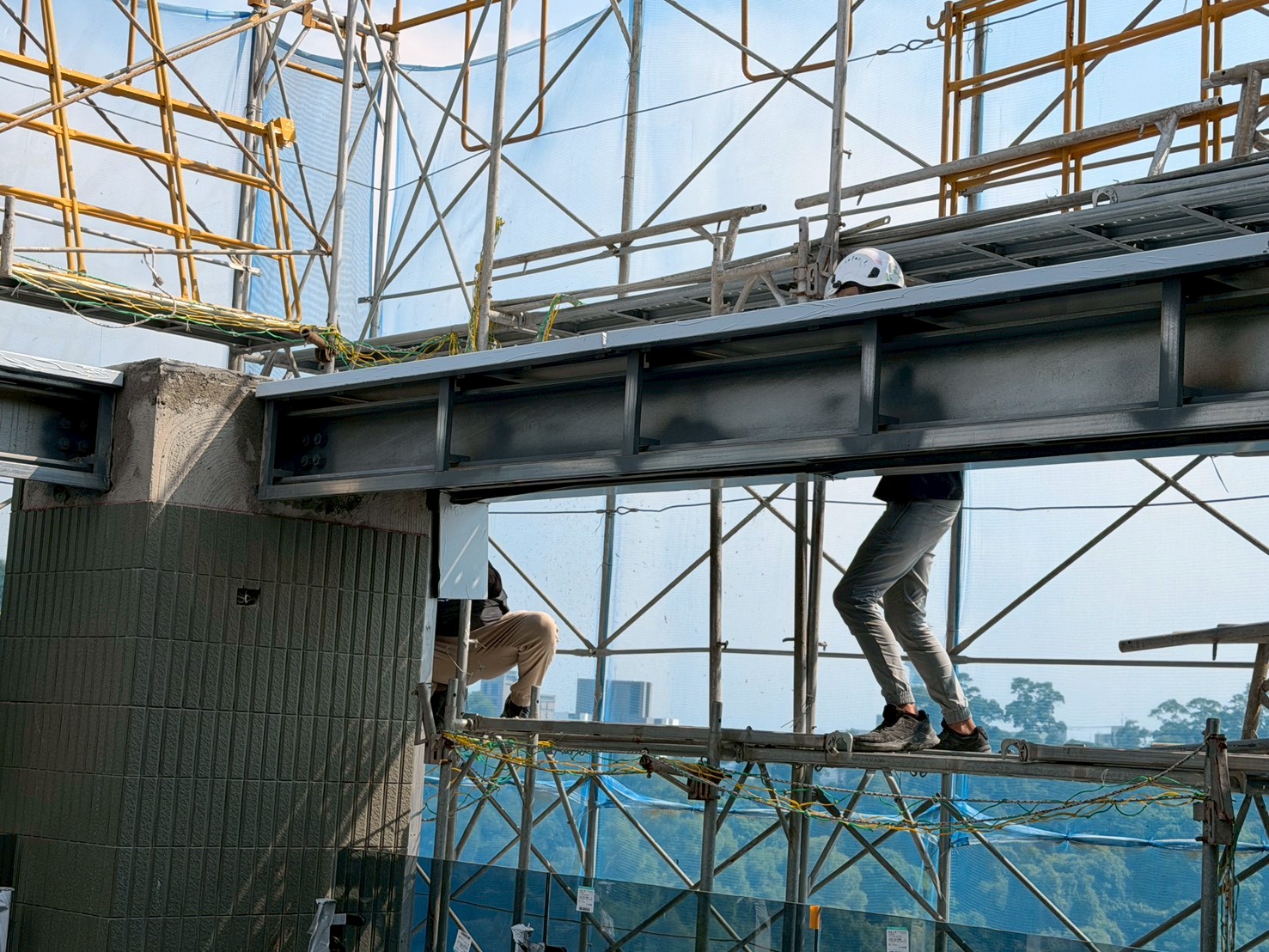

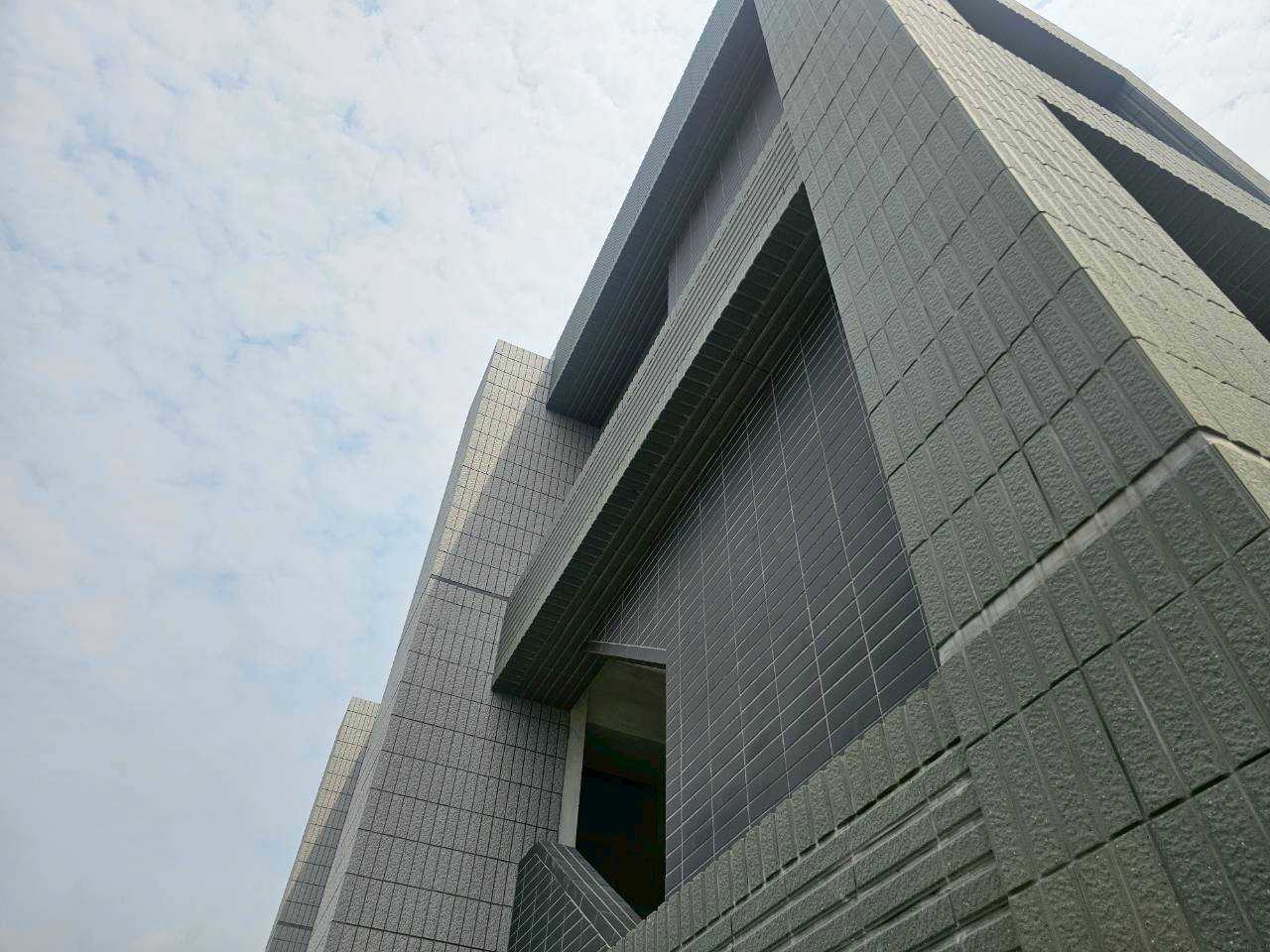

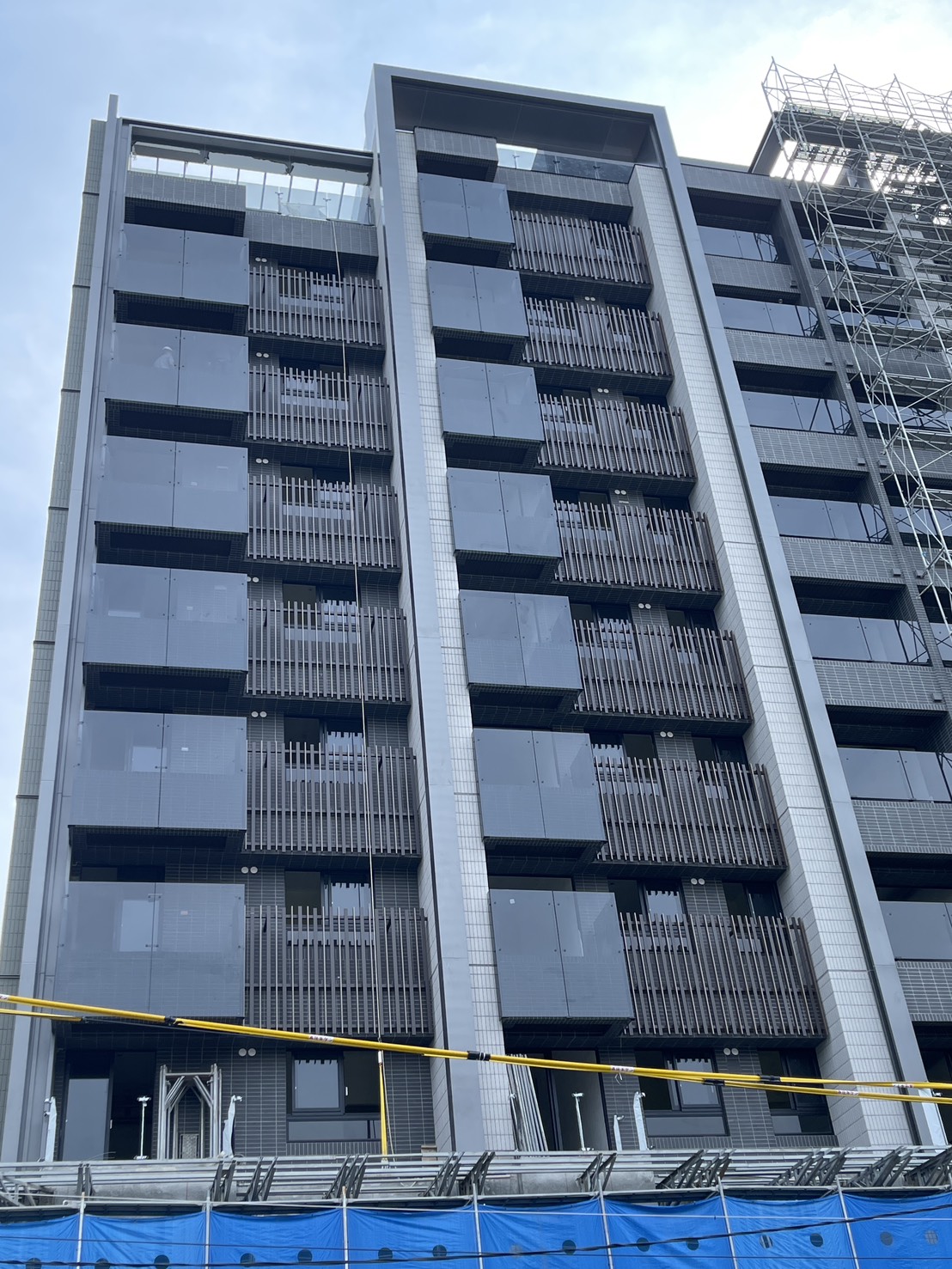

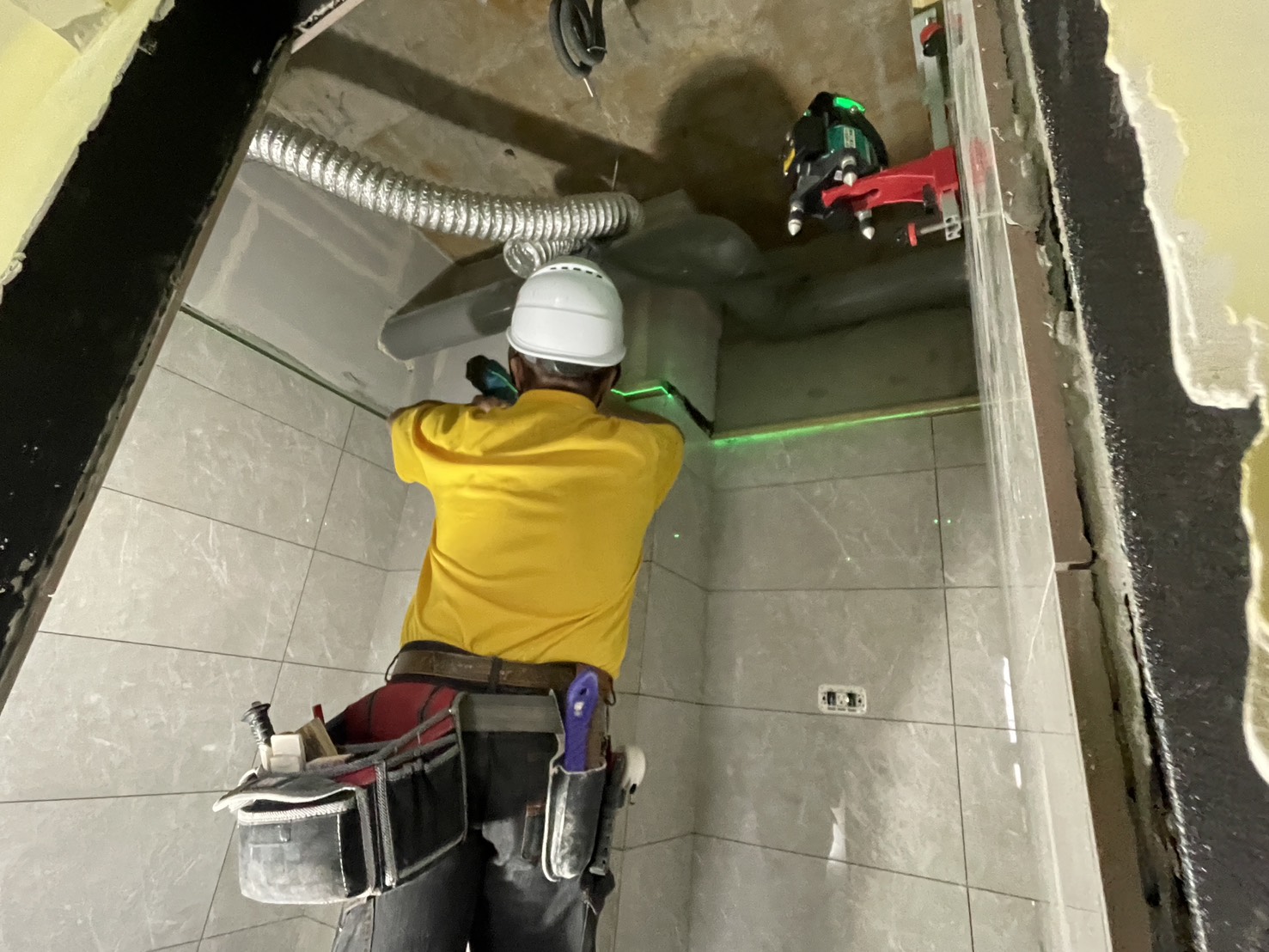

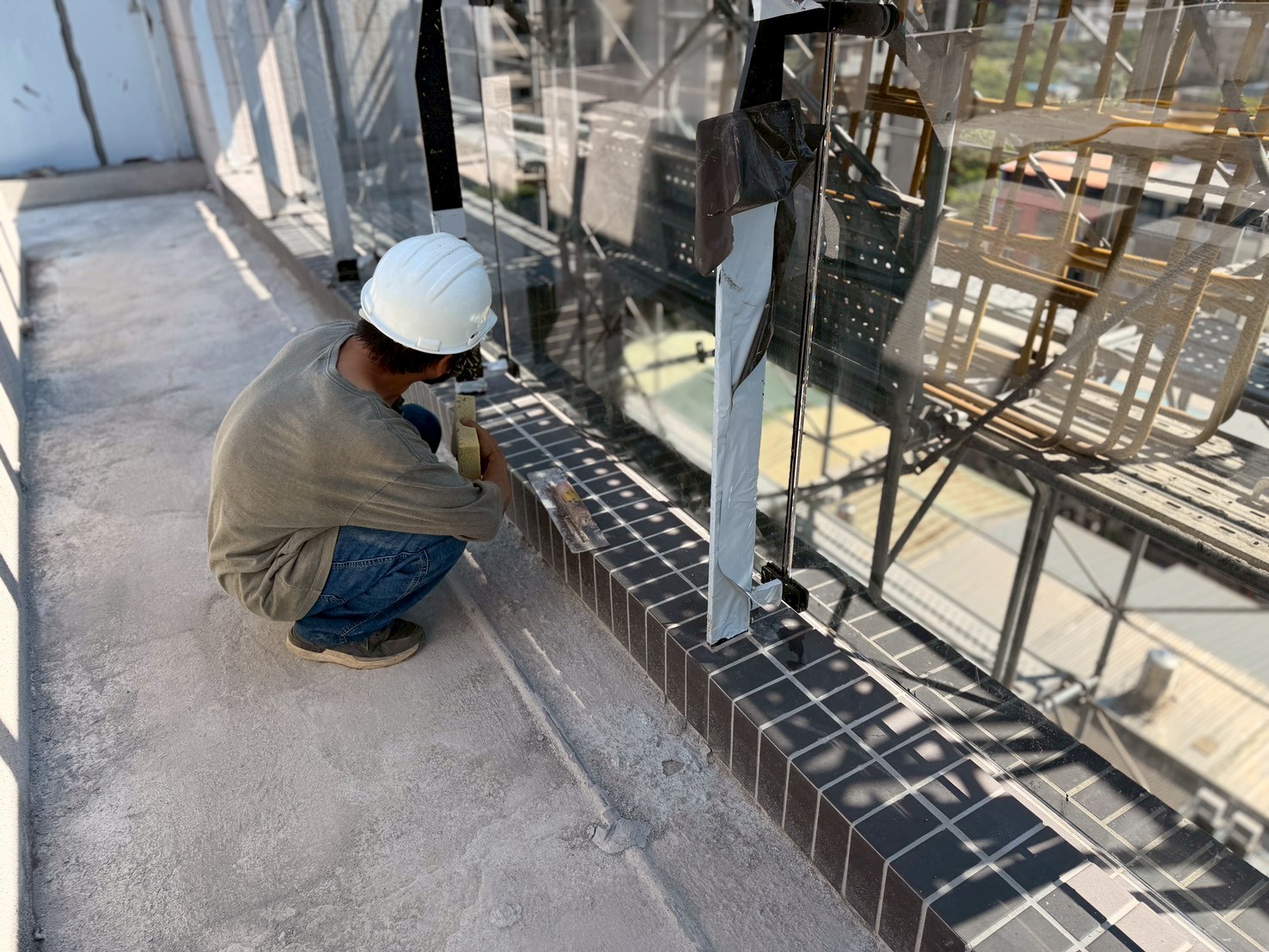

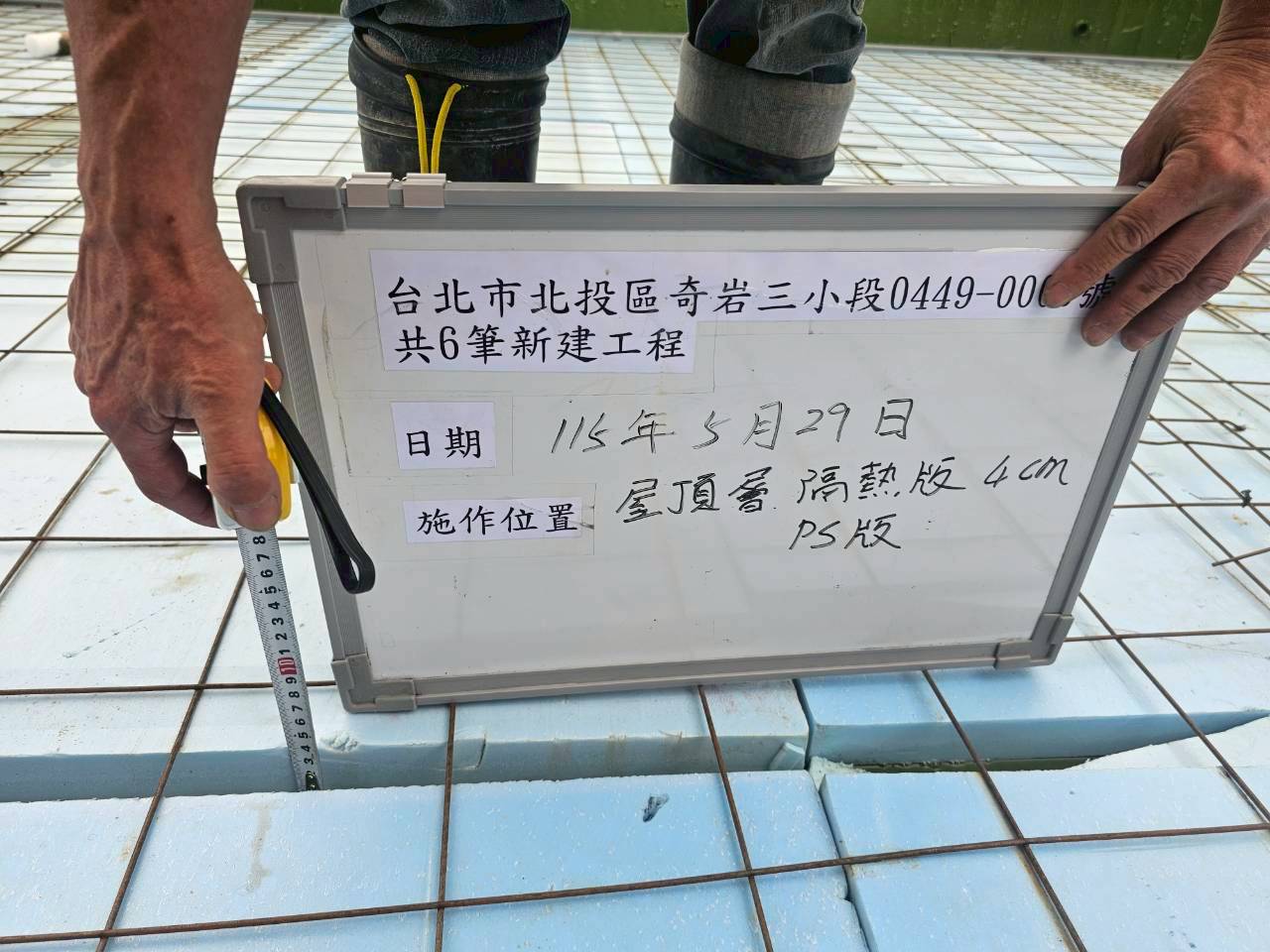

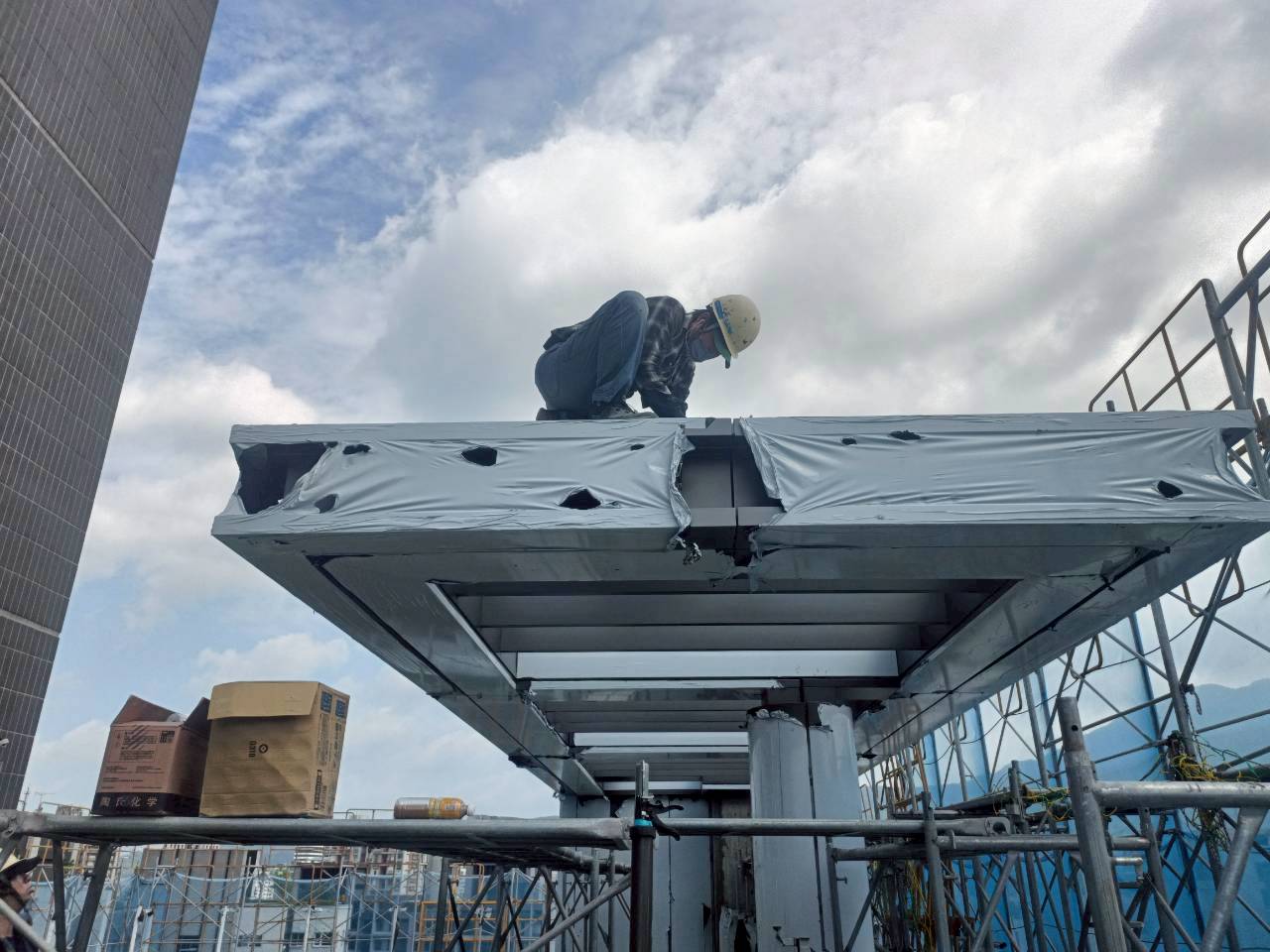

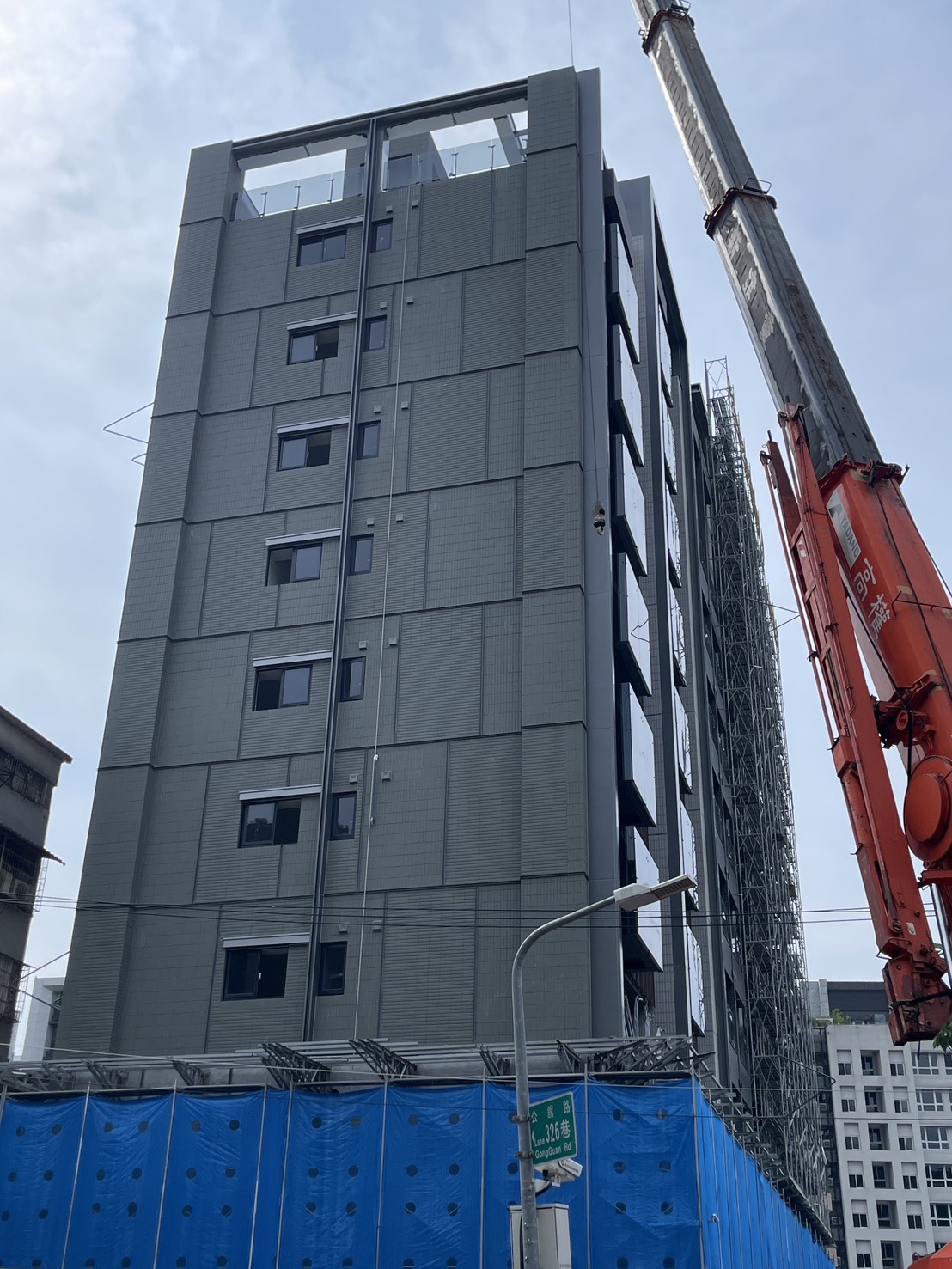

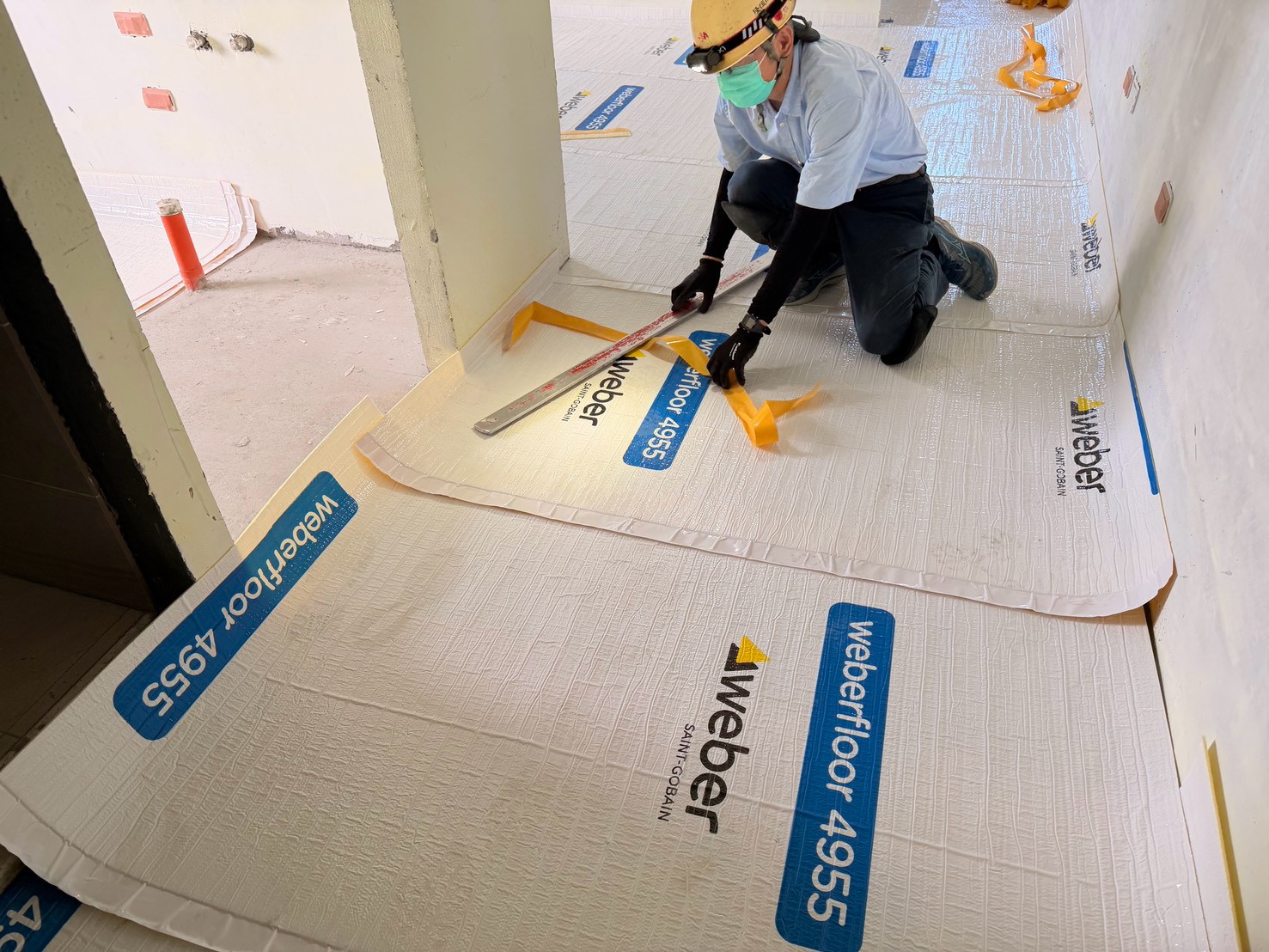

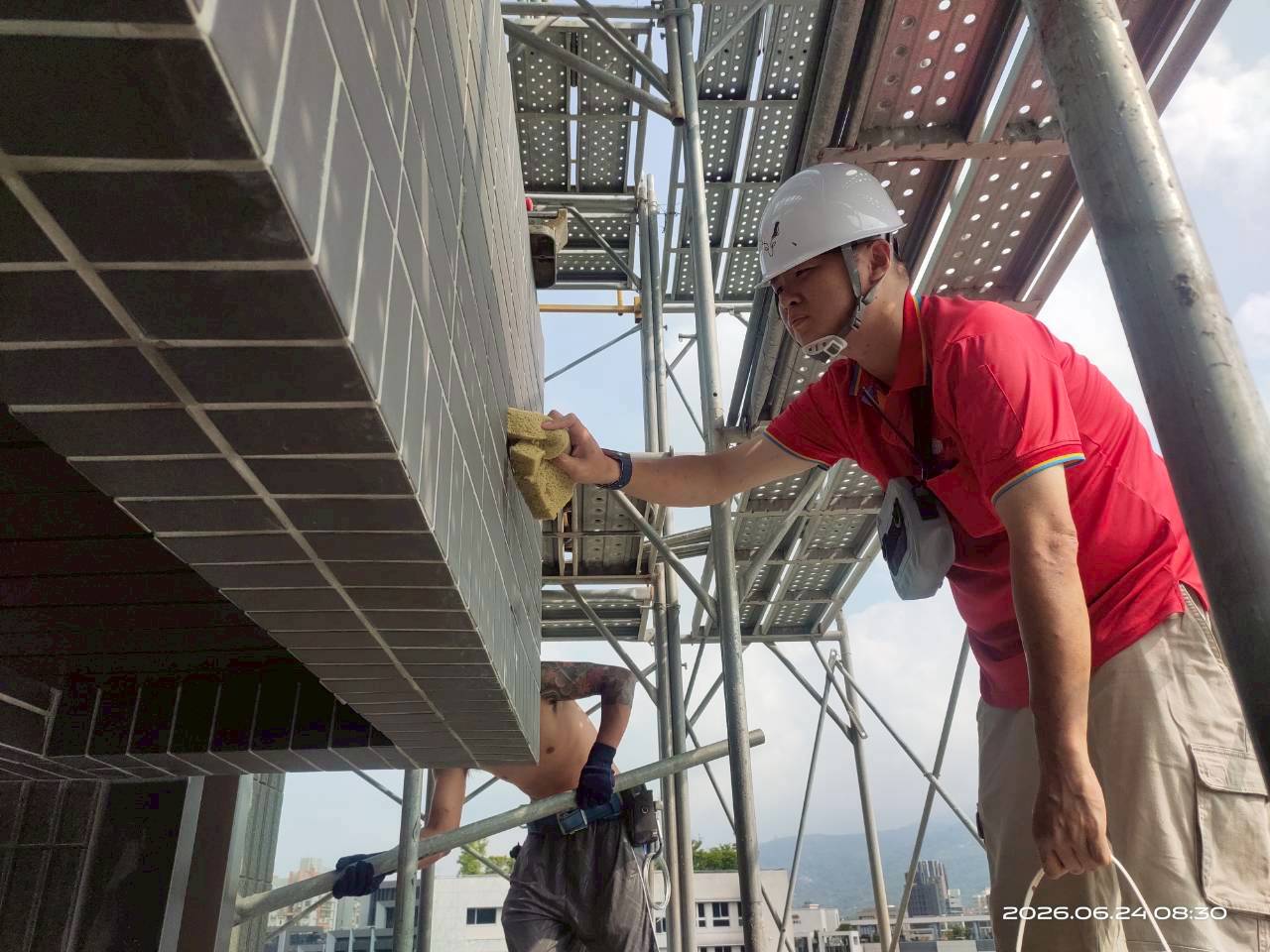

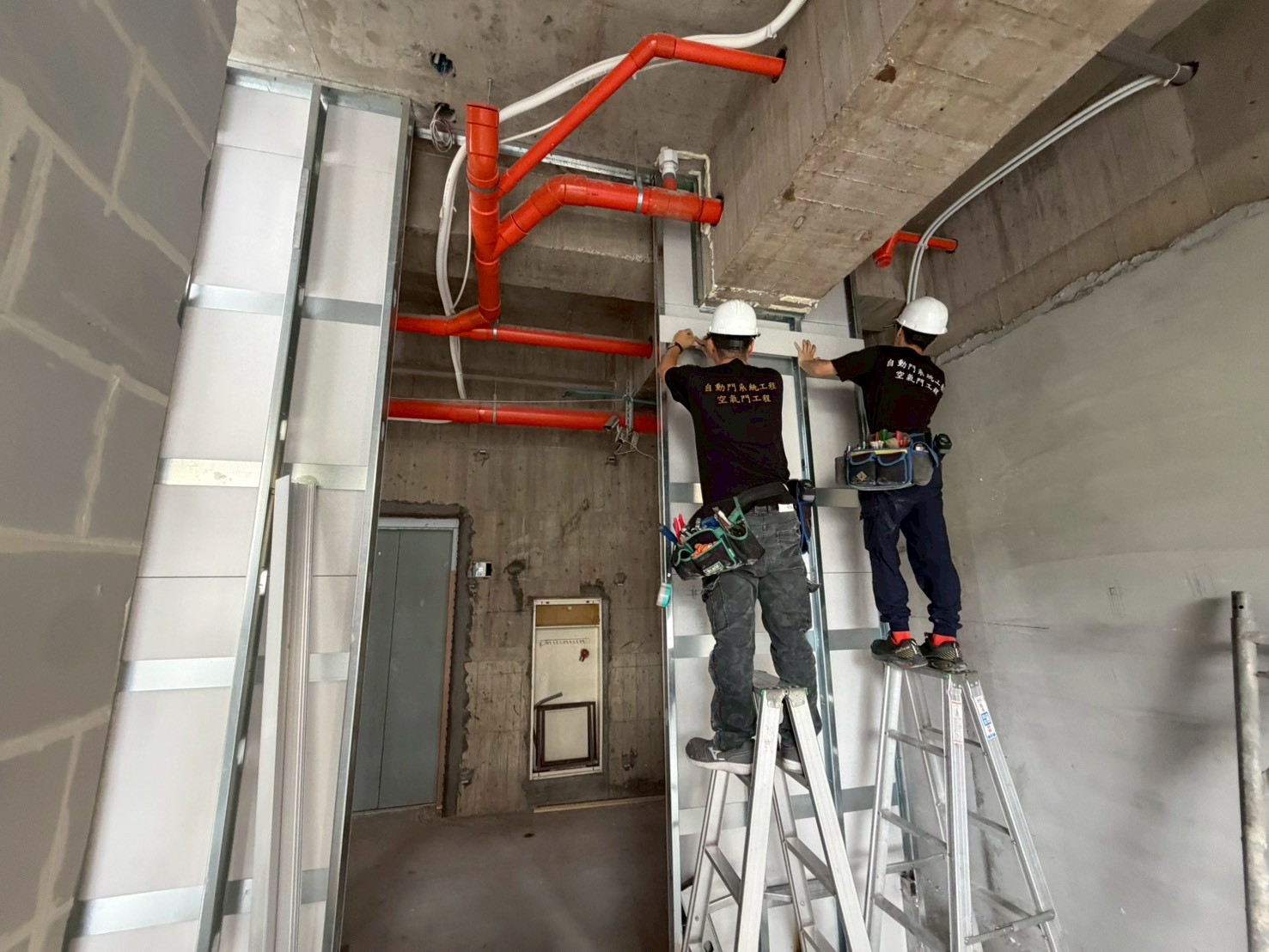

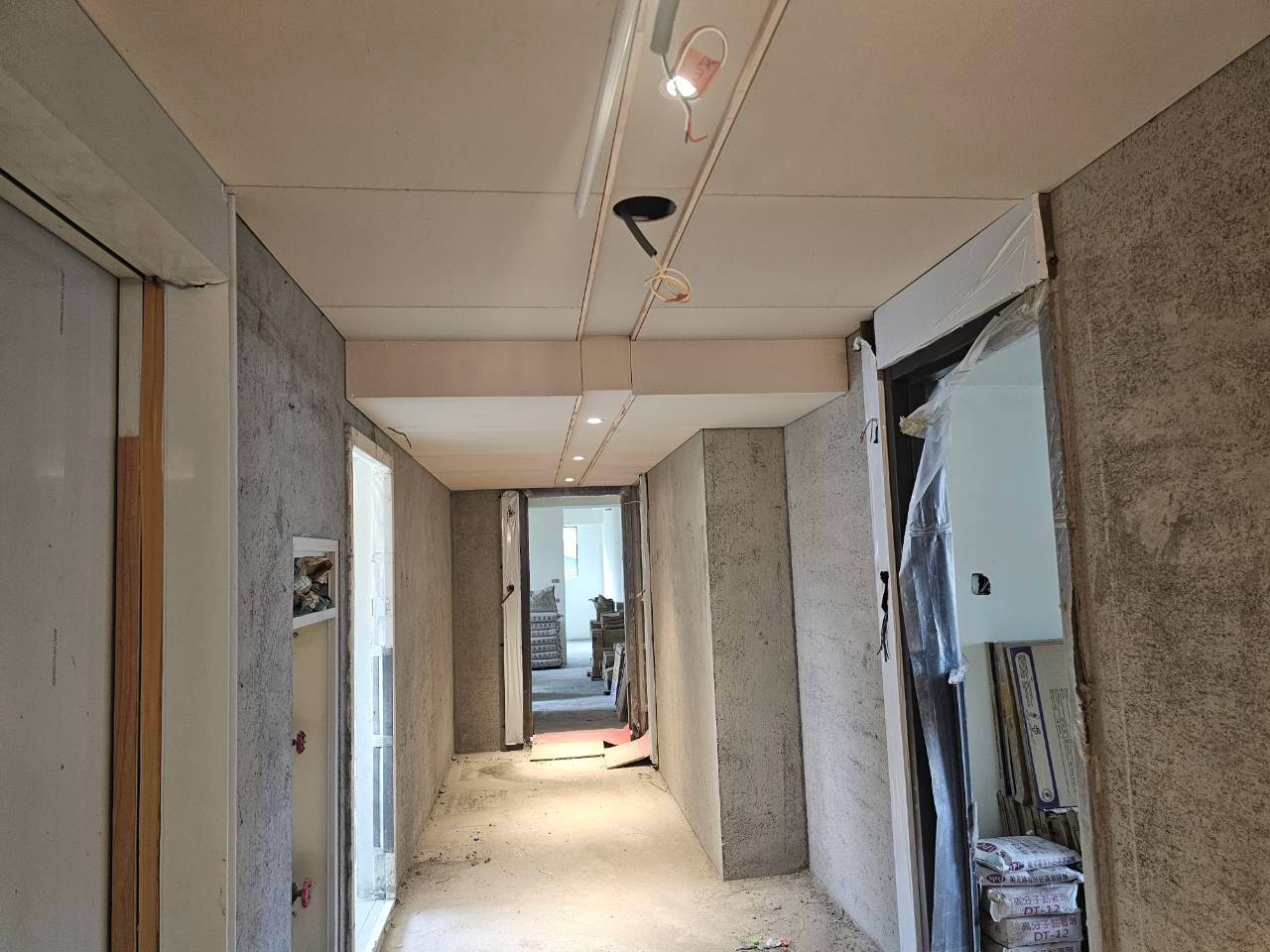

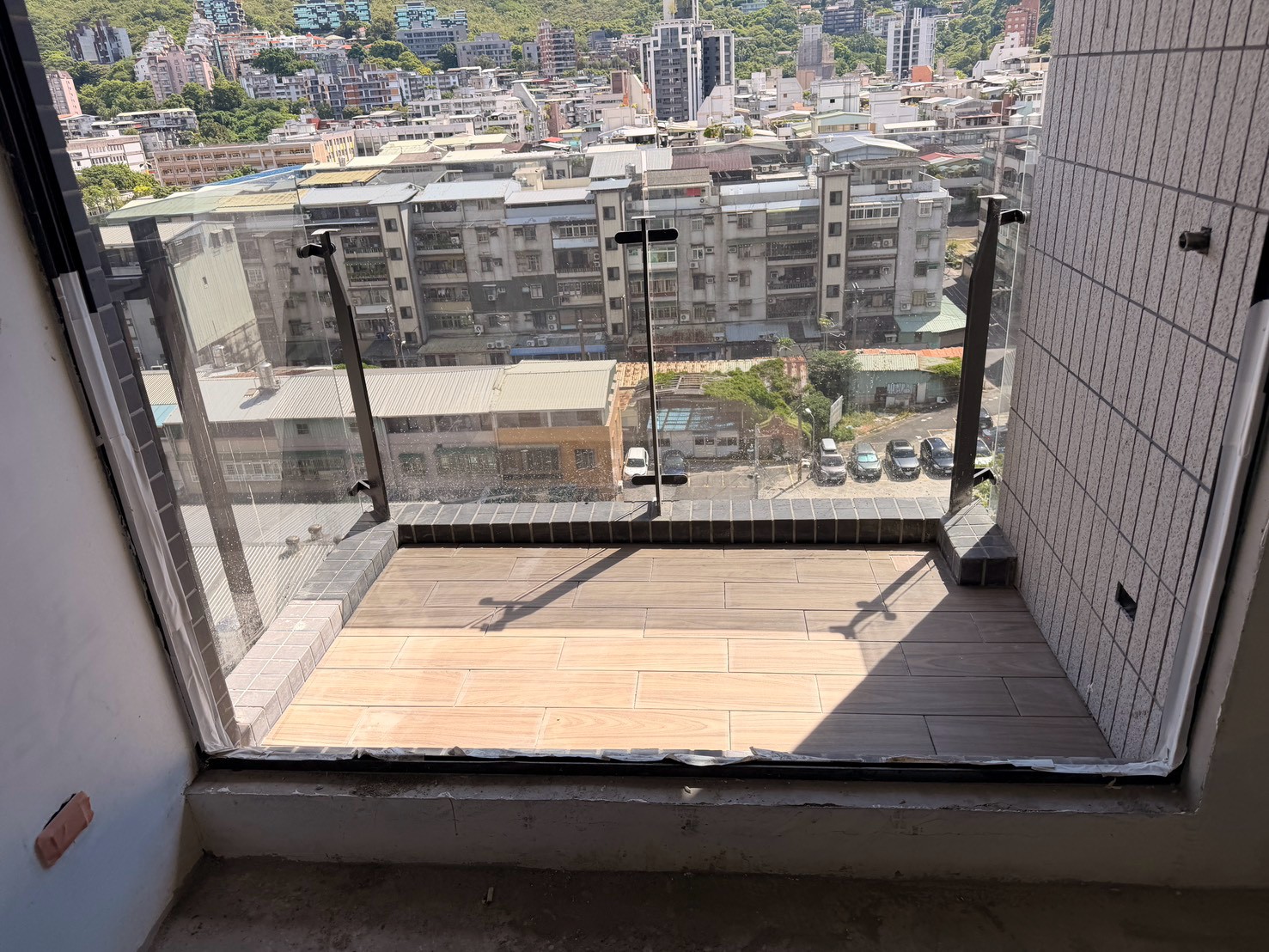

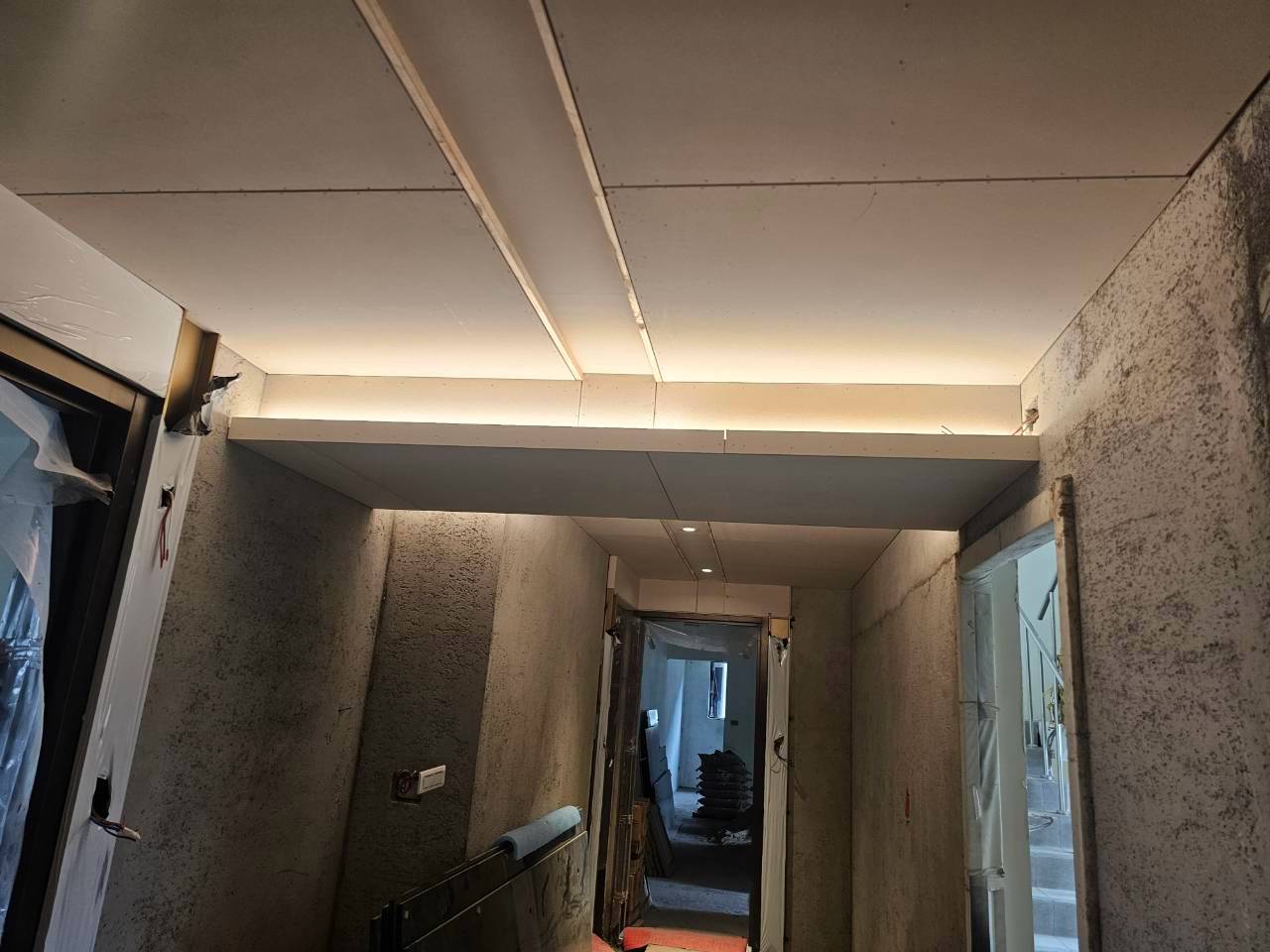

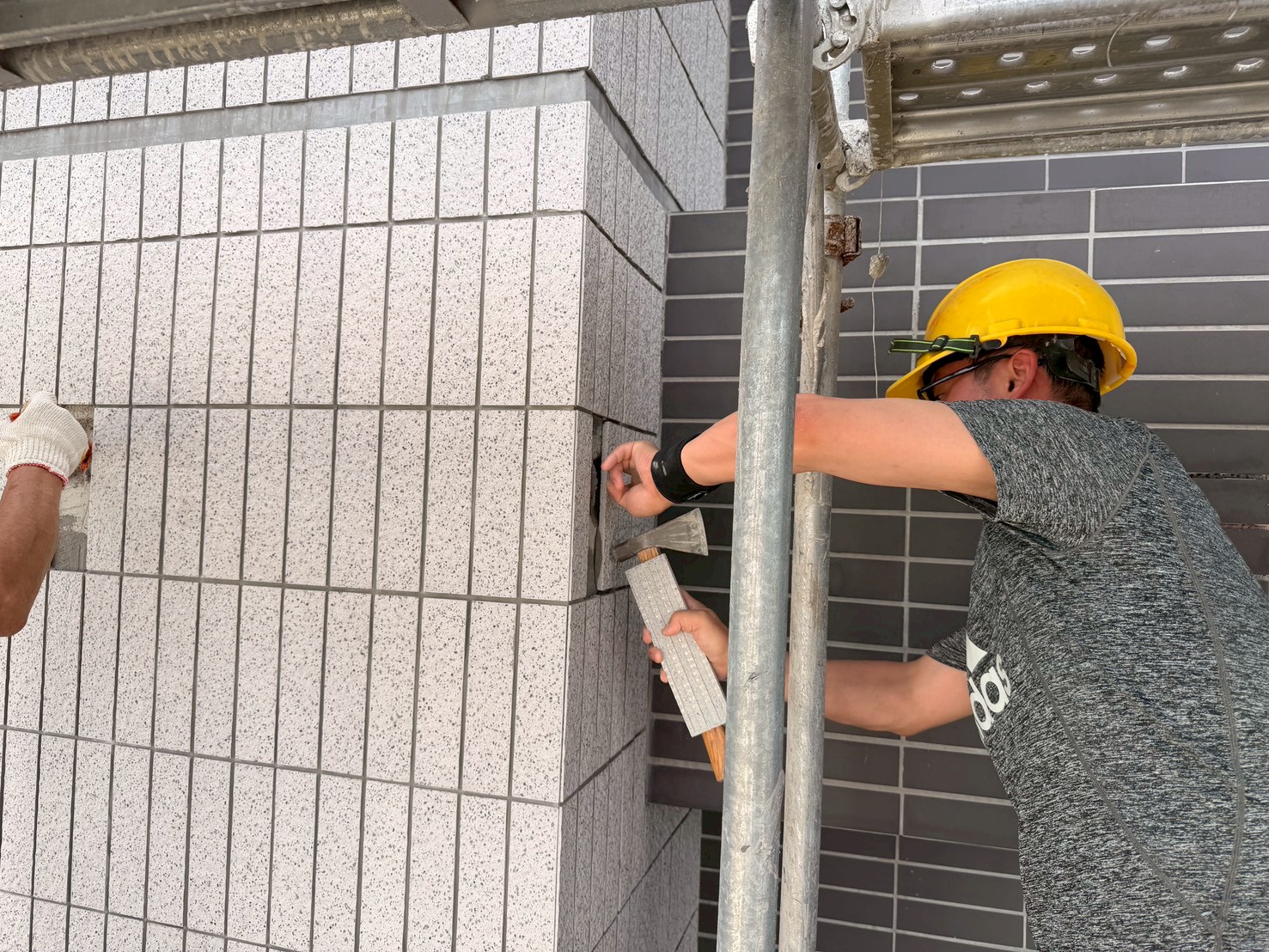

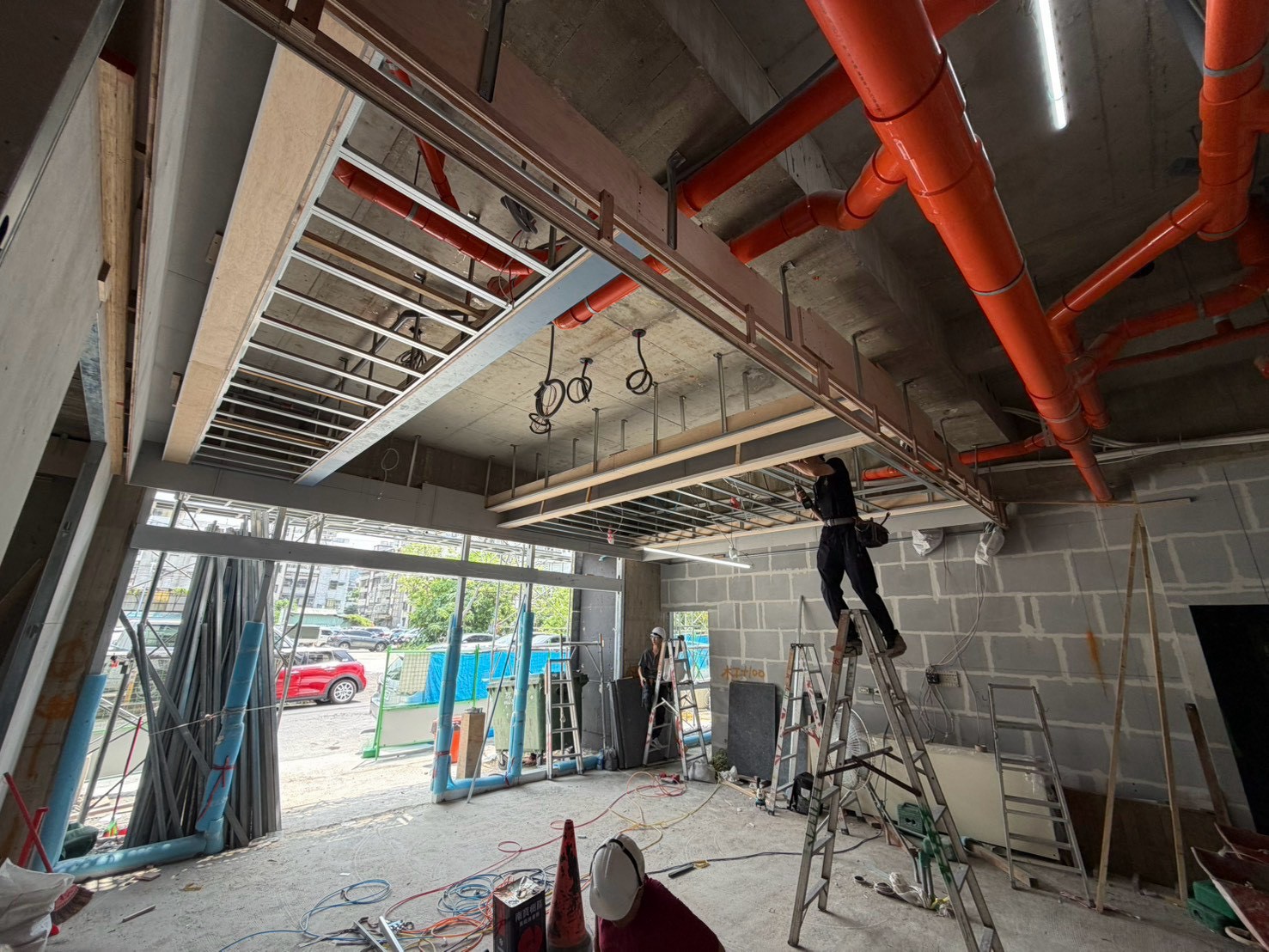

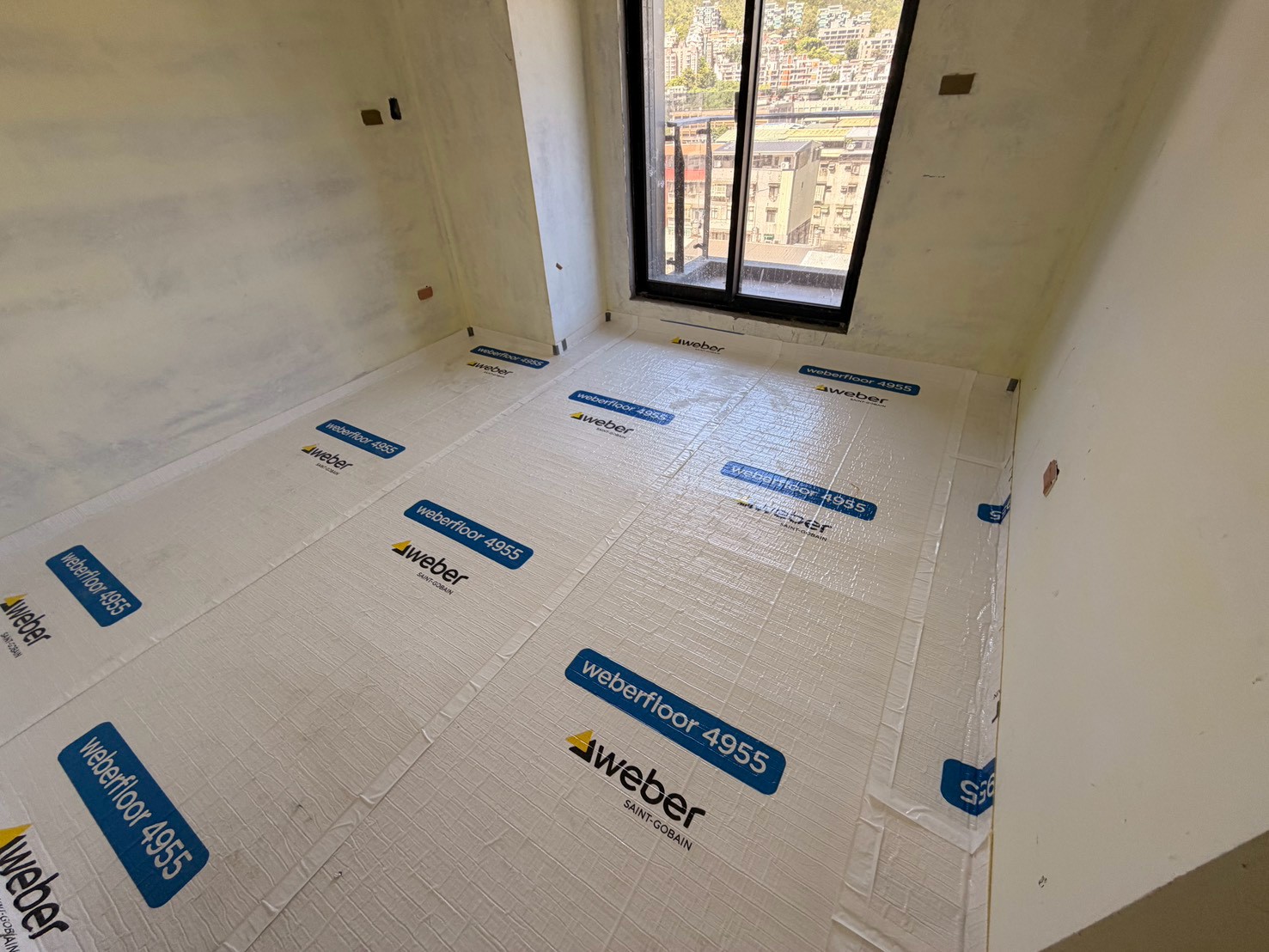

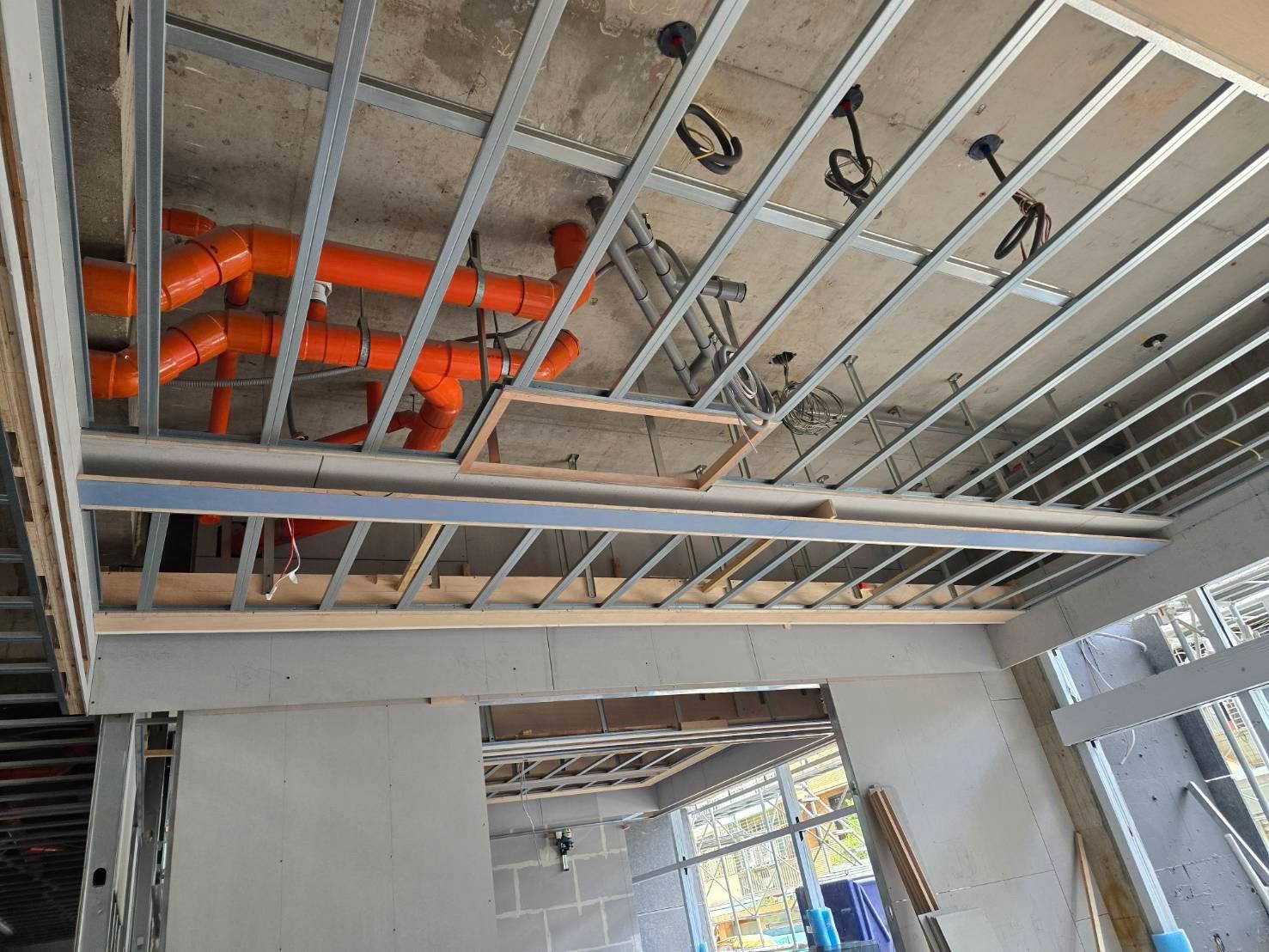

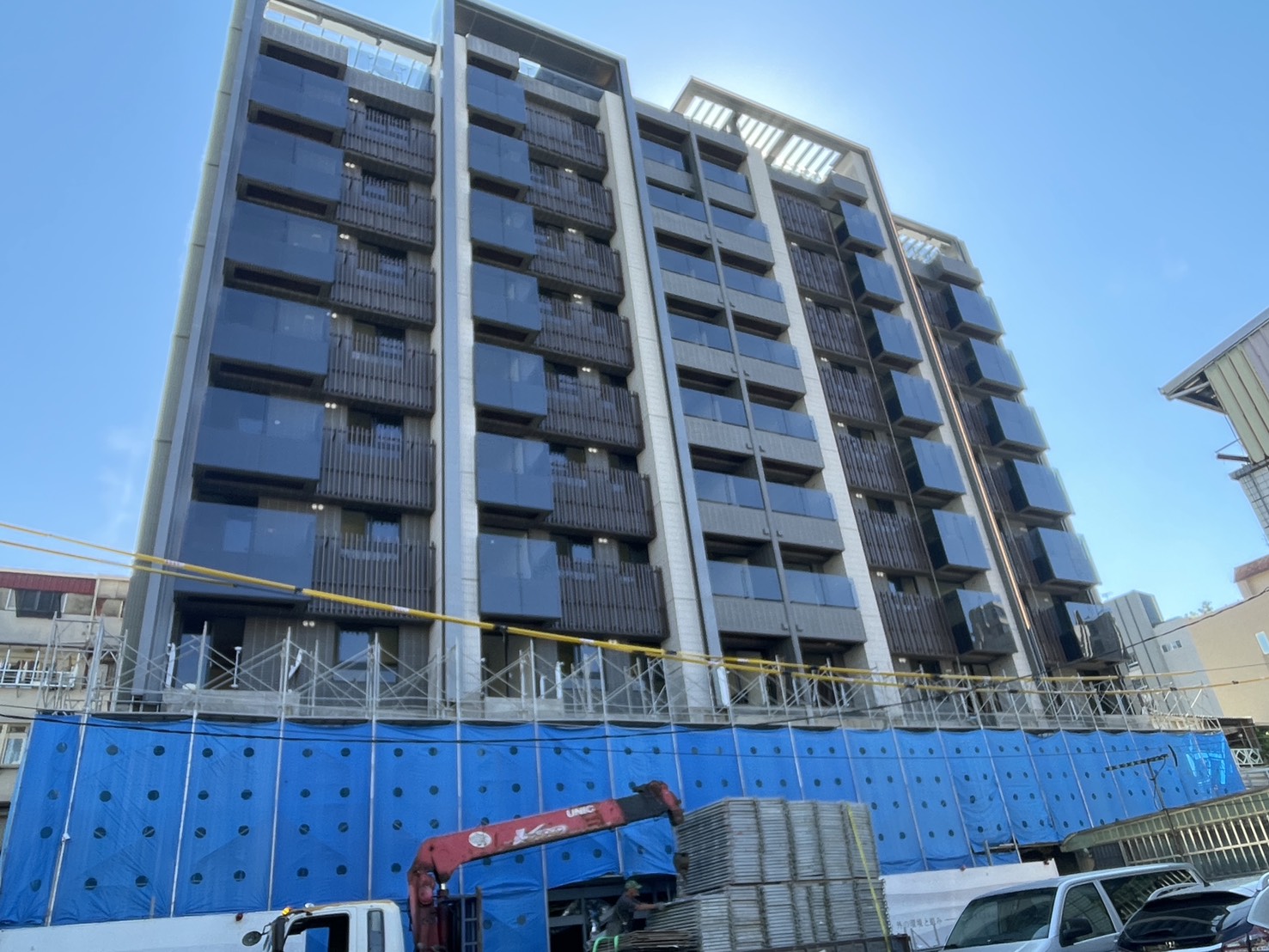

3F~6F 外牆貼磚|2F~5F 牆面油漆批土施工|5F~7F 坪頂研磨批土|8F~10F 外牆粉刷|6F 室內粉刷及屋突層室內粉刷 |B3F~B2F 室內坪頂噴漆|屋頂鋼構骨架施工|4F~6F 浴廁牆面磁磚施工
2026/02

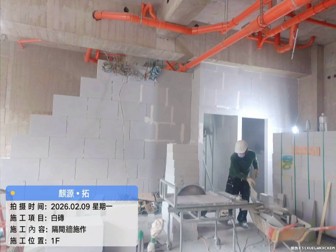

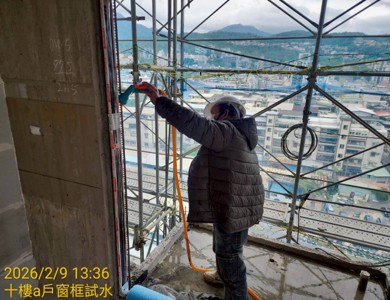

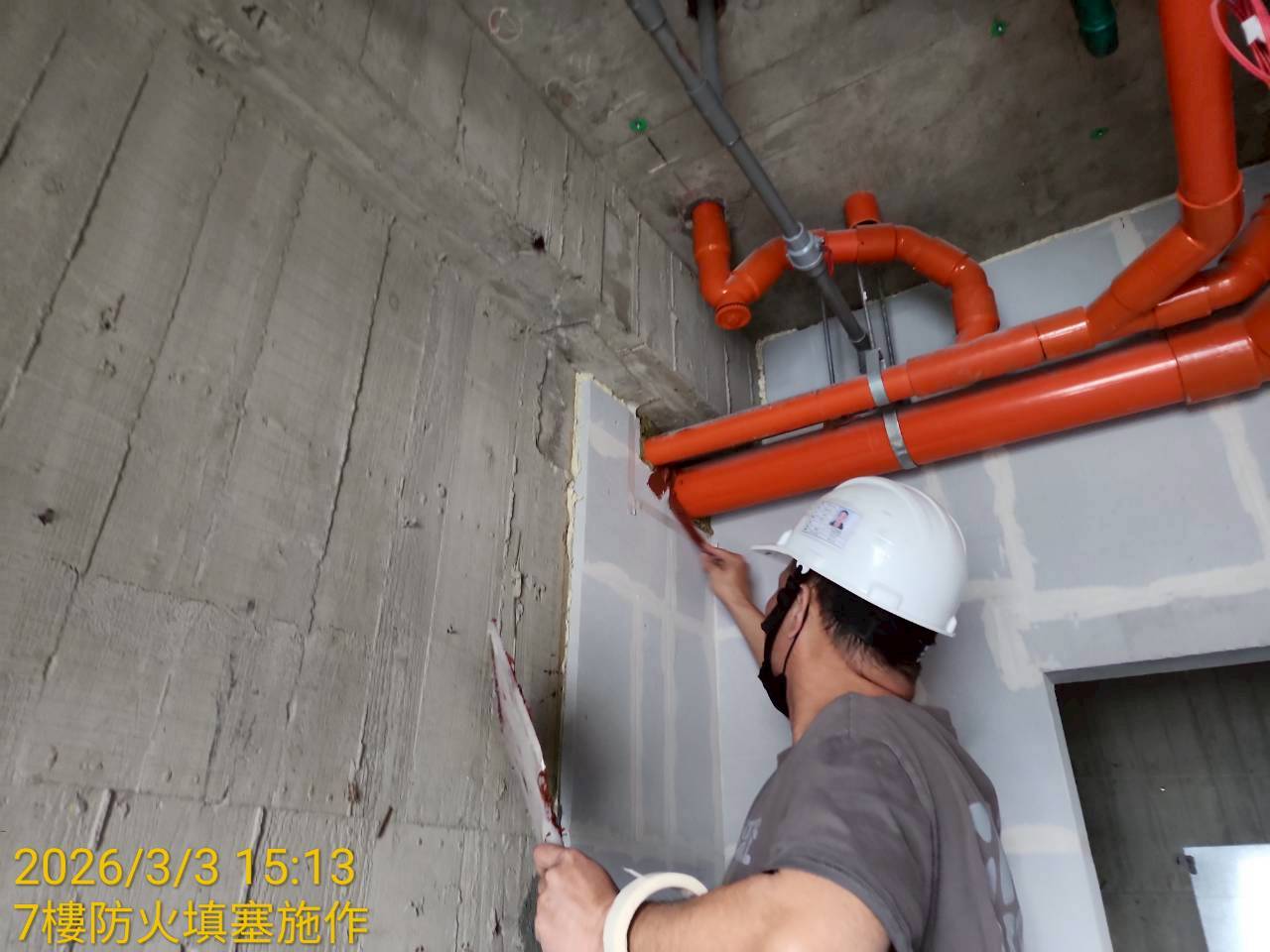

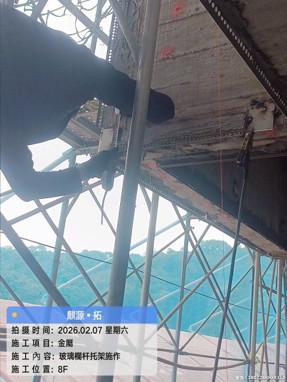

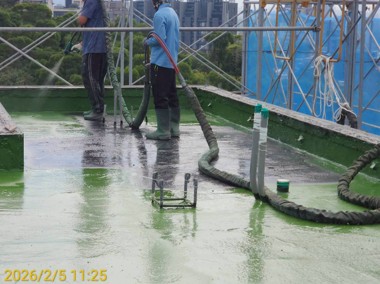

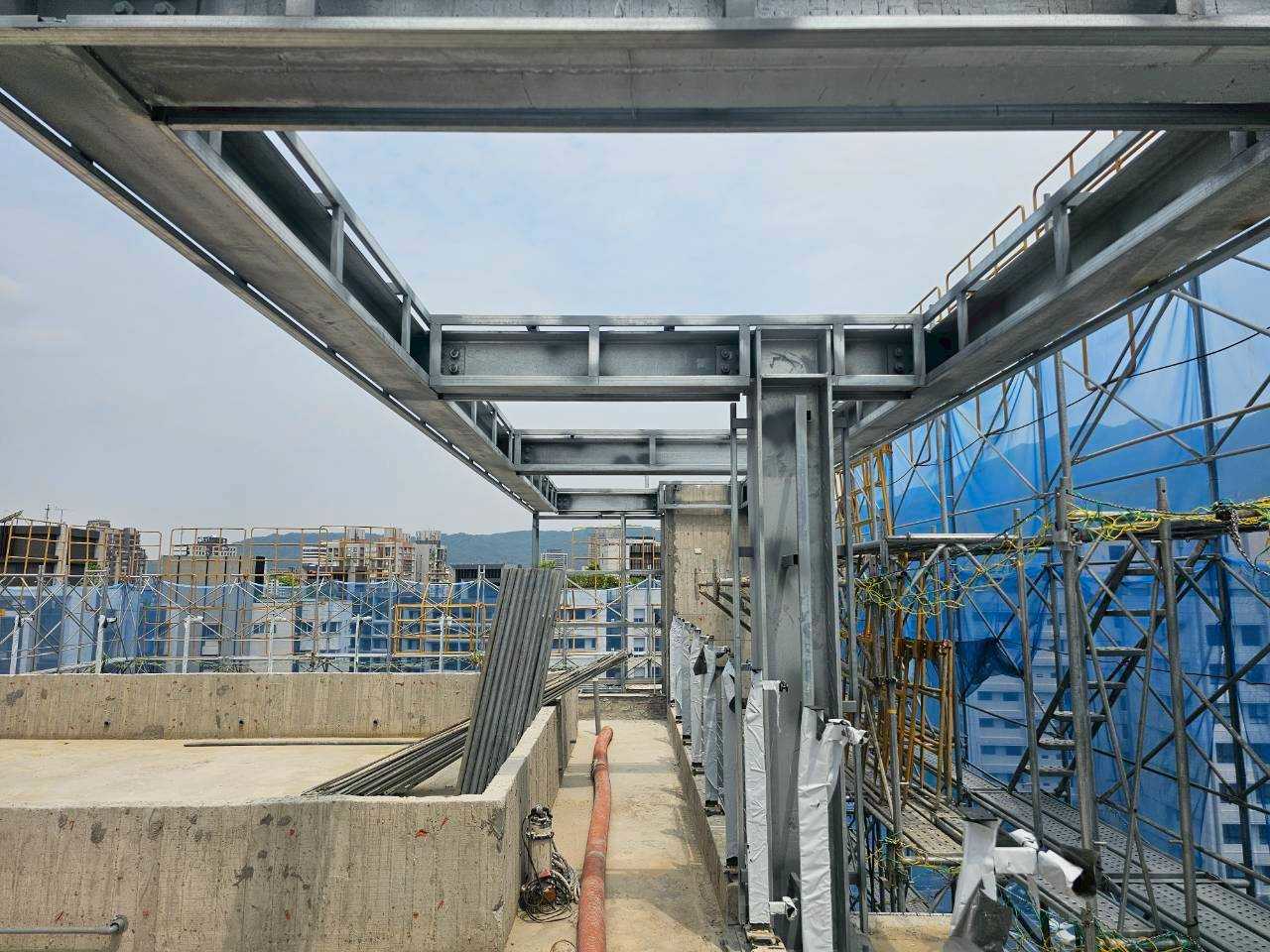

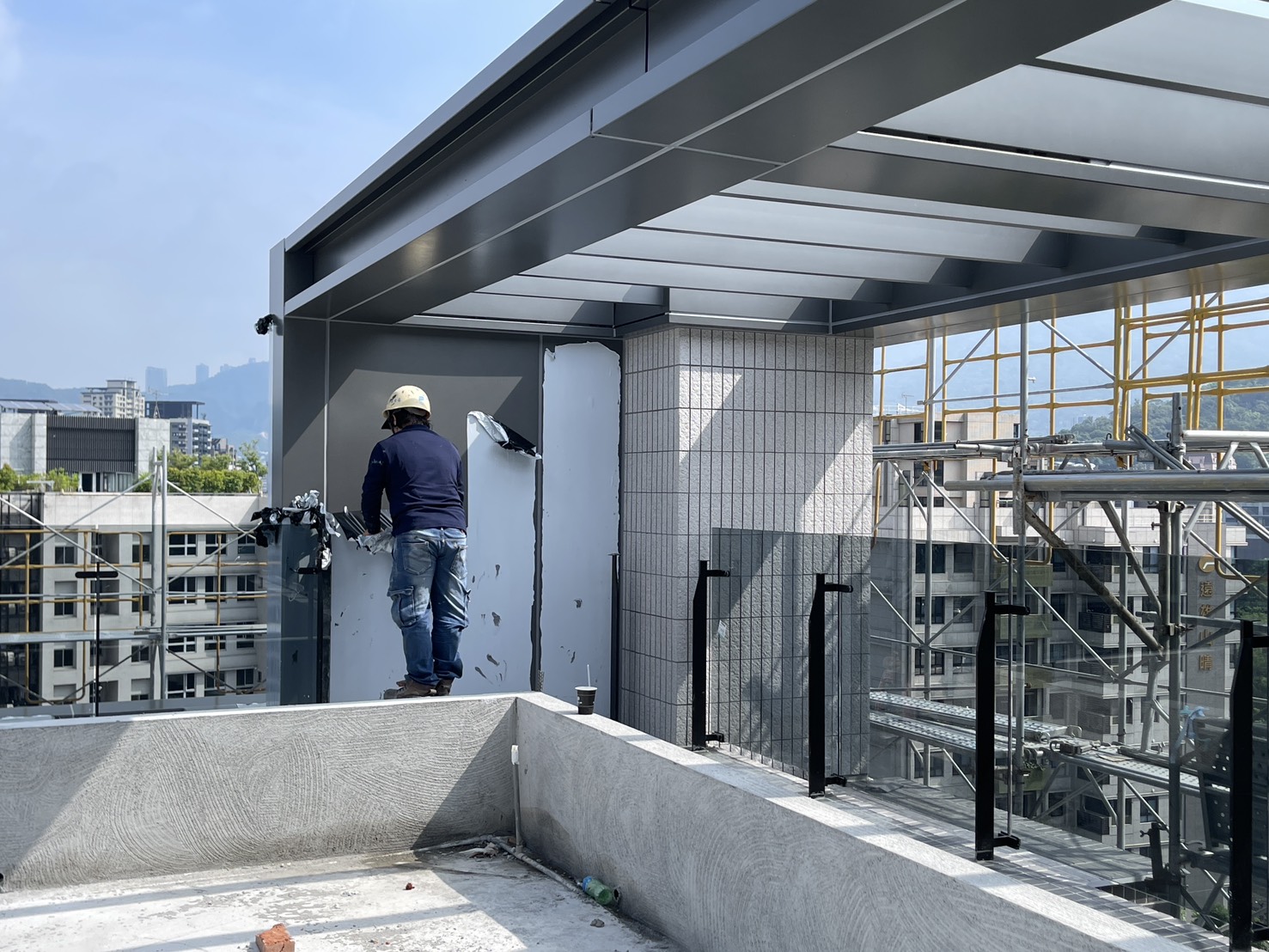

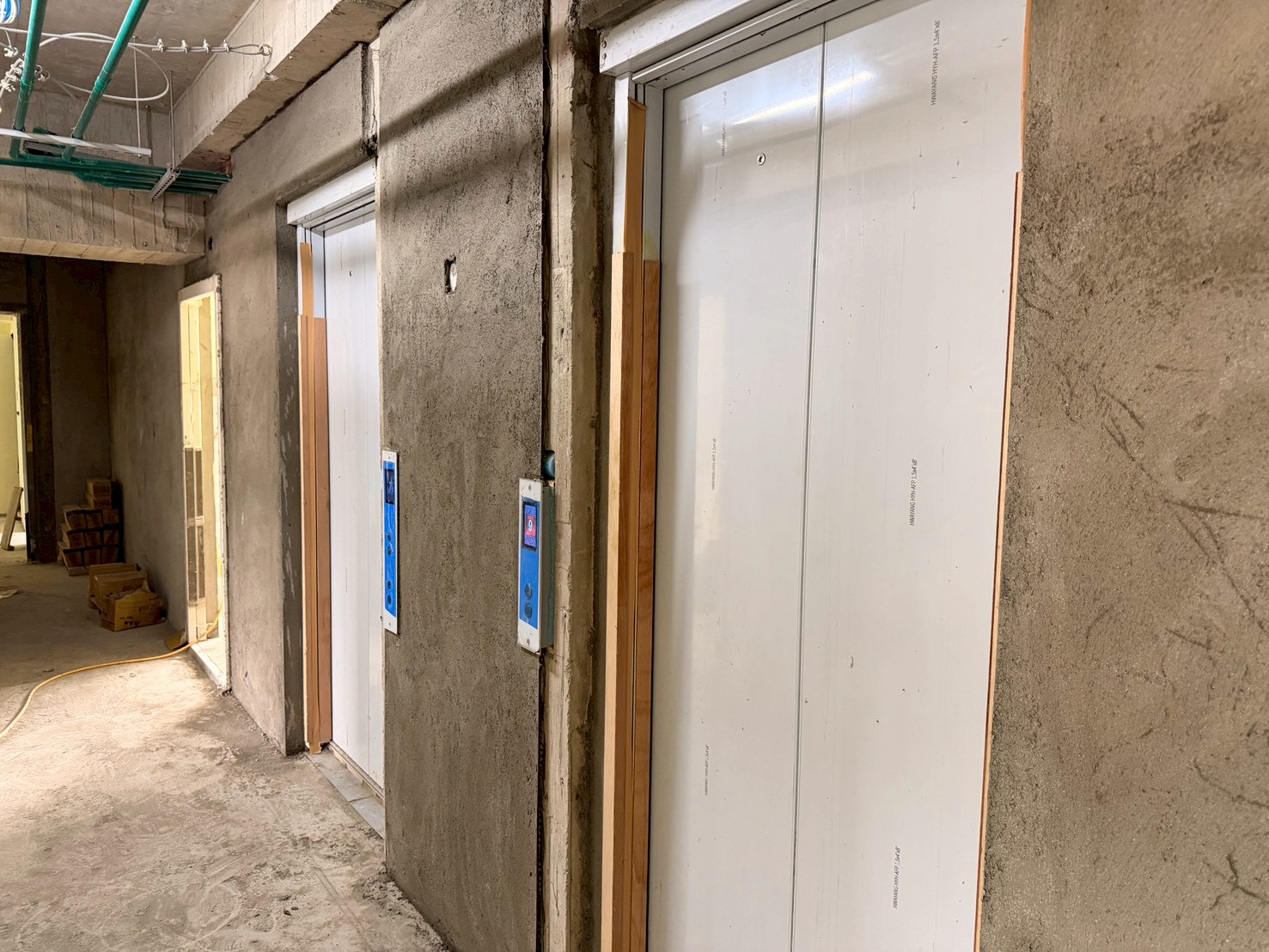

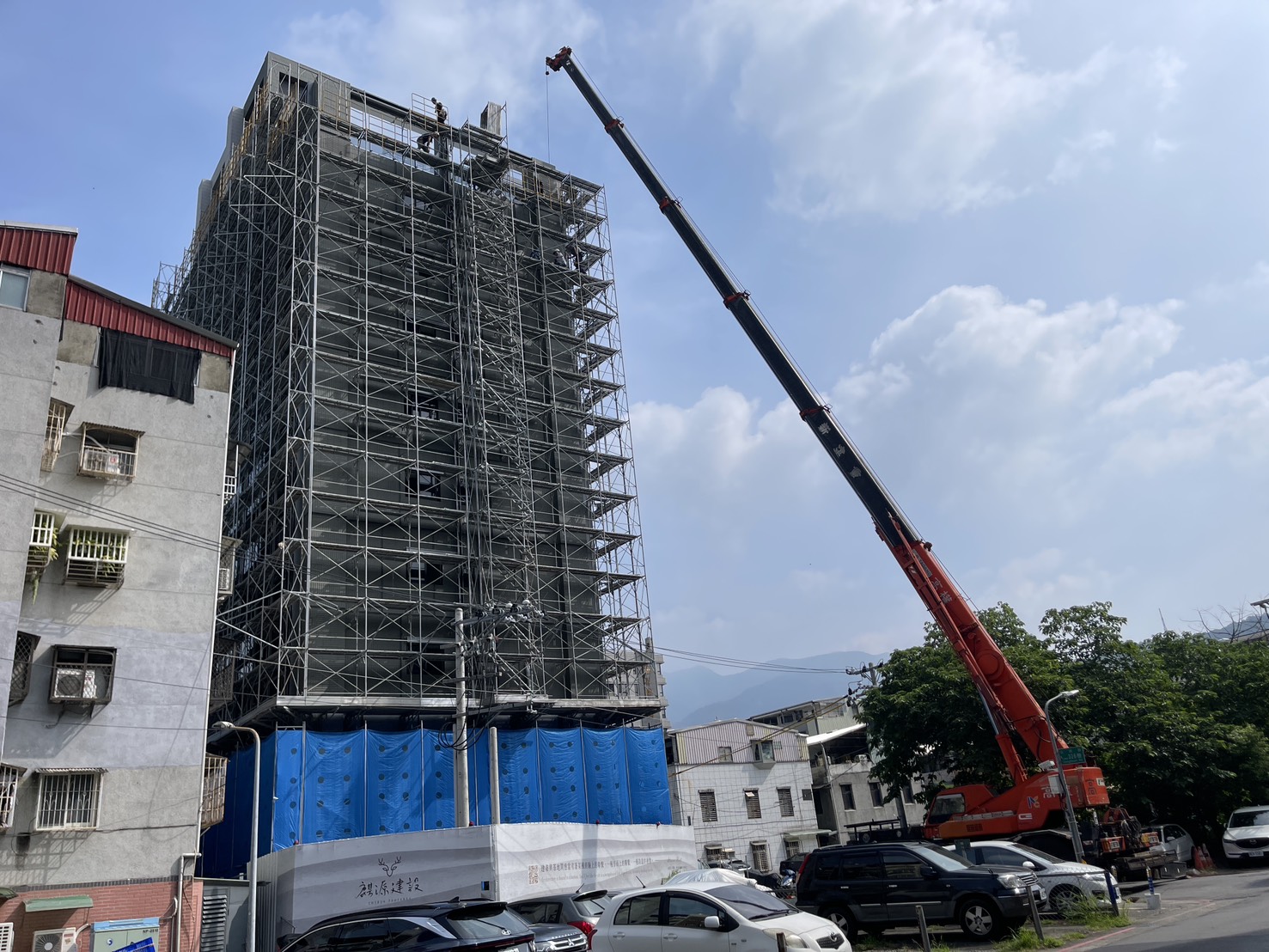

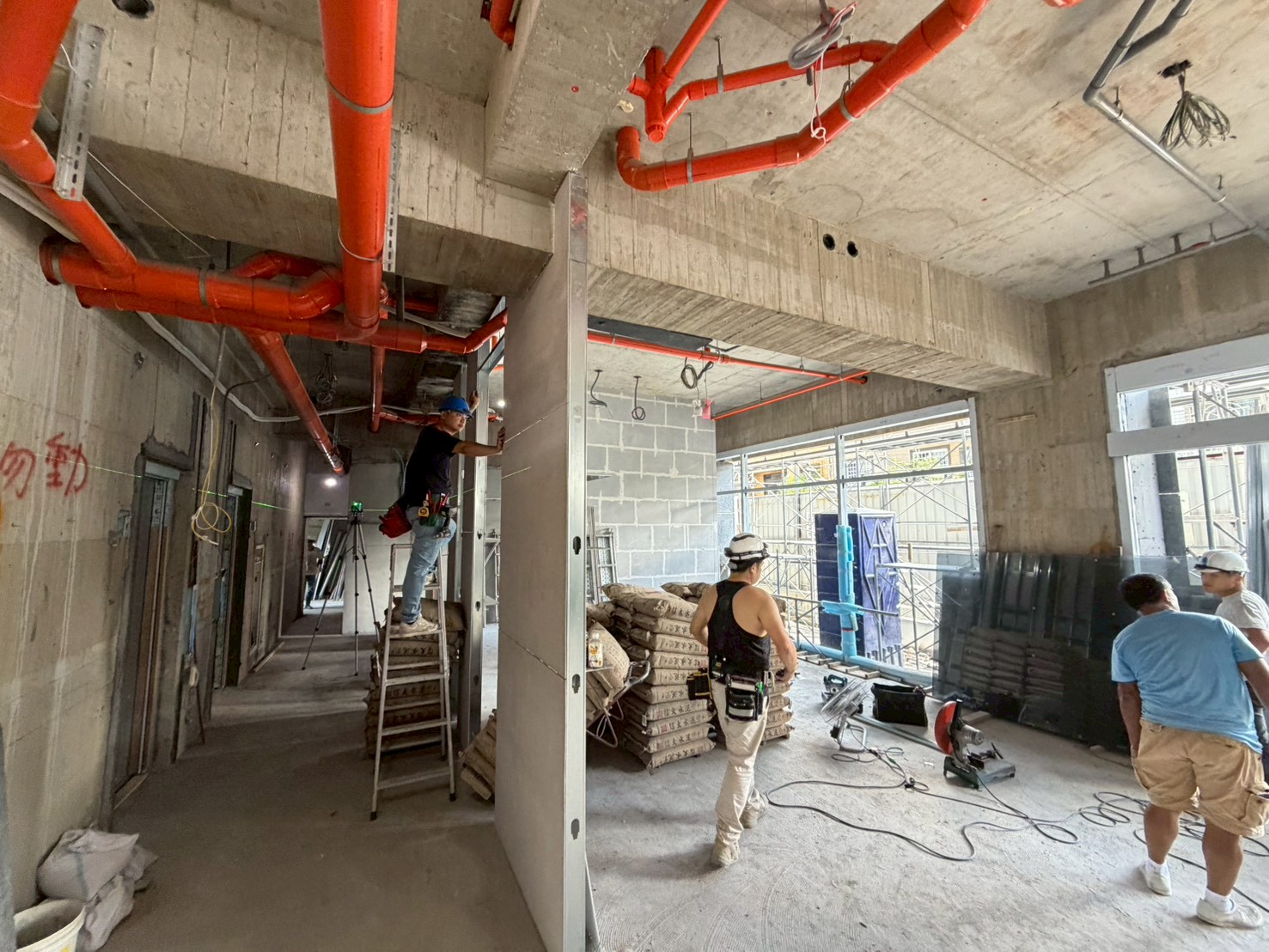

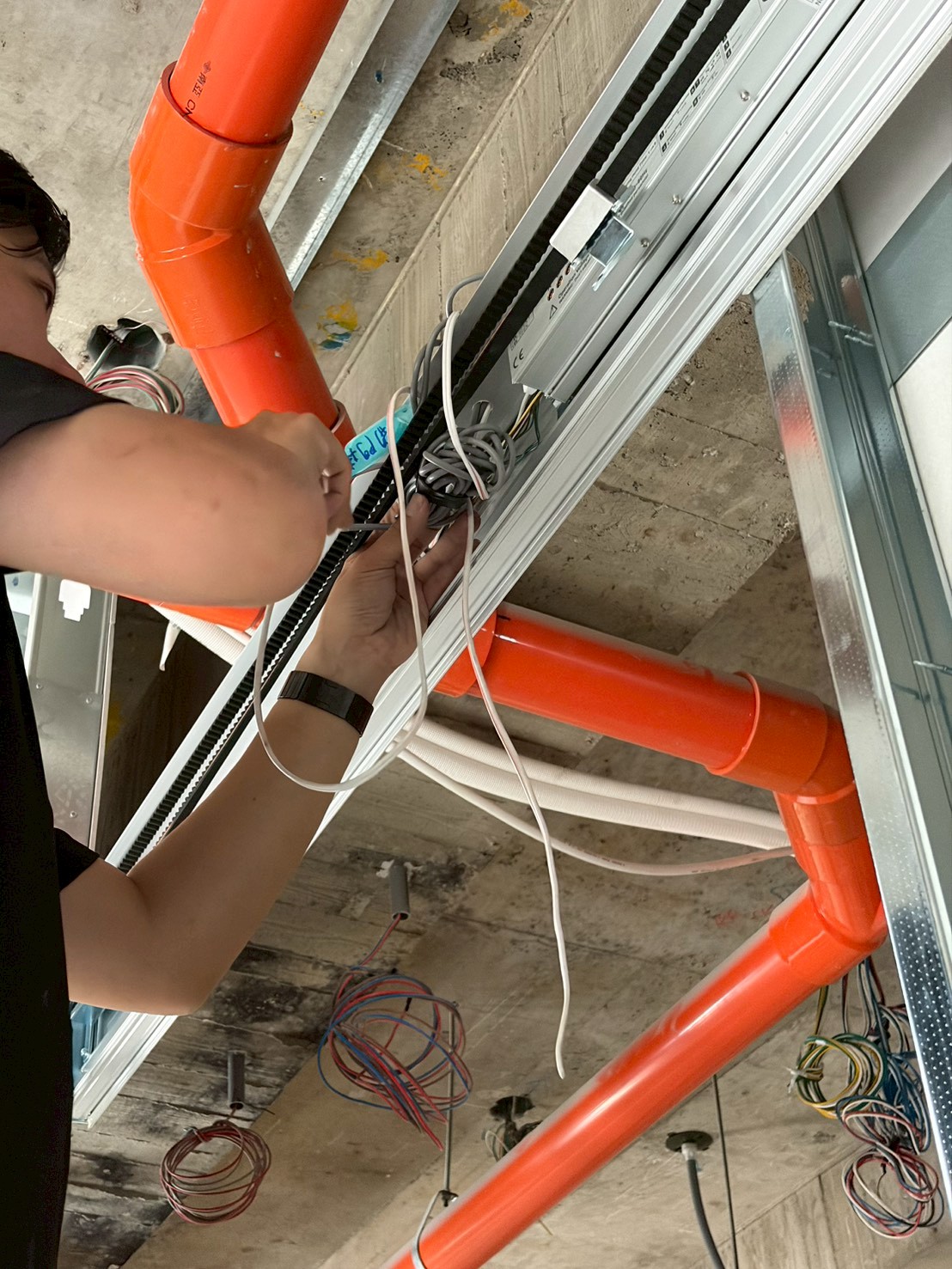

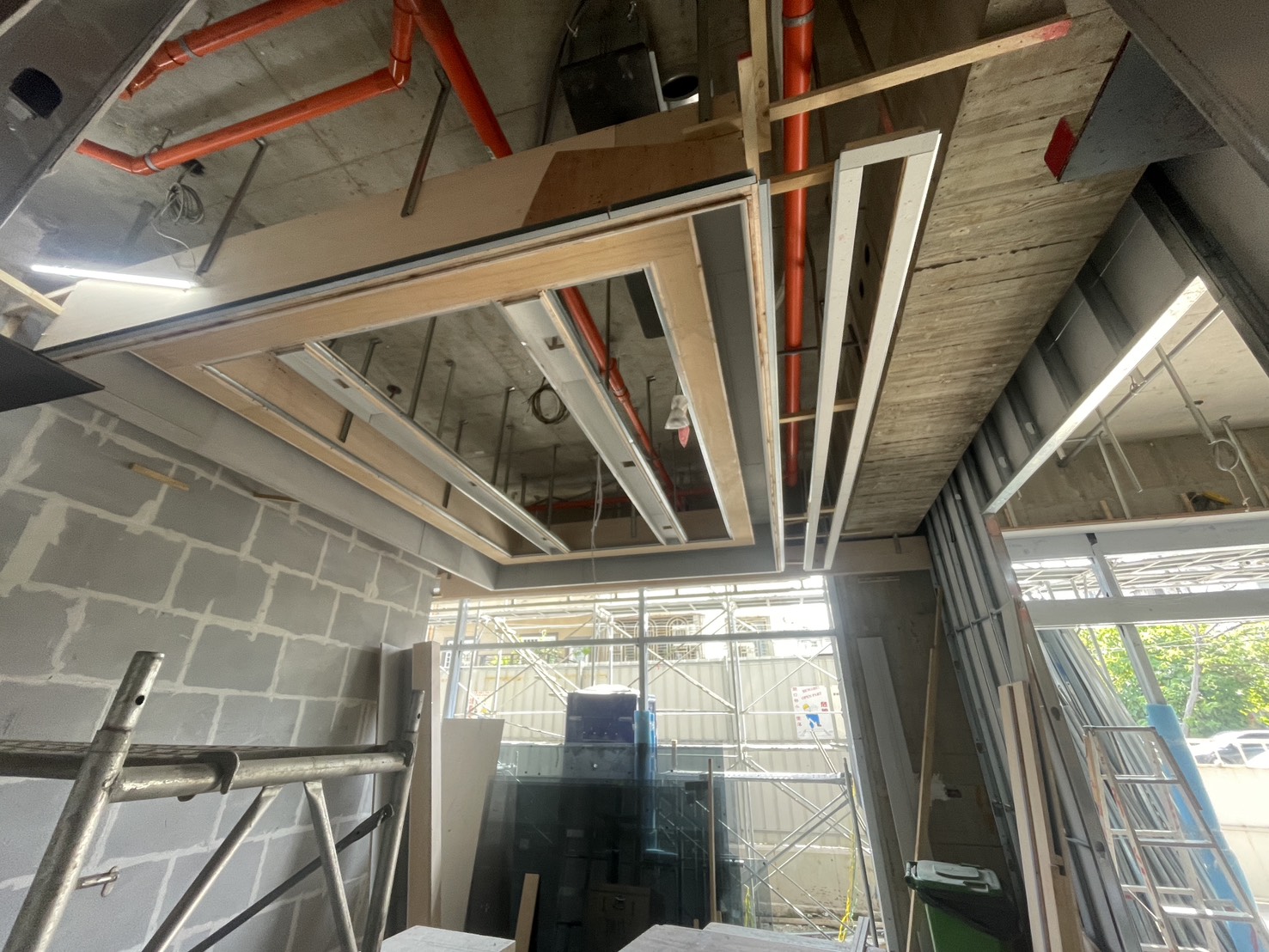

R1F~R3F外牆粉刷|RF屋頂鋼構吊裝|屋突層 聚脲施工|1F公設隔間|1F機車棚鋼構吊裝|3F~7F外牆粉刷及玻璃欄杆托架裝|6F各戶浴廁牆面粉刷
2026/01

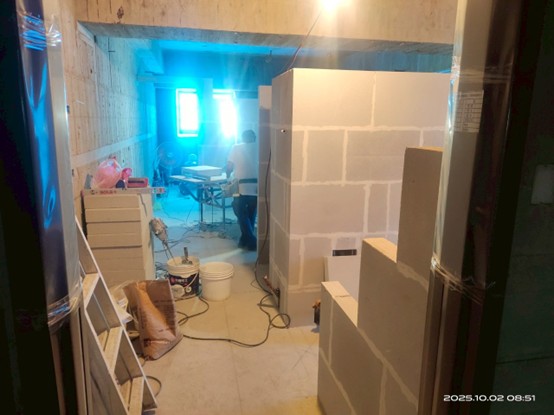

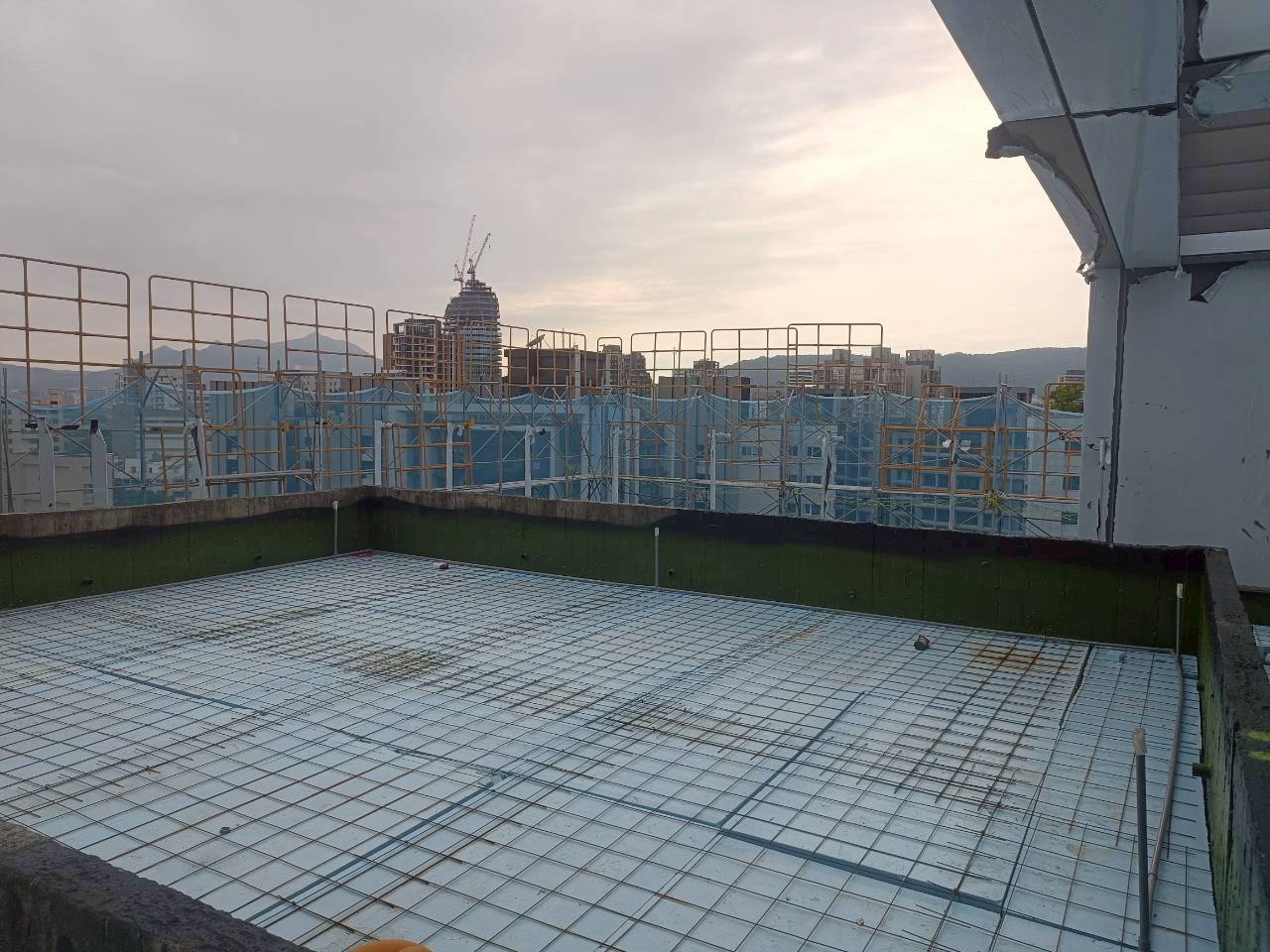

7樓A戶隔間施工|3F-4F泥作 AE戶施作中|3F~8F外牆左右側金屬分割飾條安裝

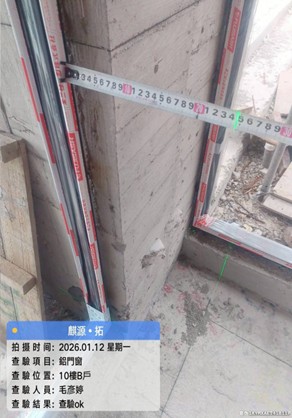

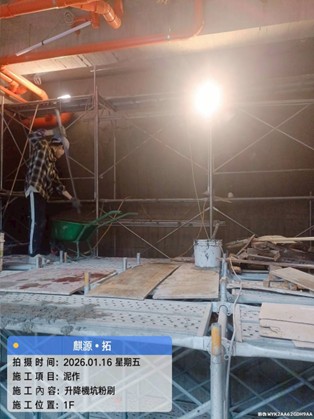

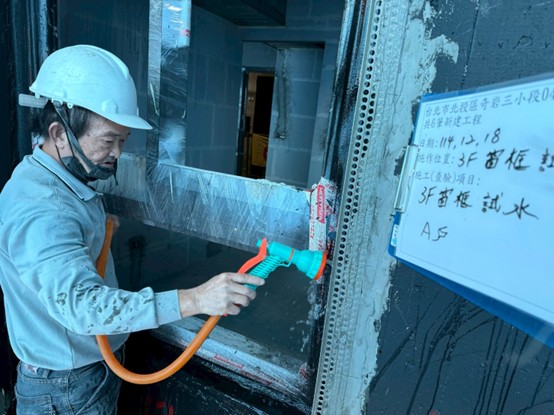

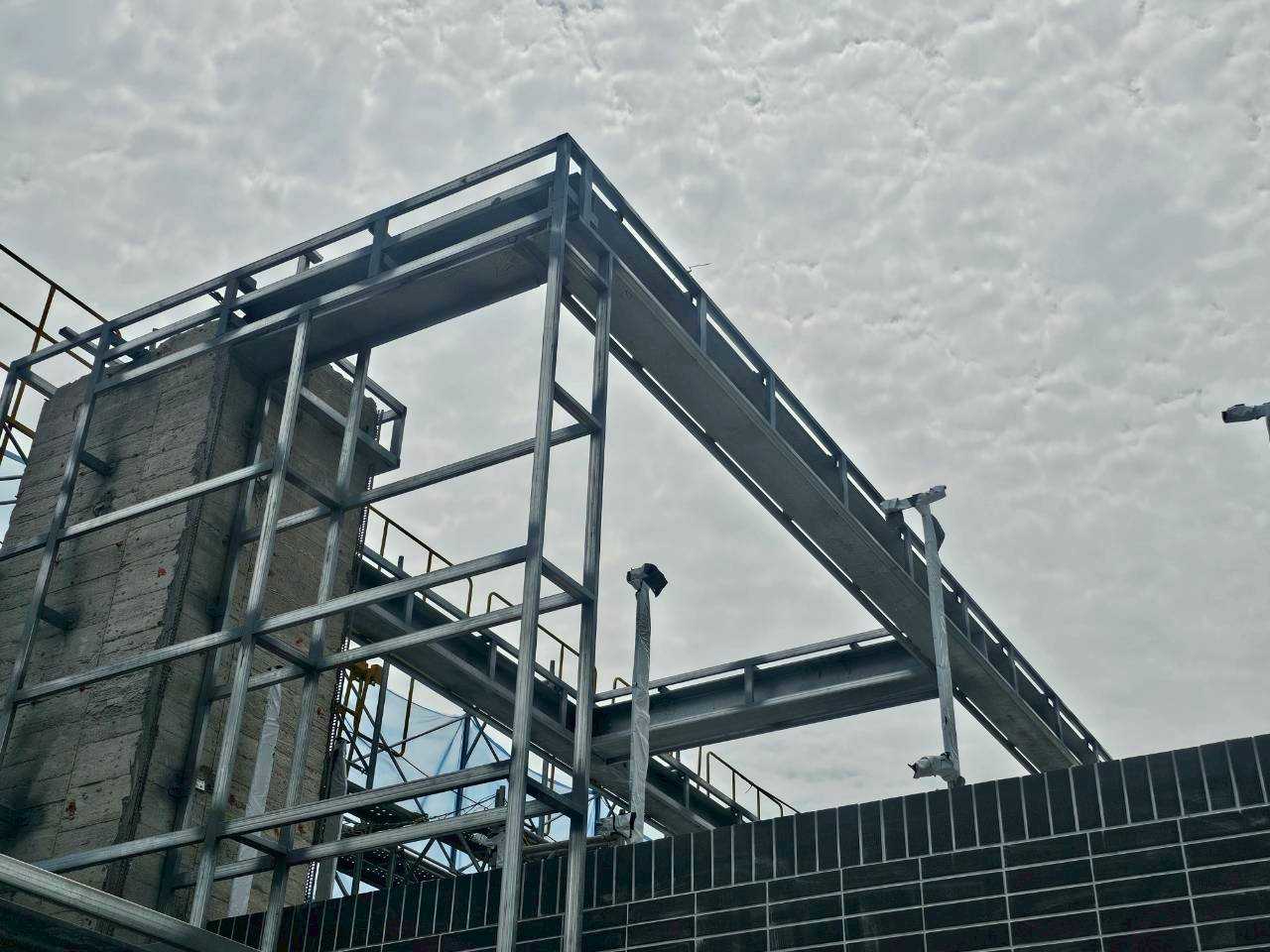

PRF及機車棚側牆RC澆置完成|7F~8F外牆包版骨架安裝|10樓鋁窗安裝|9-10樓防火門框崁縫|1F汽車升降機坑粉刷

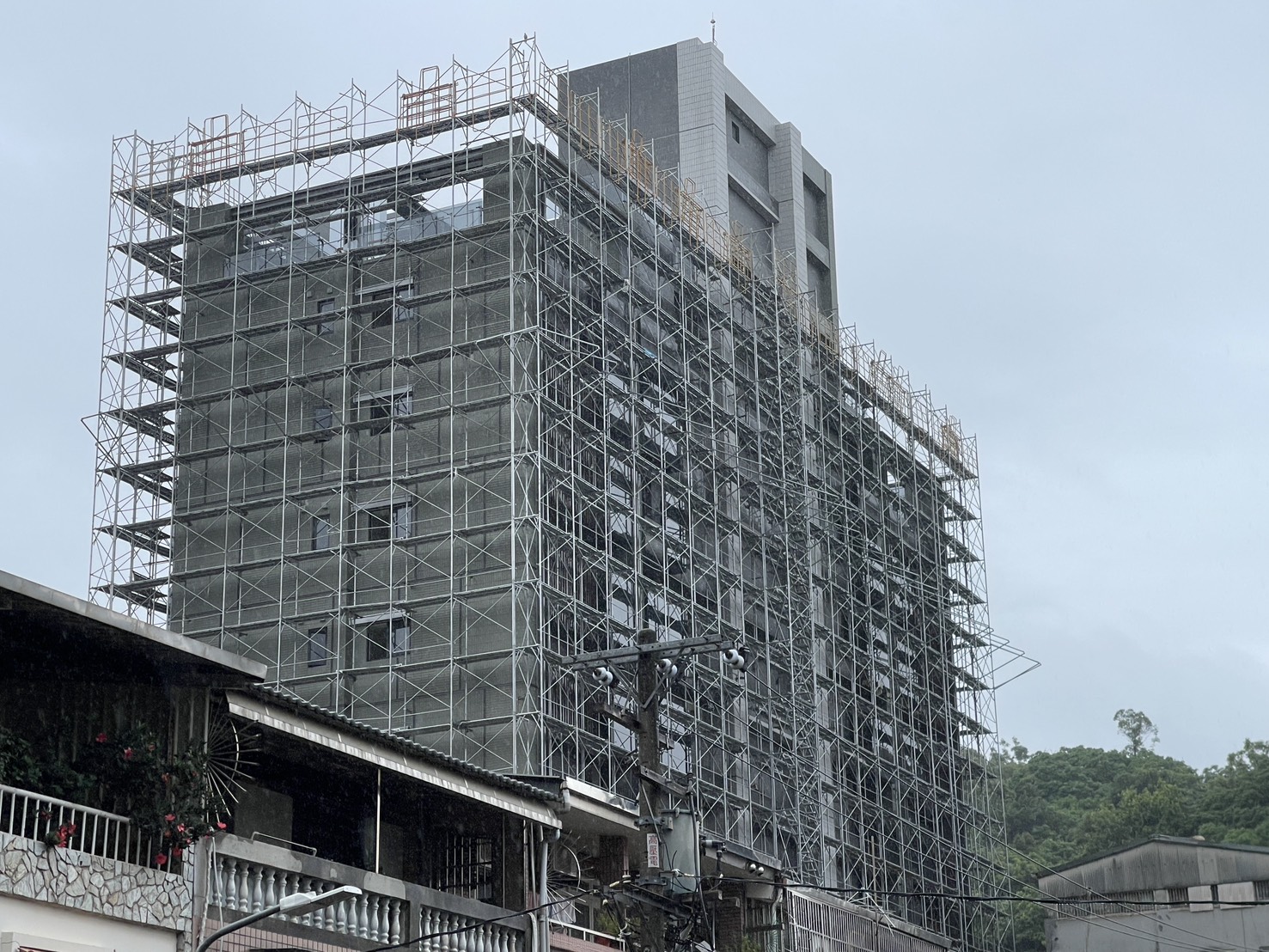

2025/12

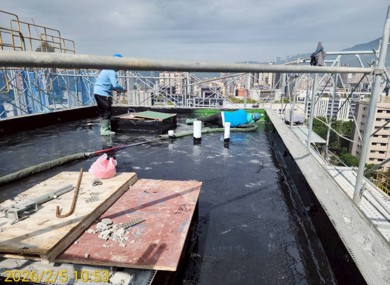

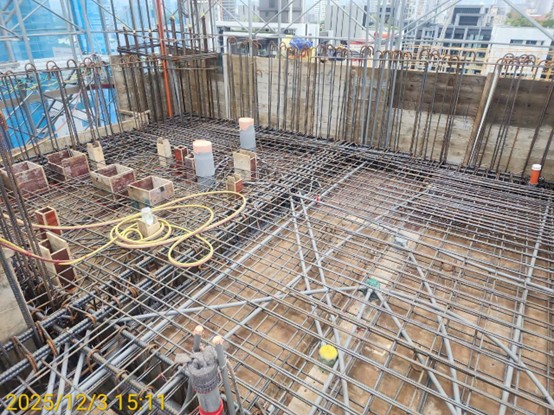

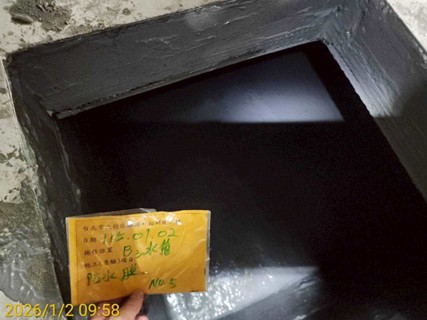

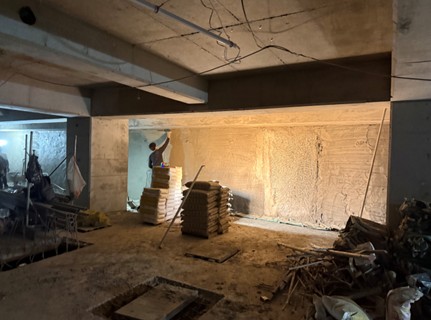

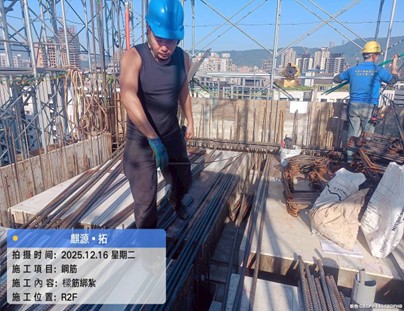

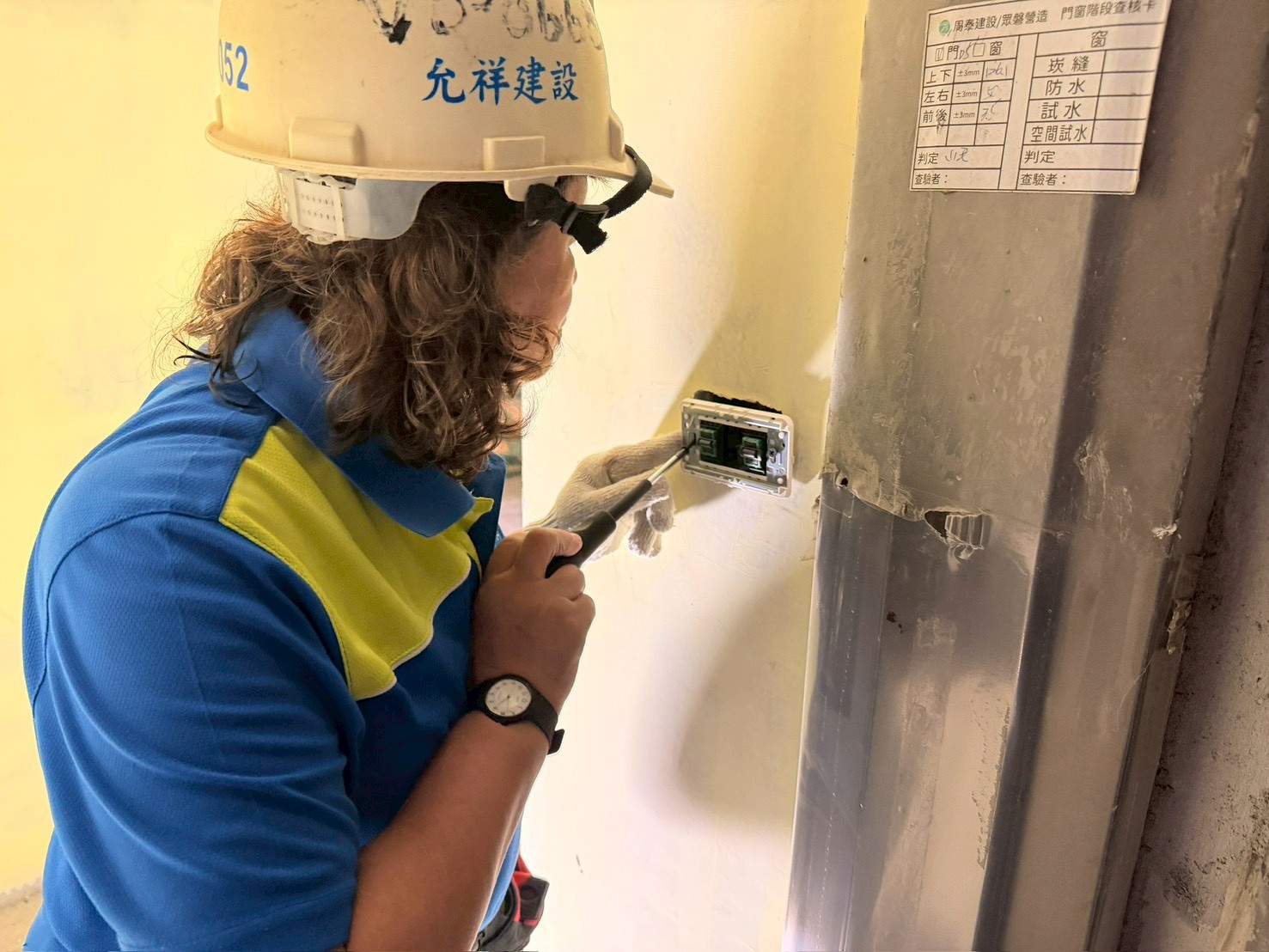

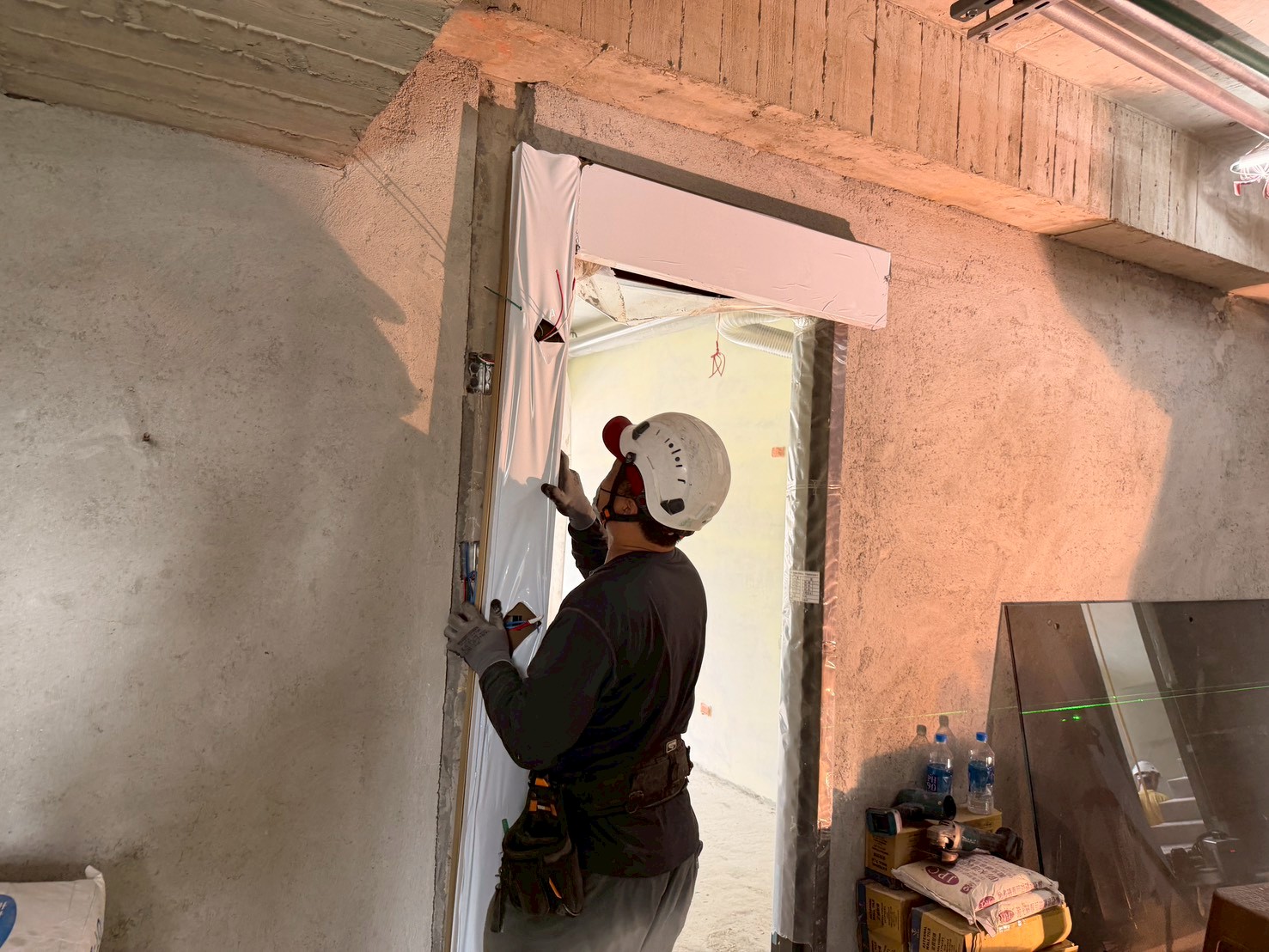

R3FL 地坪灌|6樓DE戶隔間施工|B1-B2F坪頂油漆批土|

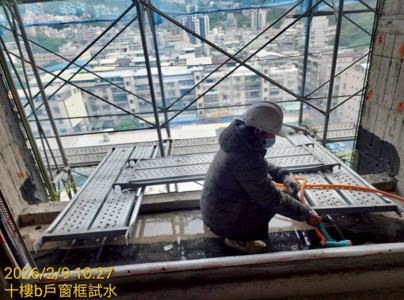

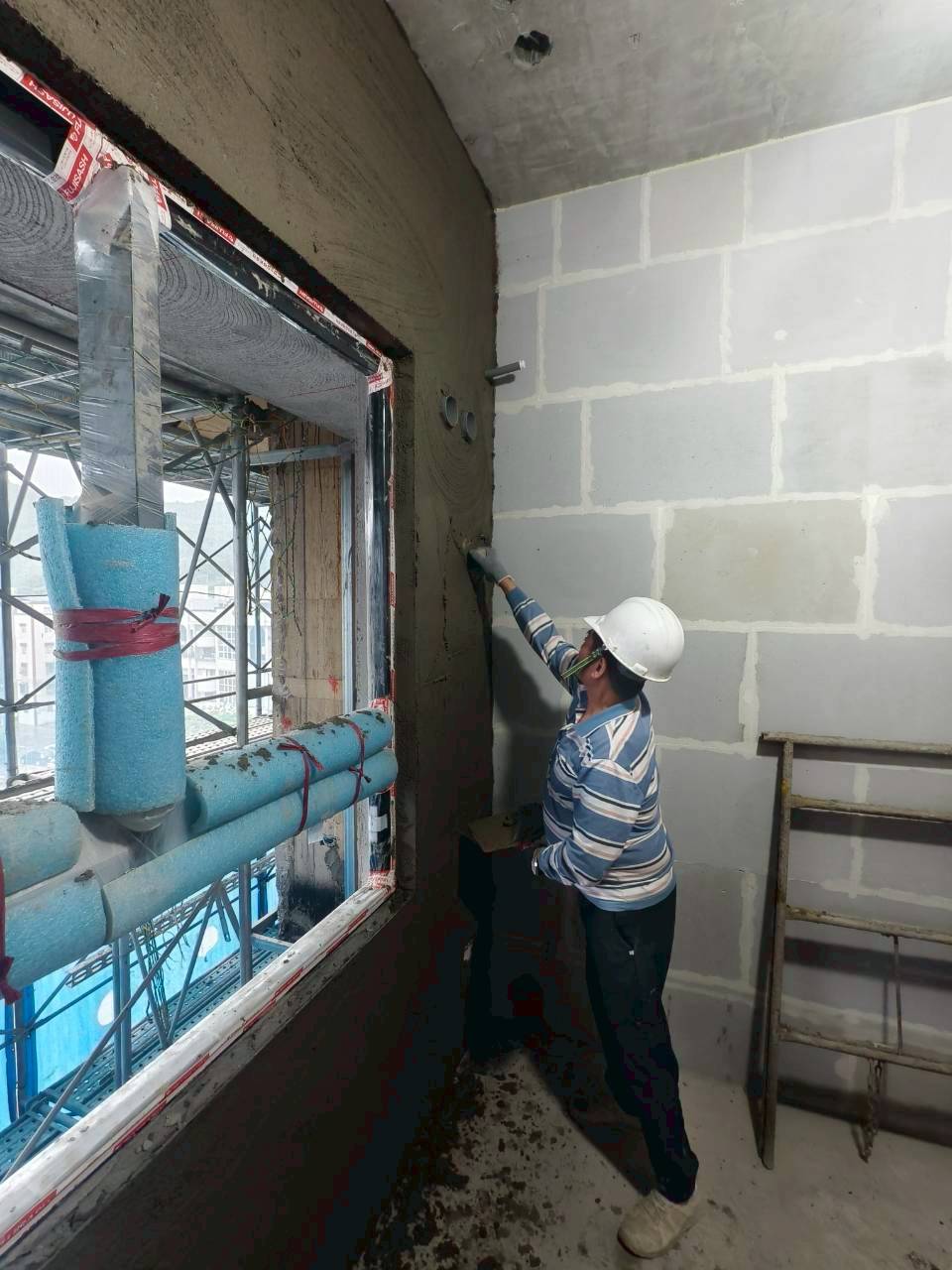

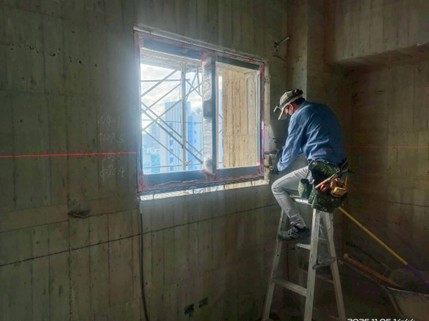

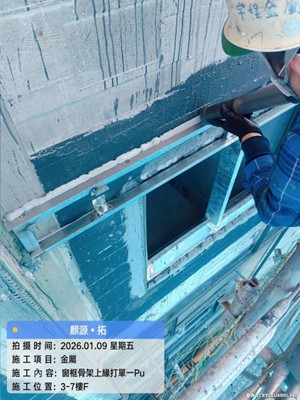

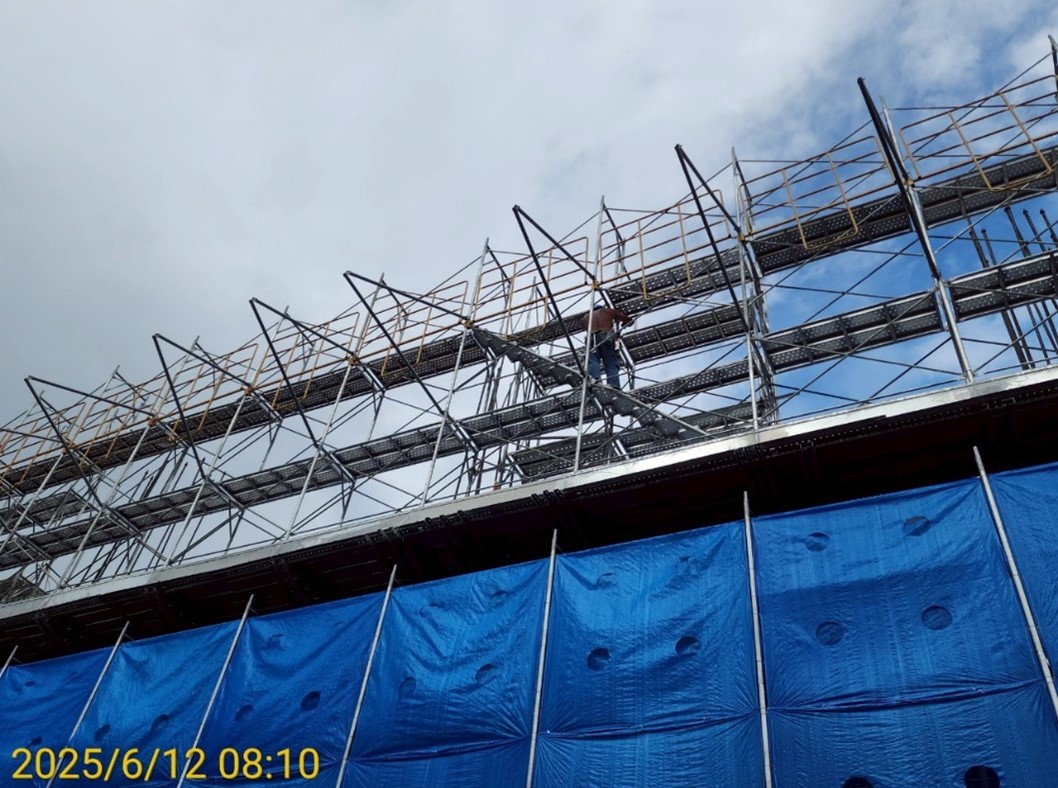

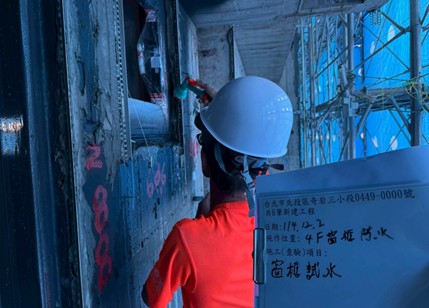

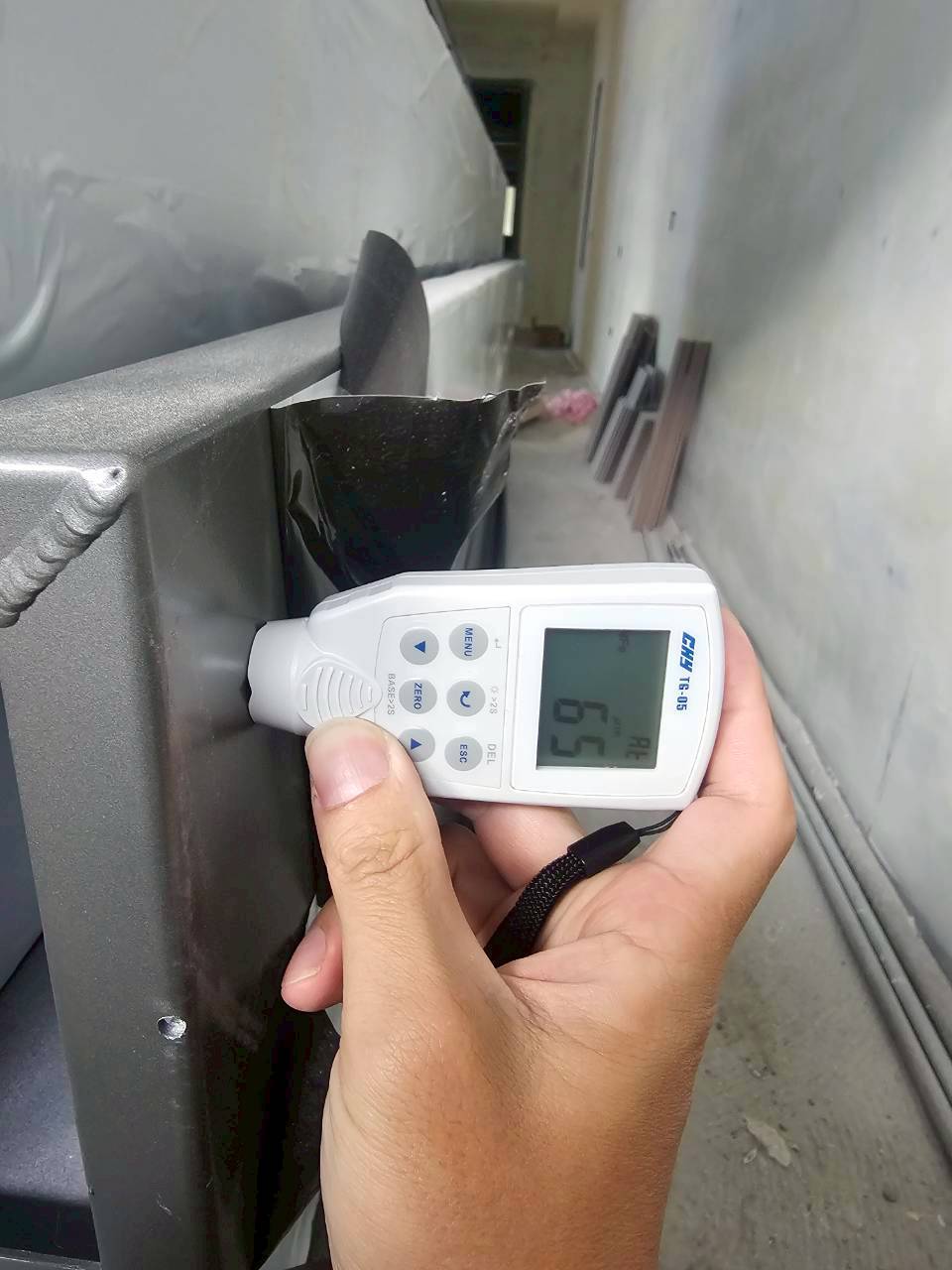

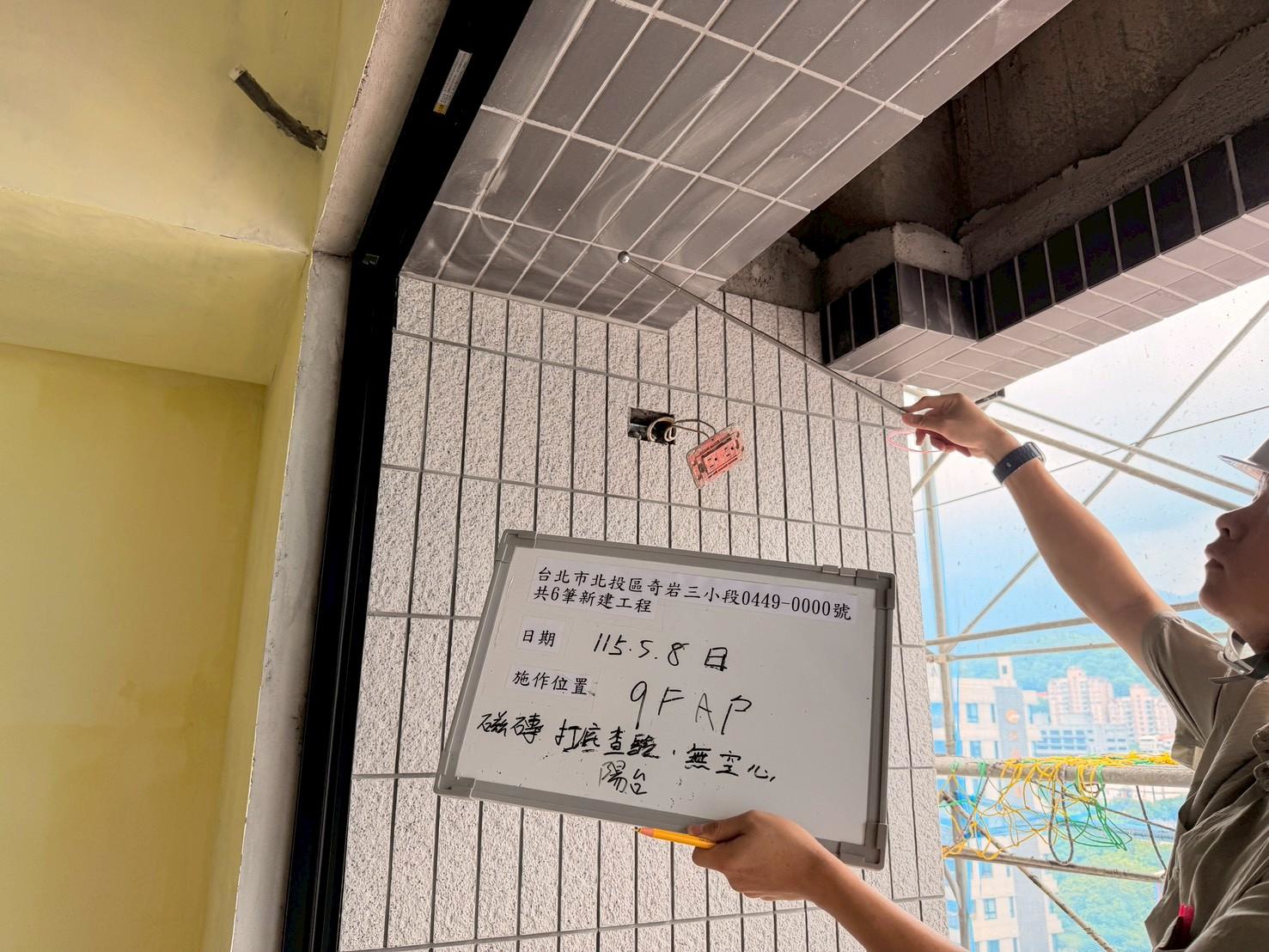

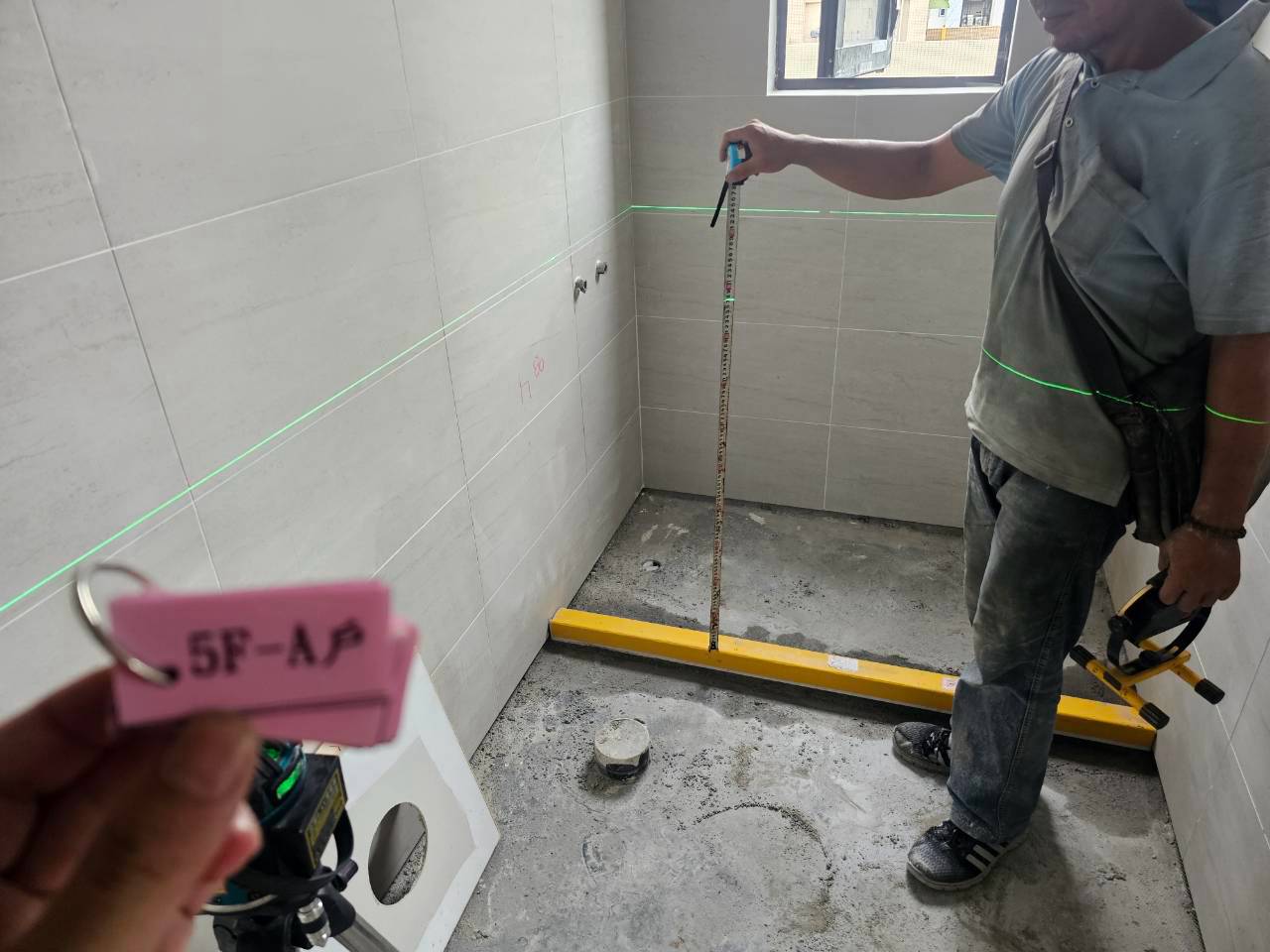

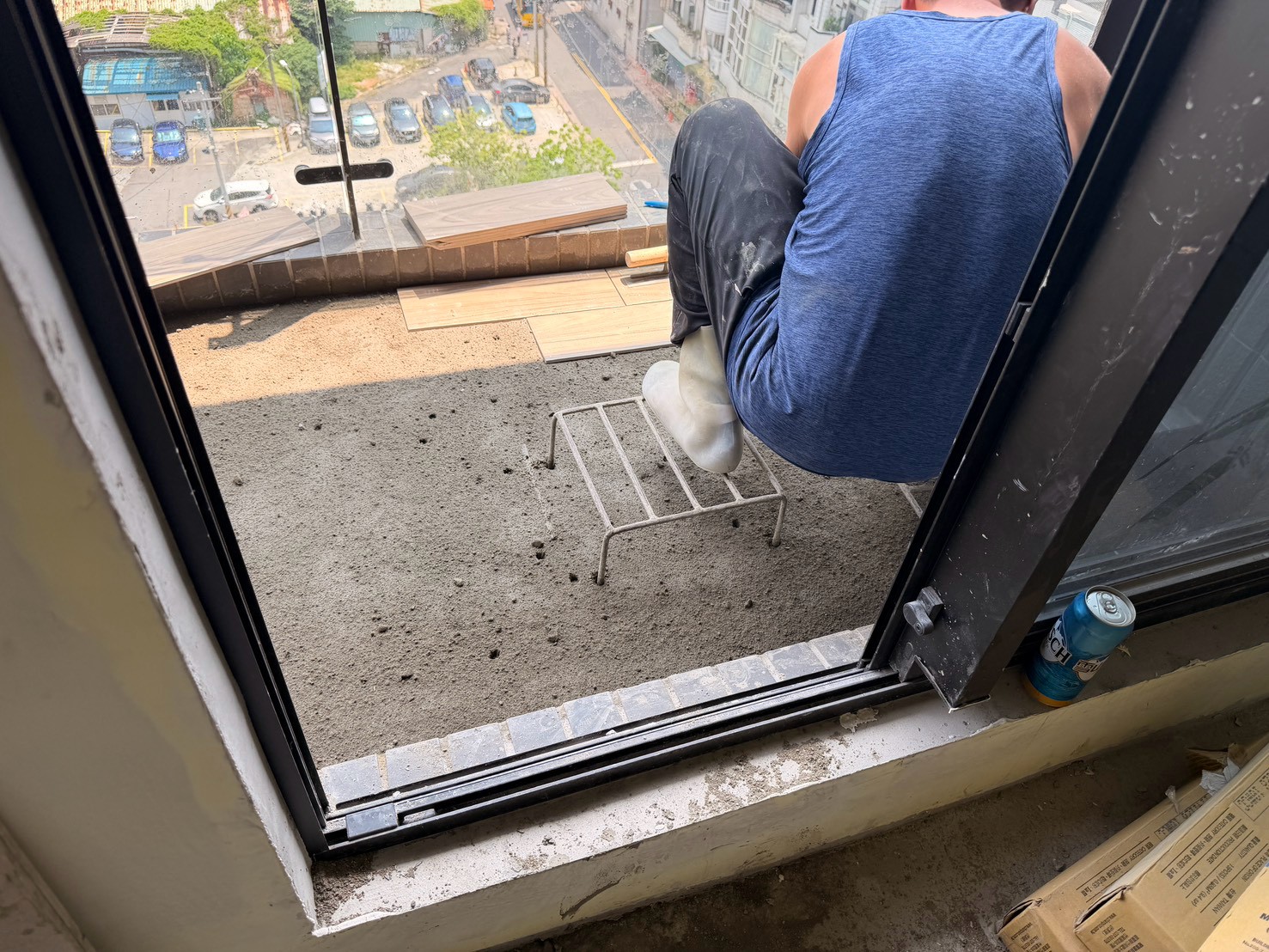

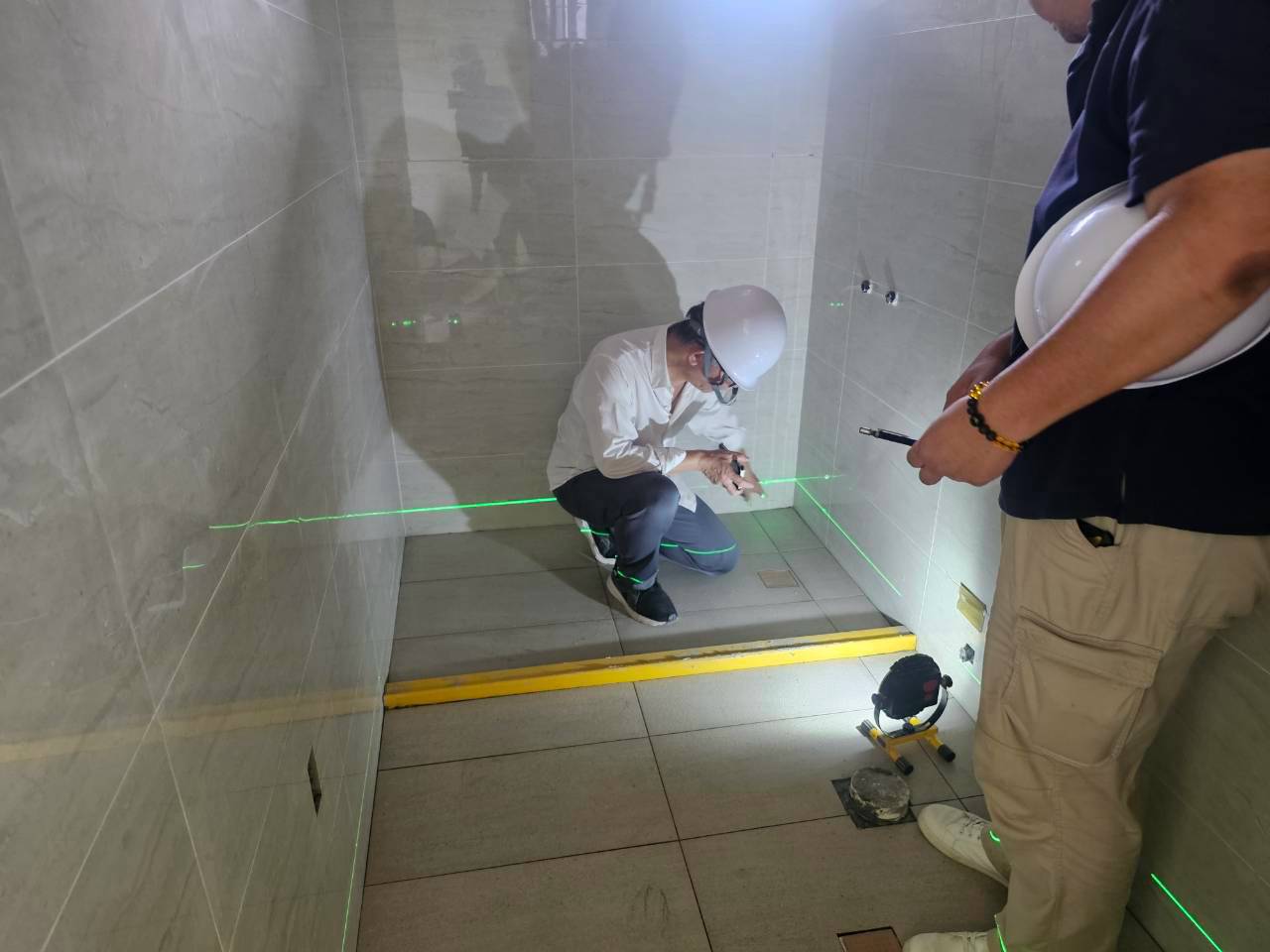

5樓-7樓鋁窗查驗|3樓浴廁防水施作|3F~8F外牆吊線|3F~8F玻璃欄杆立柱安裝
2025/11

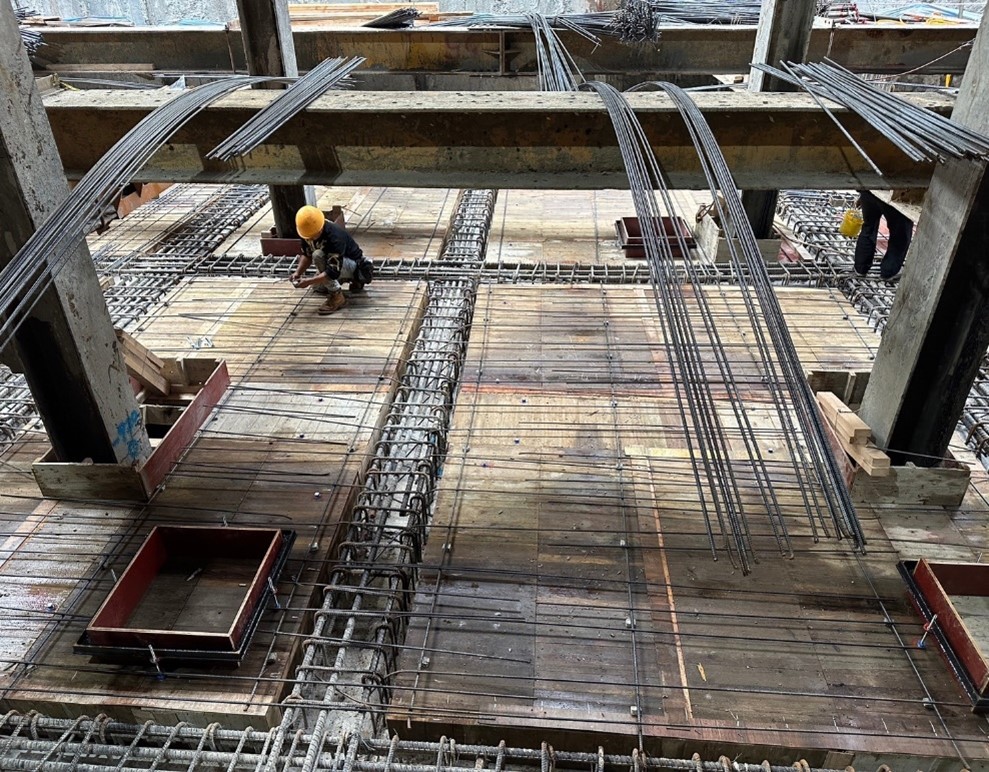

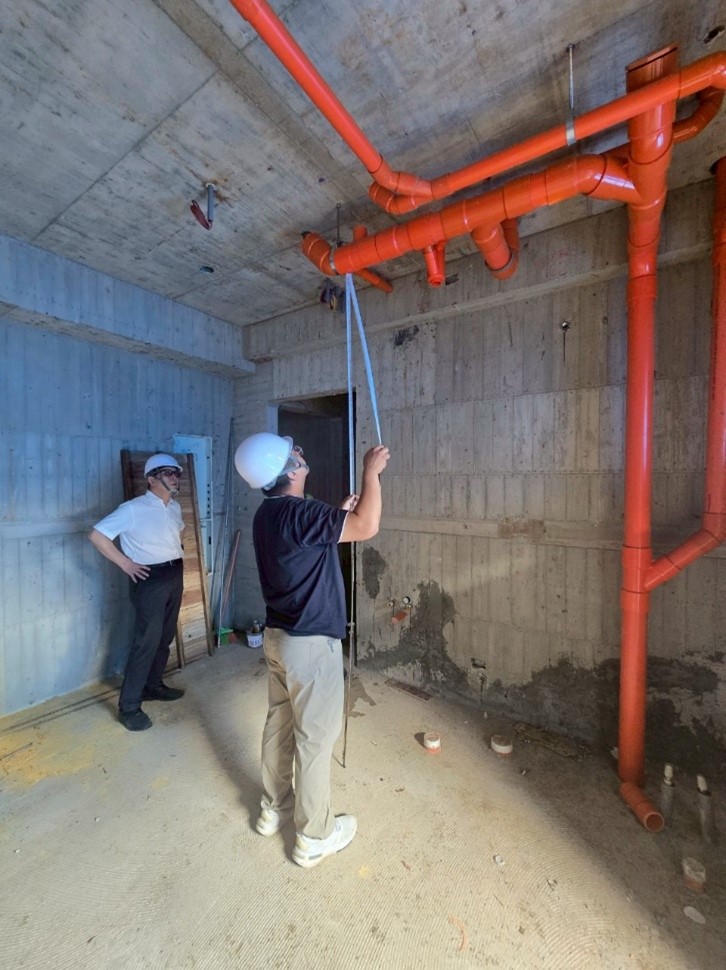

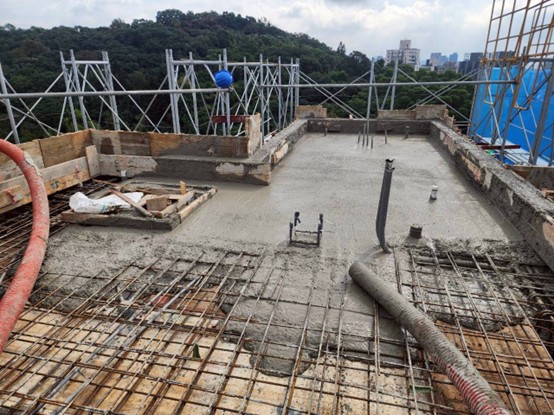

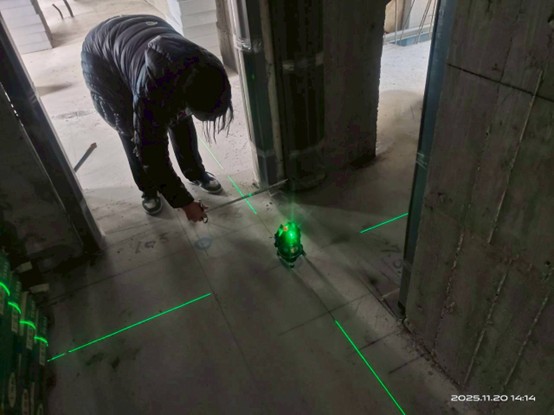

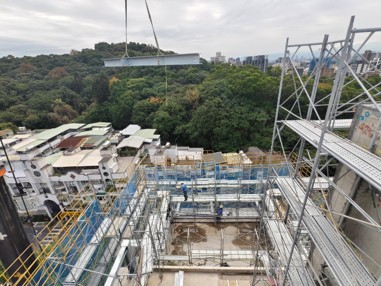

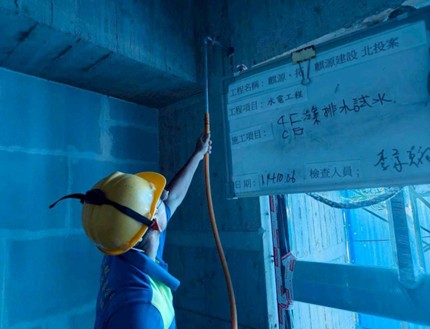

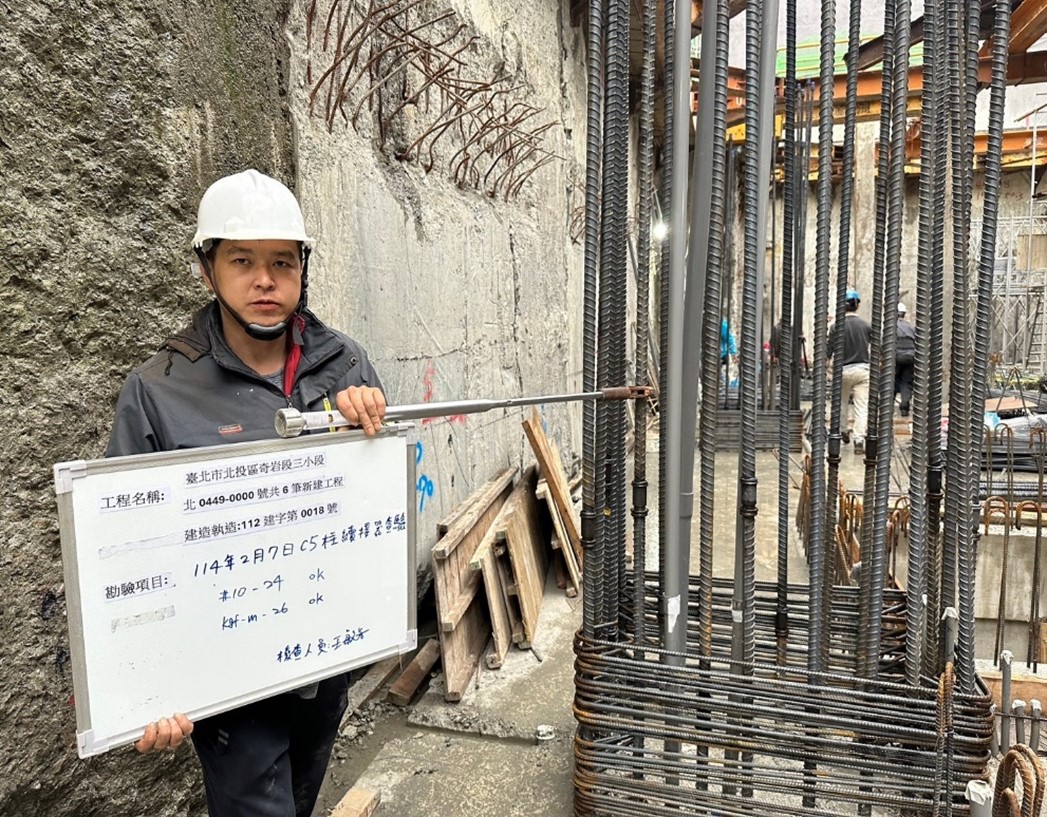

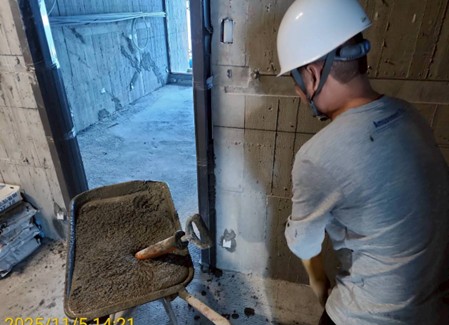

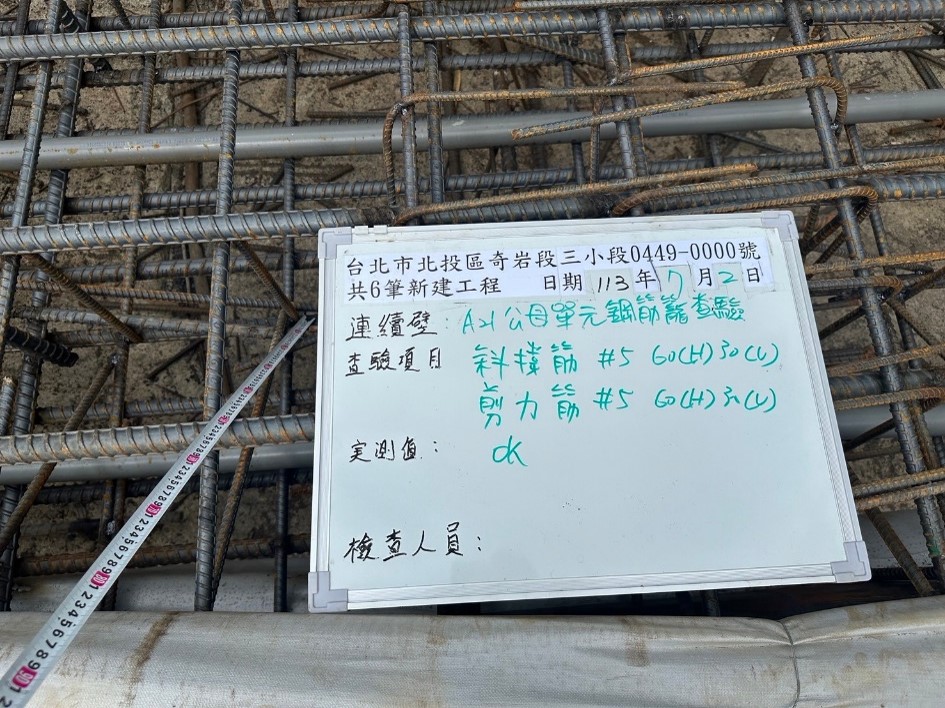

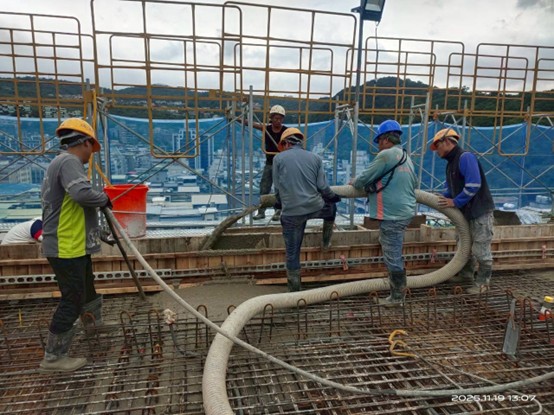

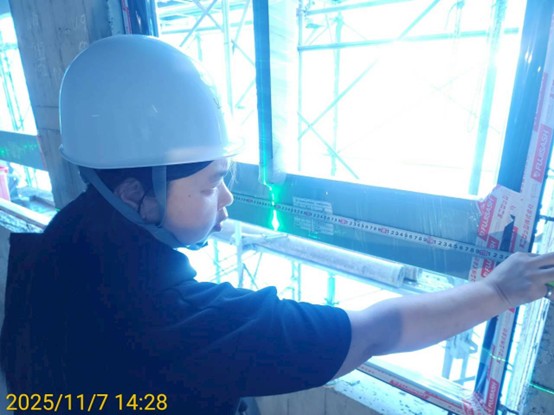

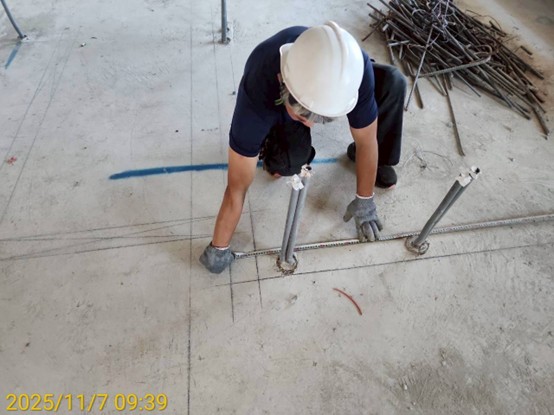

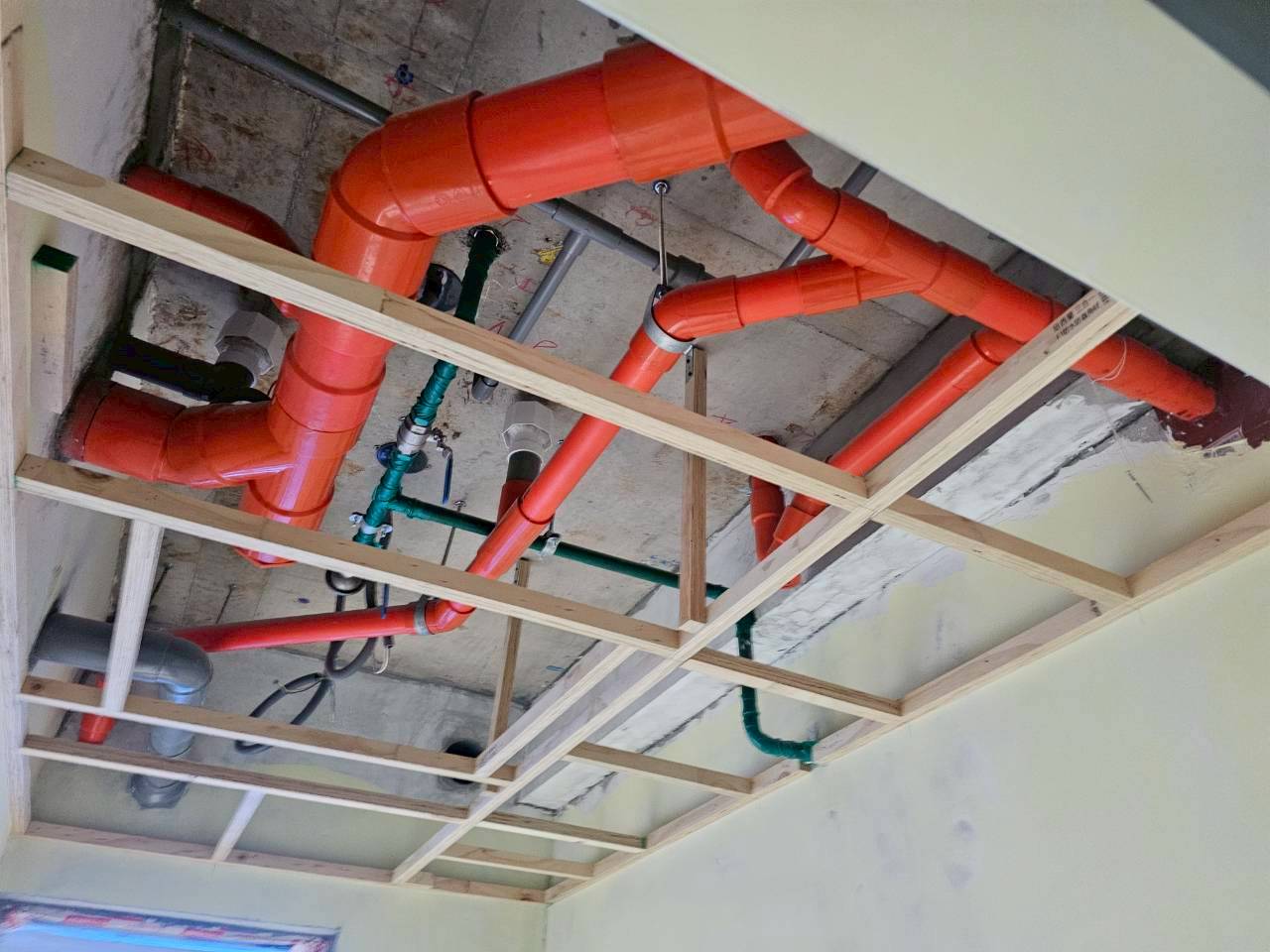

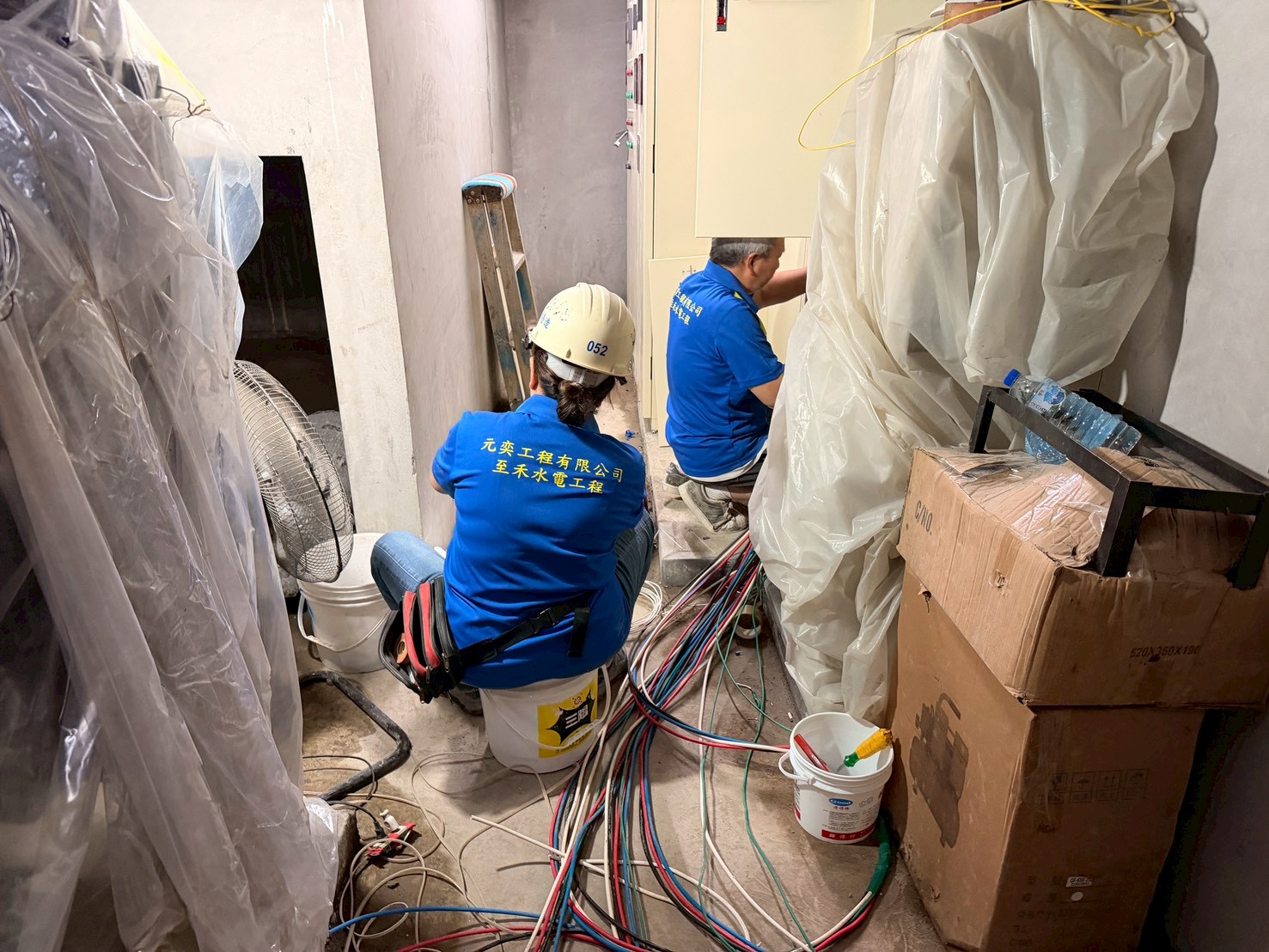

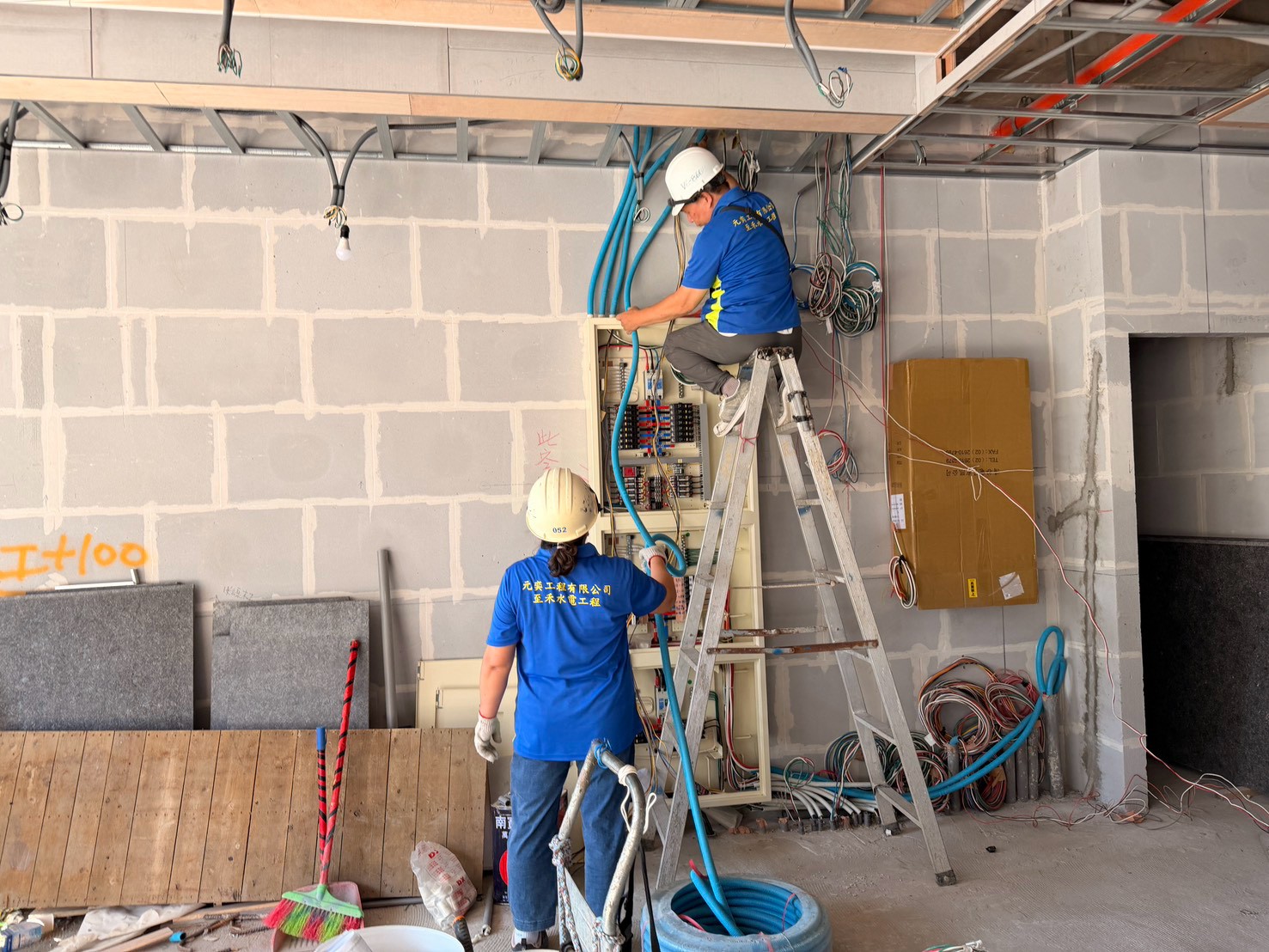

10樓版及屋頂版灌漿|5樓防火門安裝施工|5樓-7樓鋁窗進場|5樓bcd戶隔間施工及B3F~B1F內牆泥作

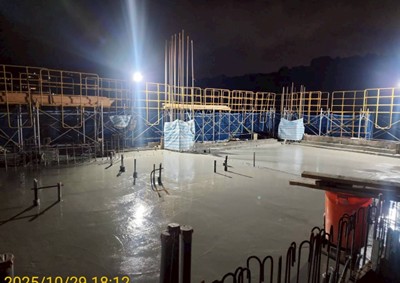

2025/10

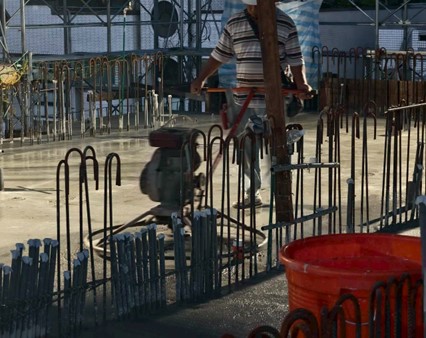

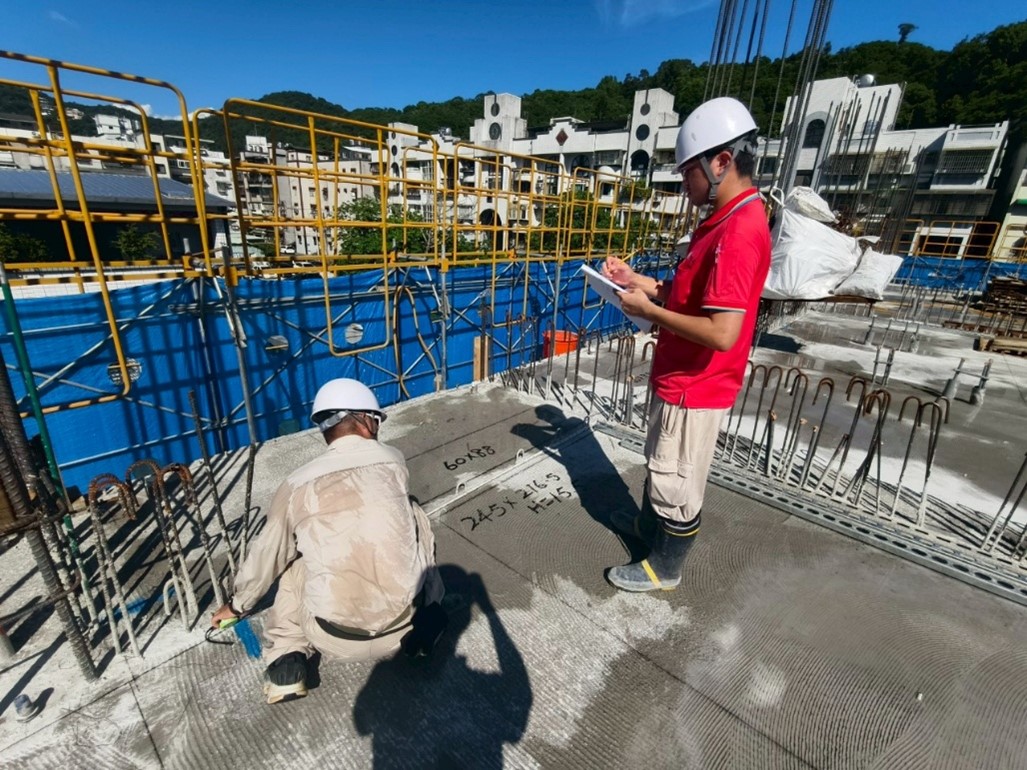

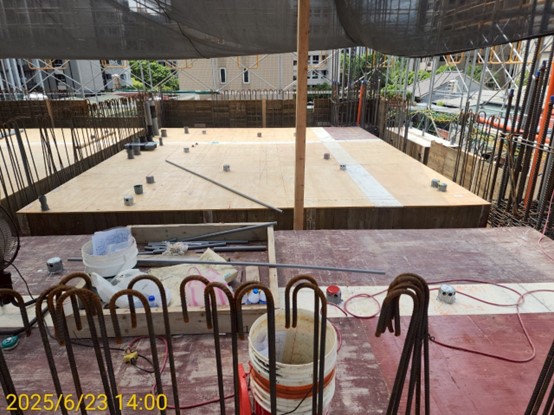

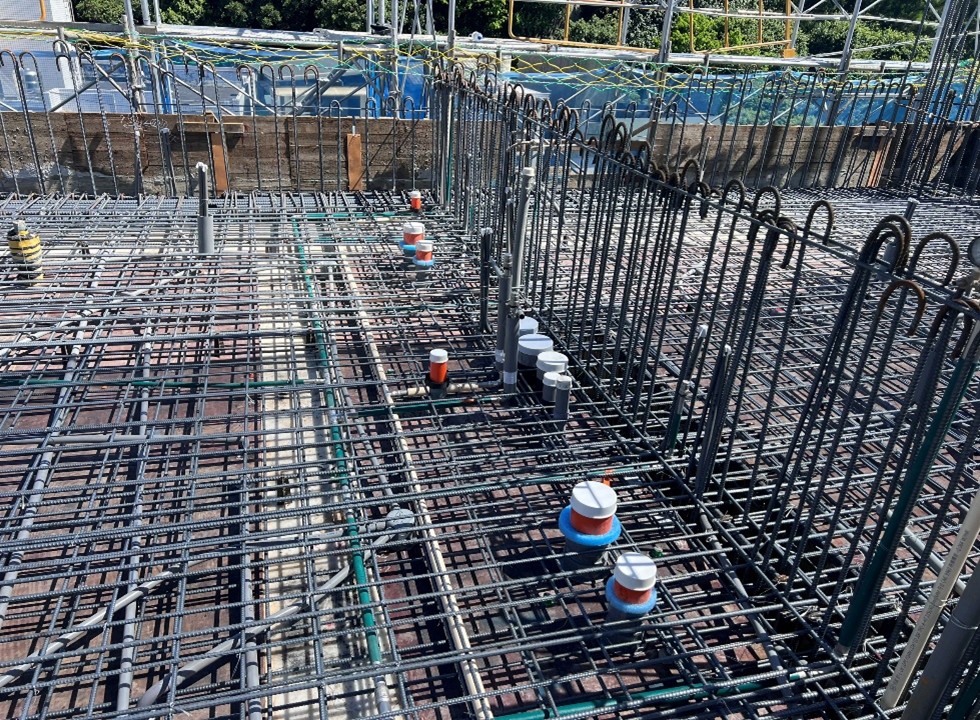

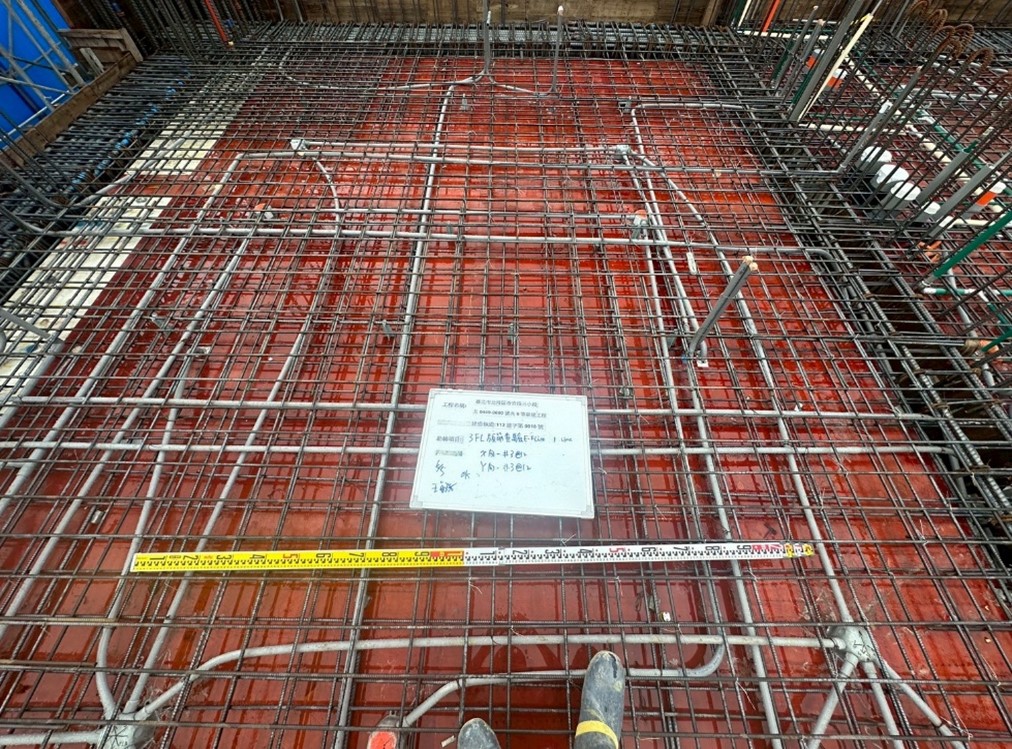

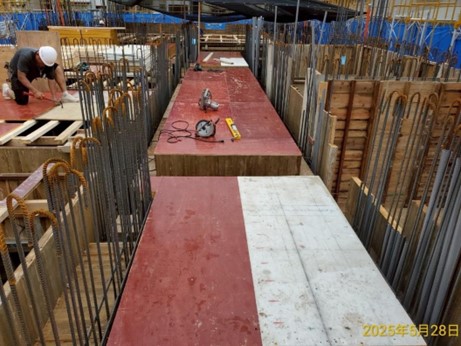

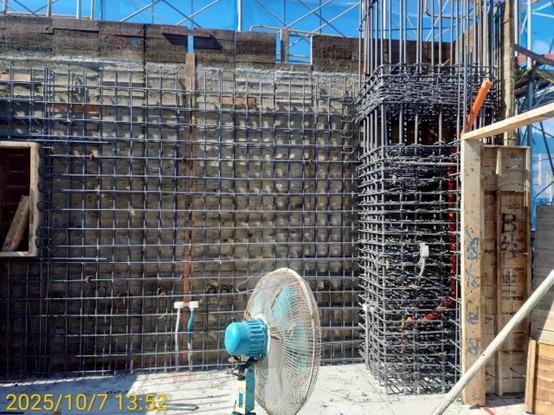

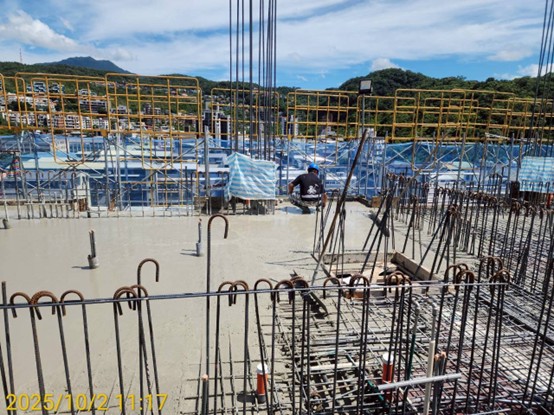

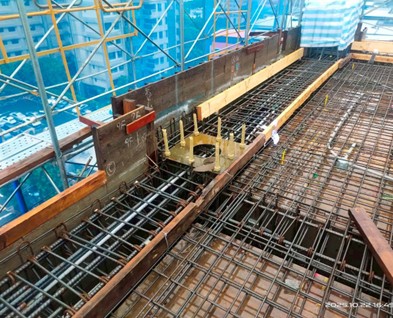

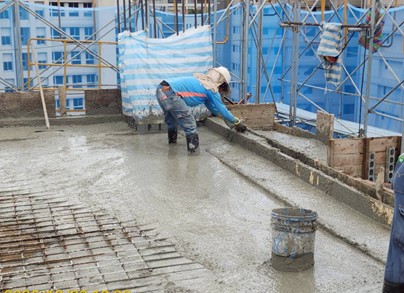

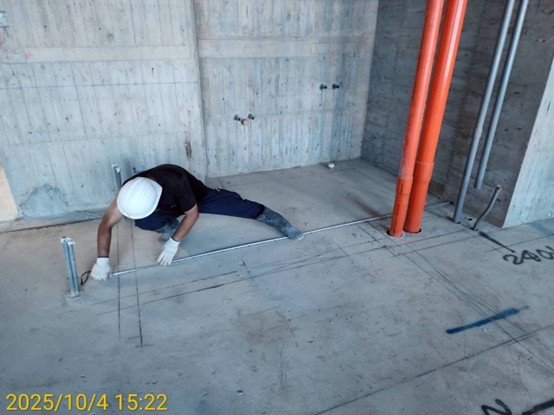

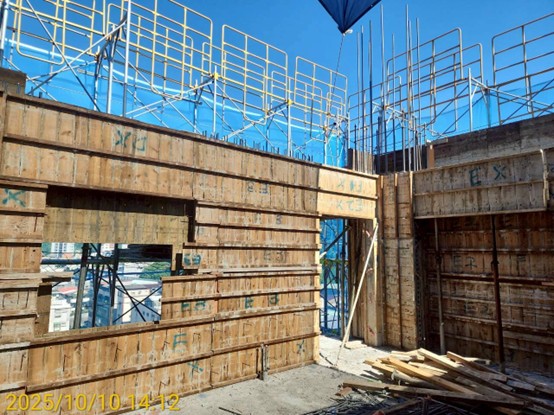

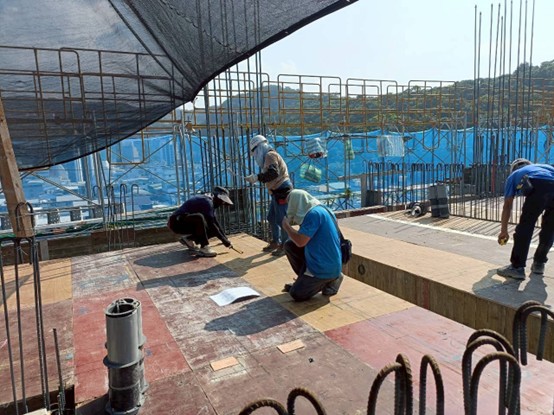

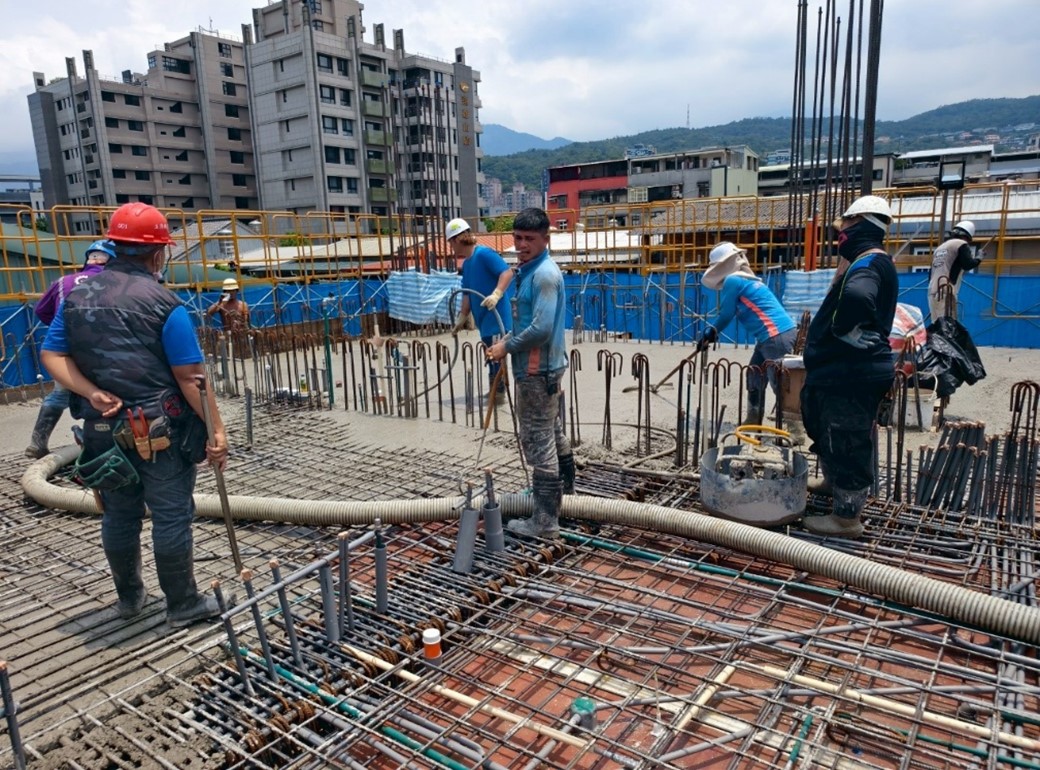

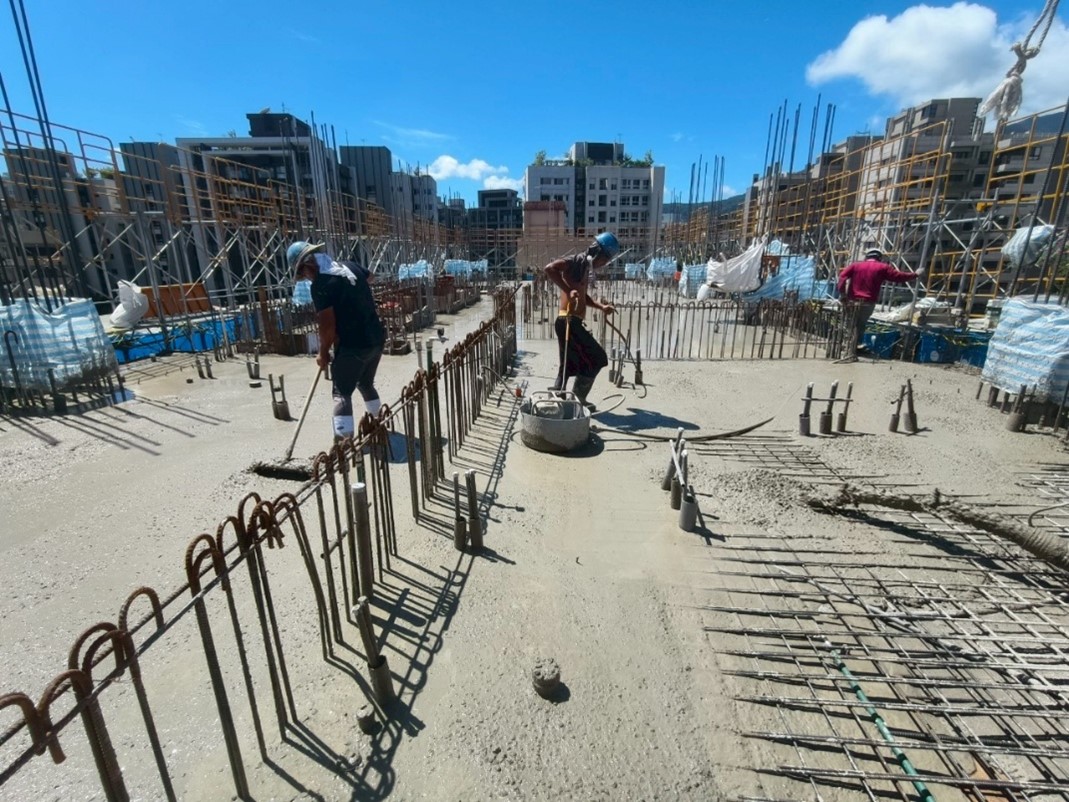

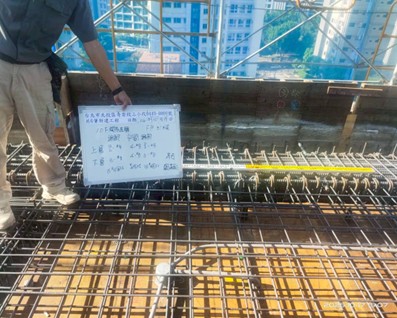

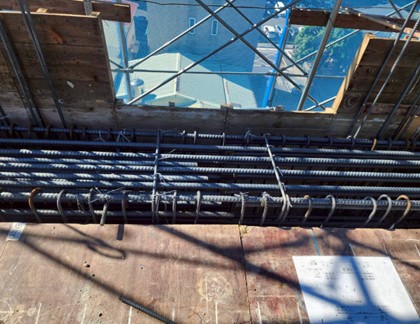

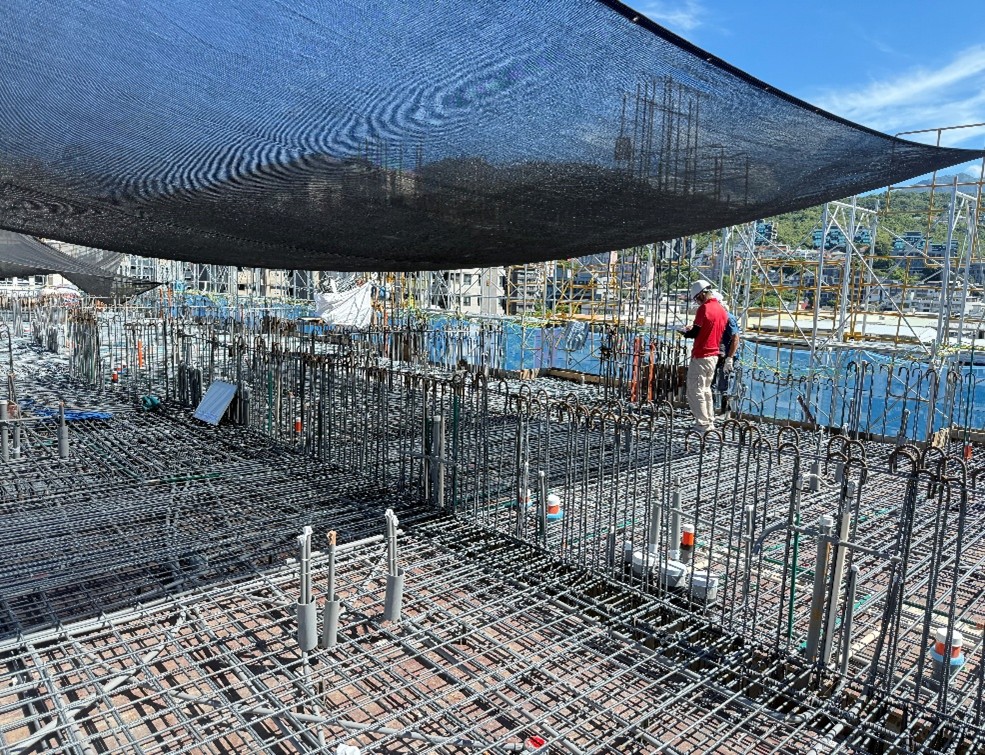

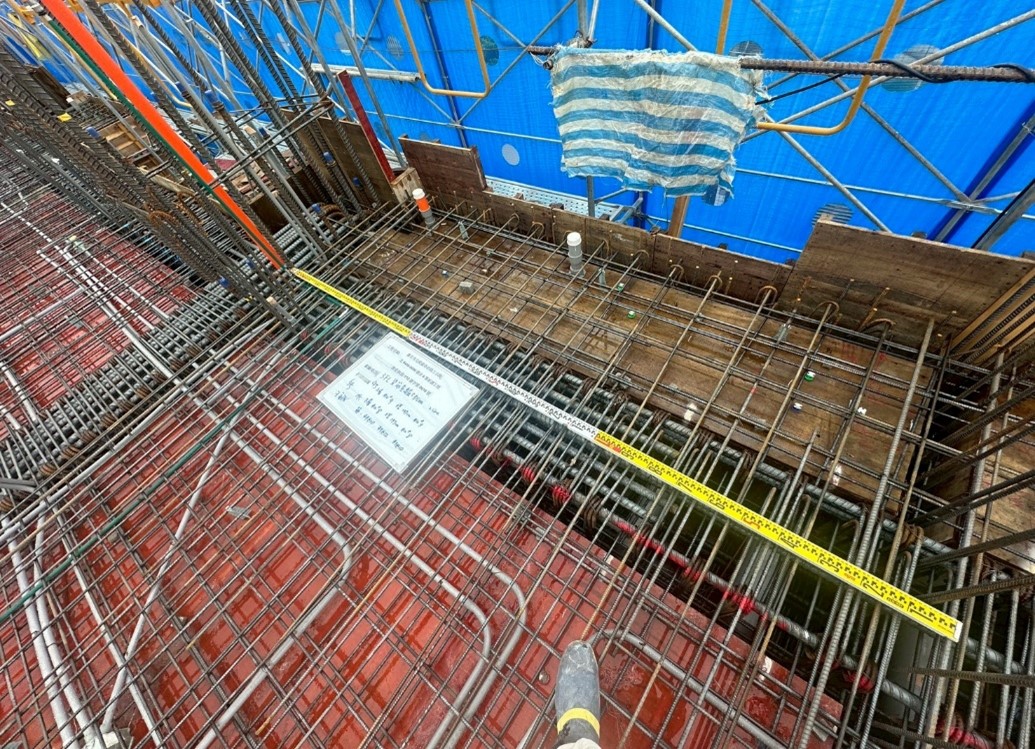

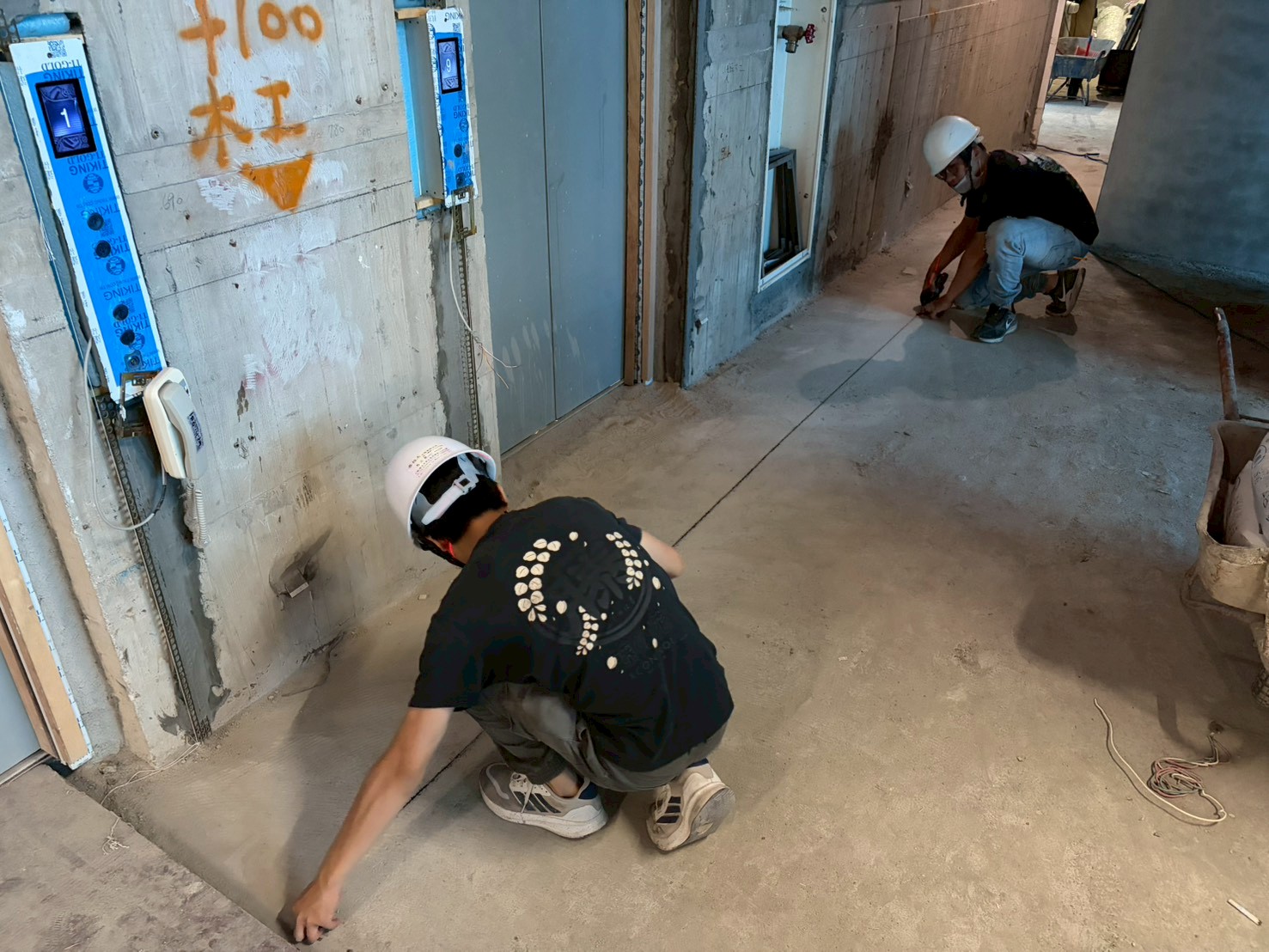

9樓版組立及水電配管|9樓版勘驗|9樓版灌漿|9樓柱牆筋綁紮及10樓樑筋綁紮|10樓版勘驗|3樓4樓隔間施工
2025/09

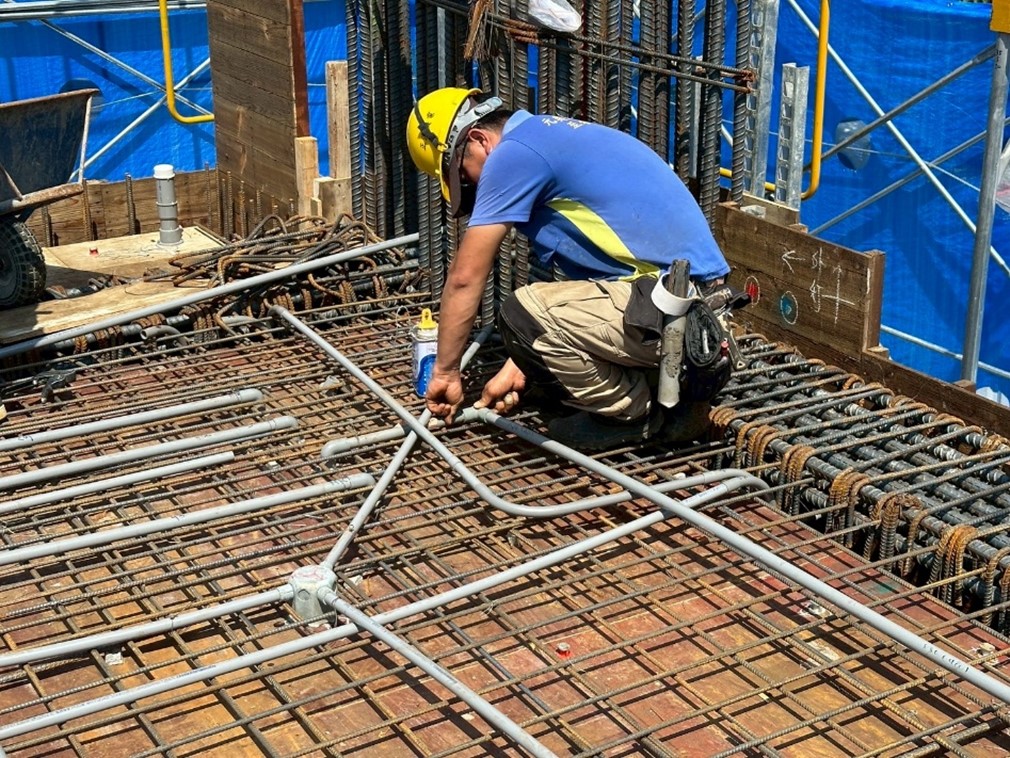

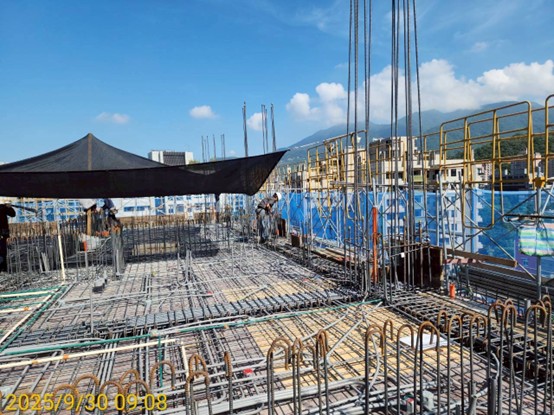

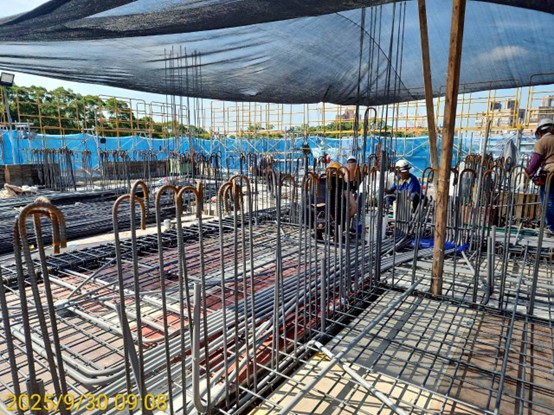

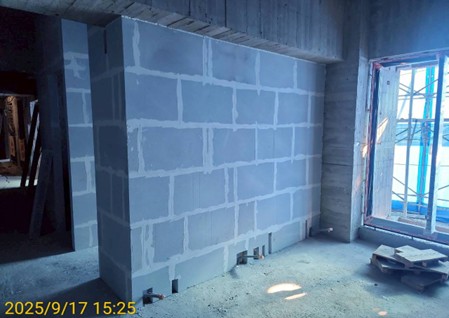

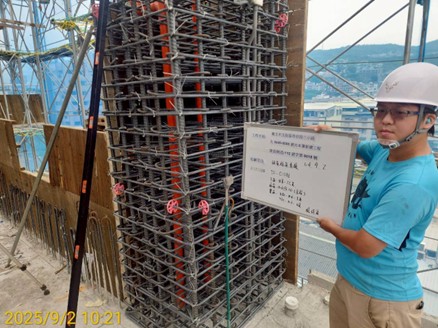

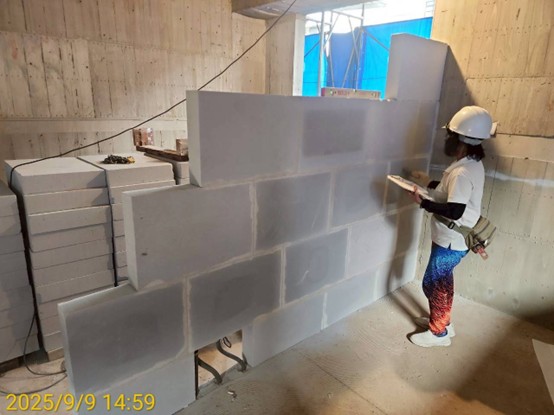

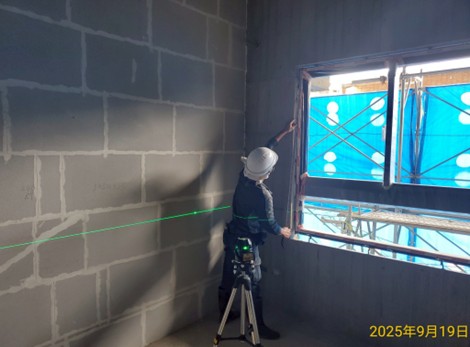

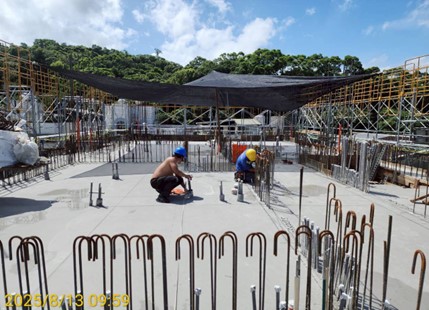

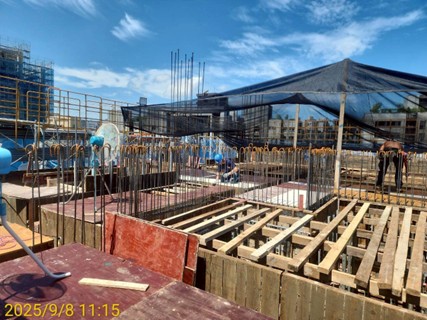

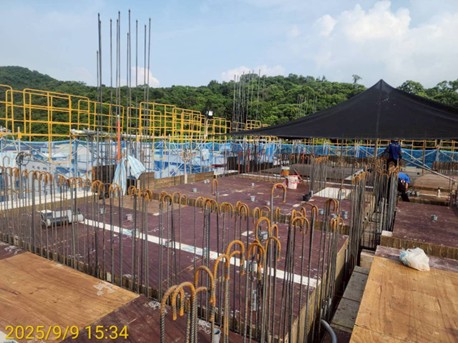

7樓版灌漿|8樓版灌漿|2樓鋁窗安裝及白磚隔間施工|3樓白磚隔間施工及鋁窗安裝
2025/08

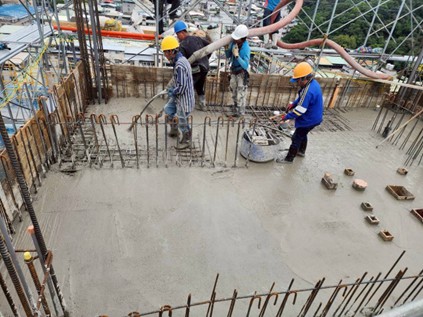

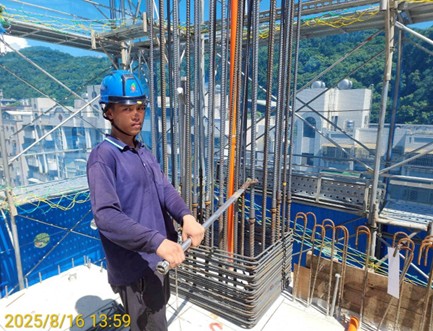

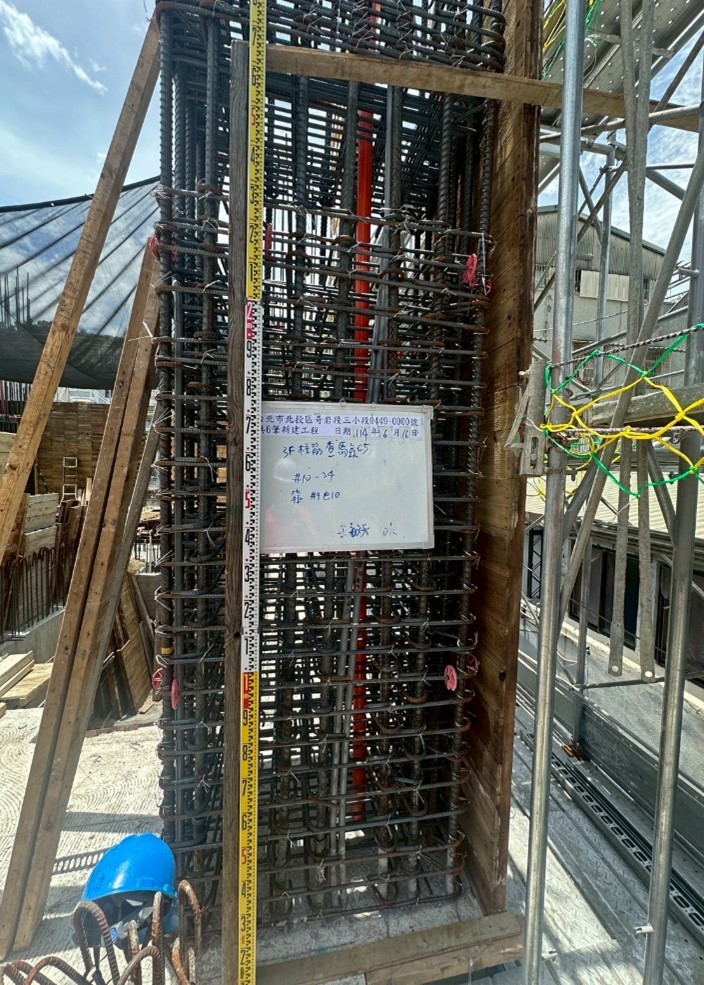

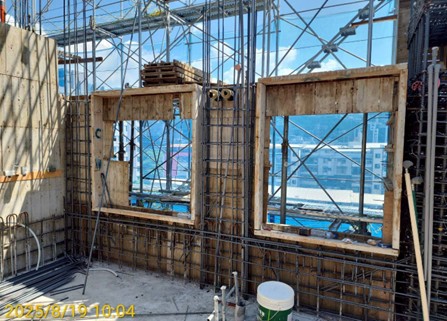

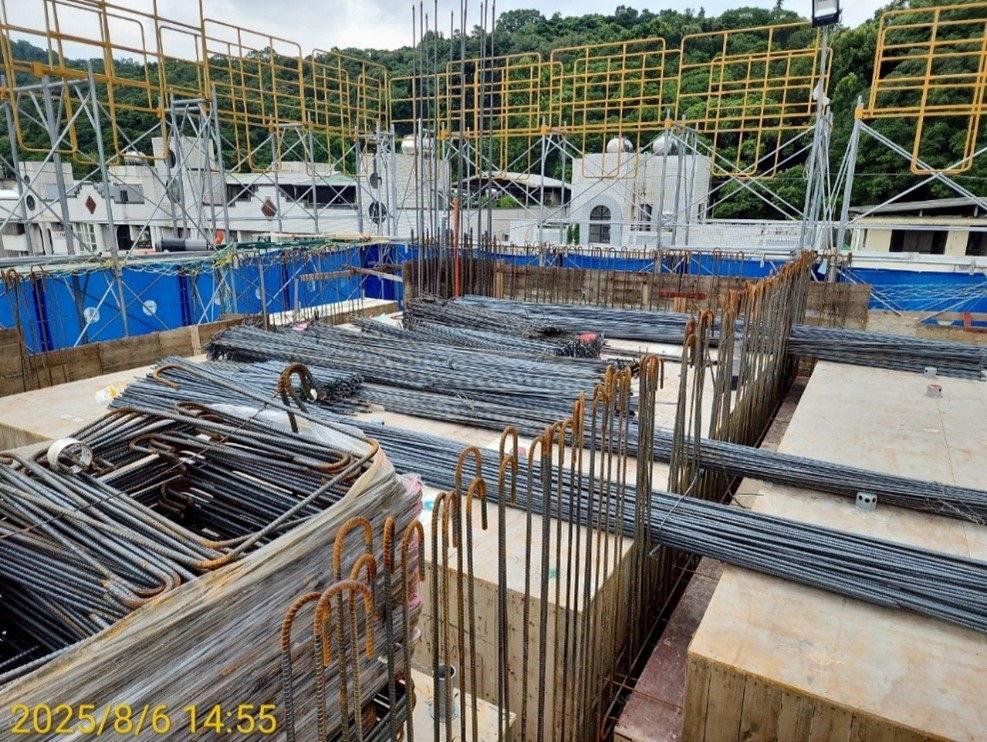

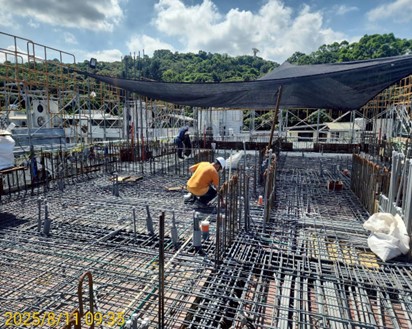

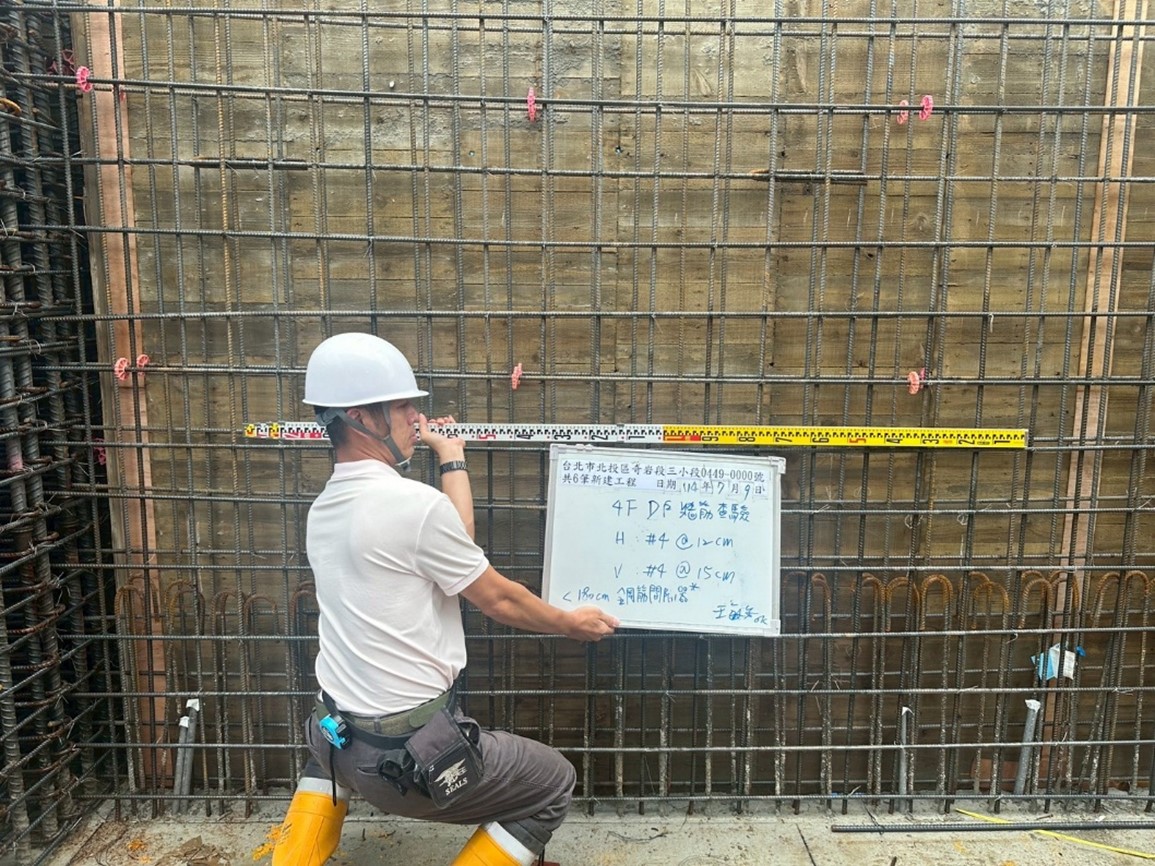

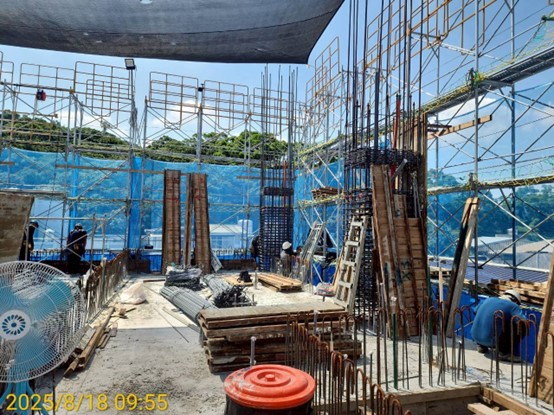

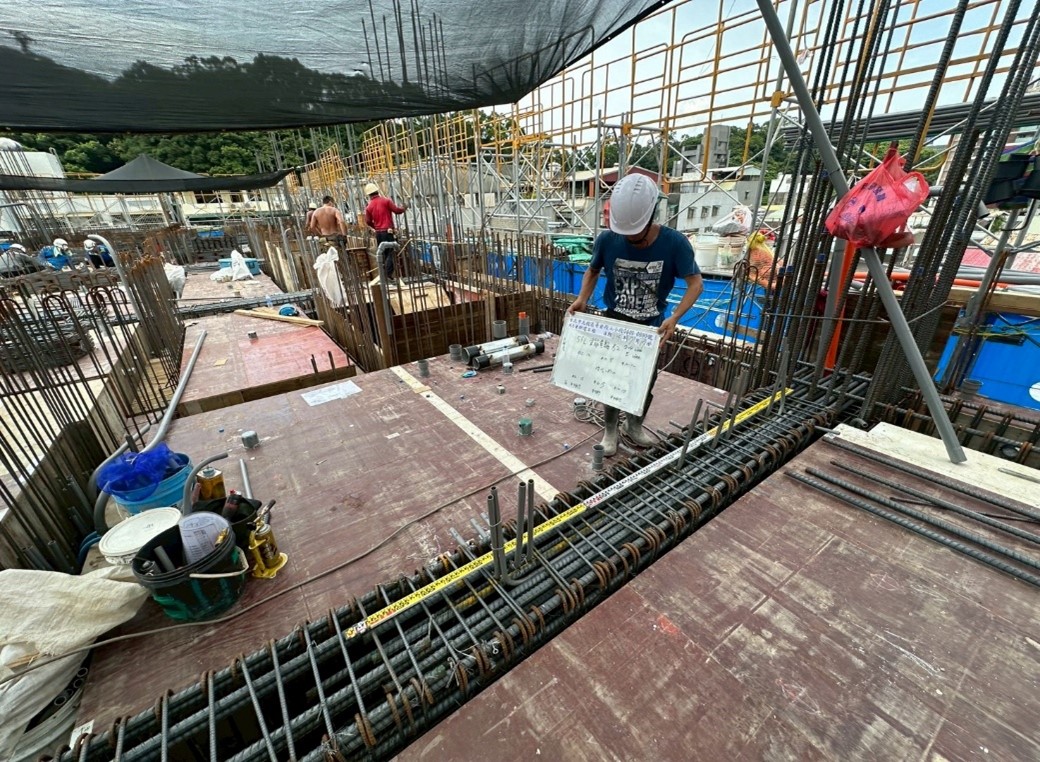

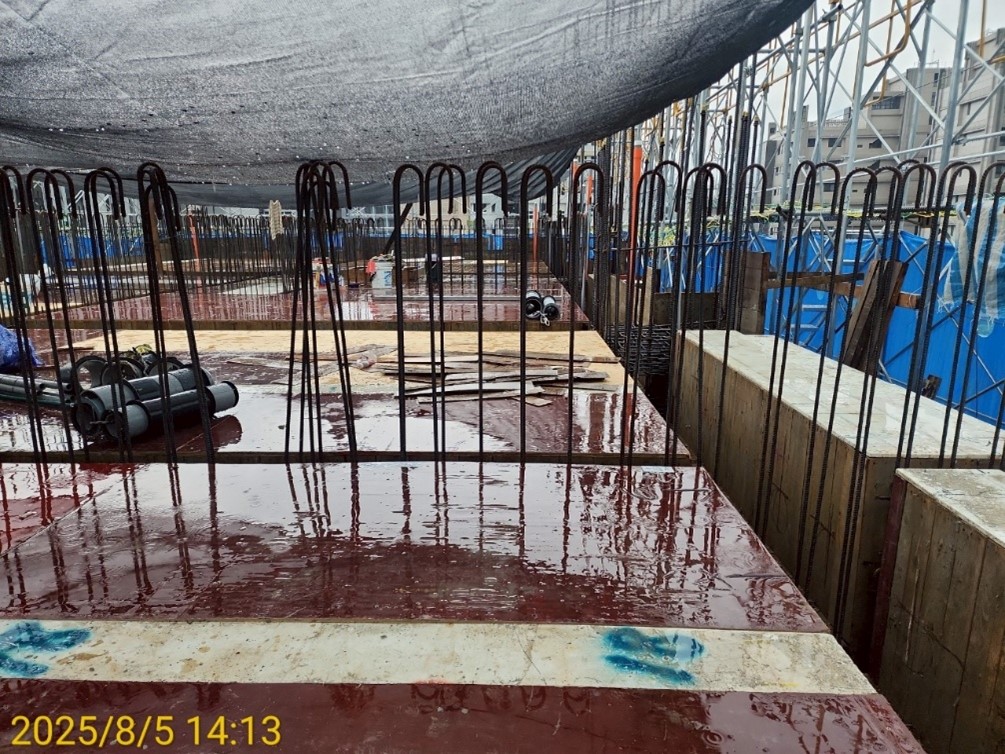

5F柱筋組立|5F柱牆模封模|6FL梁版筋綁紮|6FL樓版灌漿|6F柱筋組立|6F柱牆模封模|7FL梁版筋綁紮及7樓版灌漿
2025/07

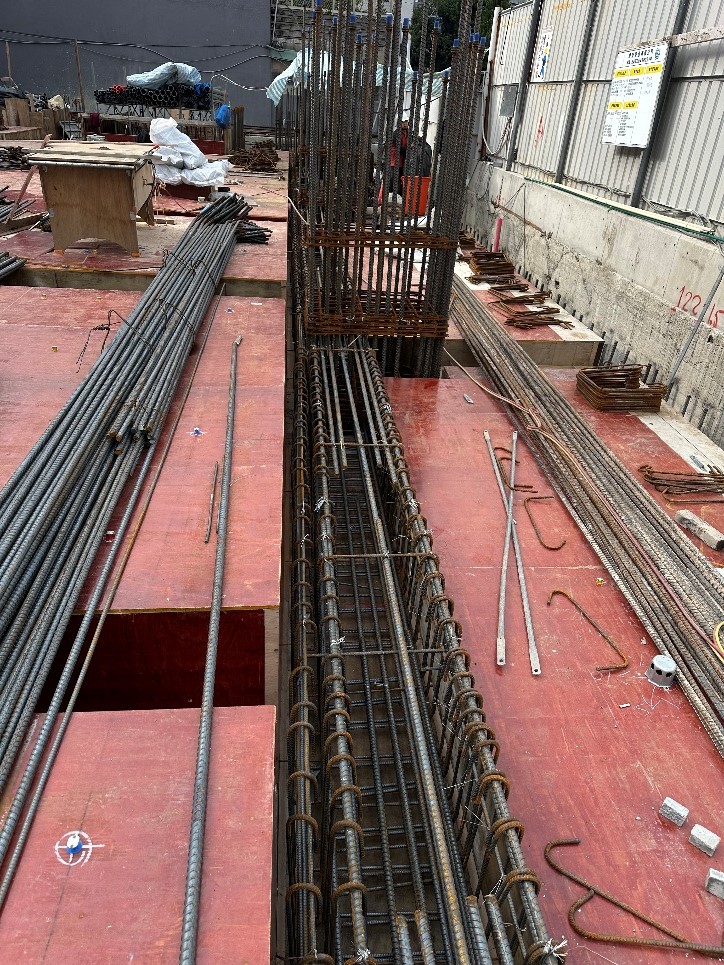

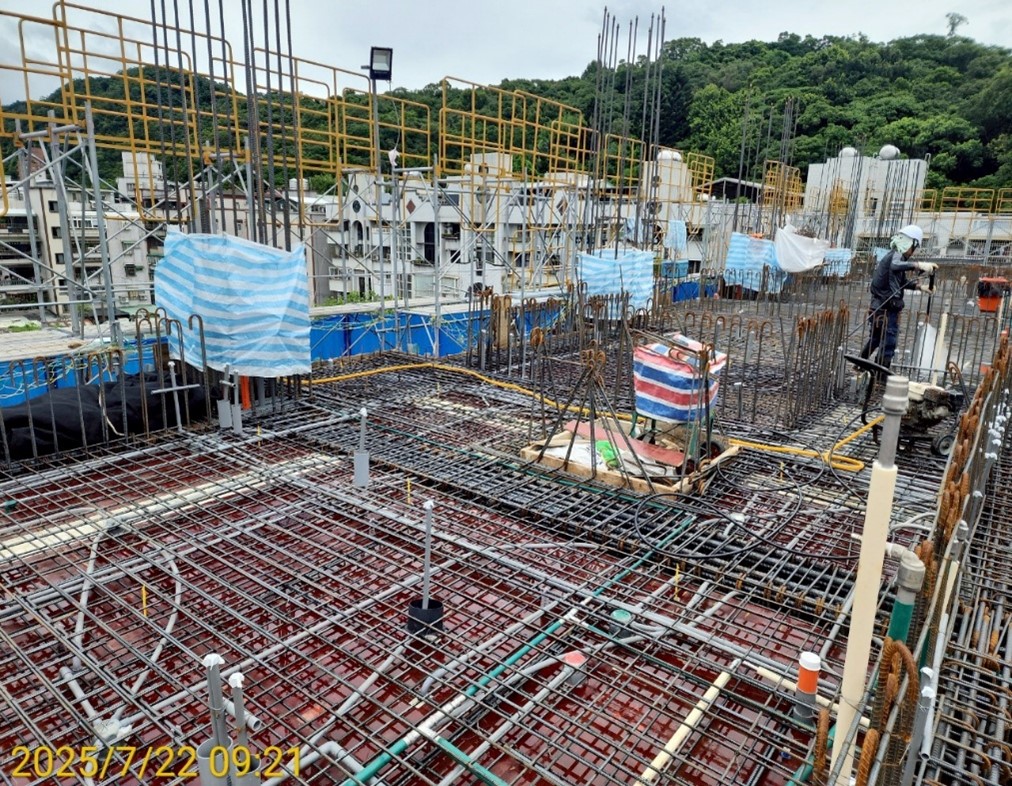

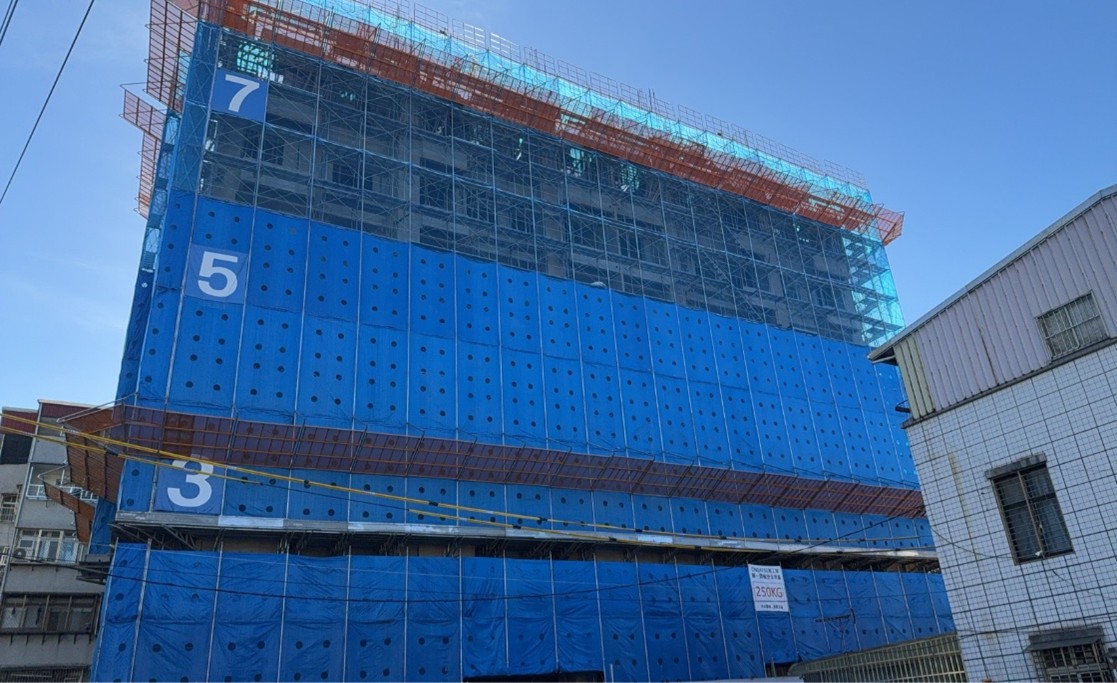

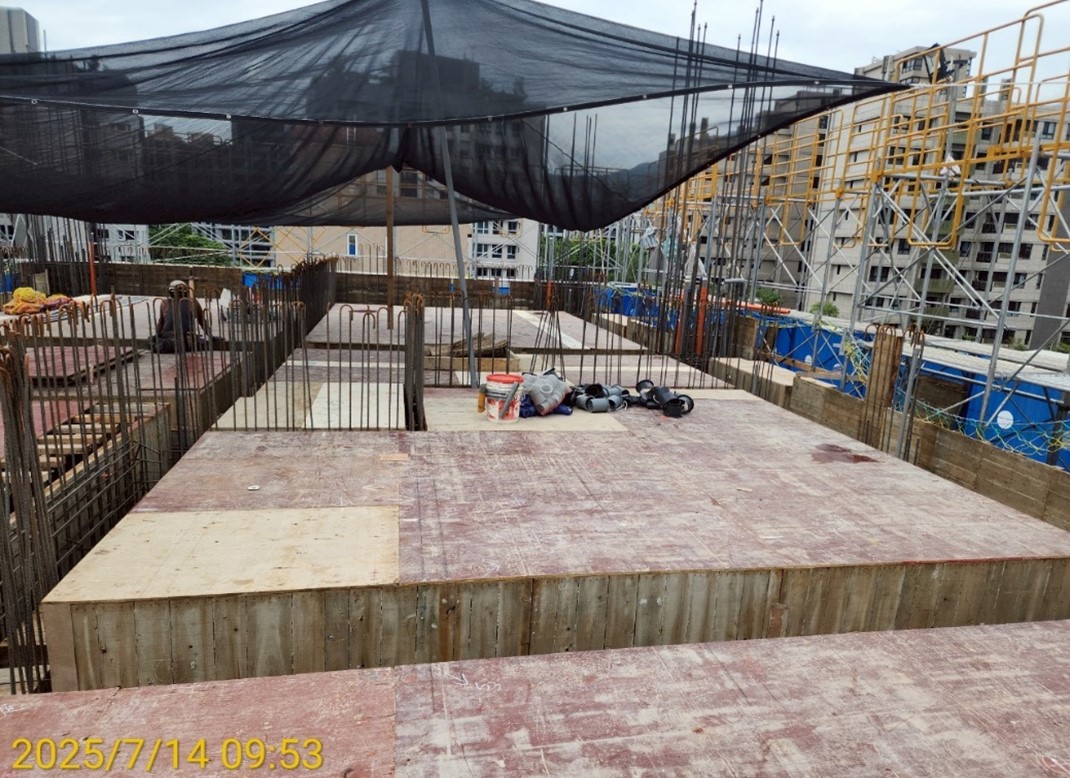

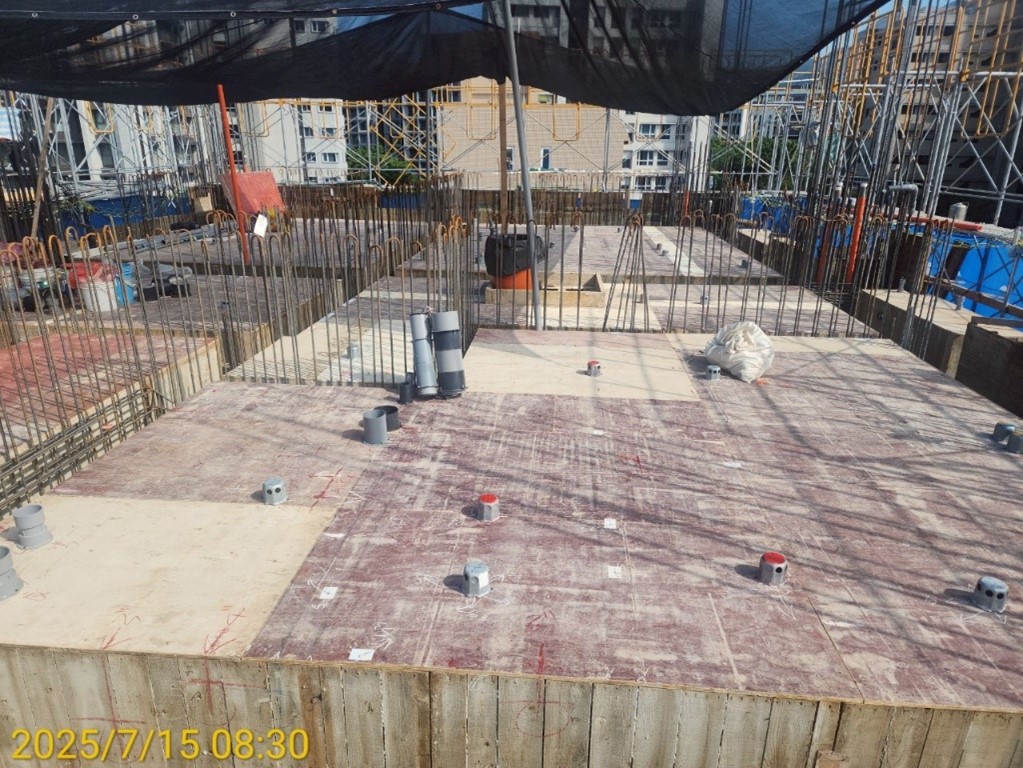

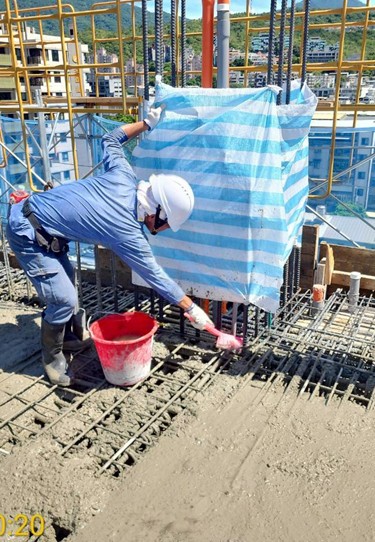

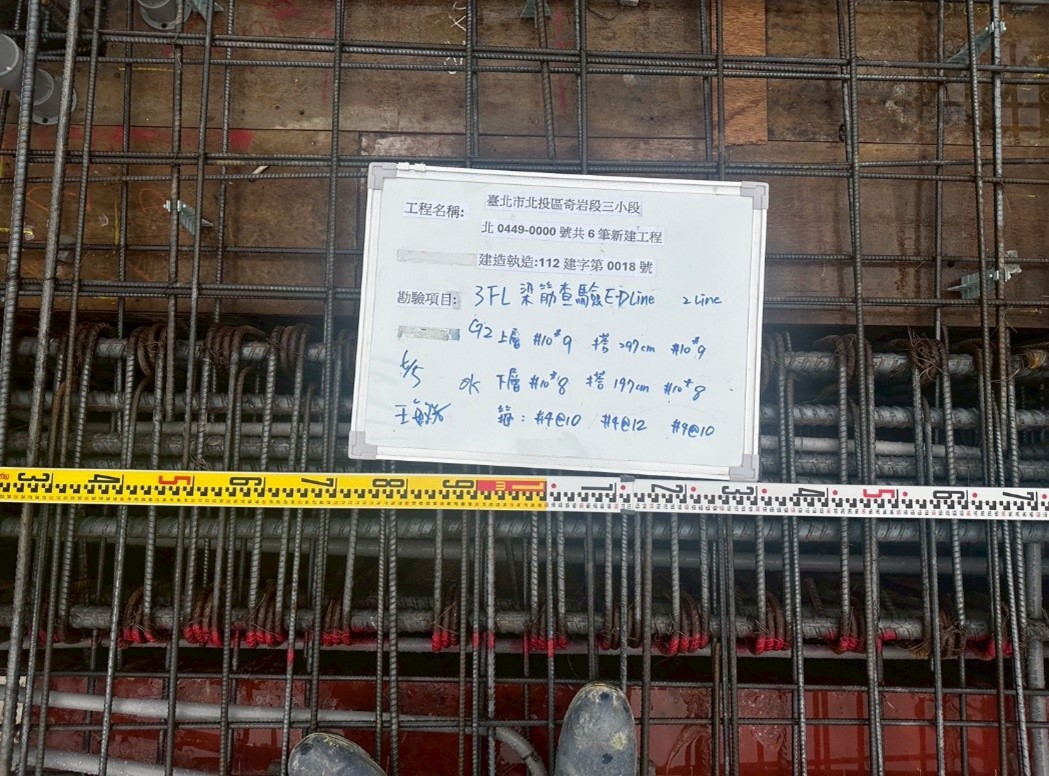

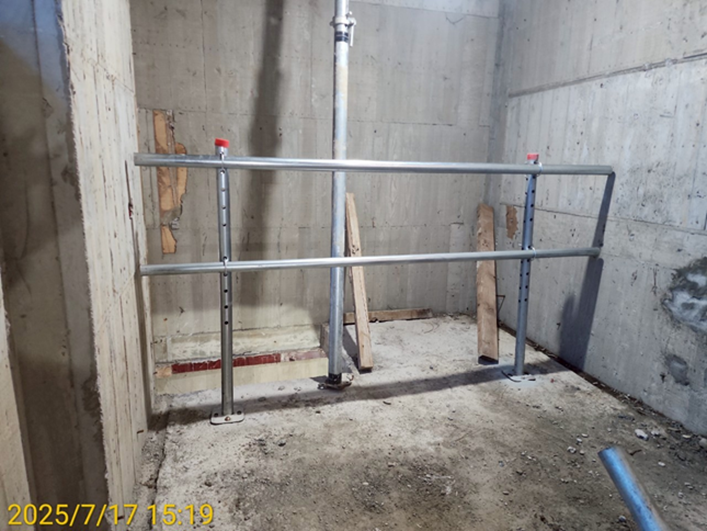

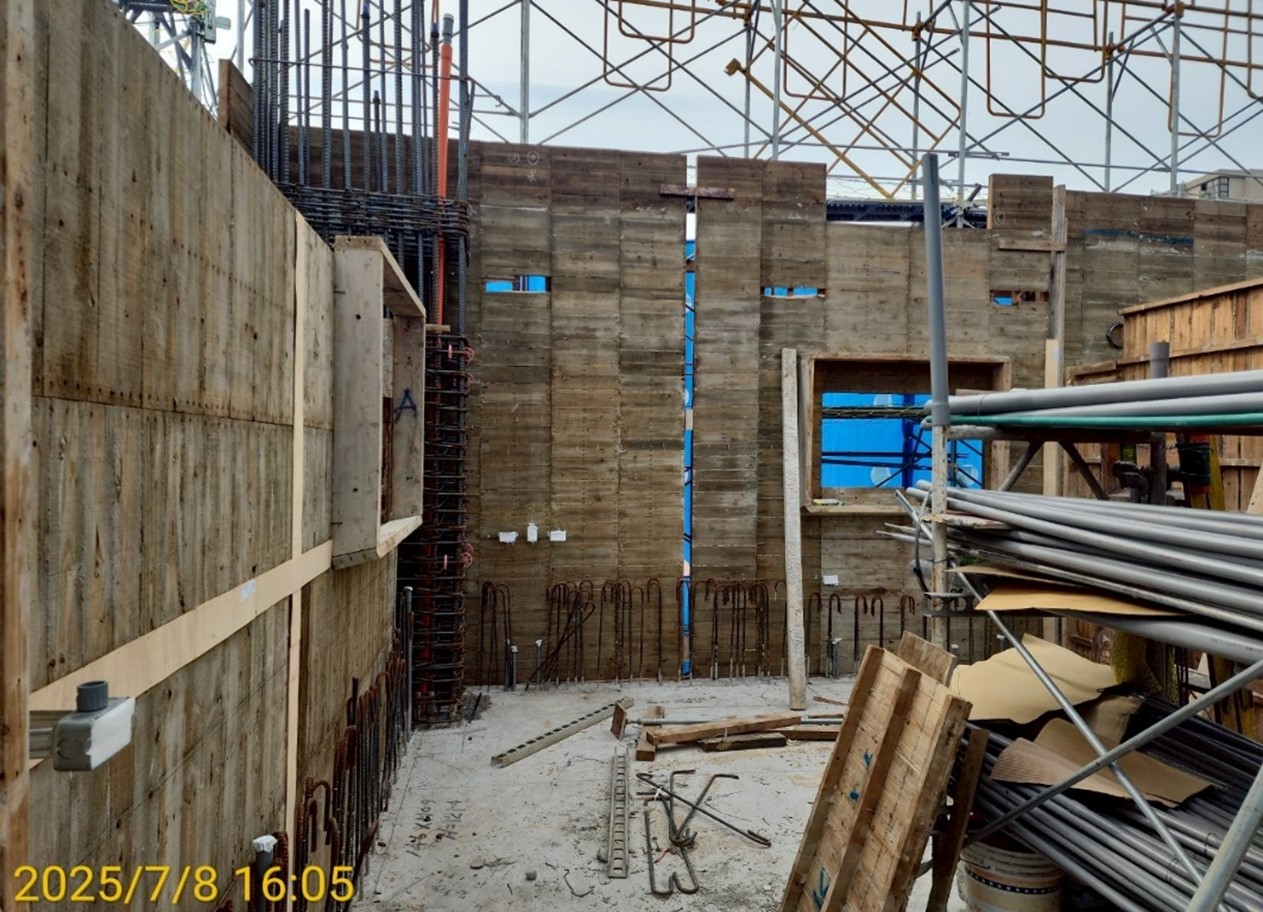

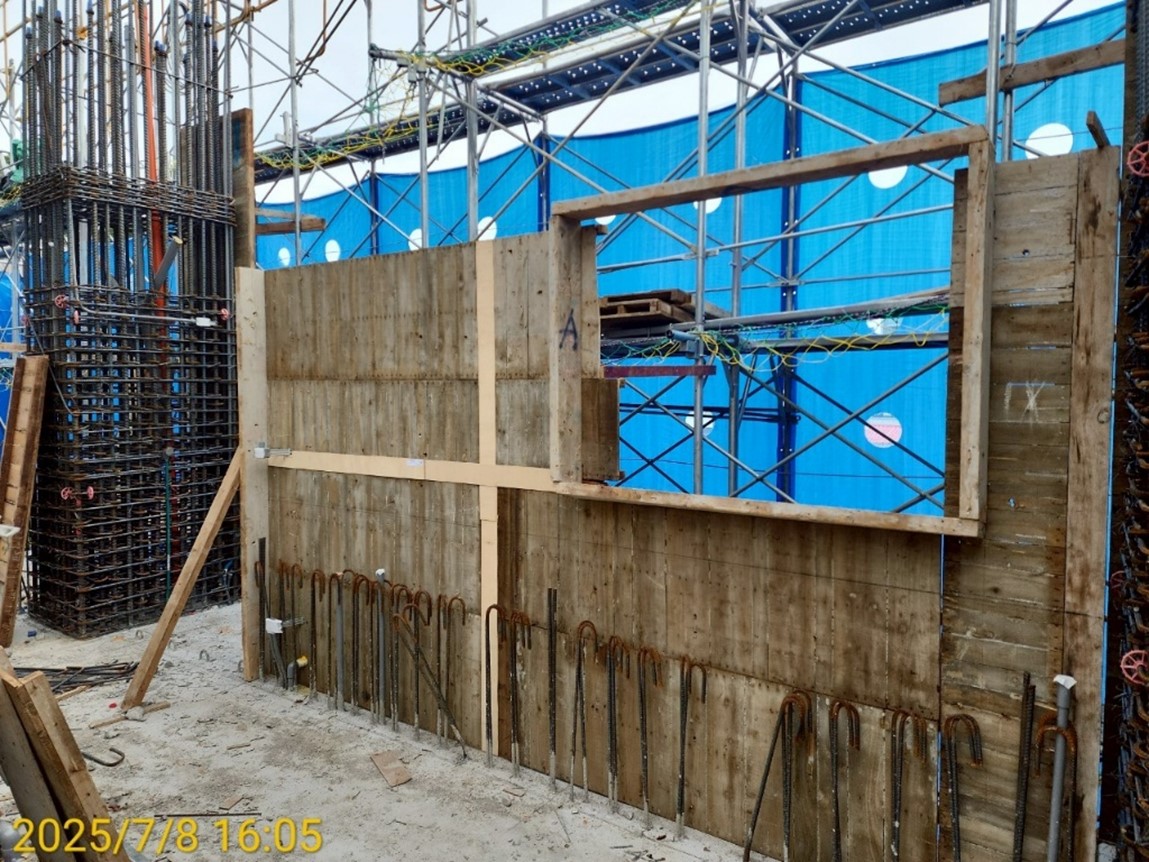

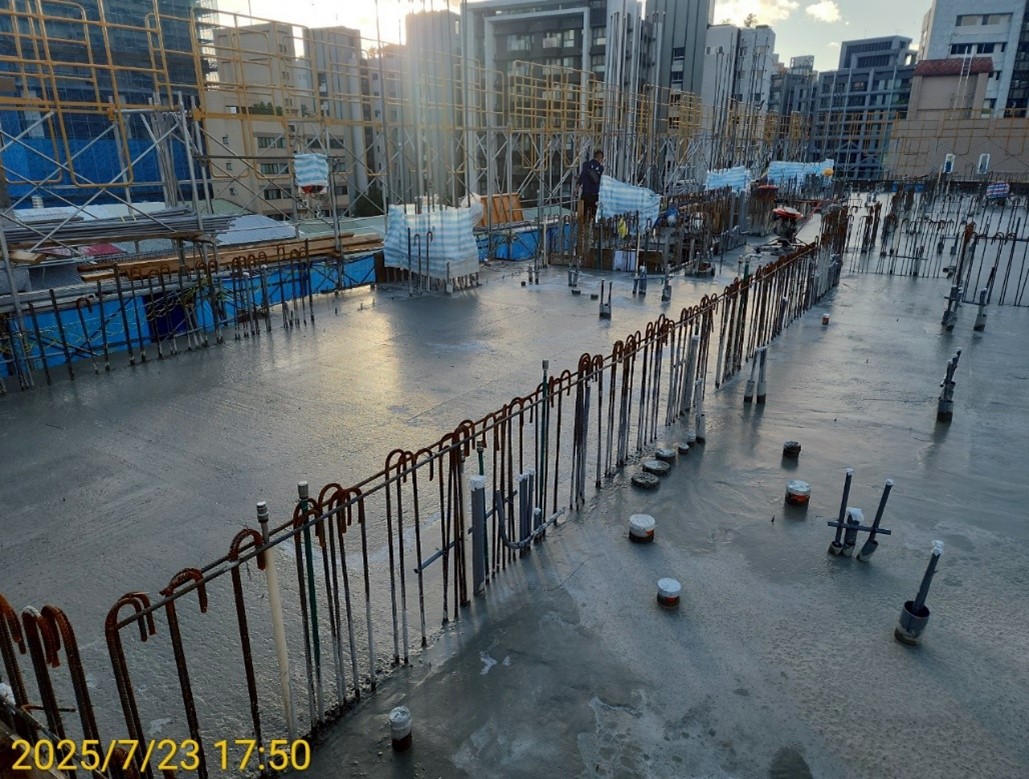

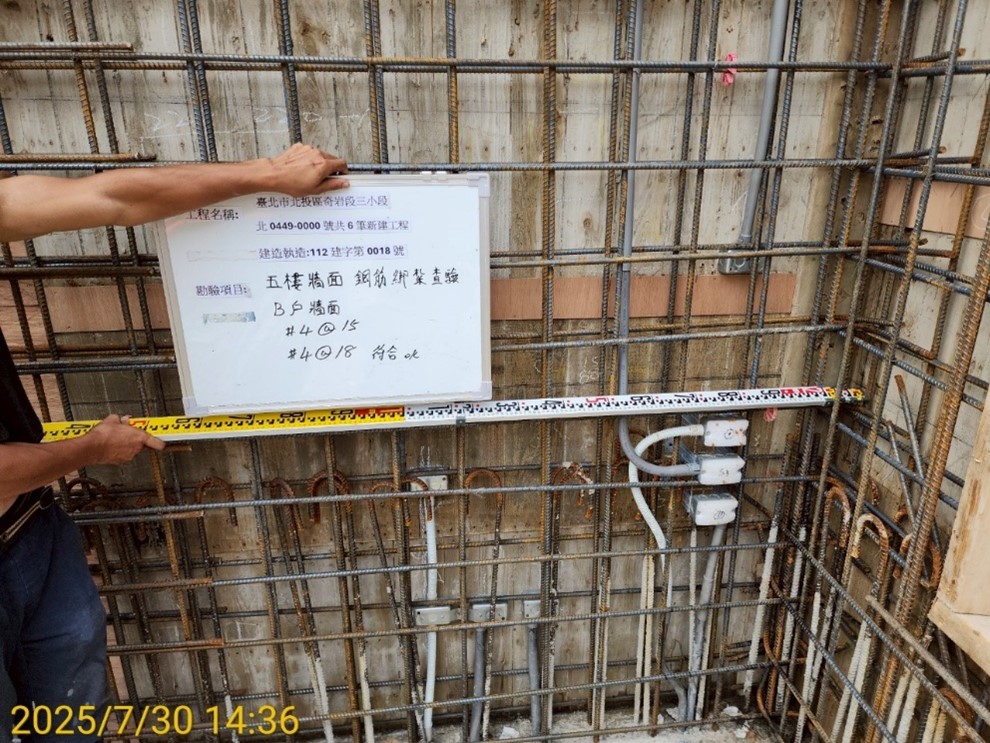

3F牆面封模4FL梁底鋼筋綁紮及灌漿|4F柱牆模組立及封模|5FL樑版模及梁版鋼筋綁紮及灌漿
2025/06

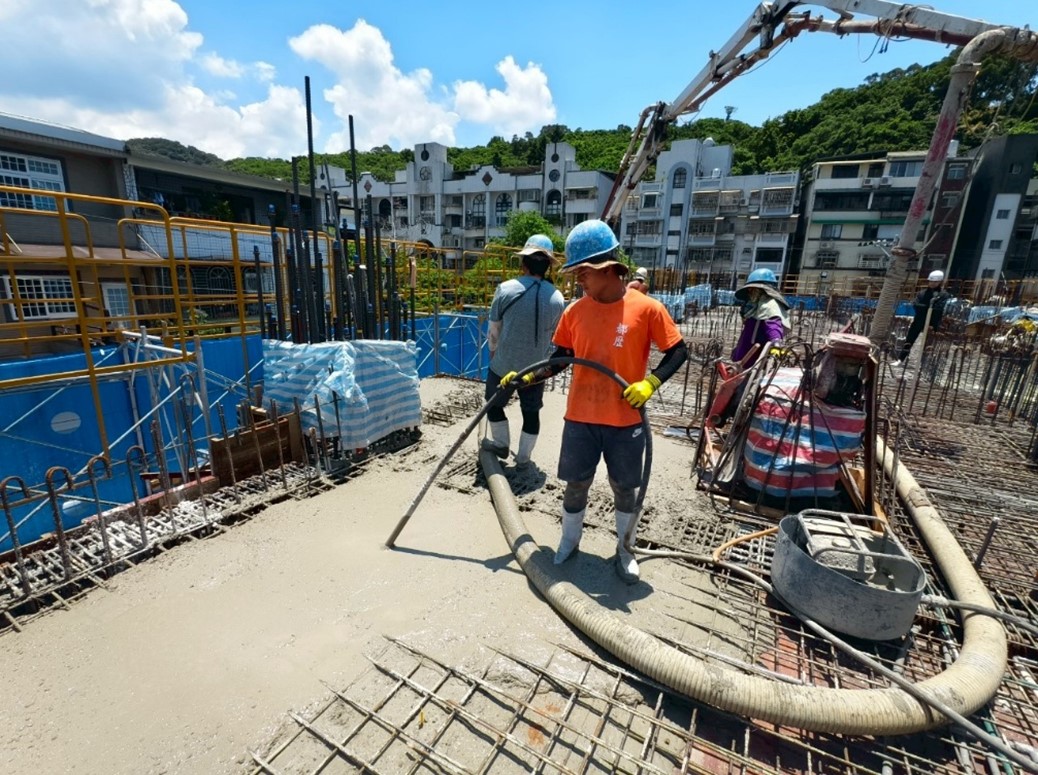

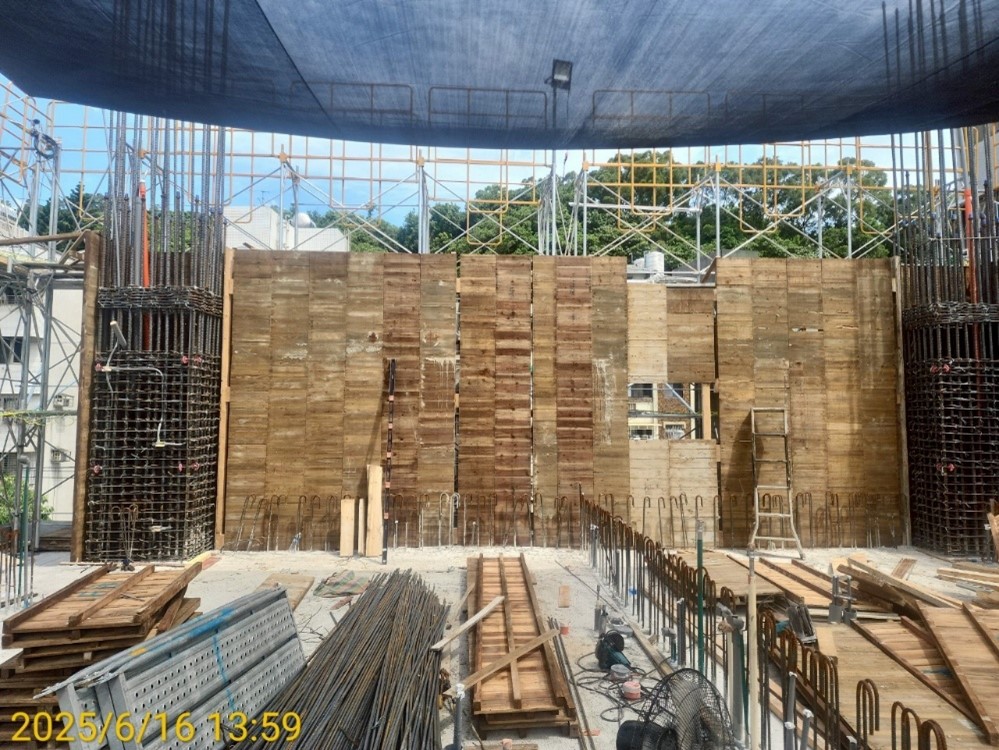

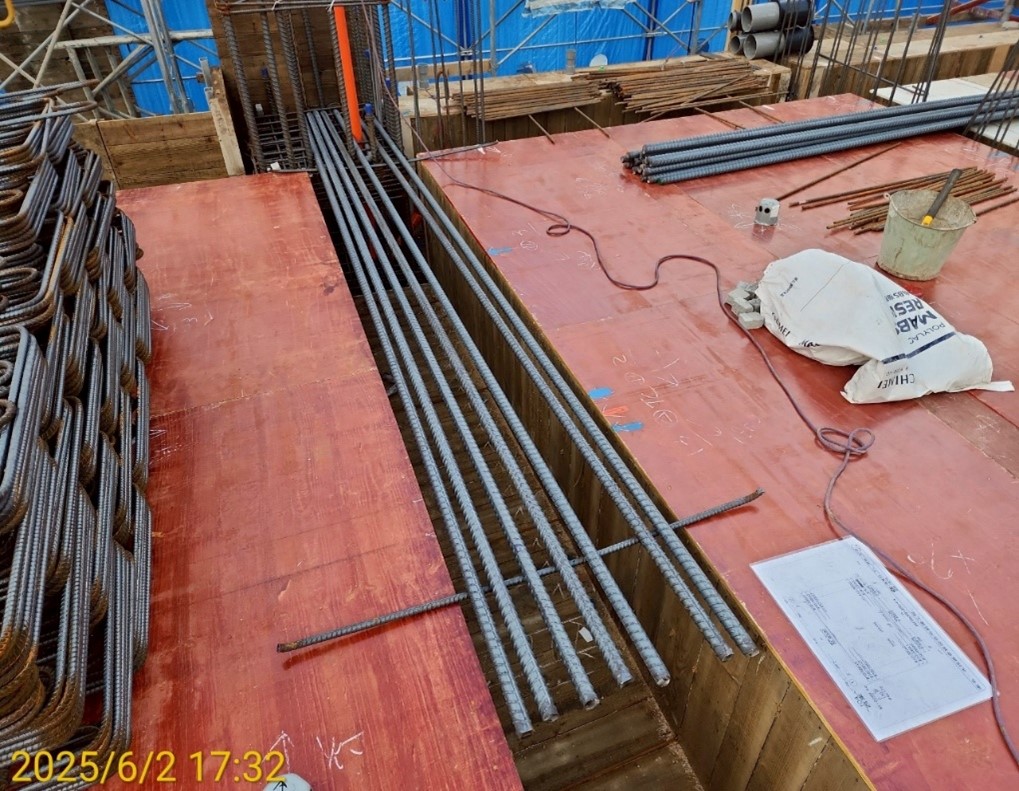

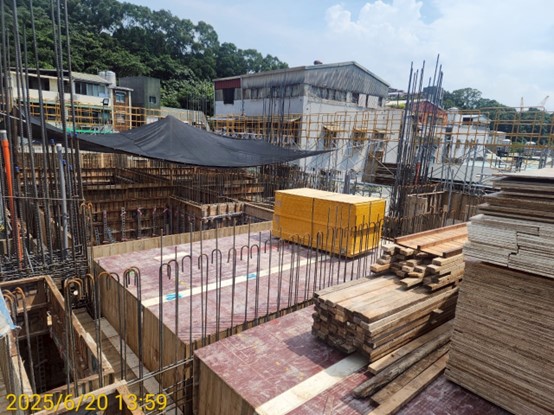

2F柱牆封模/b2b3水箱牆底鋼筋3FL 樑版鋼筋綁紮及3樓版灌漿|3FL 鷹架三腳架組立及柱筋組立|3F 牆面封模|4FL梁版施工

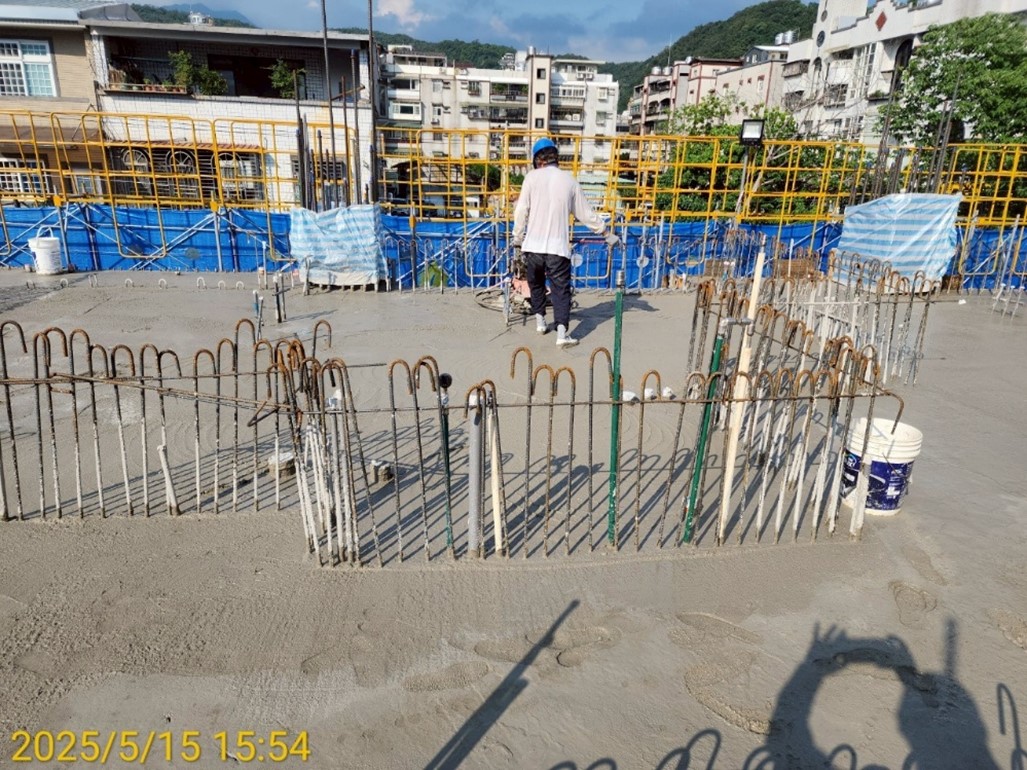

2025/05

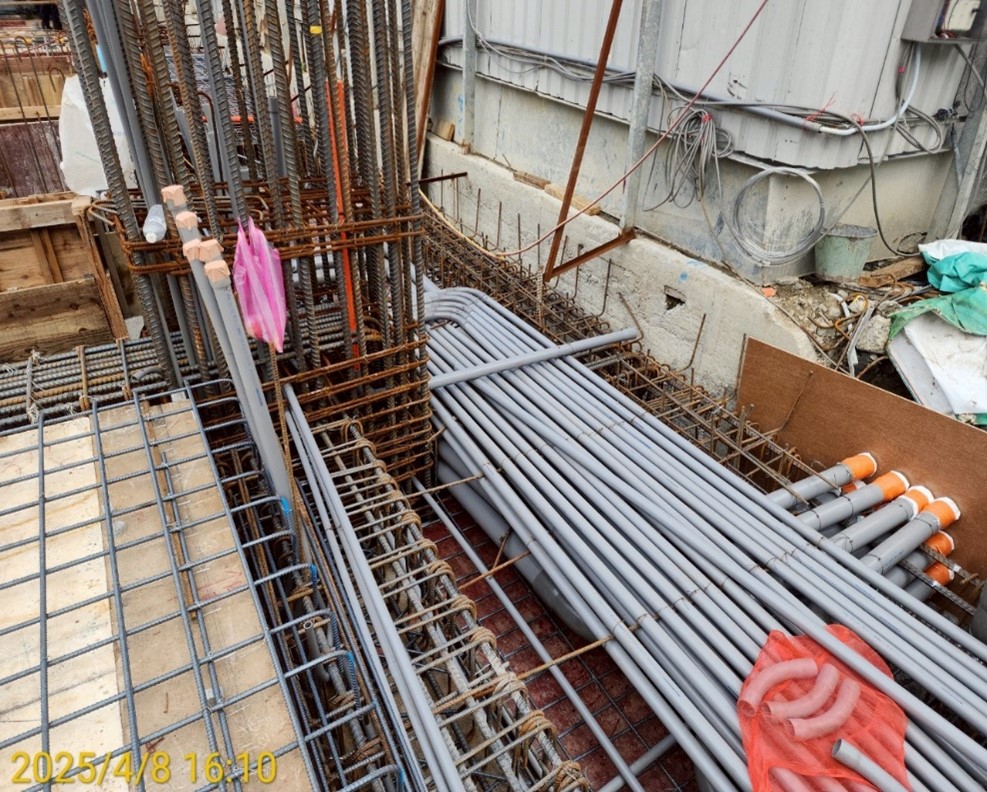

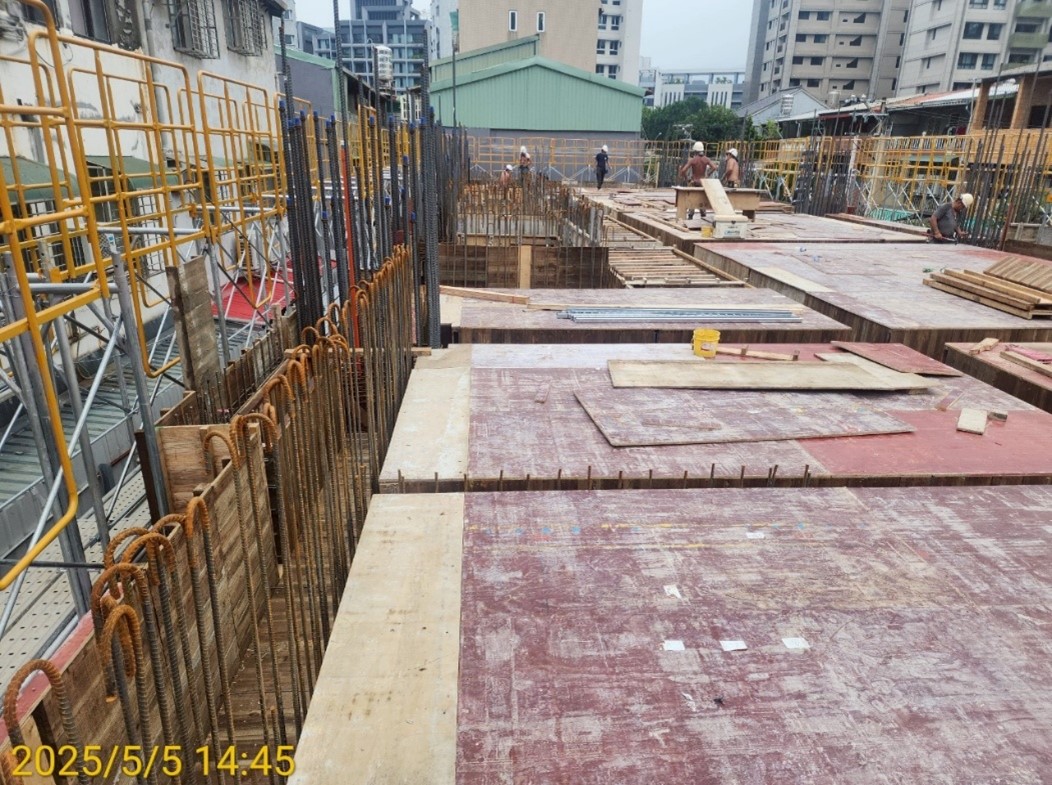

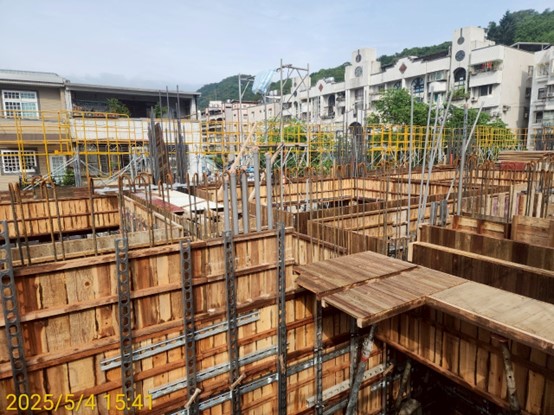

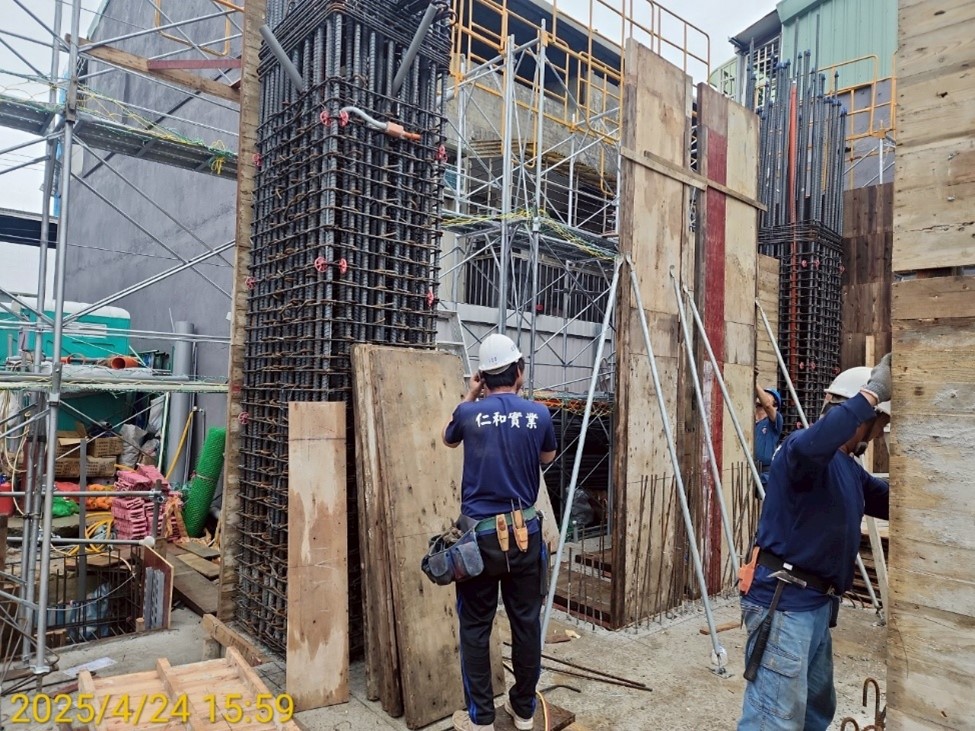

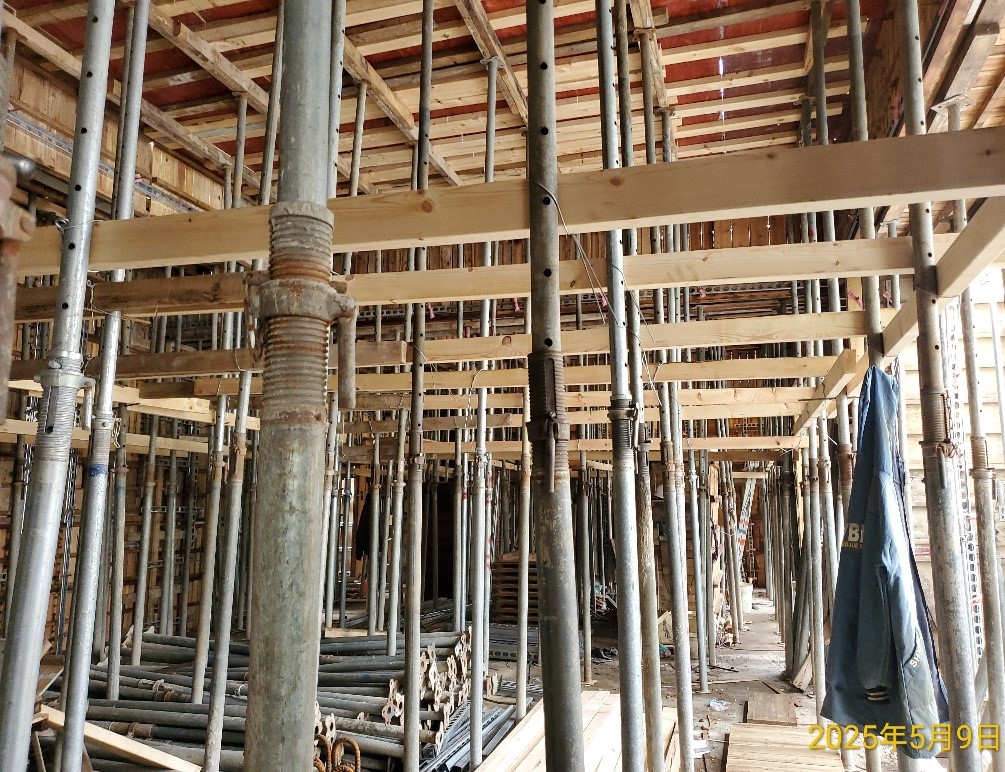

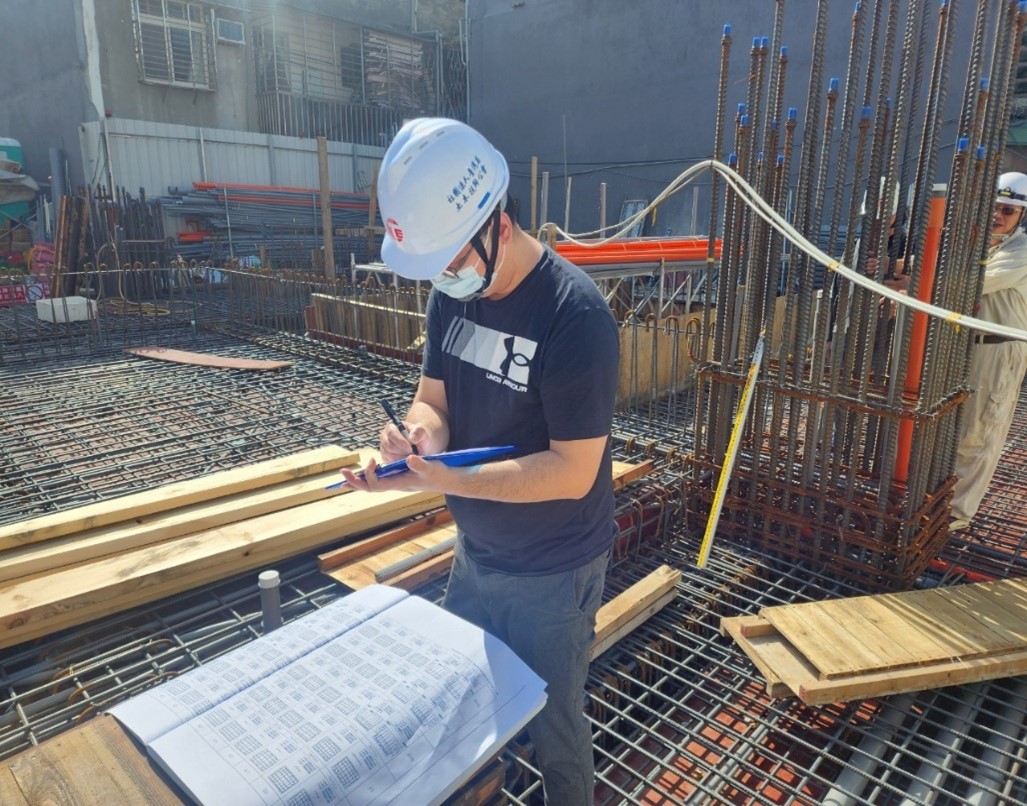

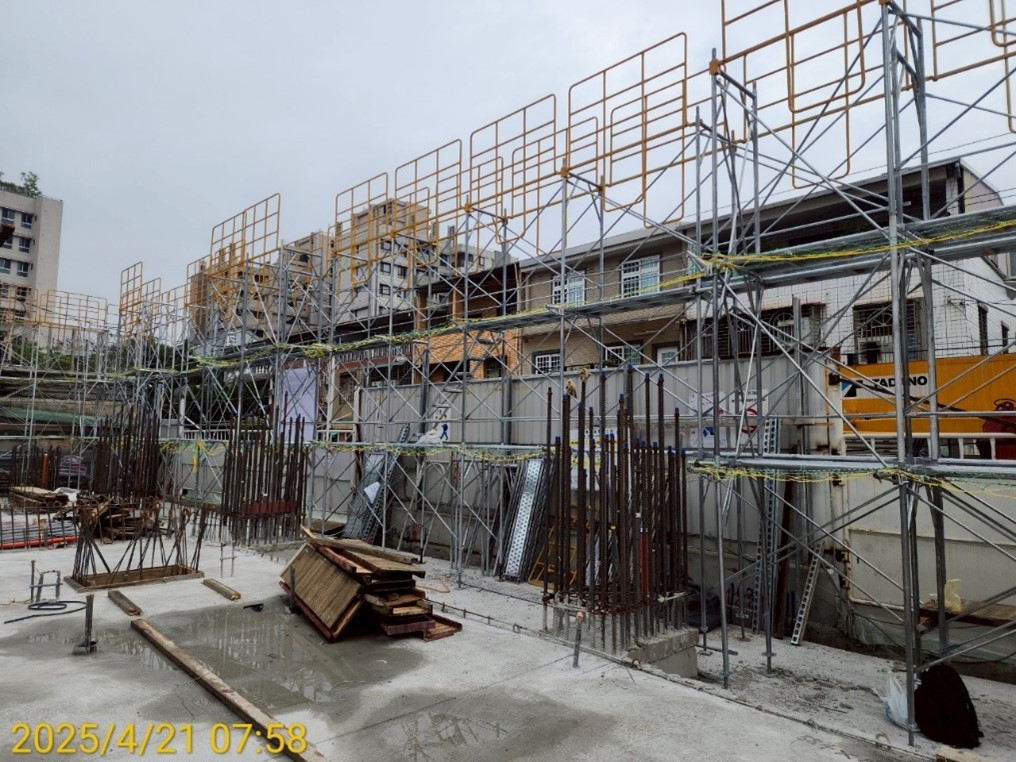

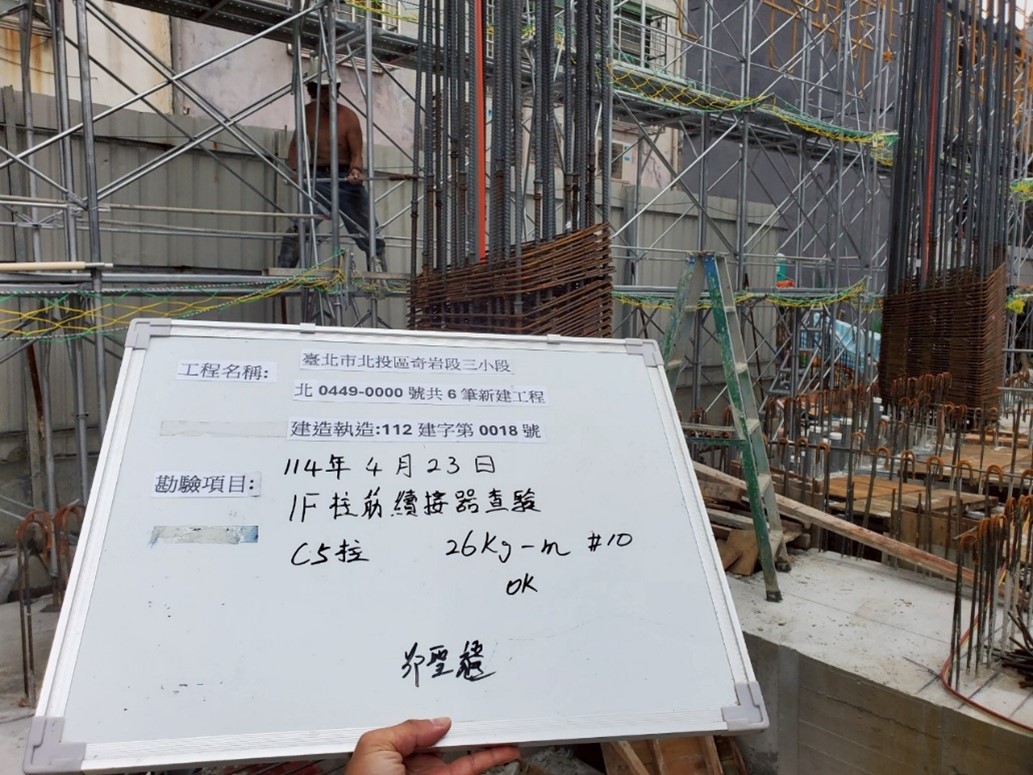

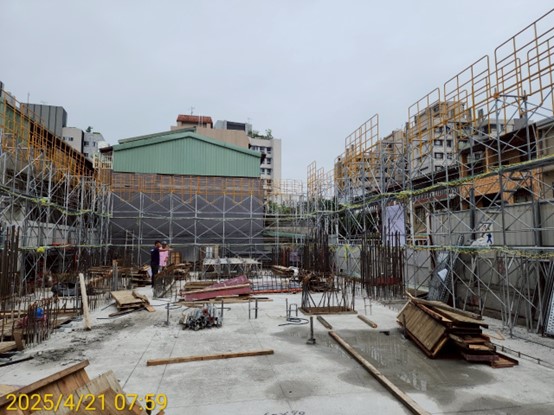

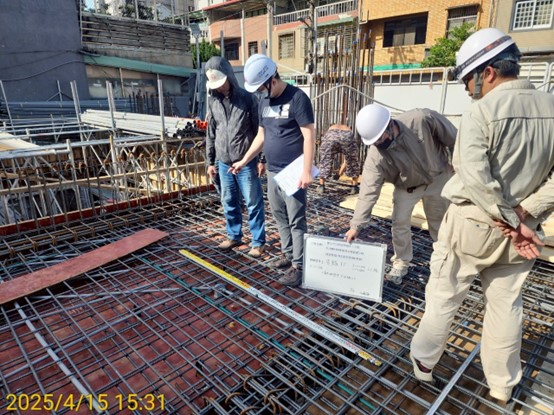

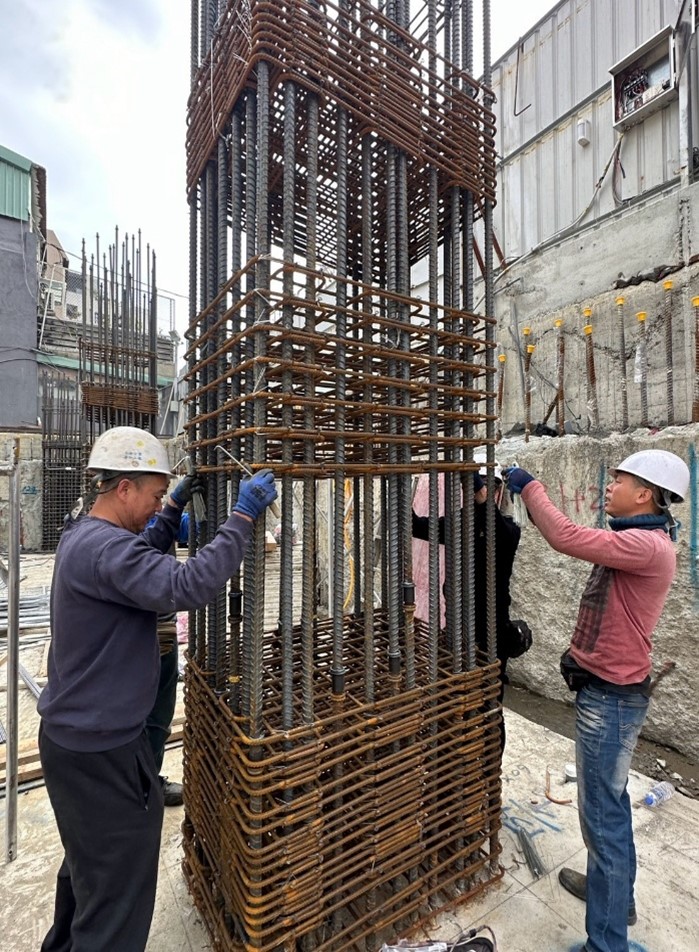

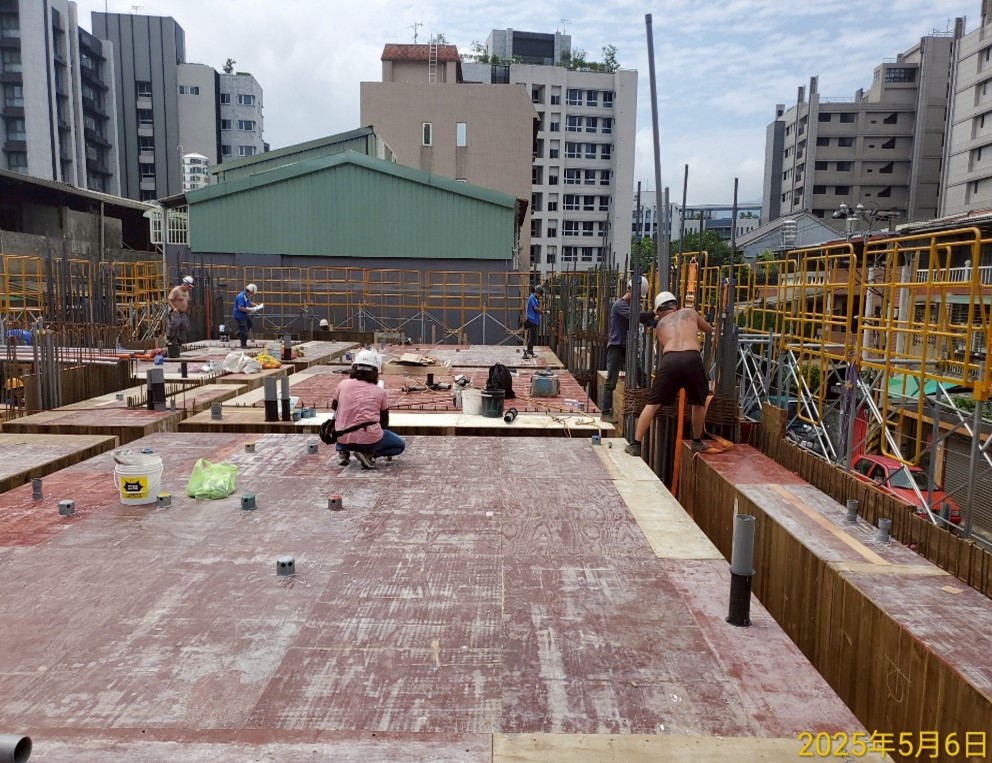

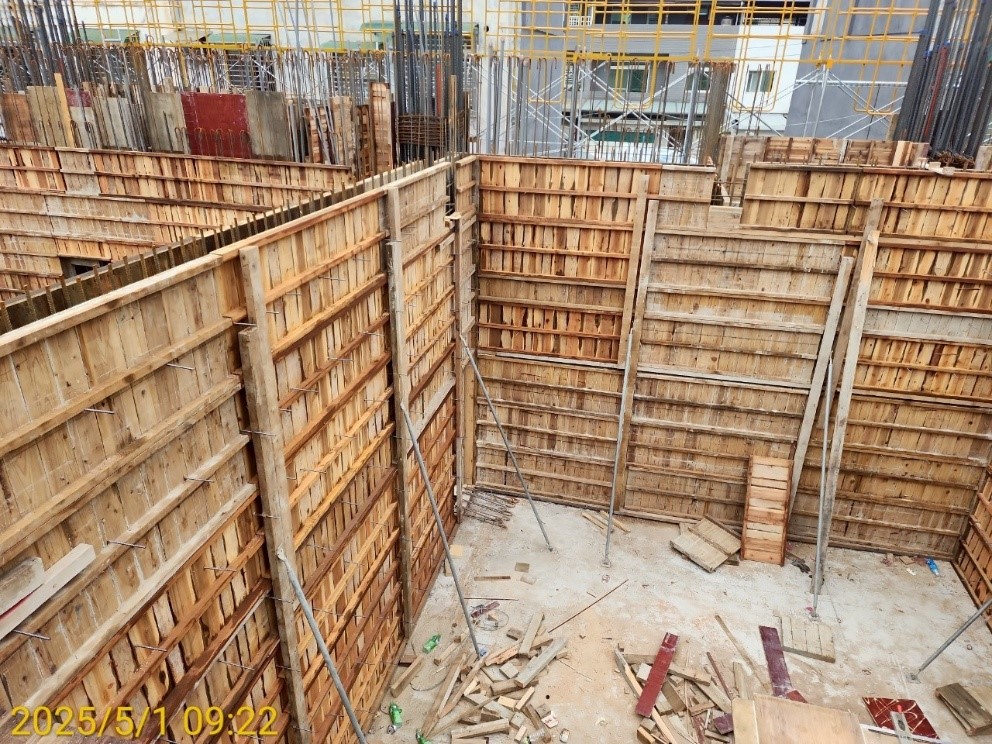

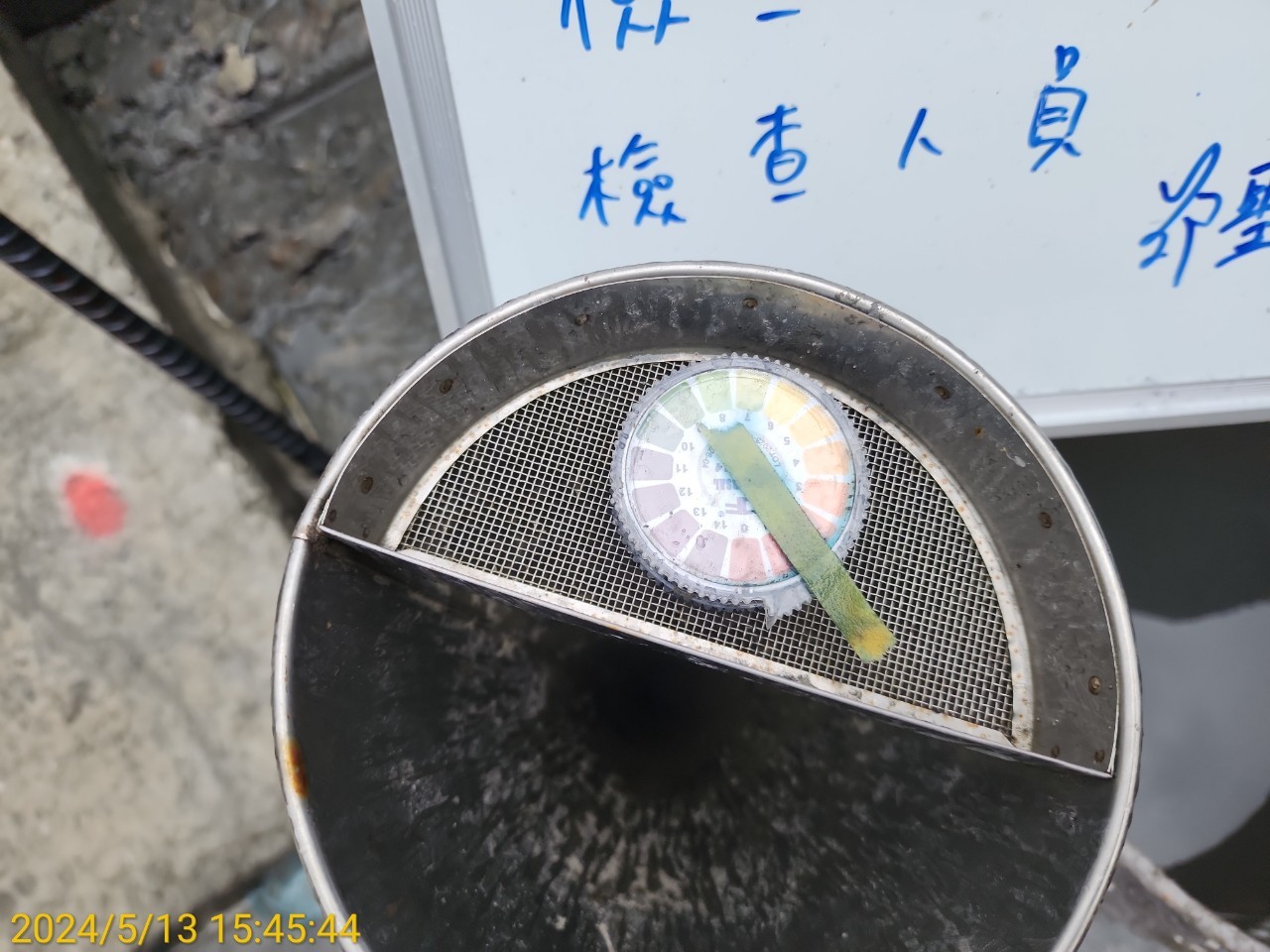

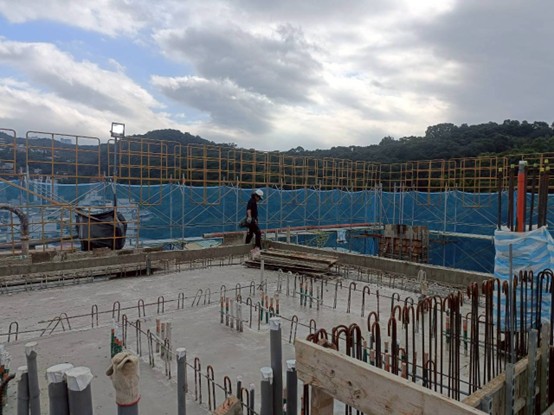

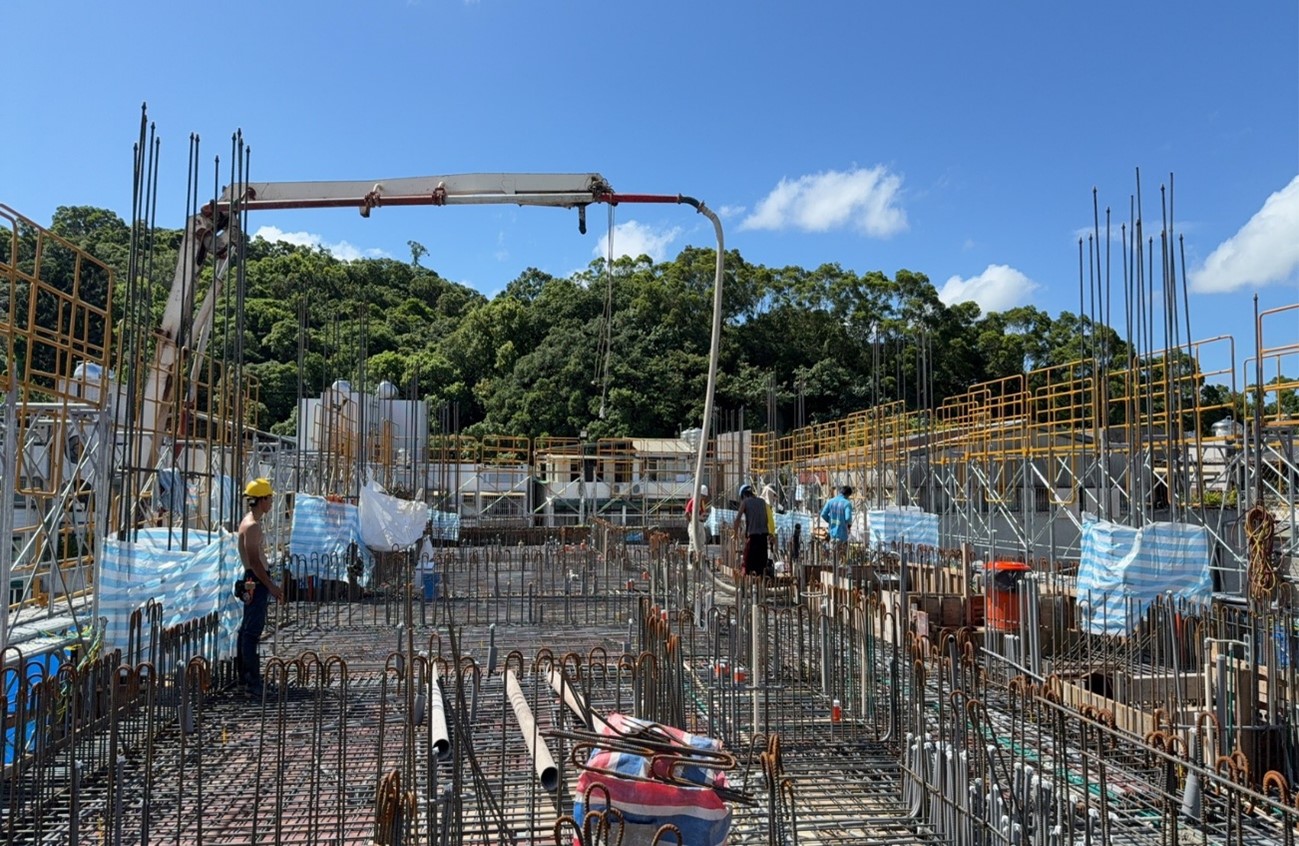

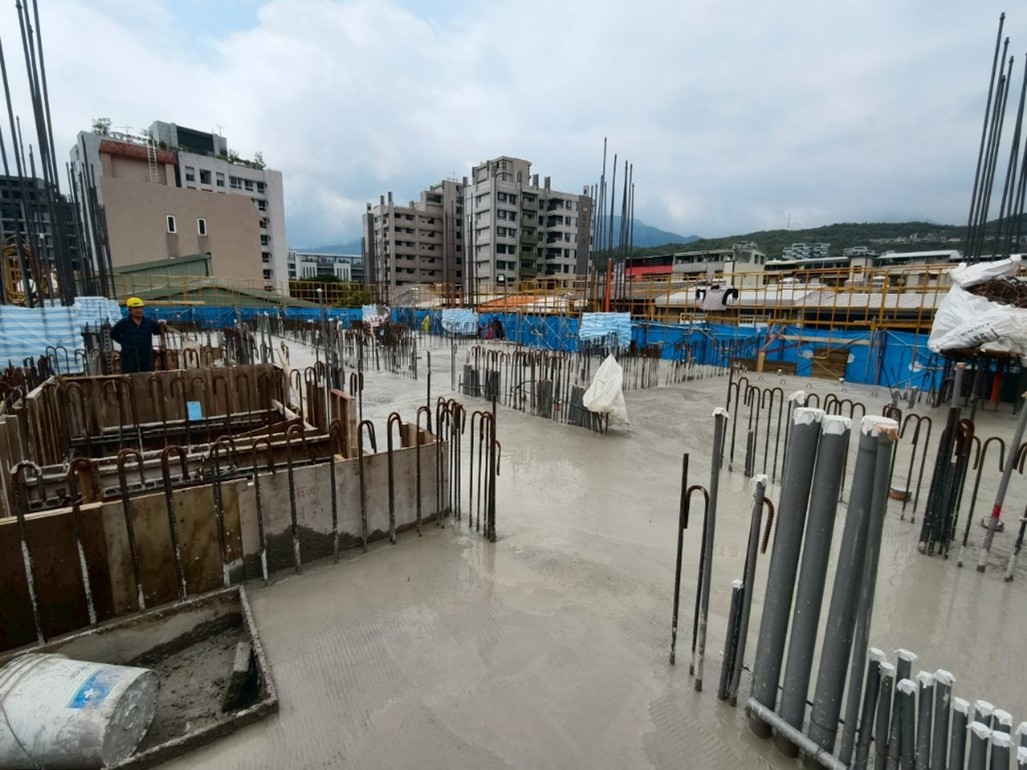

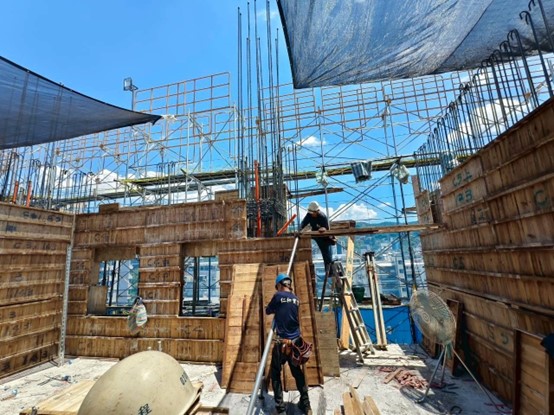

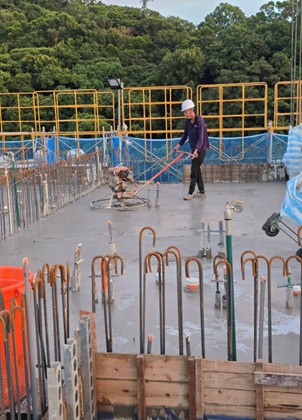

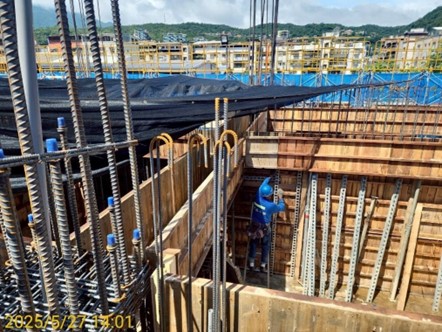

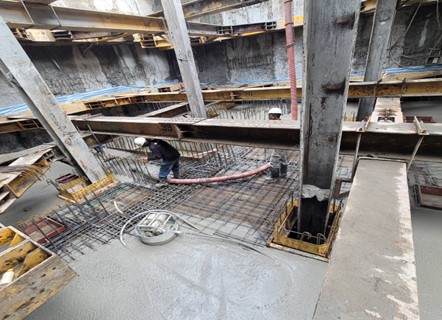

1F柱筋組立及鷹架搭設|1F柱牆封模|2FL梁版組立及鋼筋綁紮|2FL灌漿

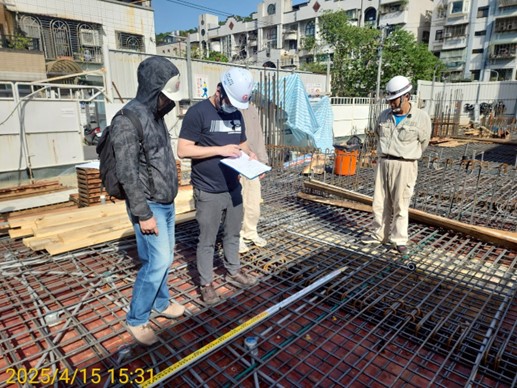

2025/04

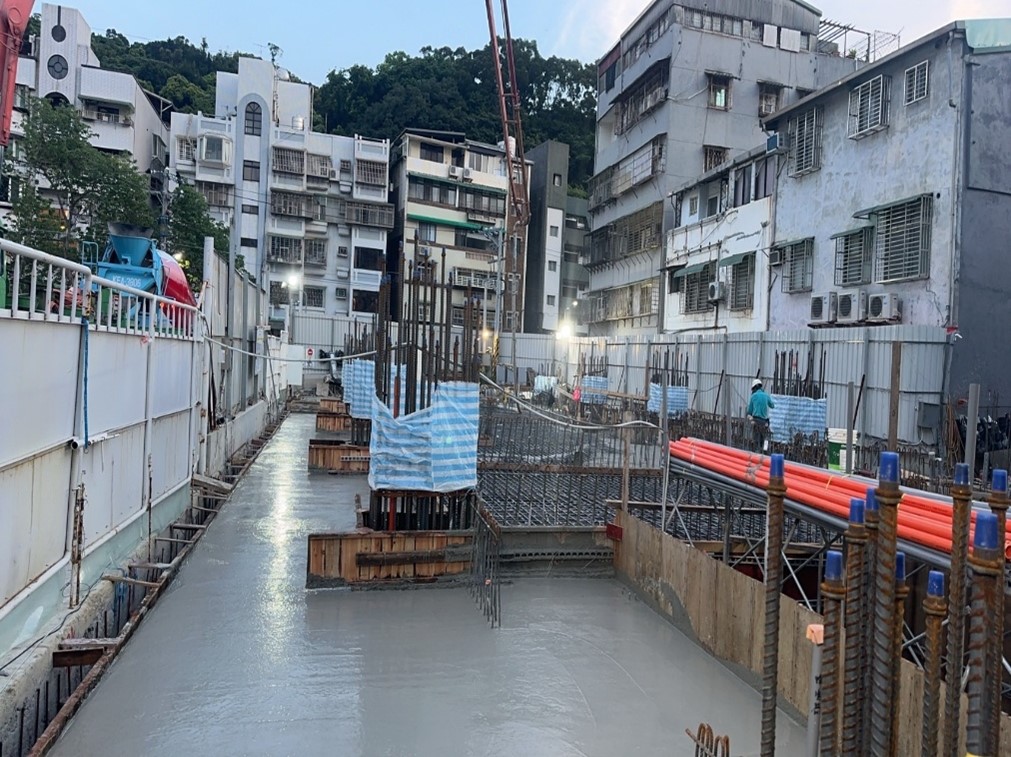

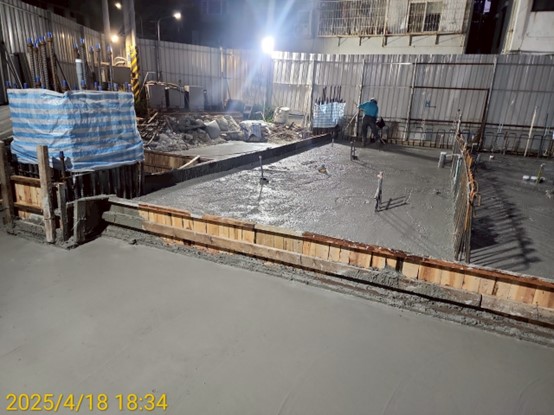

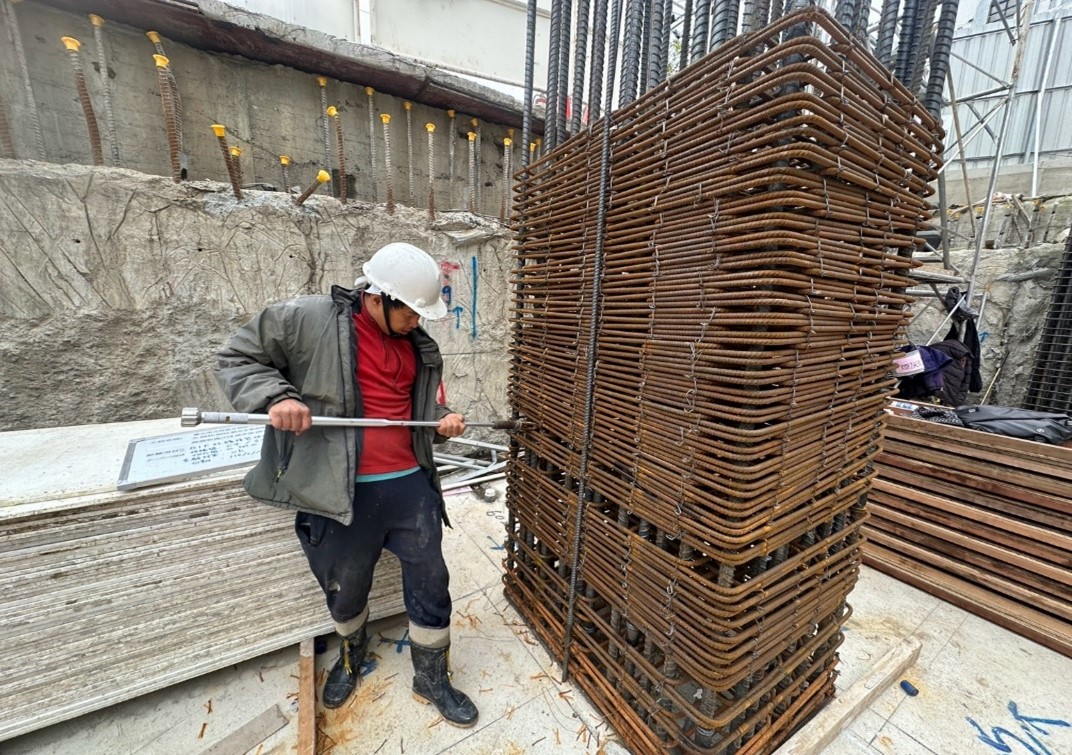

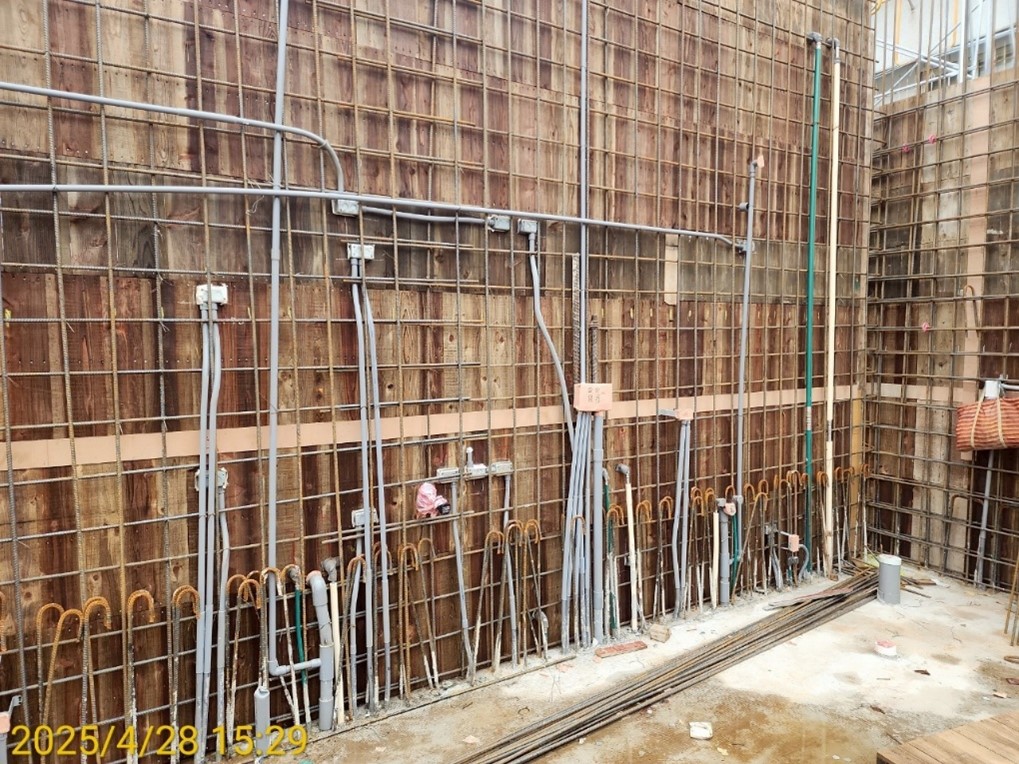

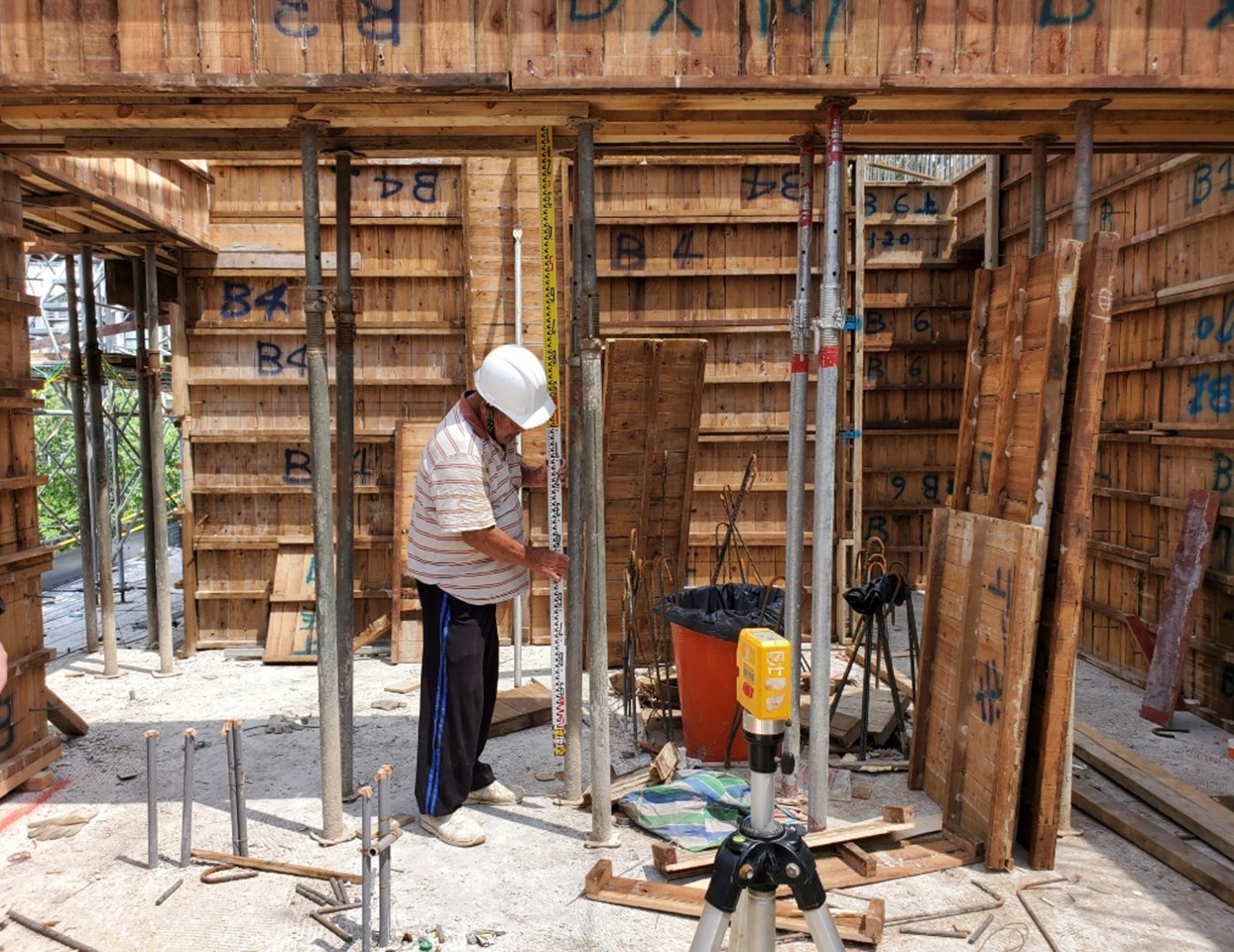

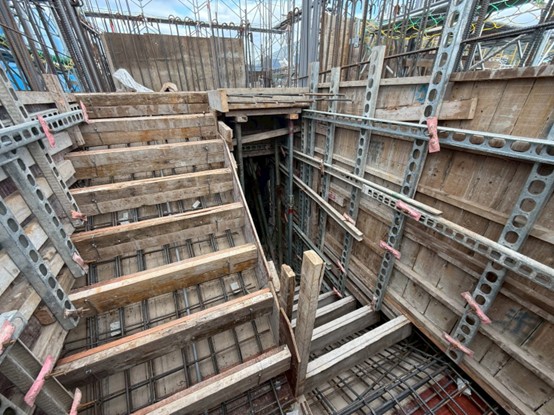

B1F柱牆封模|1FL樑版組立|1FL樑版鋼筋綁紮|1FL灌漿

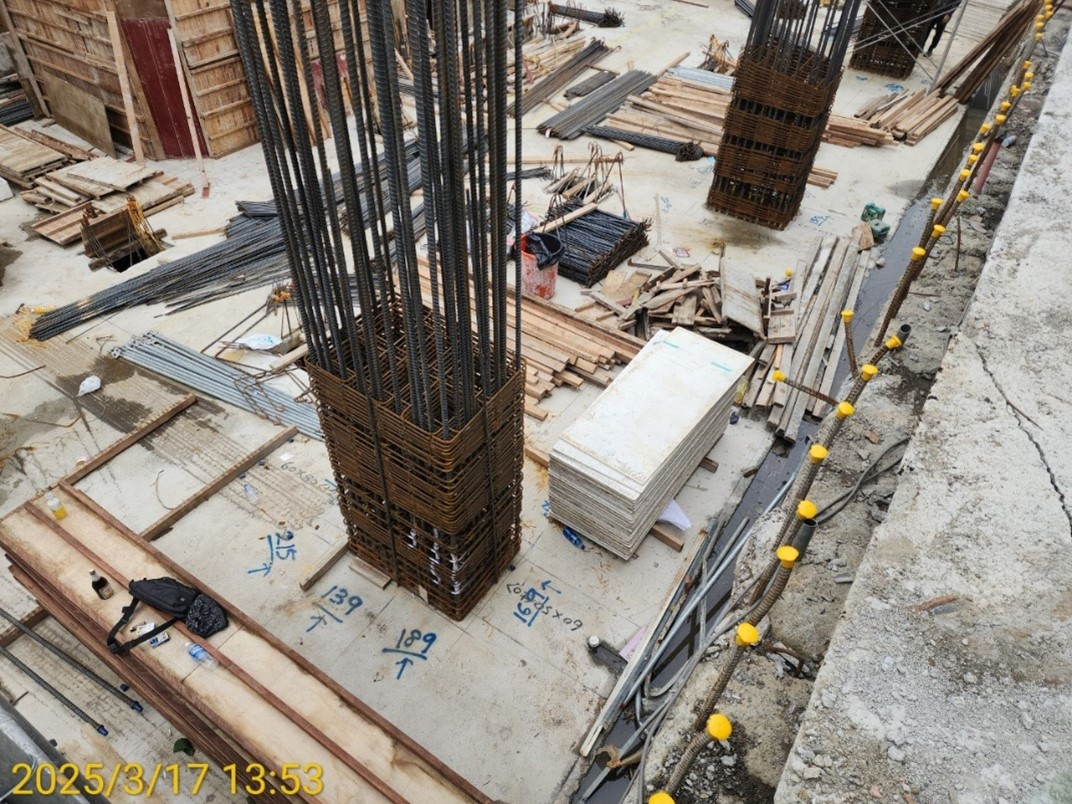

2025/03

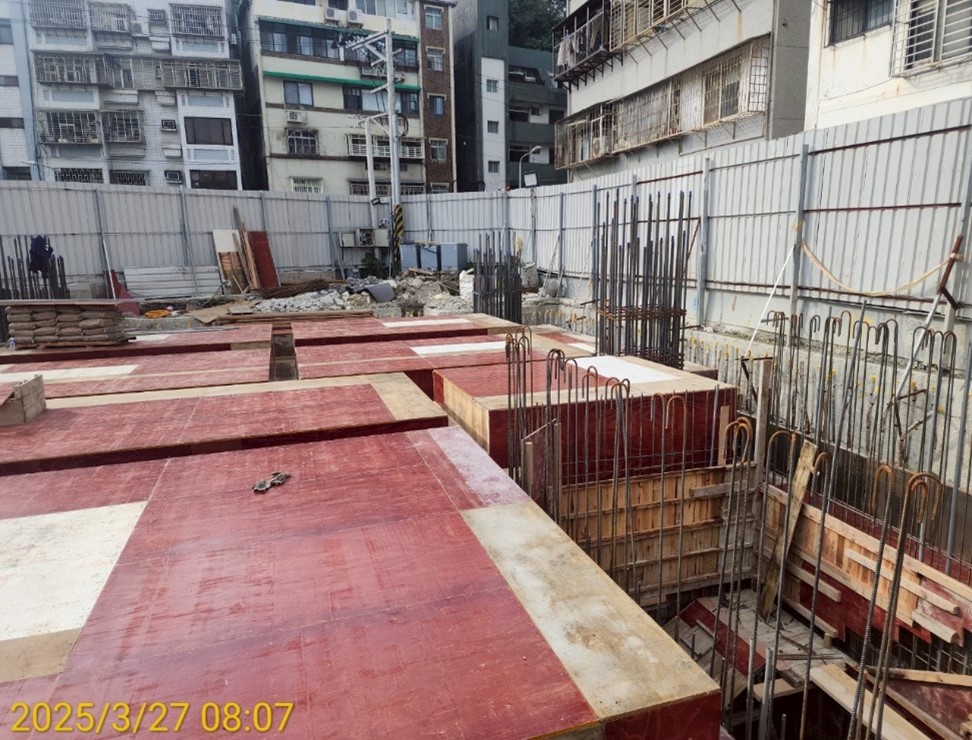

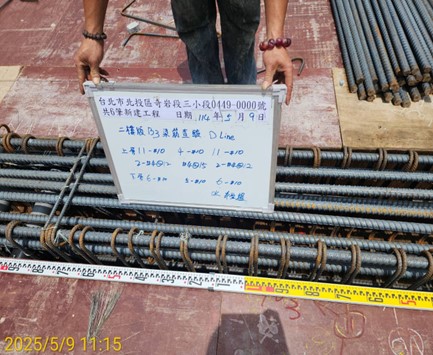

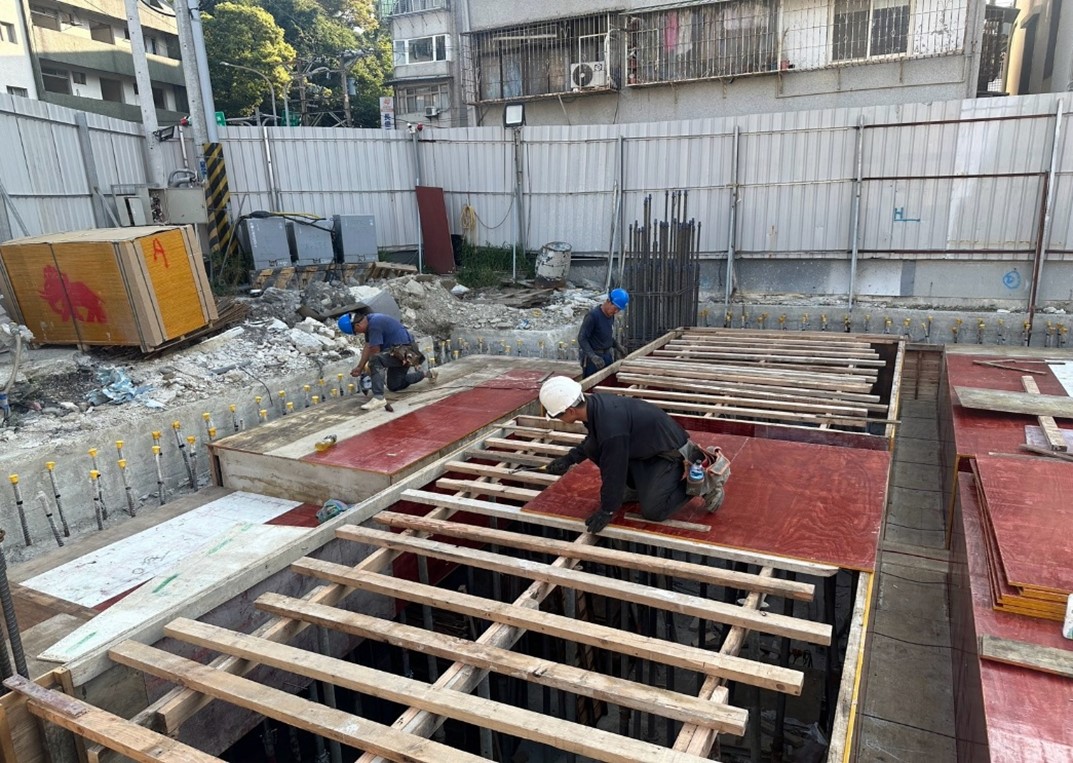

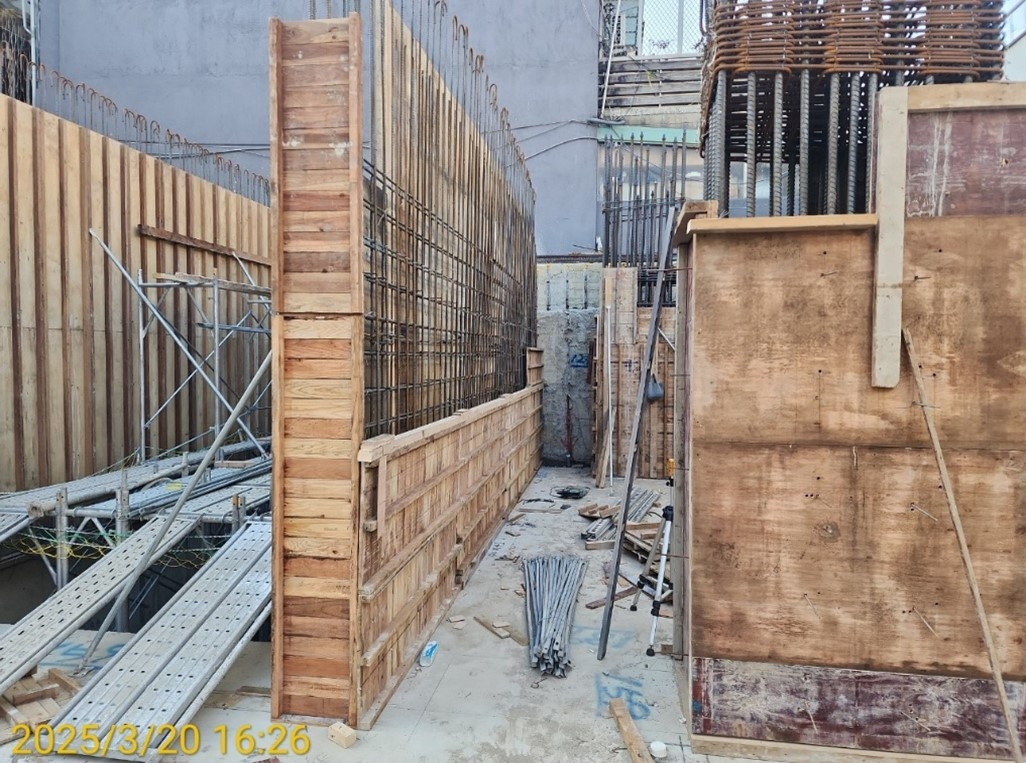

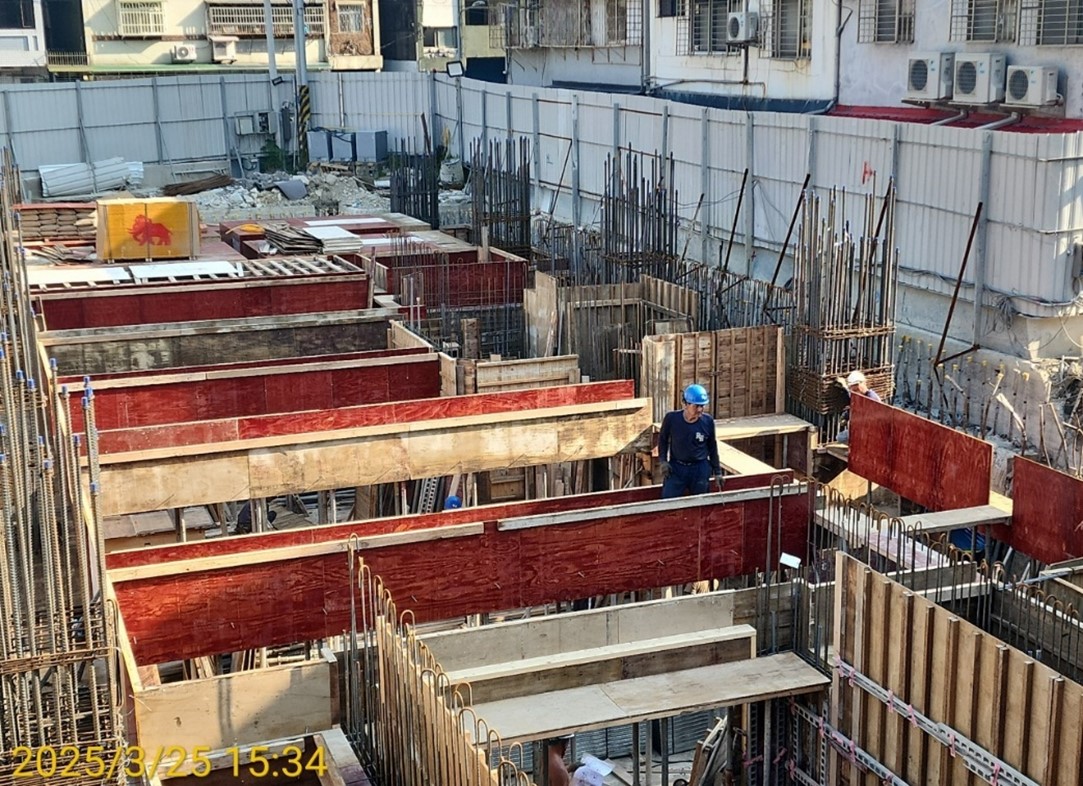

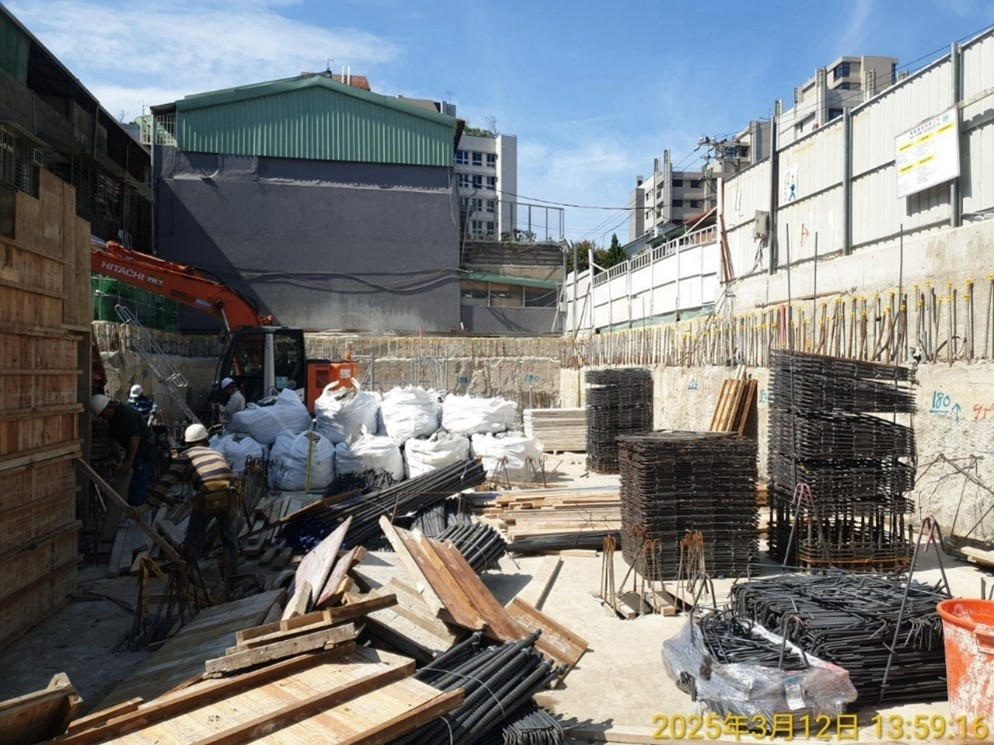

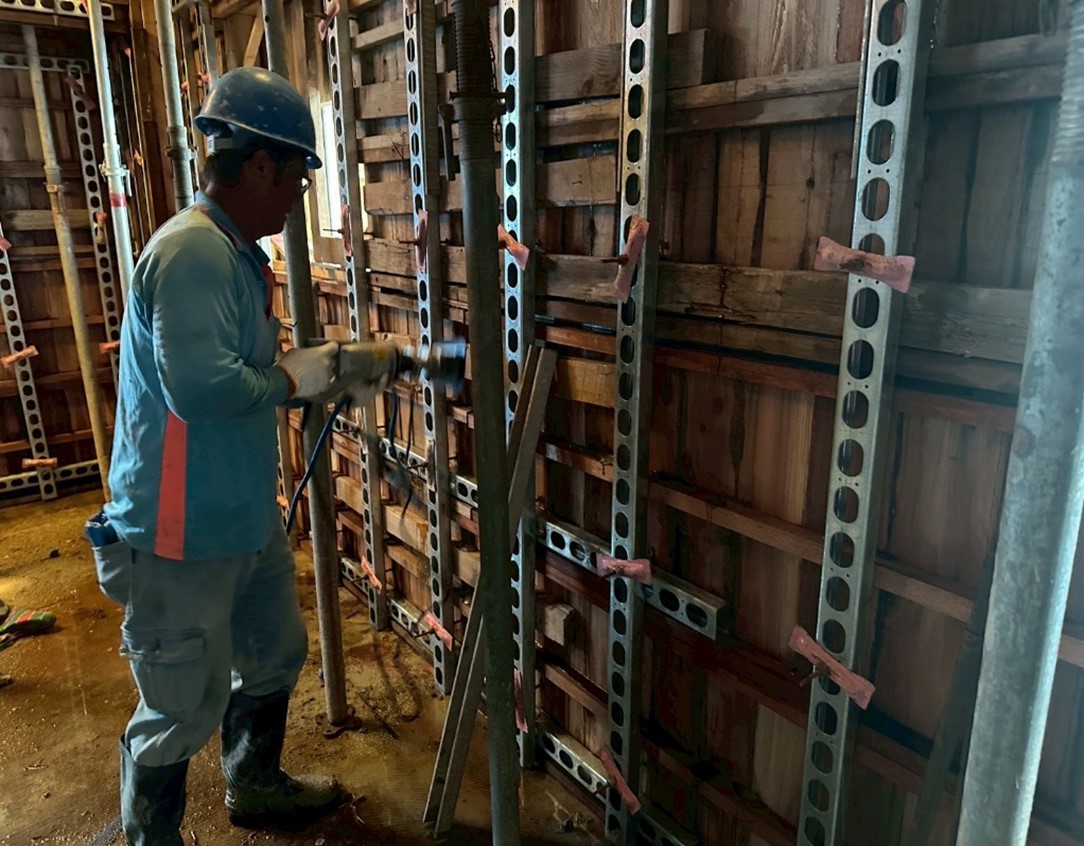

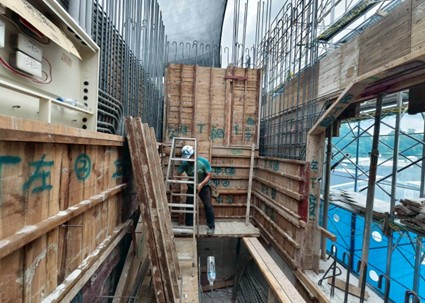

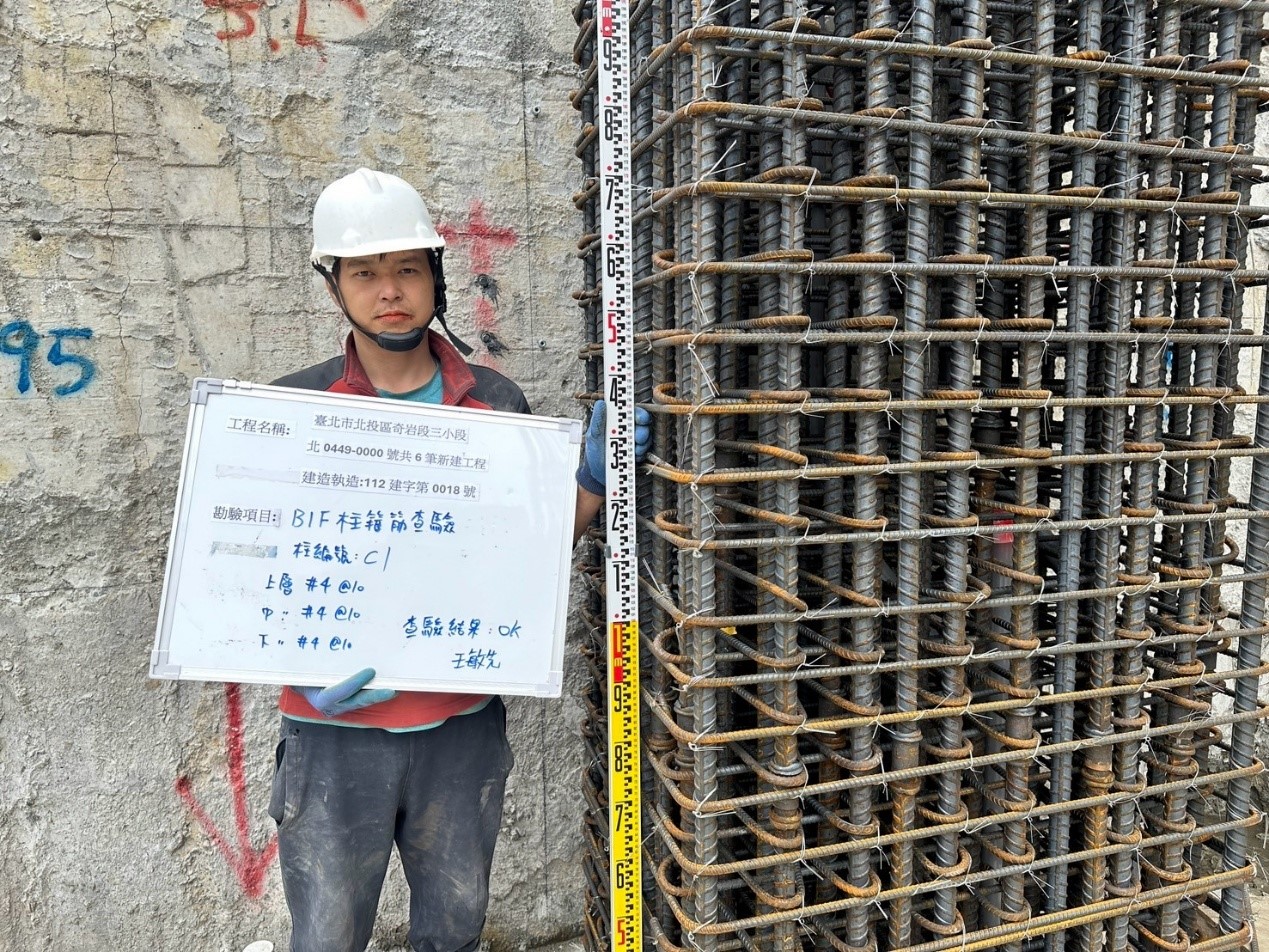

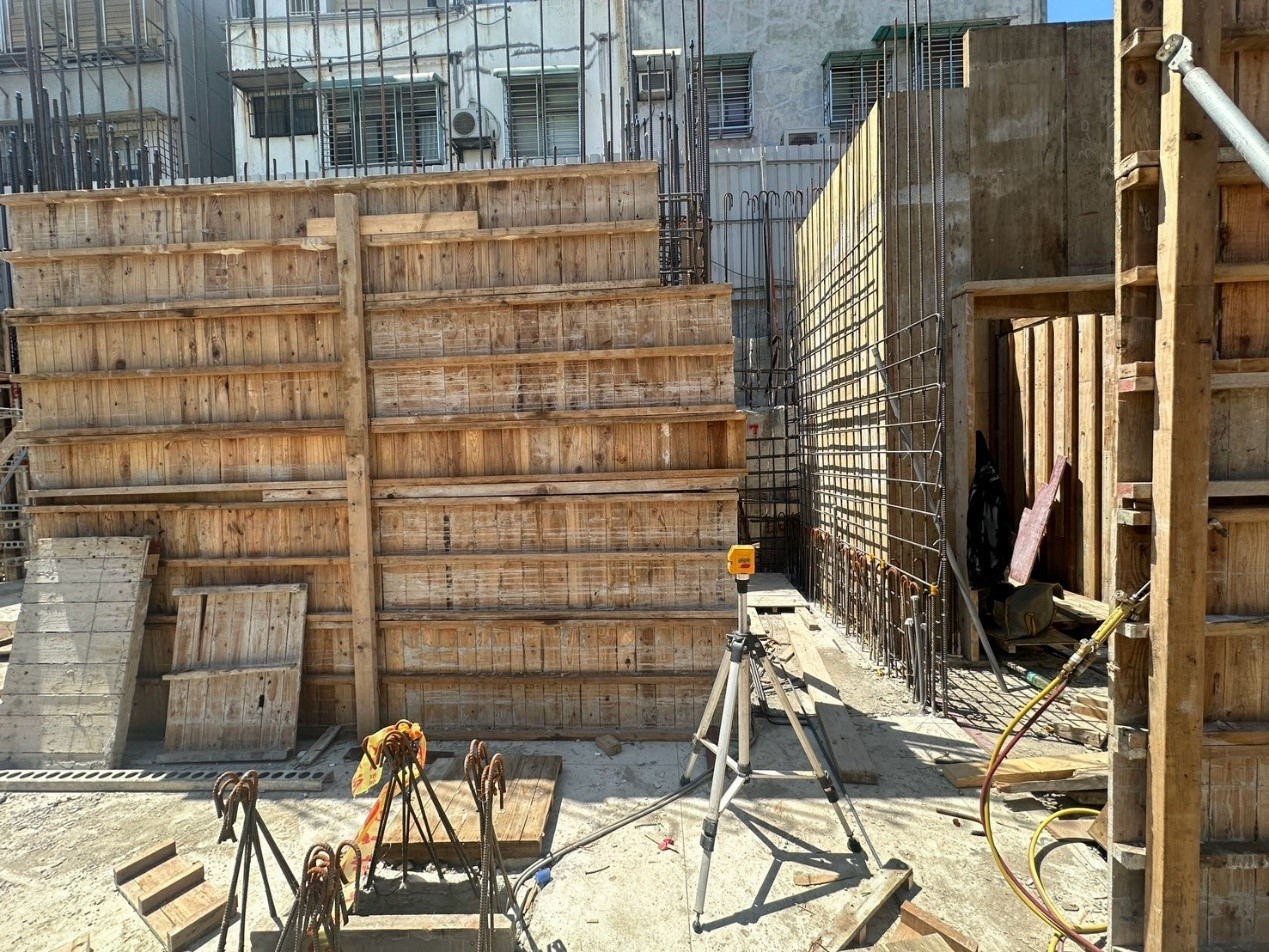

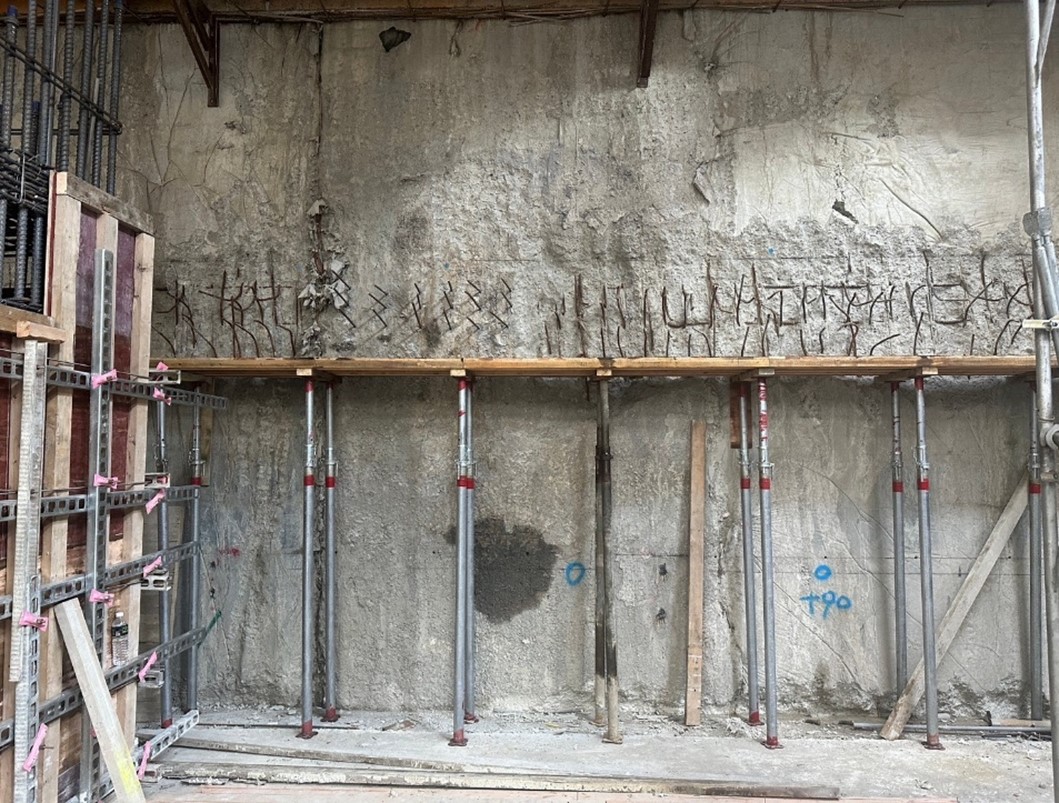

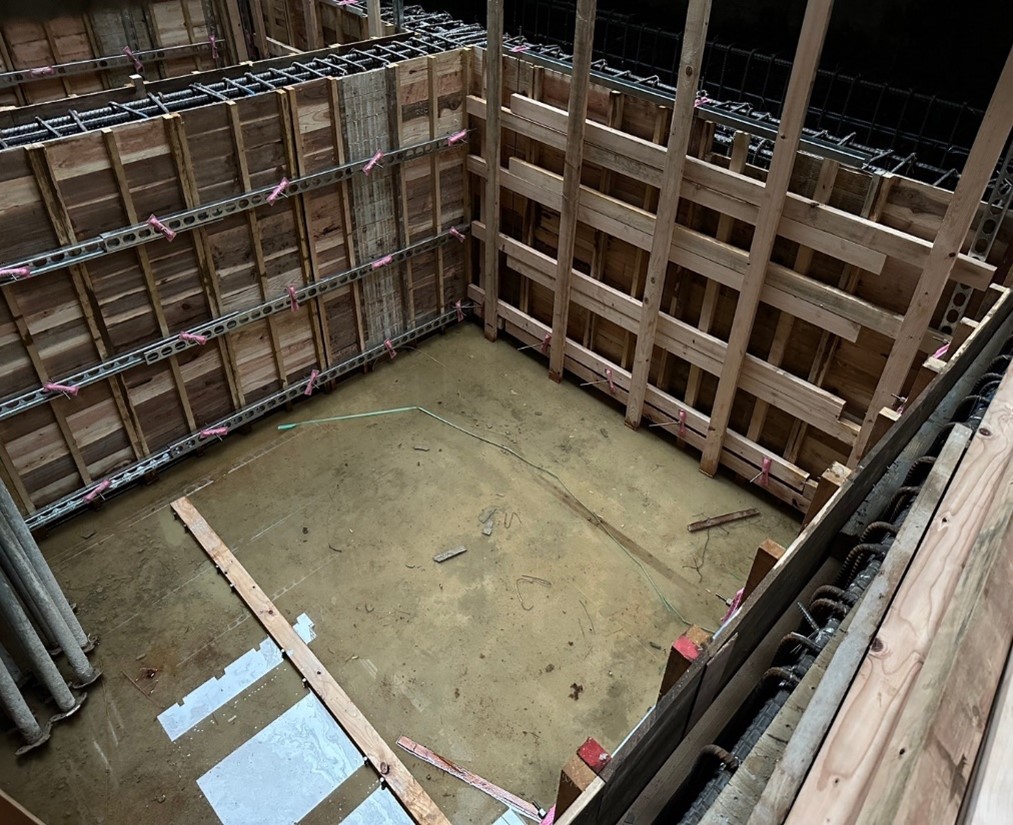

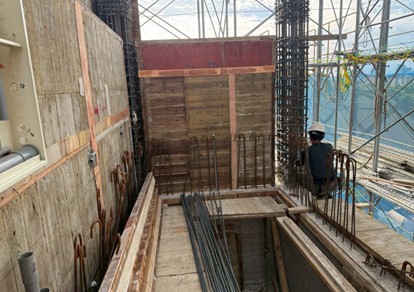

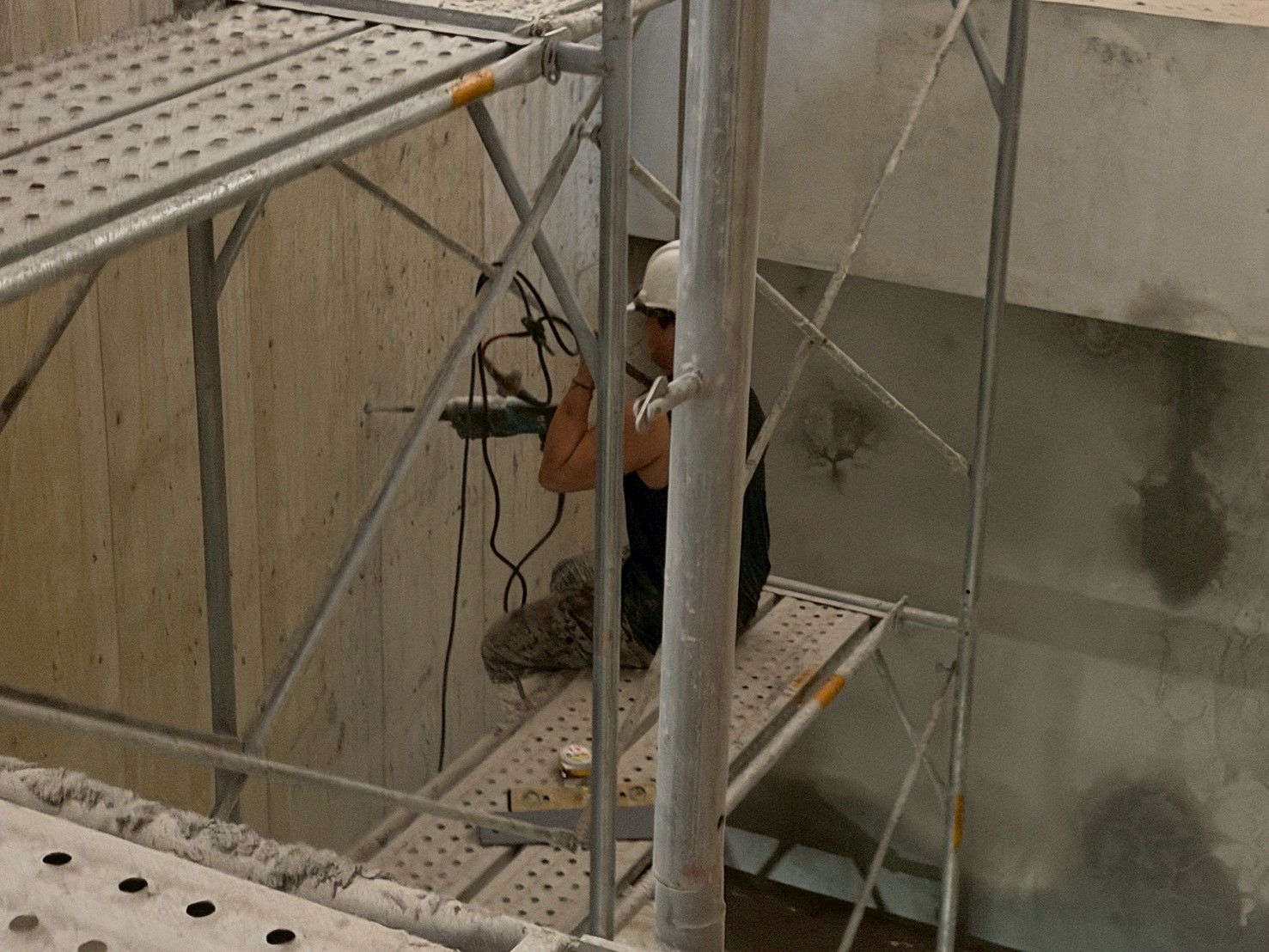

B1FL樑版筋綁紮|水電配管及灌漿|拆除第一層支撐|B1FL樓板西南側連續壁打石|B1F柱牆筋組立
2025/02

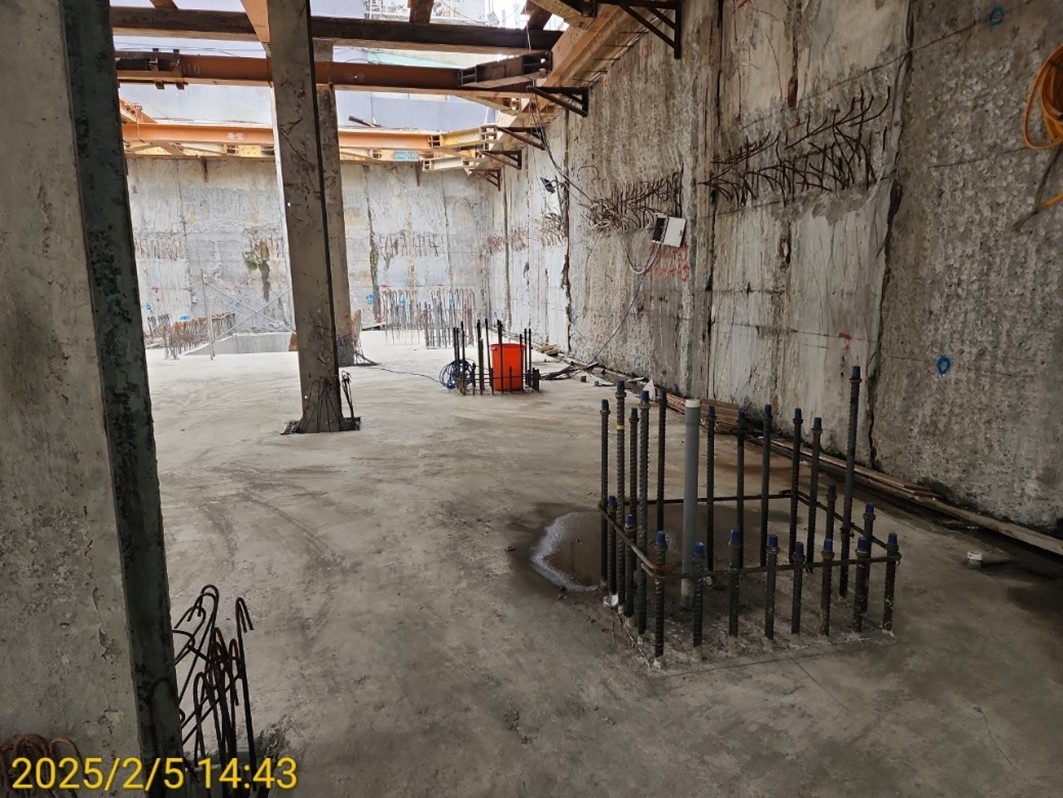

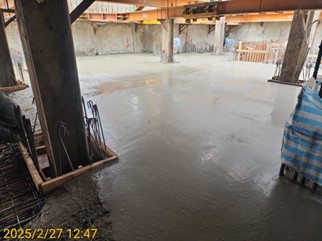

B2F 柱牆模組立及配筋|第二層支撐拆除|B2FL柱筋續接器扭力測試及柱筋綁紮|週邊樑底施工|B1FL樑側施工
2025/01

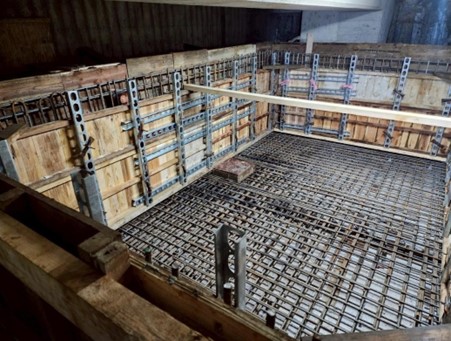

B3FL灌漿完成養護|第三層支撐拆除|B2FL灌漿完成
2024/12

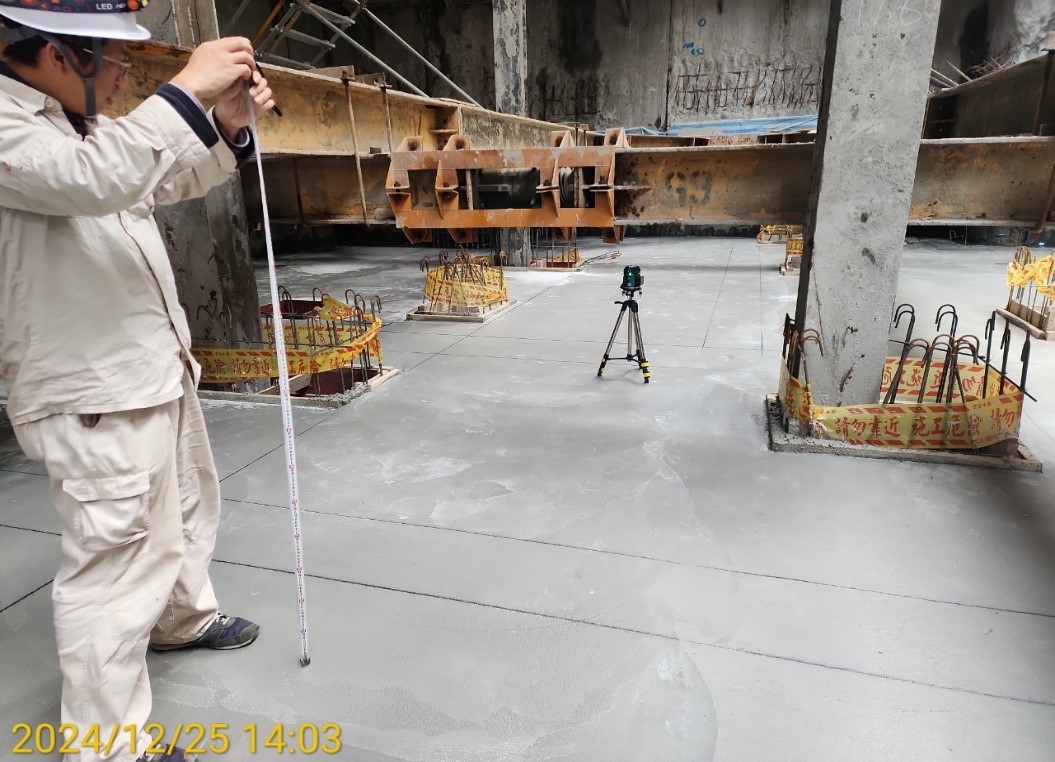

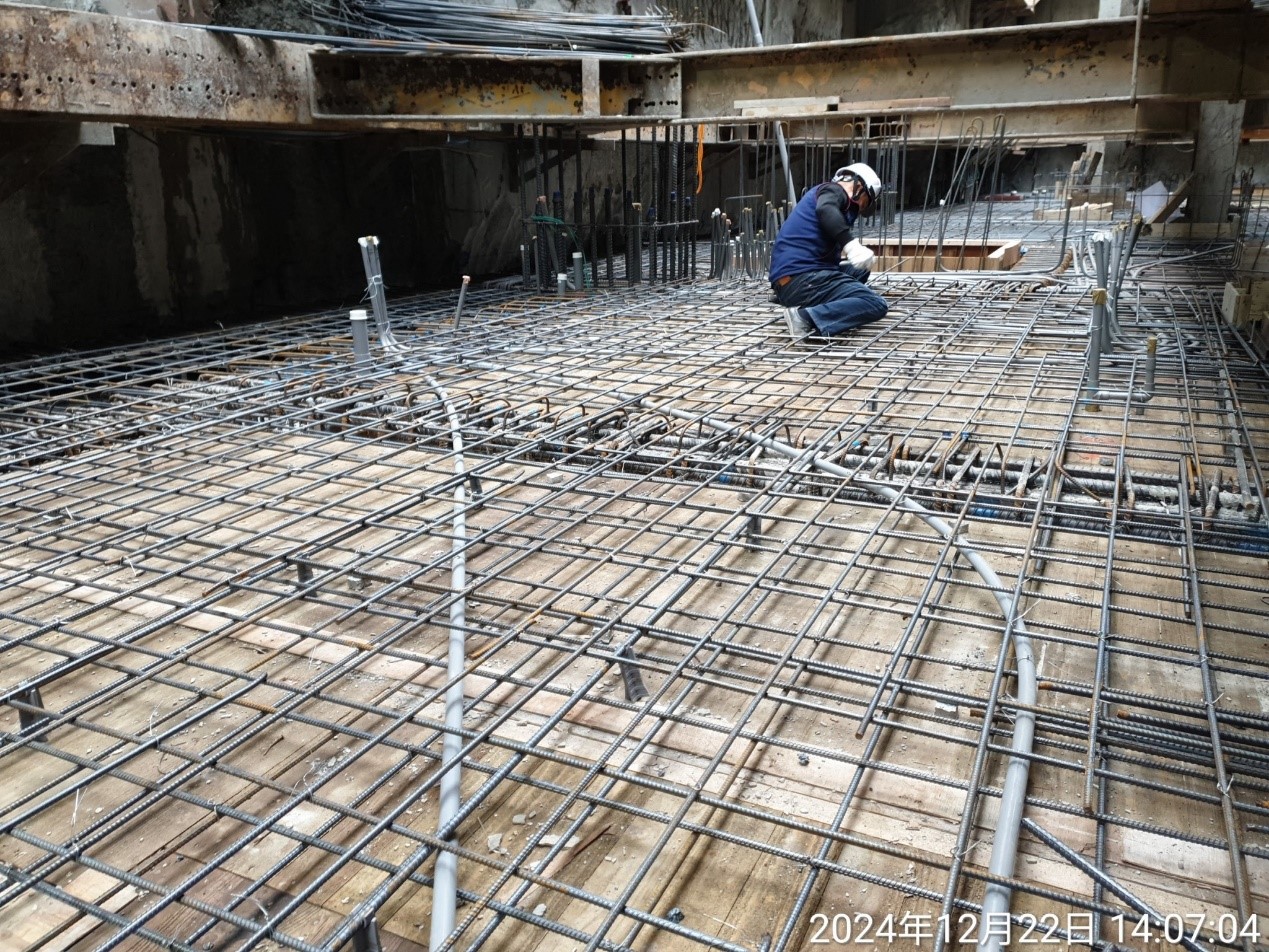

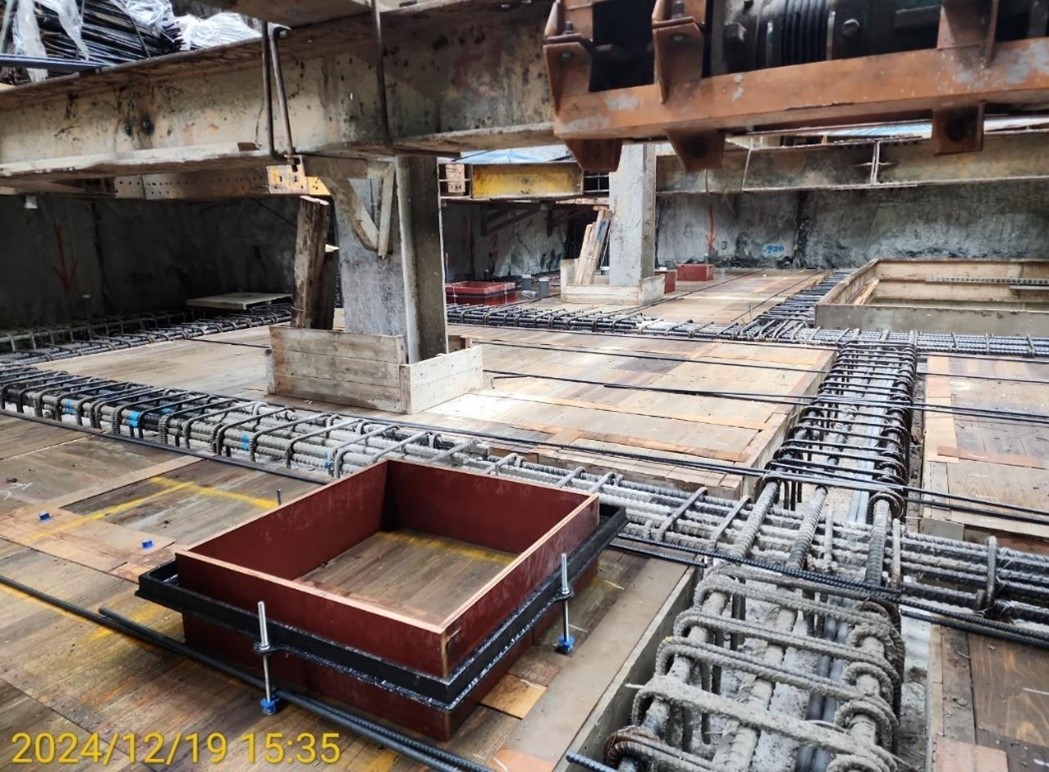

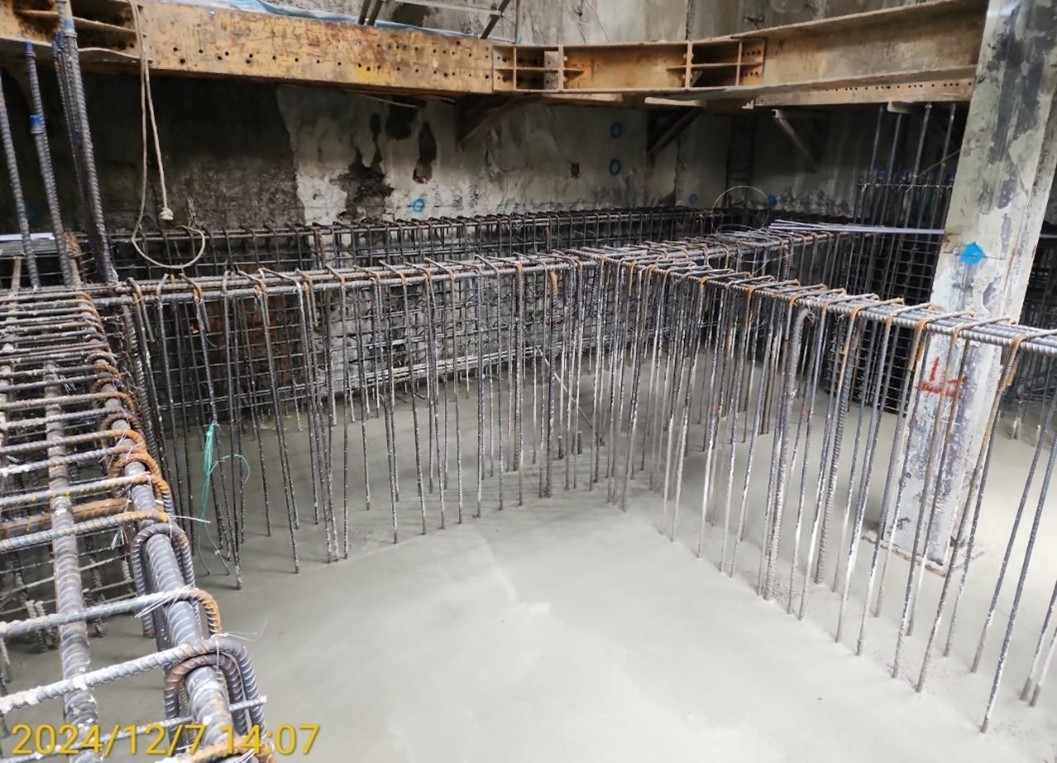

FS基礎版鋼筋及灌漿|FG地樑鋼筋綁紮及灌漿|BS版(B3FL)鋼筋綁紮及灌漿
2024/11

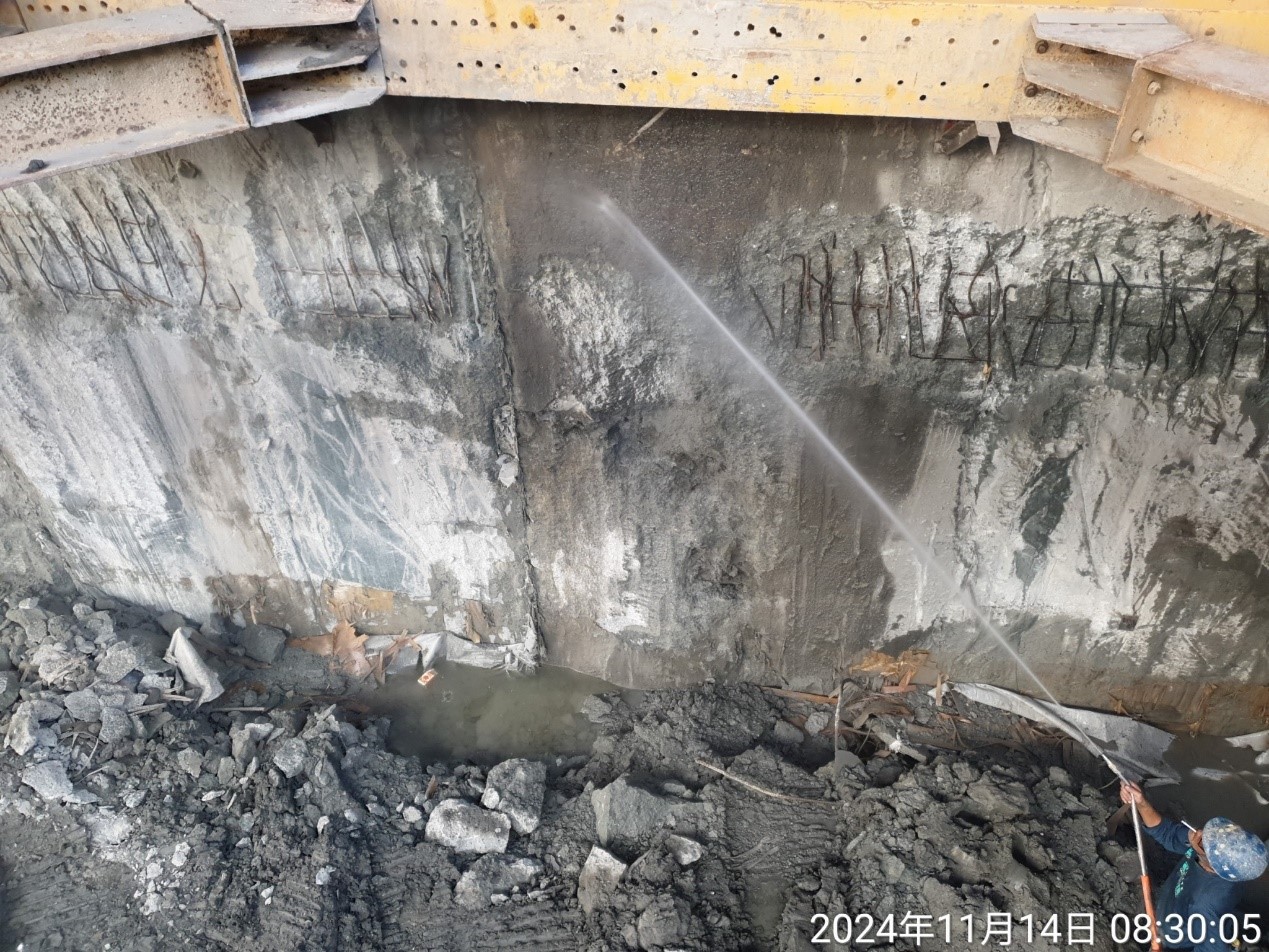

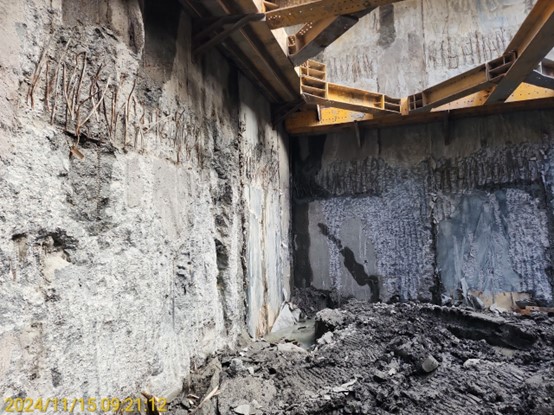

第二層~第三層支撐|第二層~四層挖土
2024/10

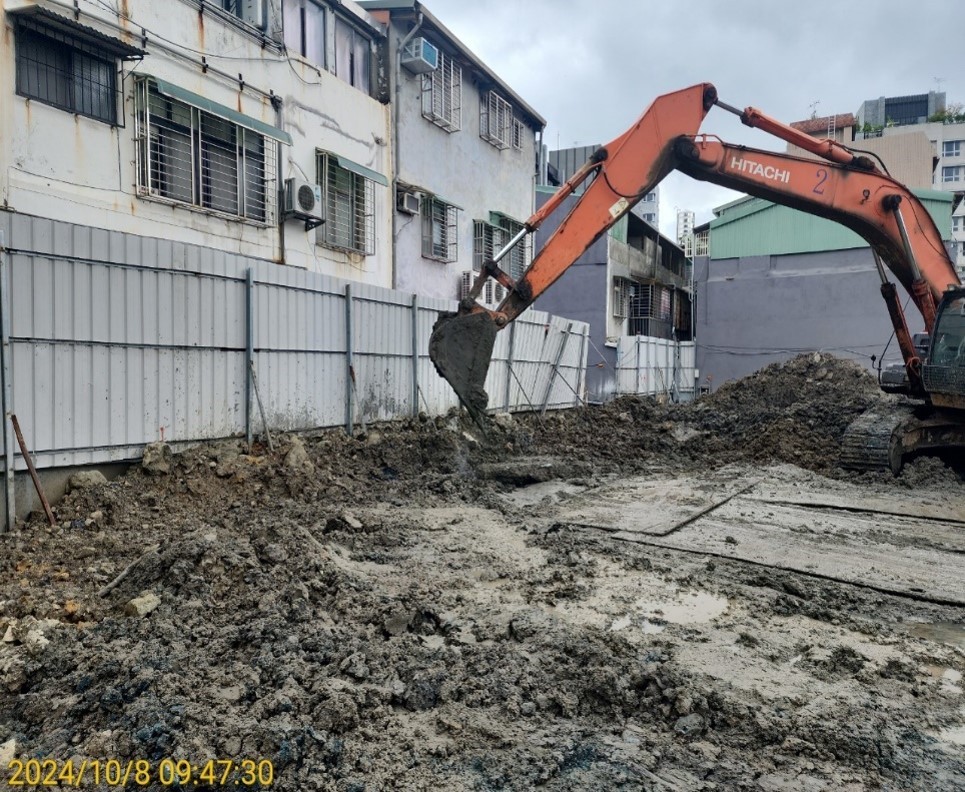

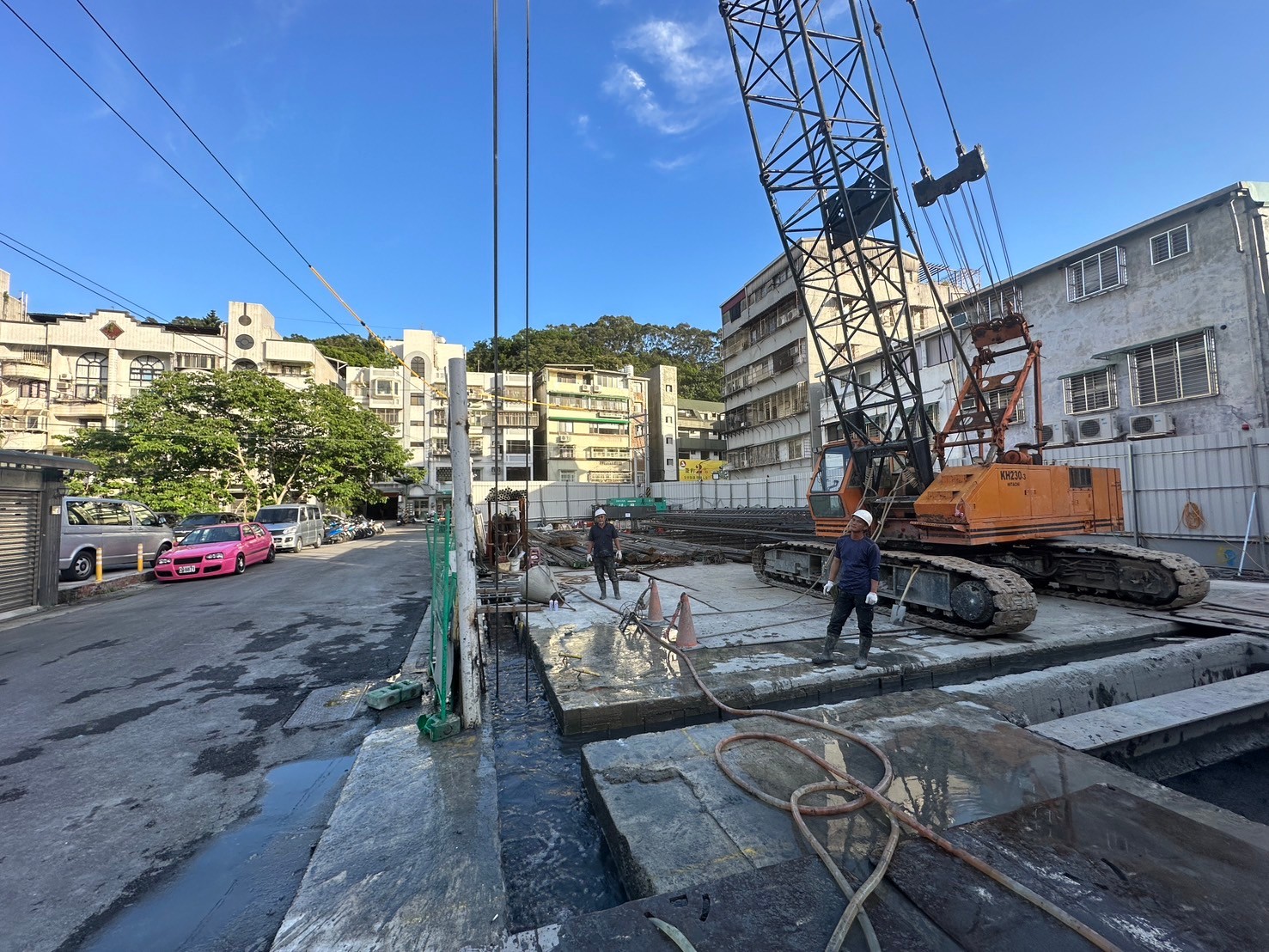

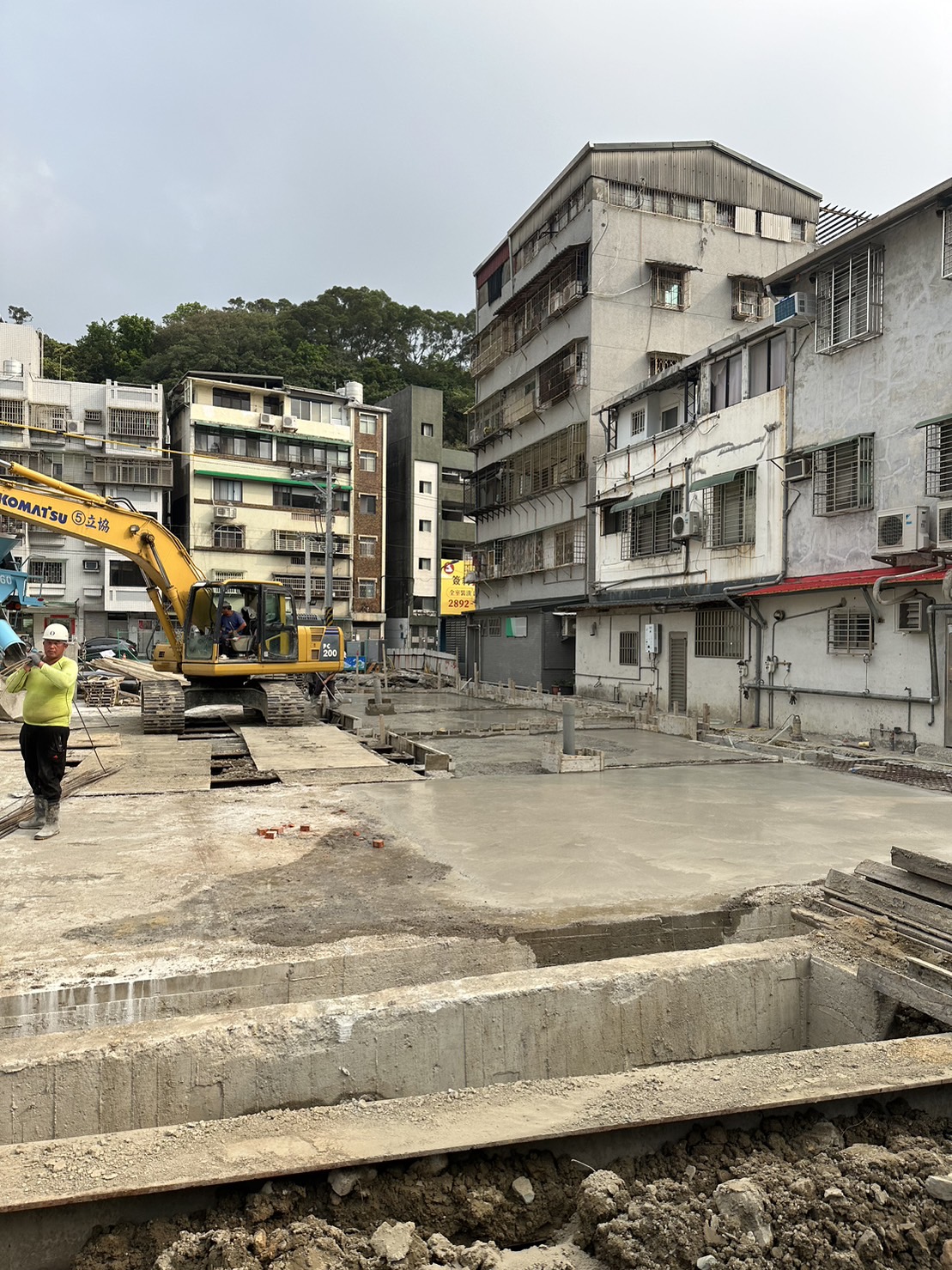

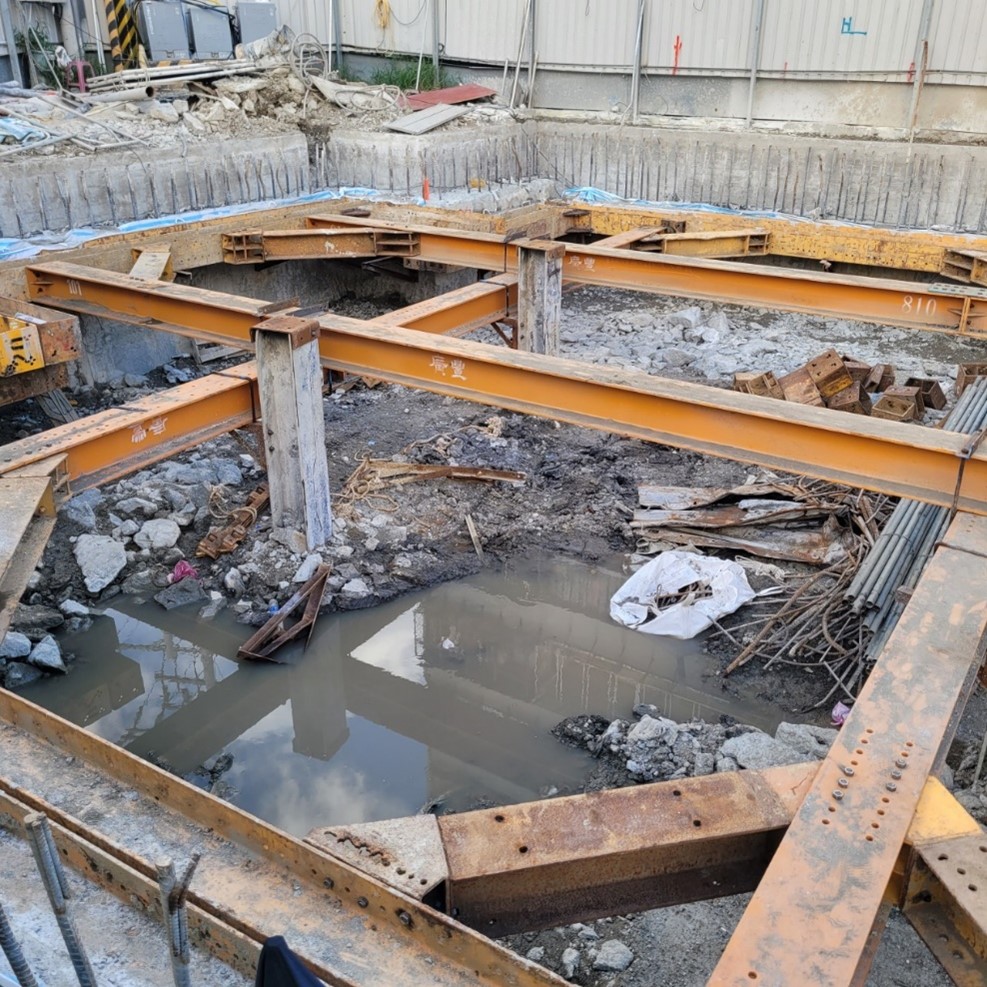

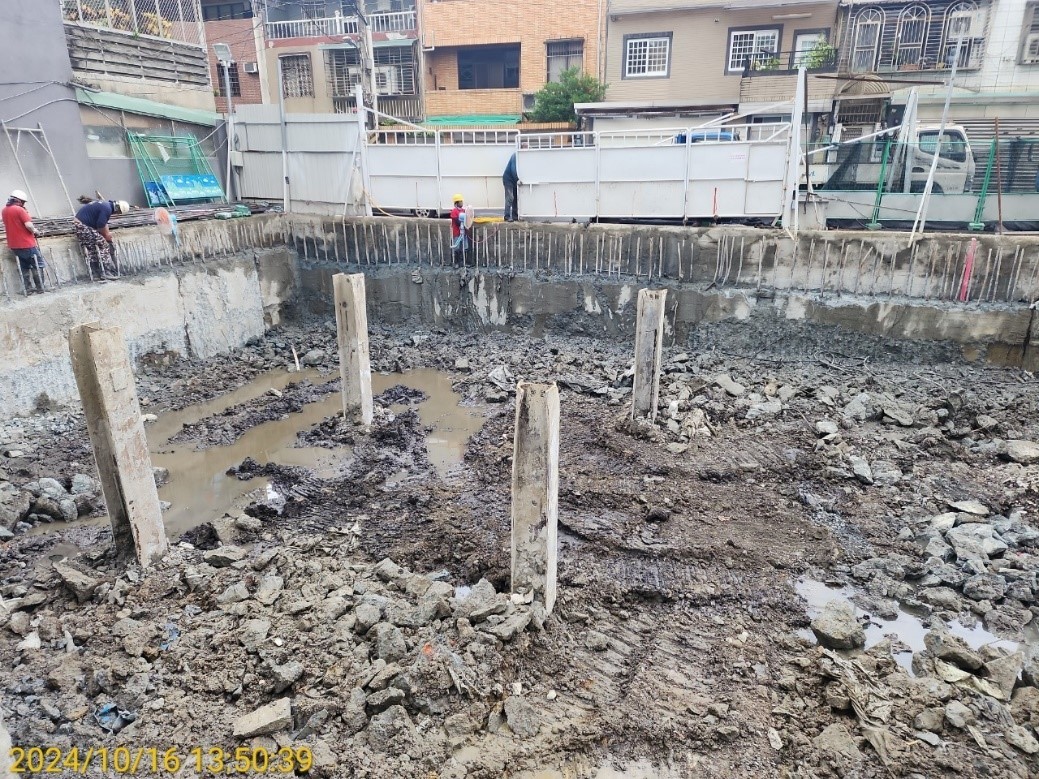

第一層挖土、第一層支撐架設
2024/09
基地地質改良

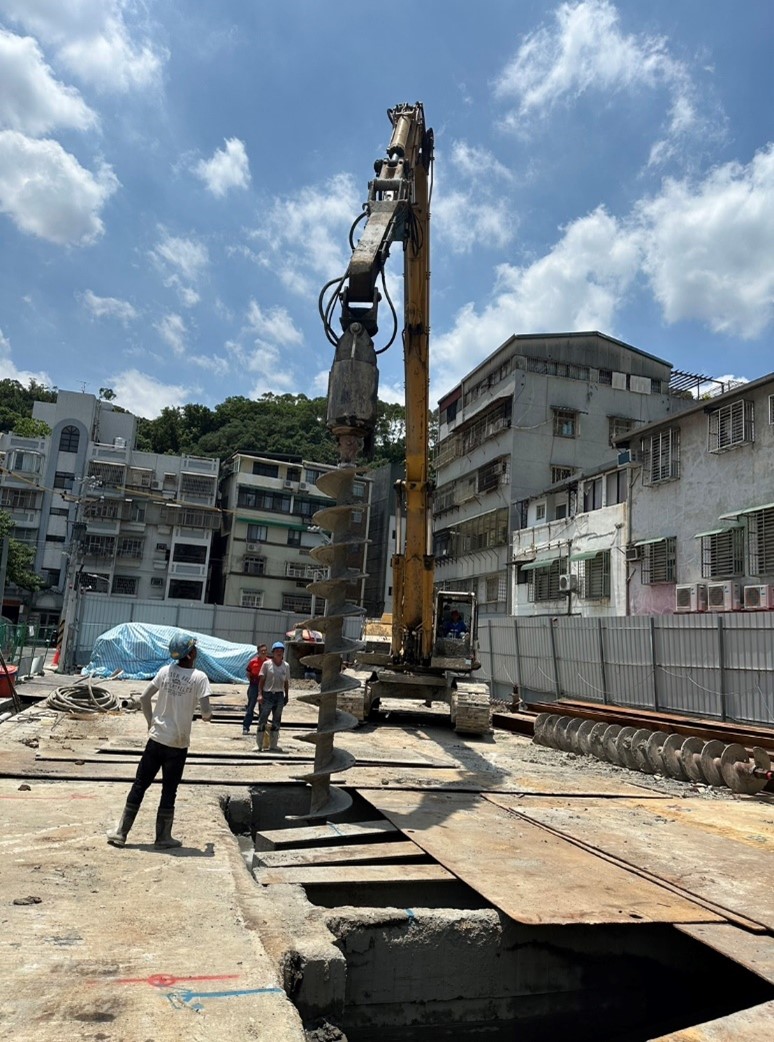

2024/08

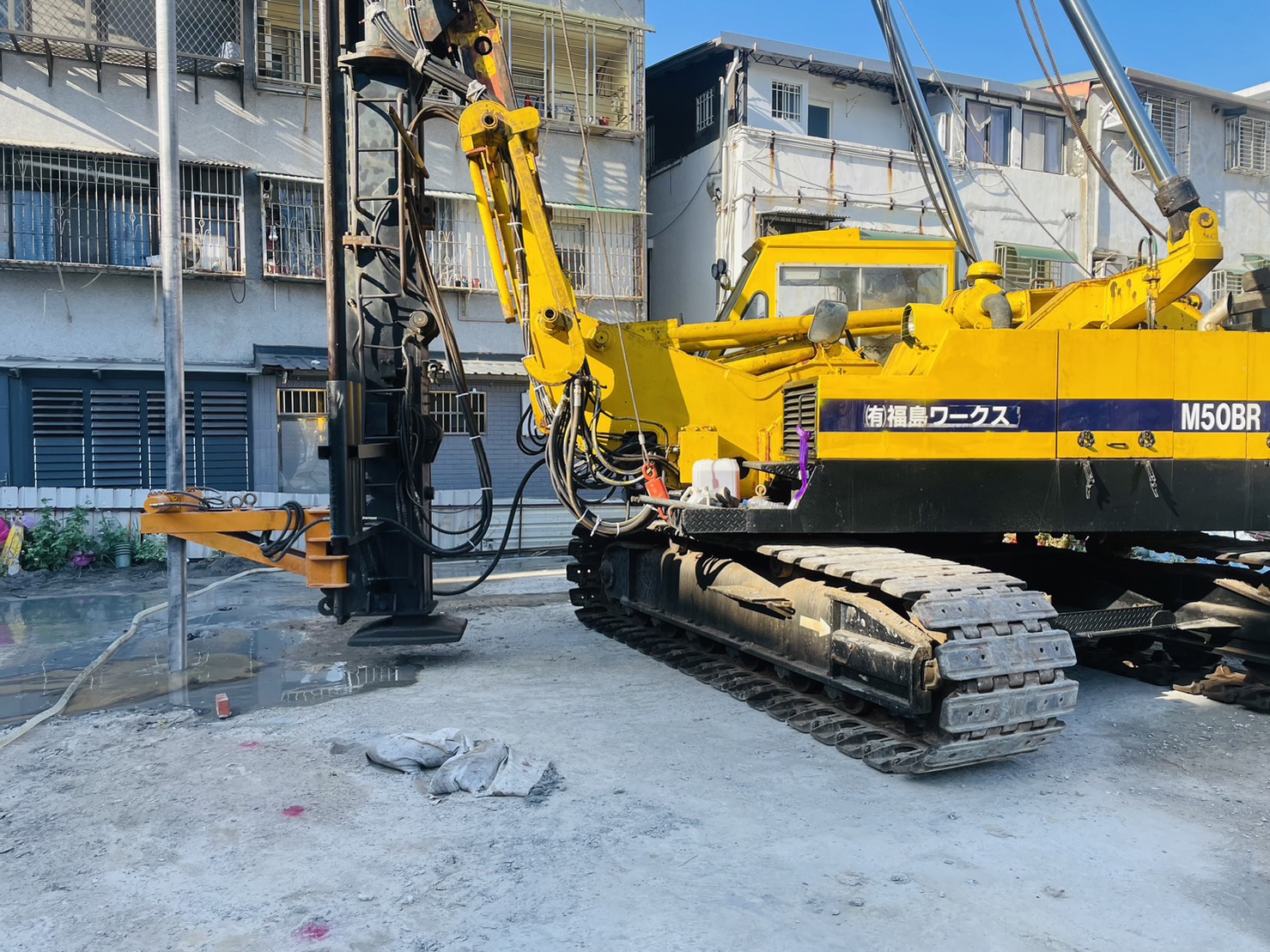

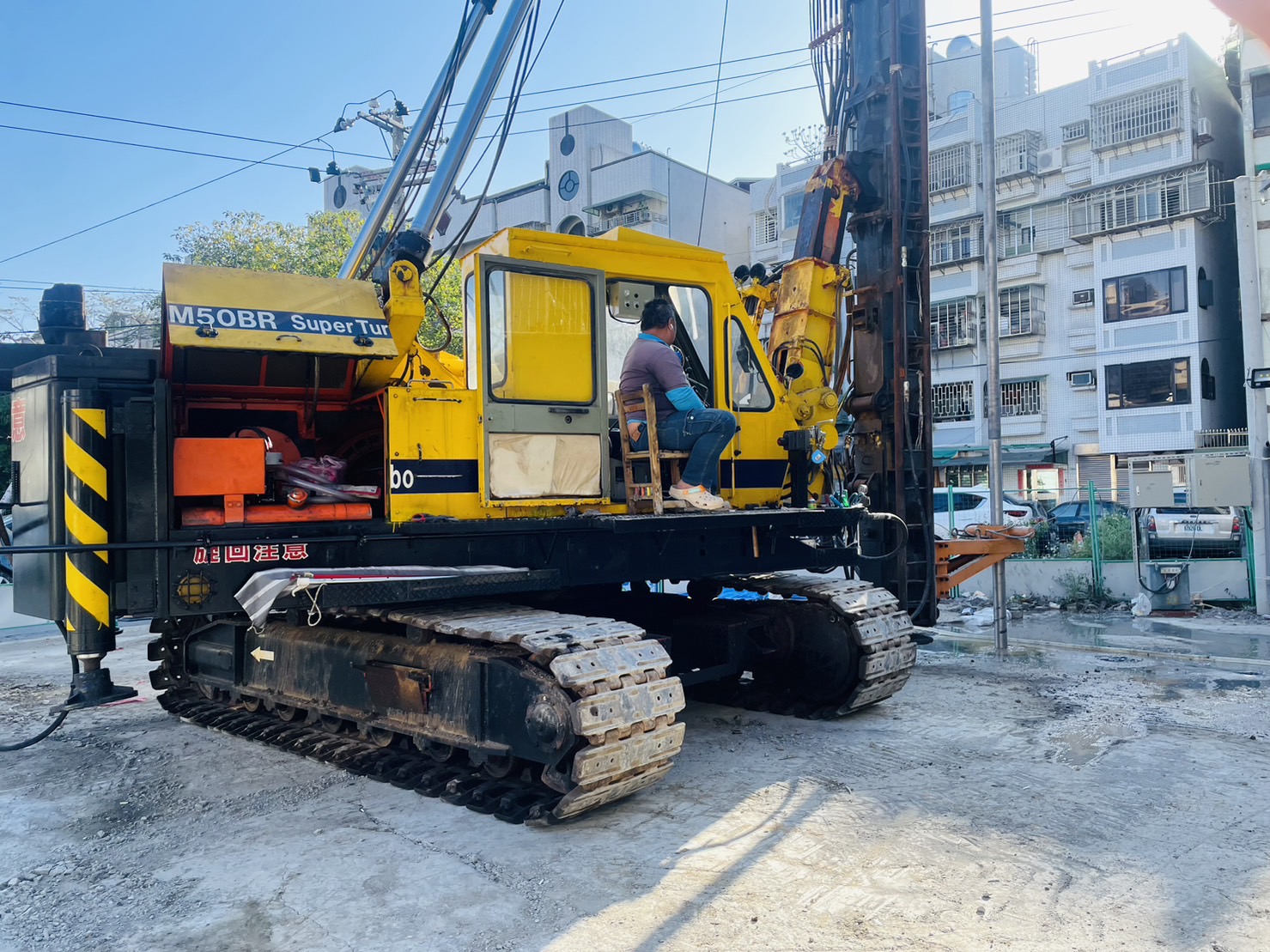

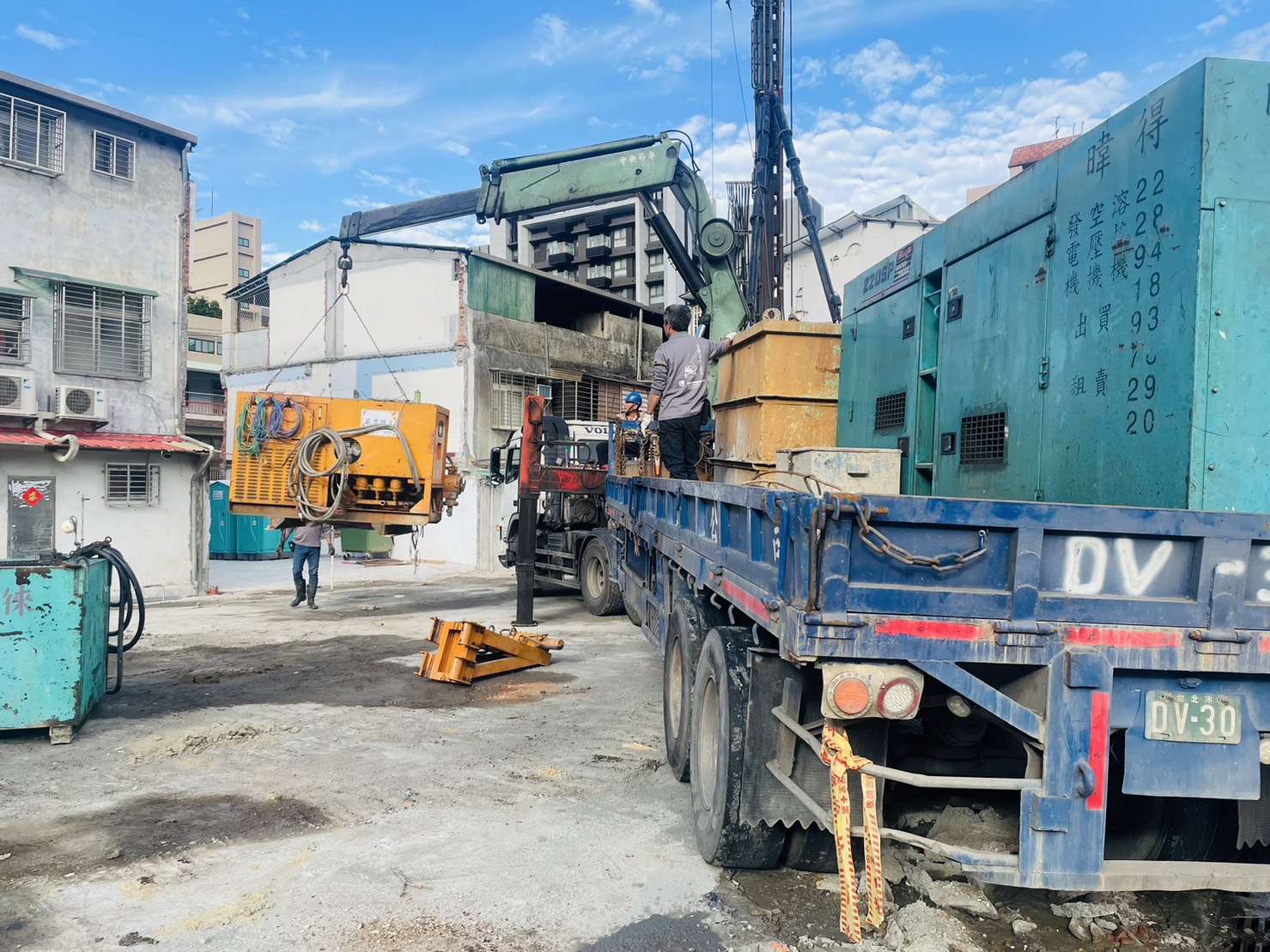

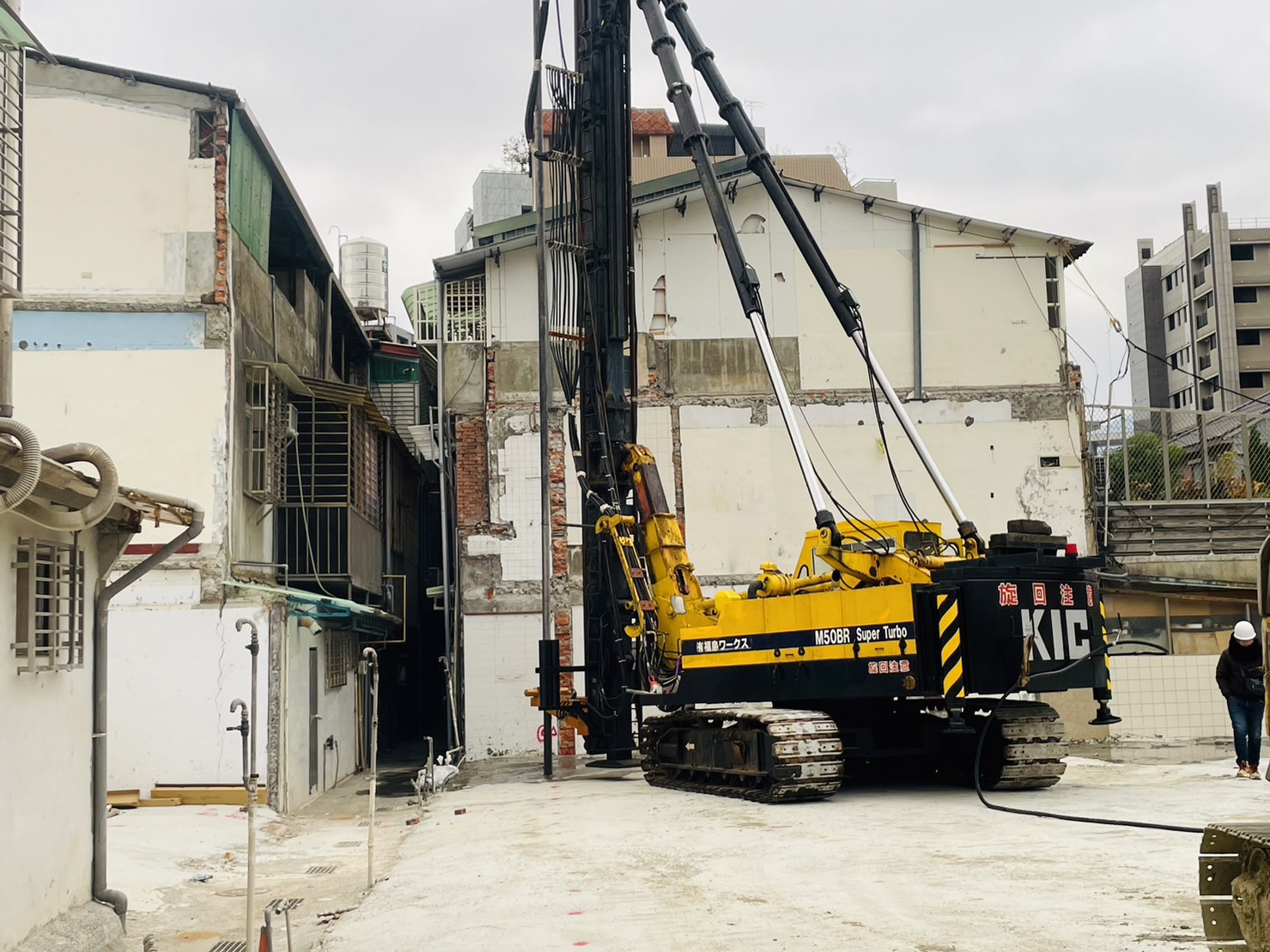

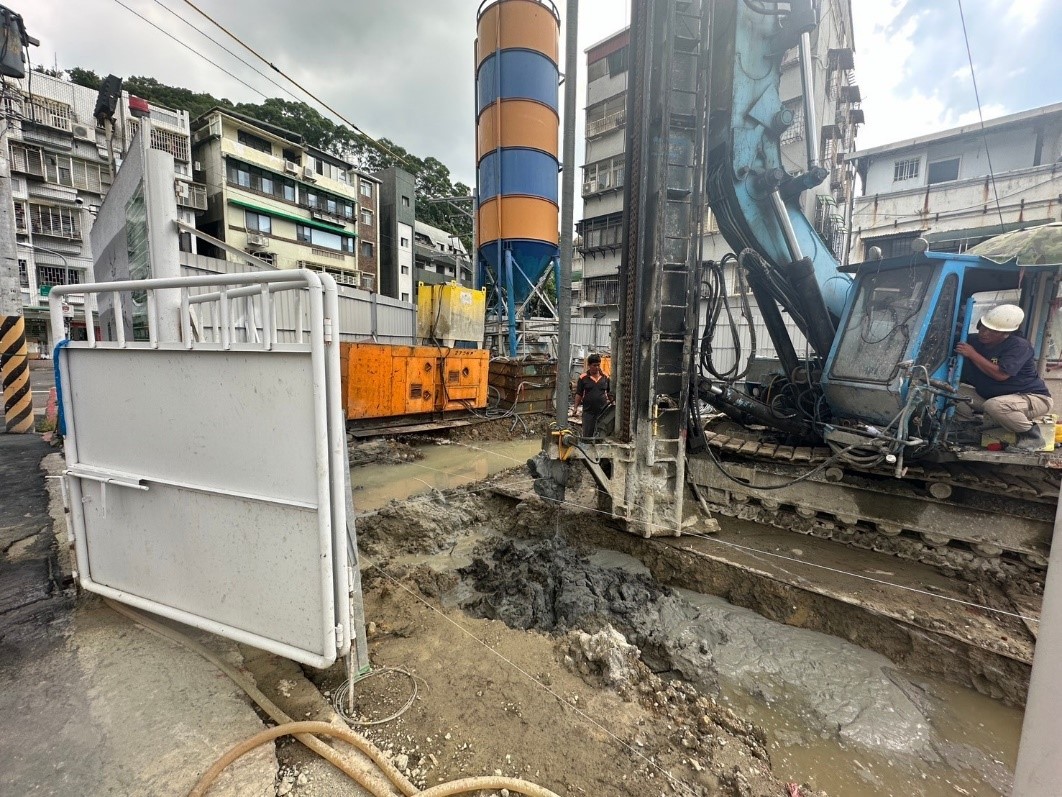

預壘樁施做及地質改良

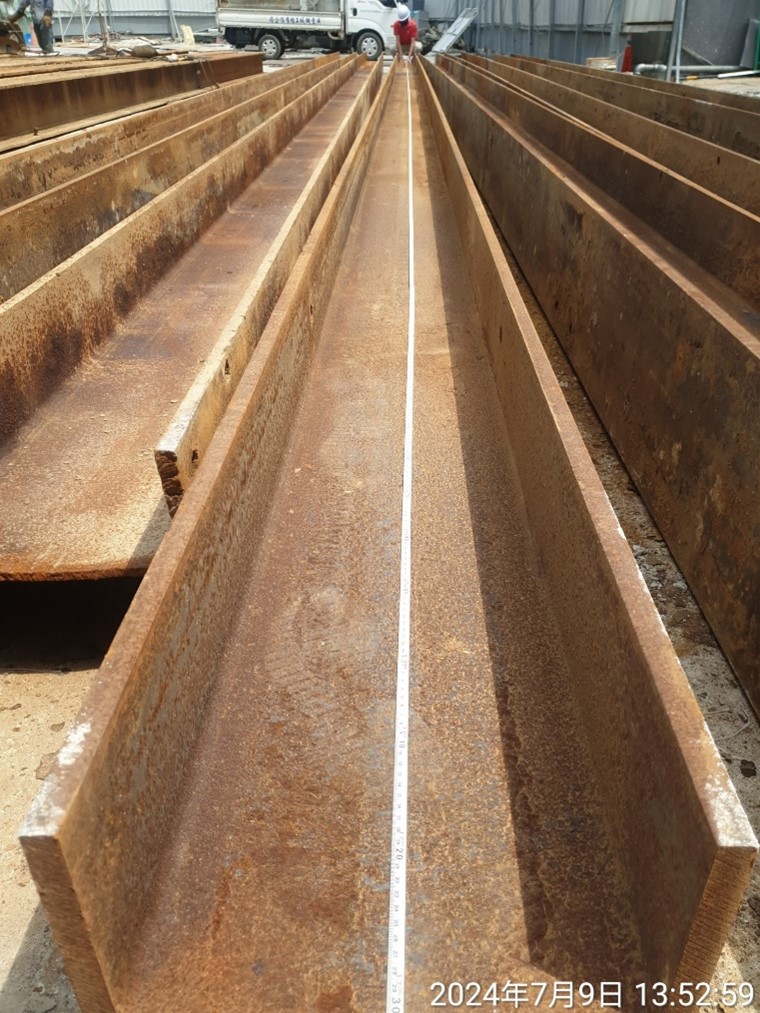

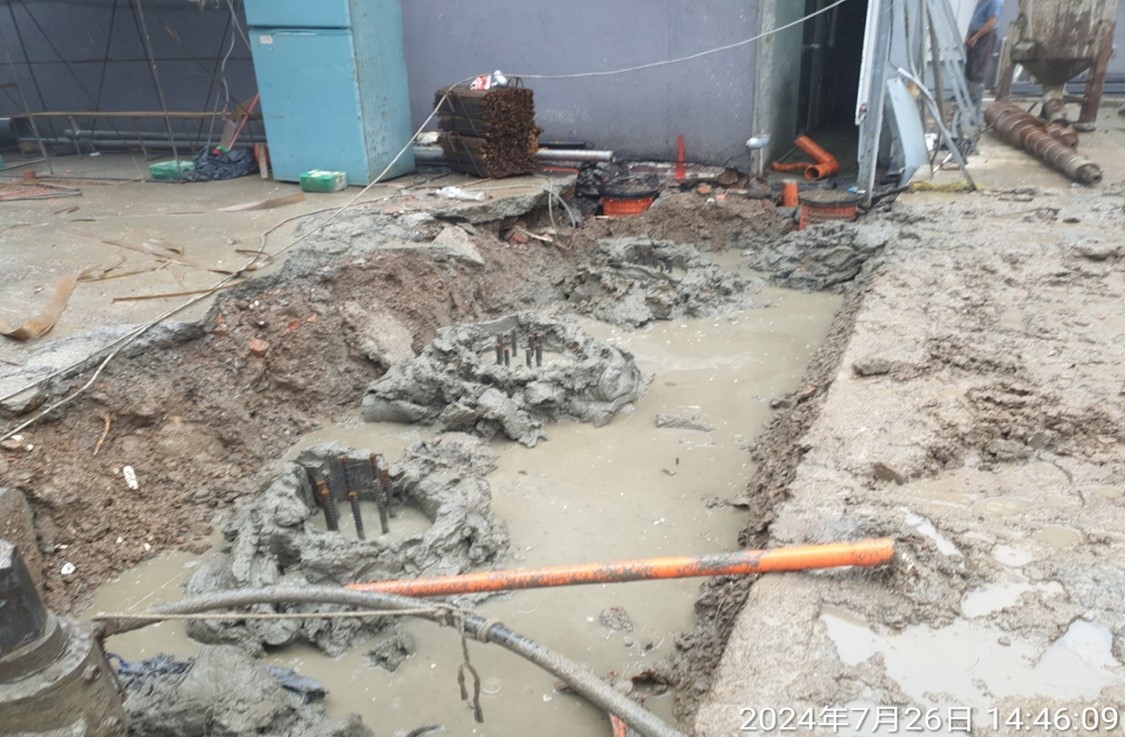

2024/07

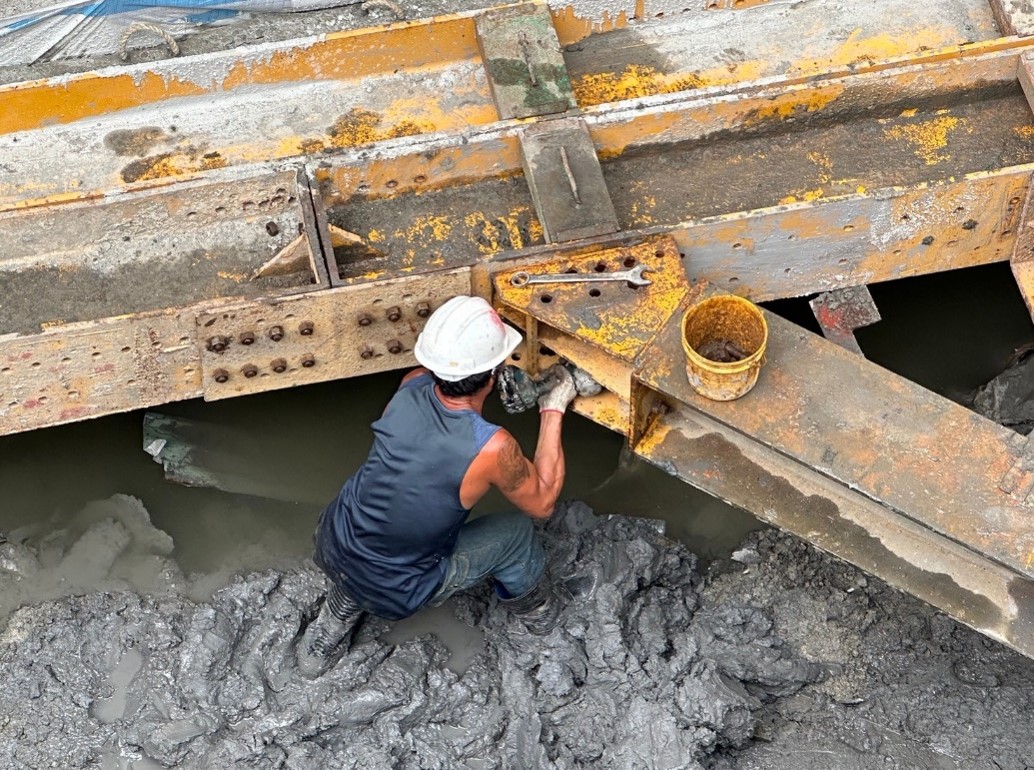

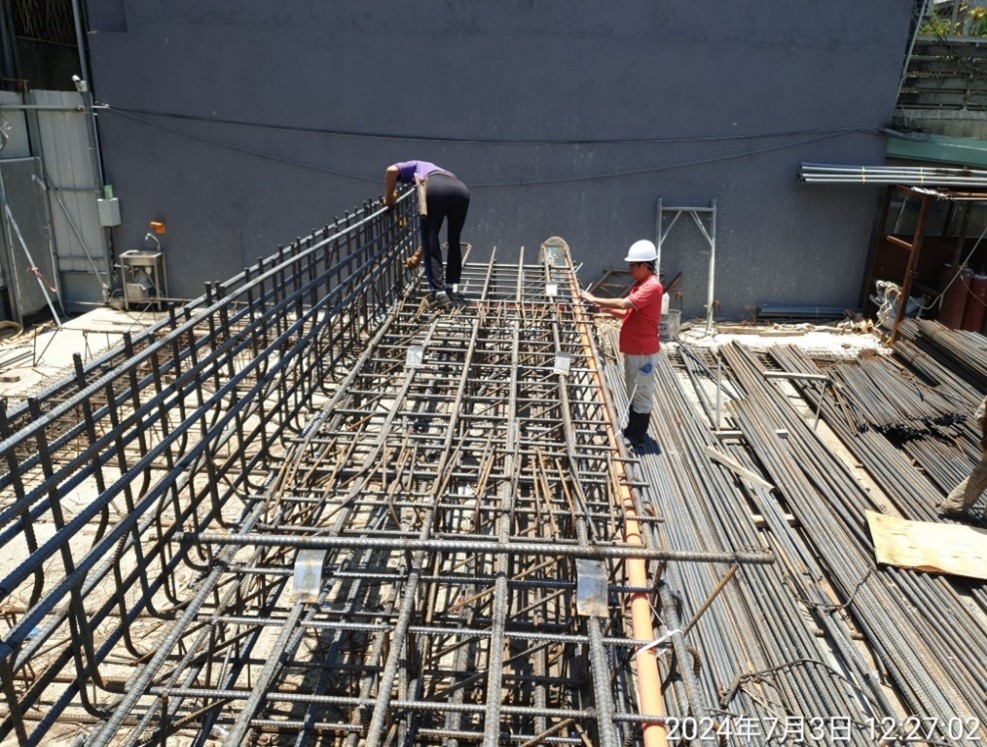

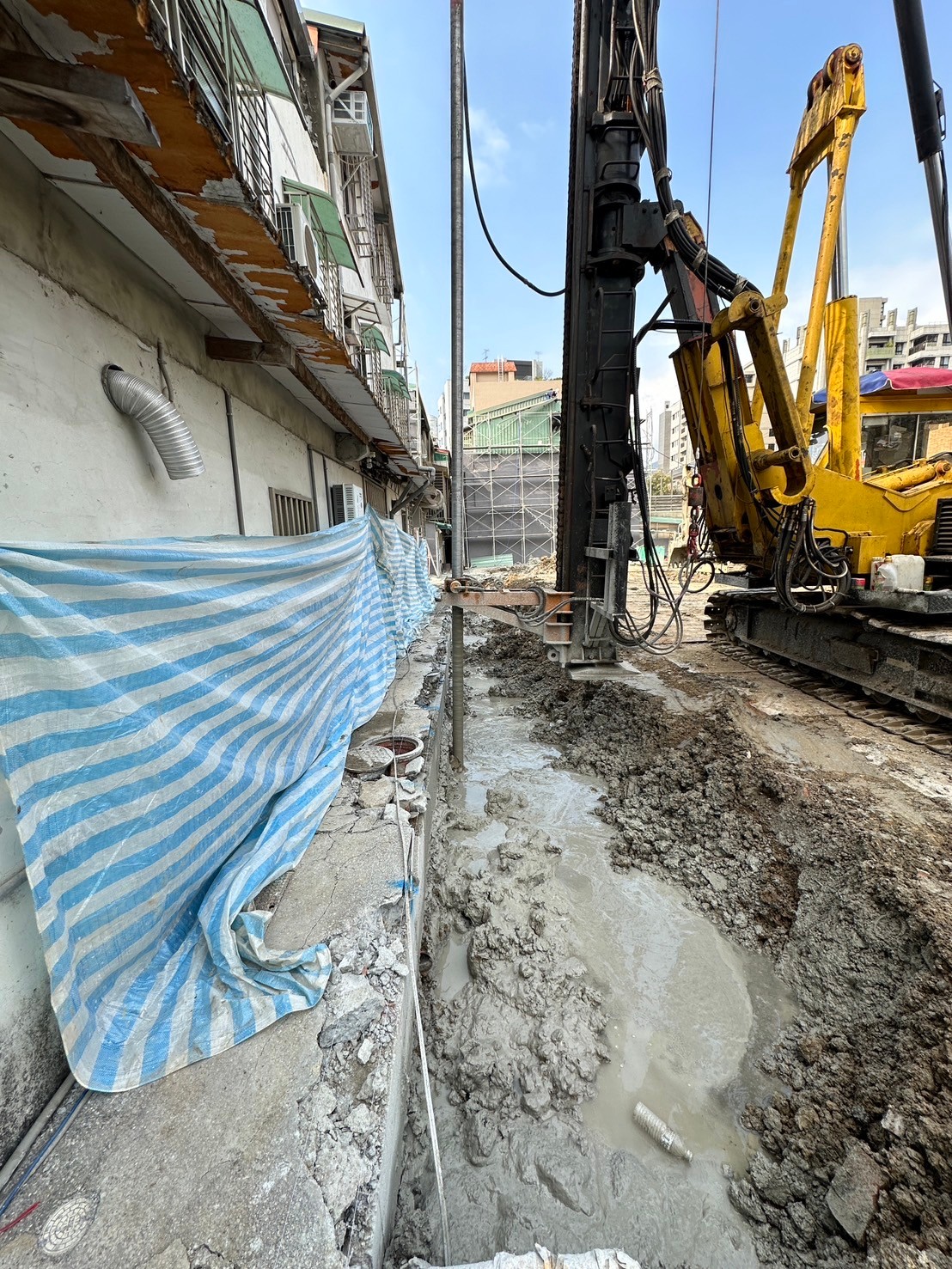

連續壁施工完成|中間柱引孔根固
2024/06
連續壁工程施工
2024/05

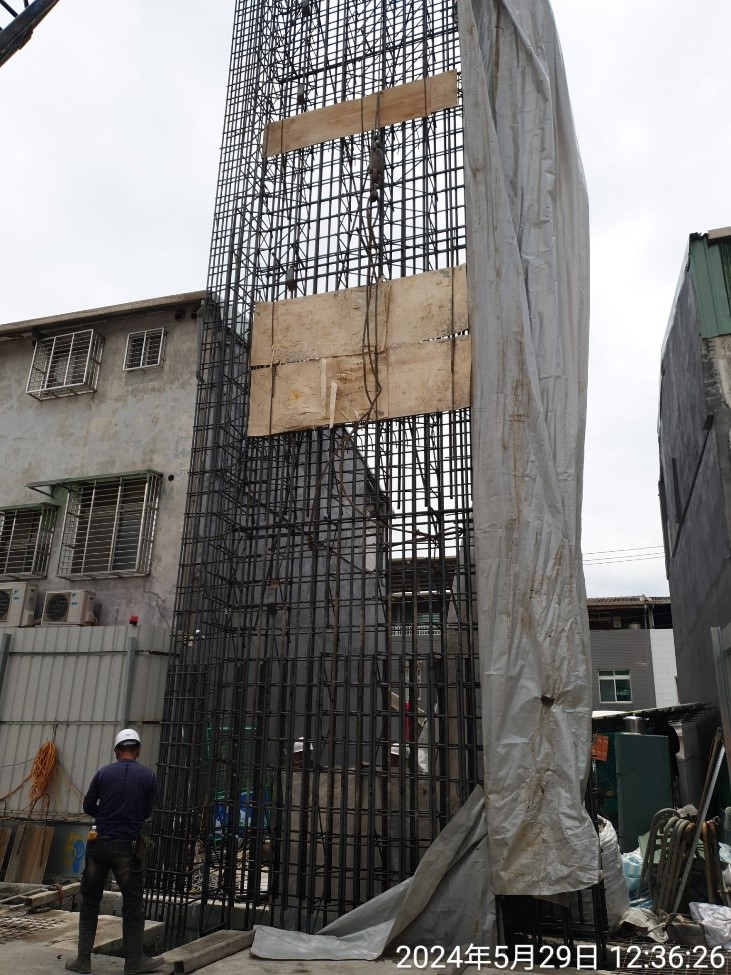

連續壁工程施工
2024/04

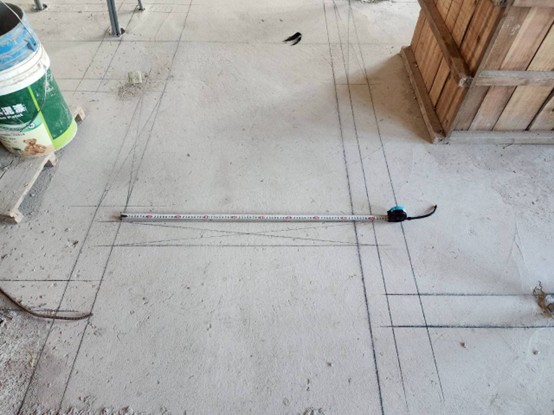

連續壁導溝施作及放樣勘驗

2024/03

導溝施作
2024/02
導溝內外地質改良
2024/01
連續壁點位保護
2023/12
基地東、南、西、北側探岩
2023/11

五大管線會勘
2023/10

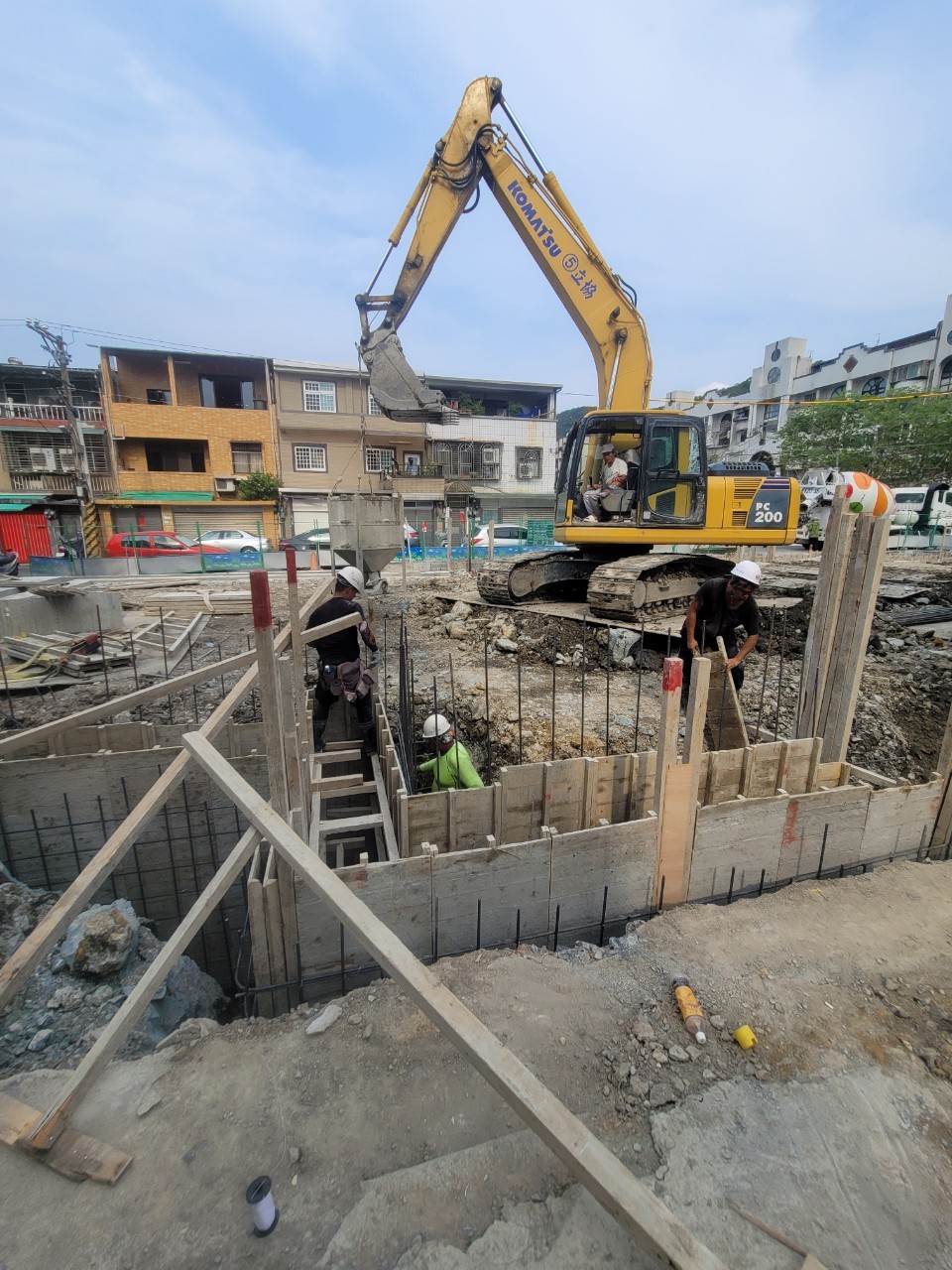

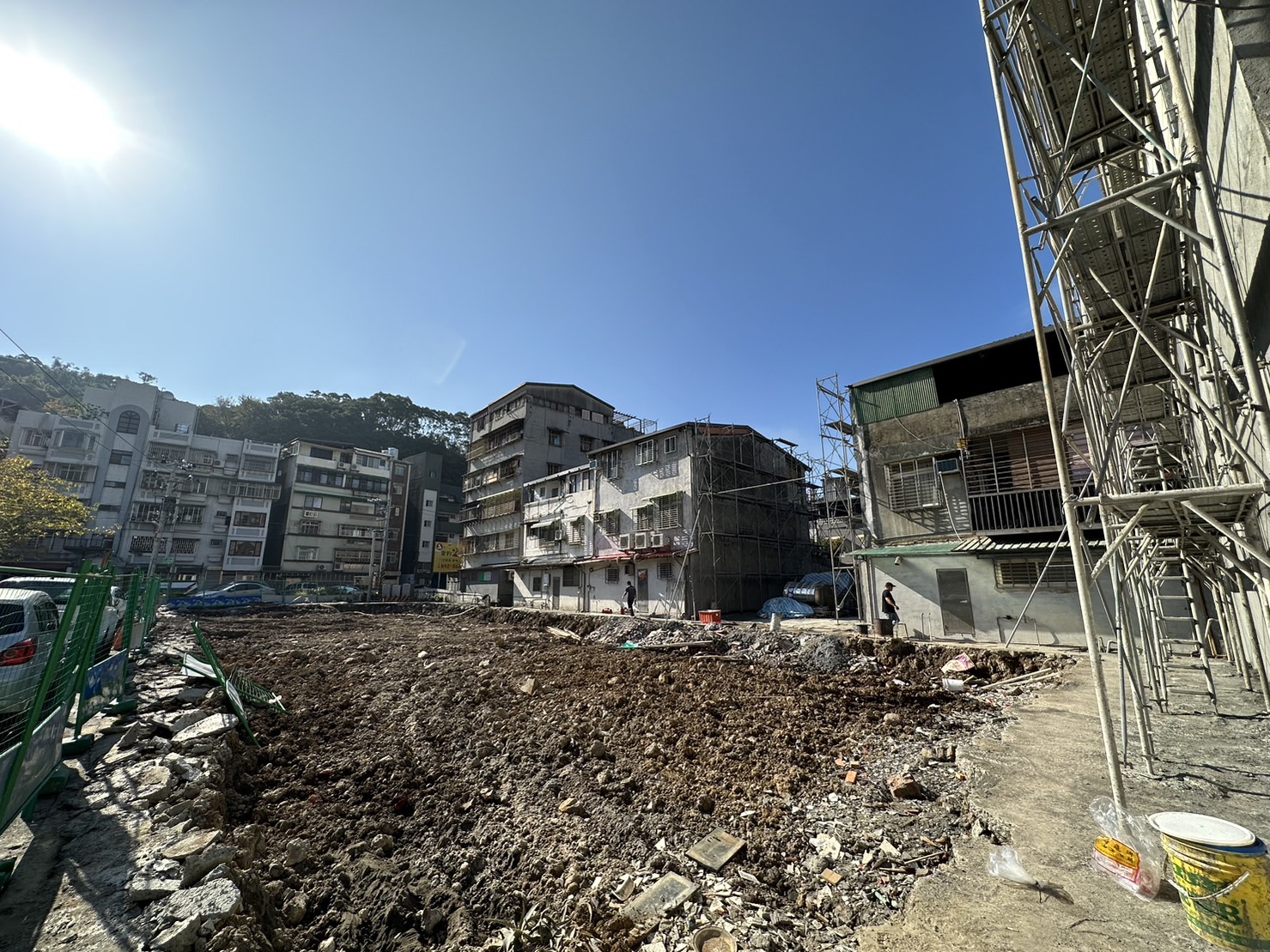

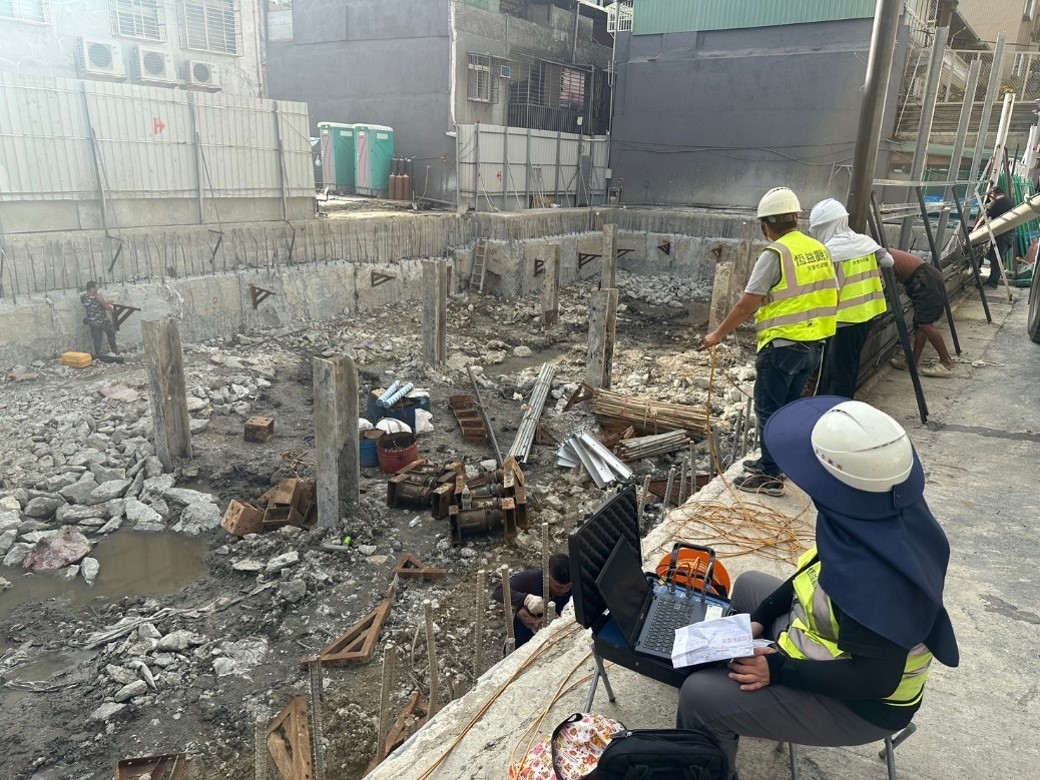

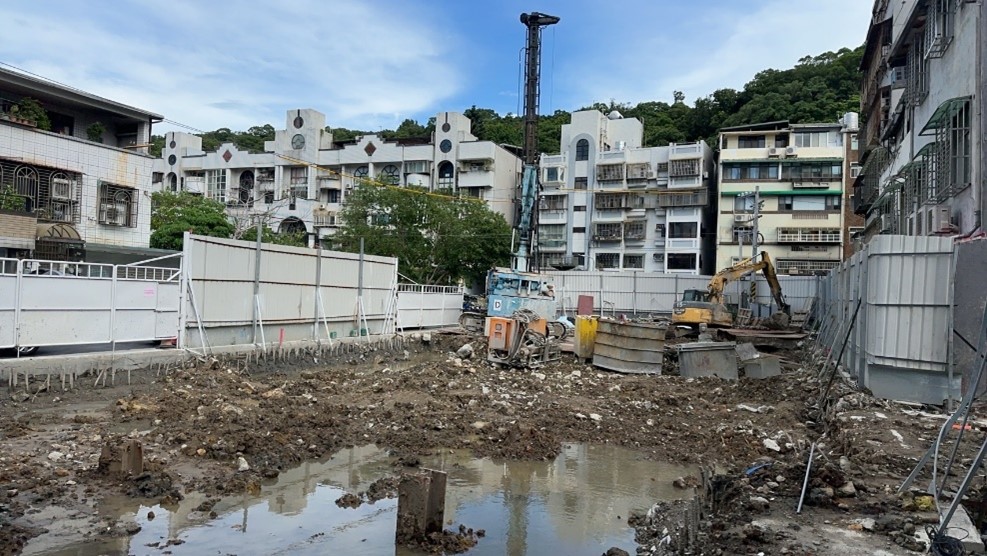

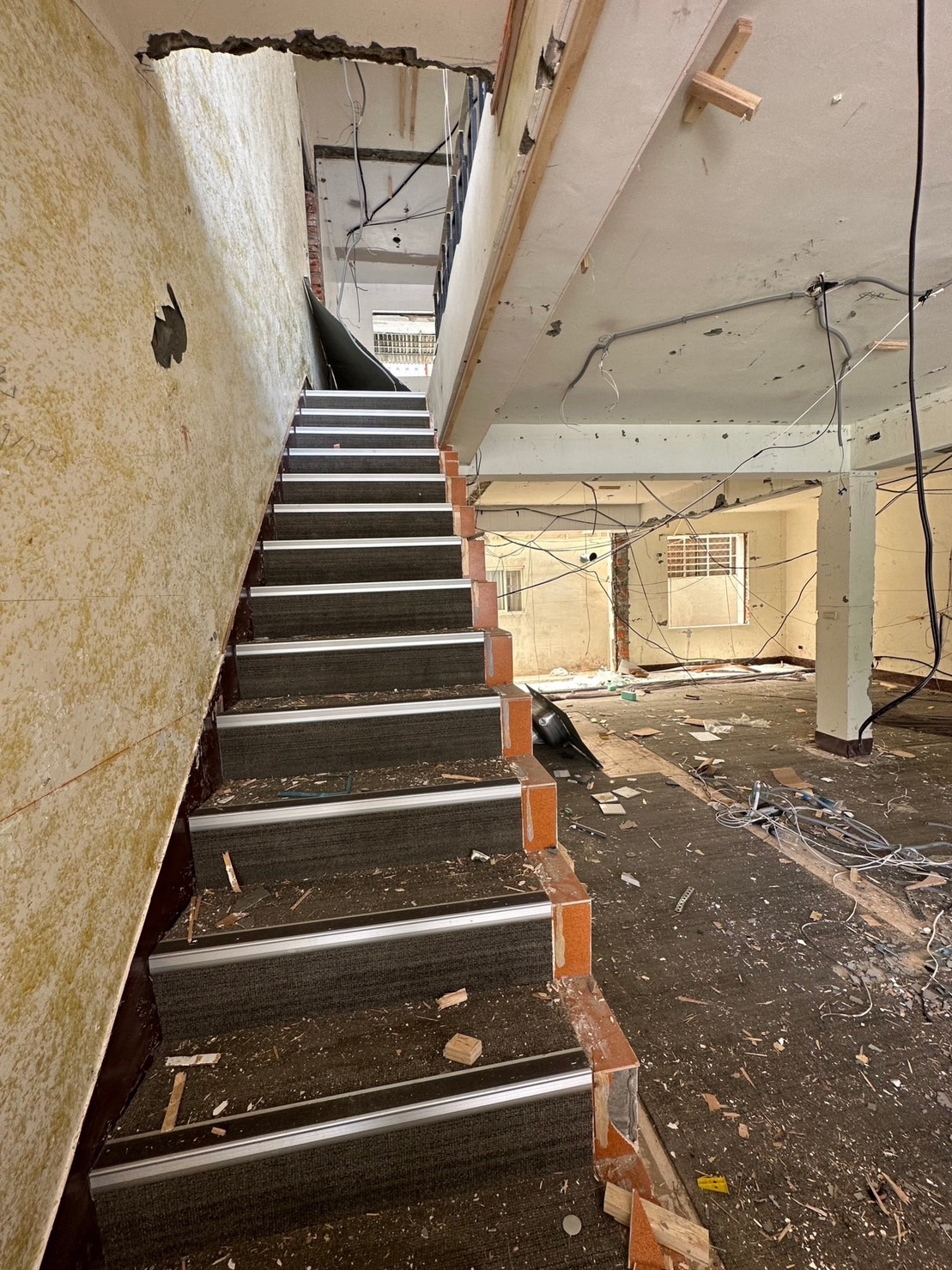

結構體拆除

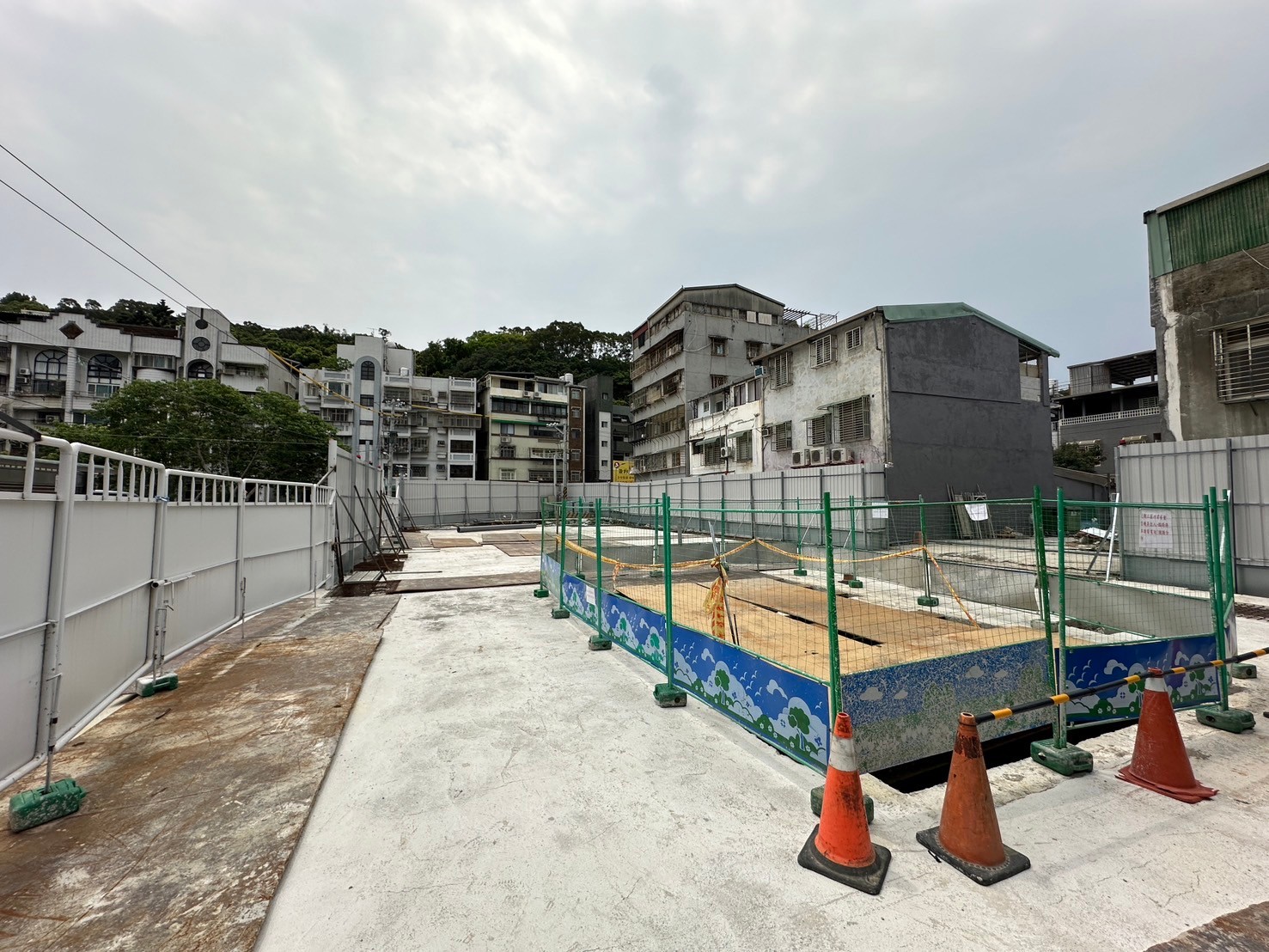

2023/08

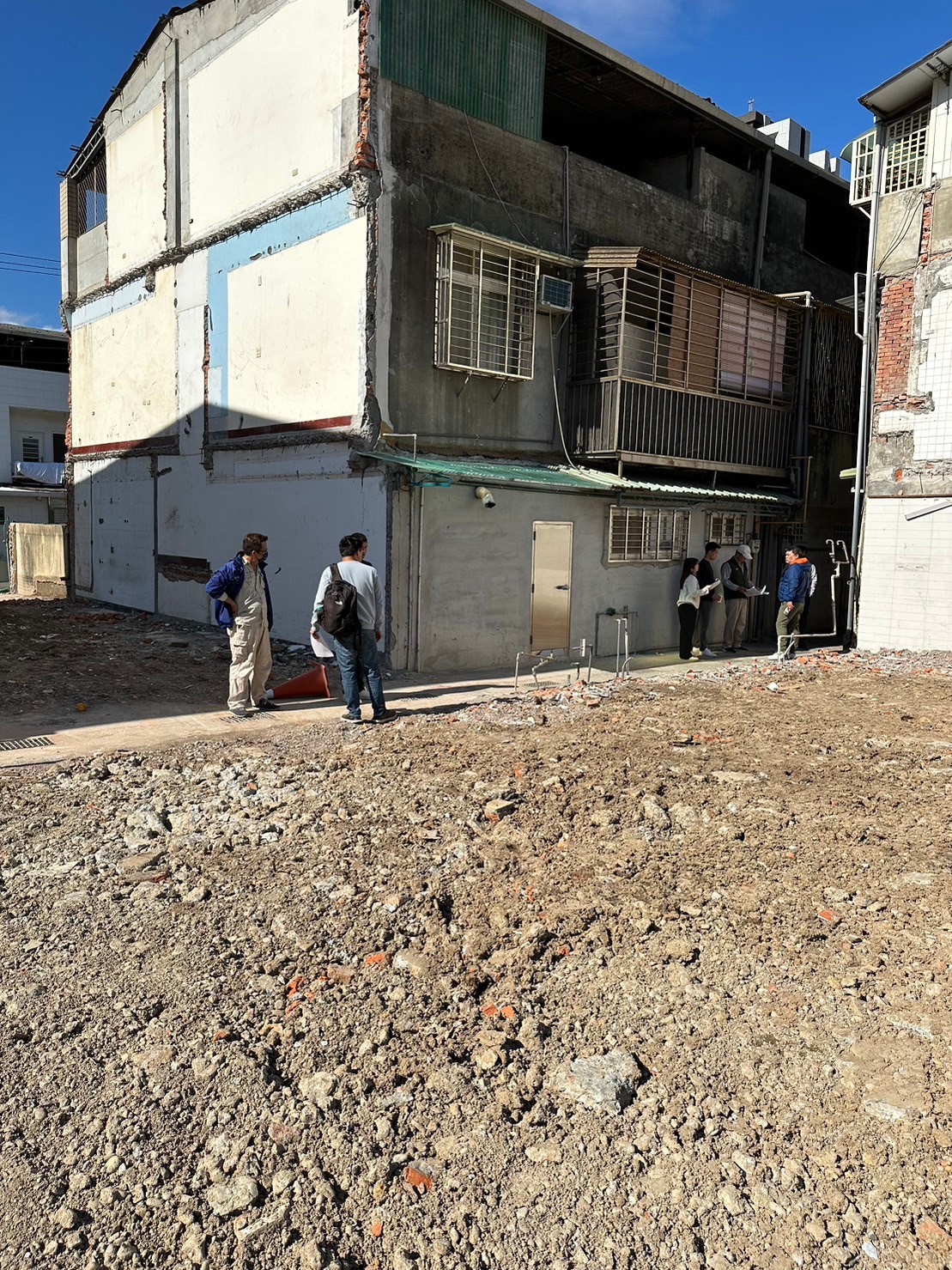

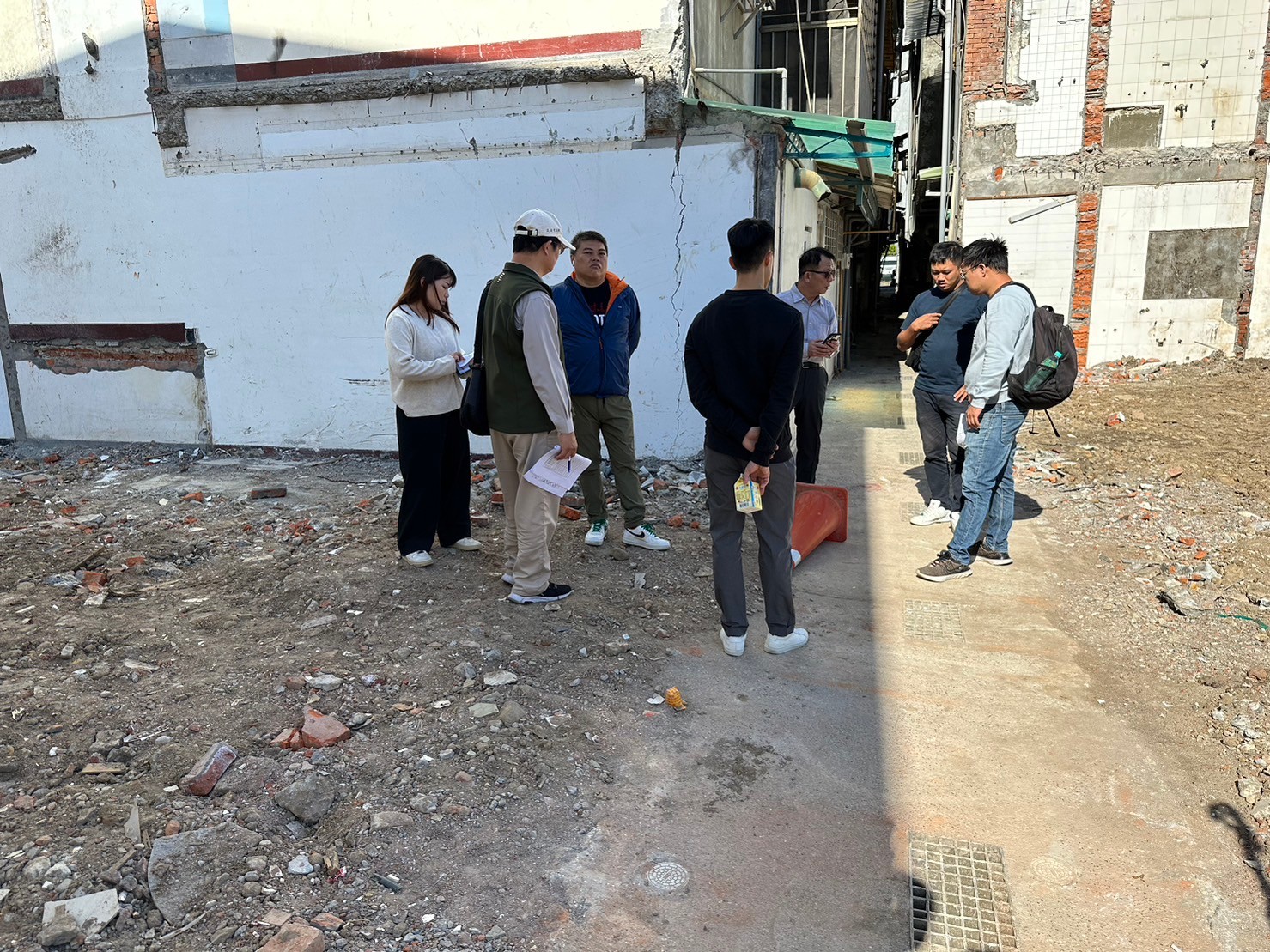

接待中心拆除
